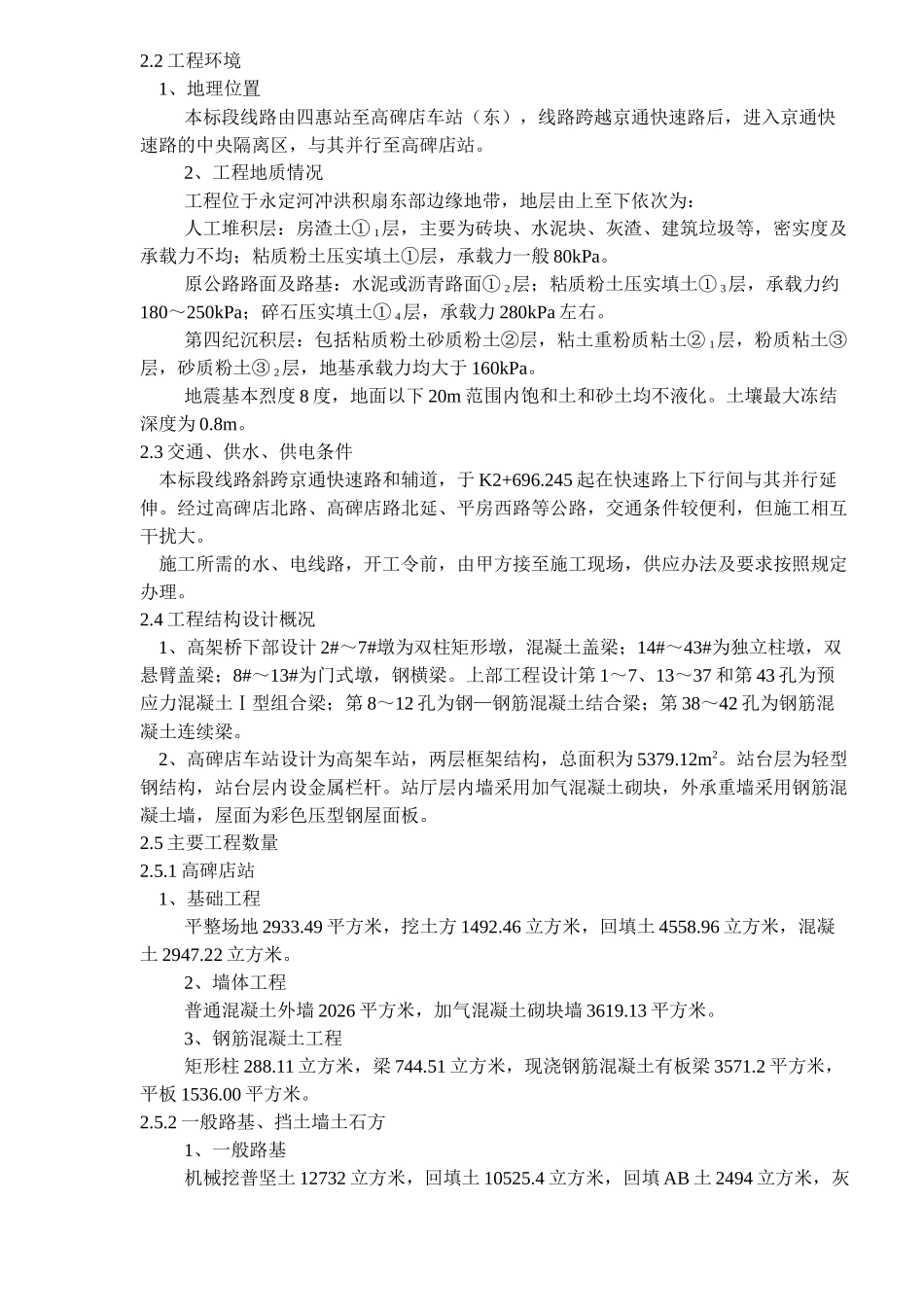

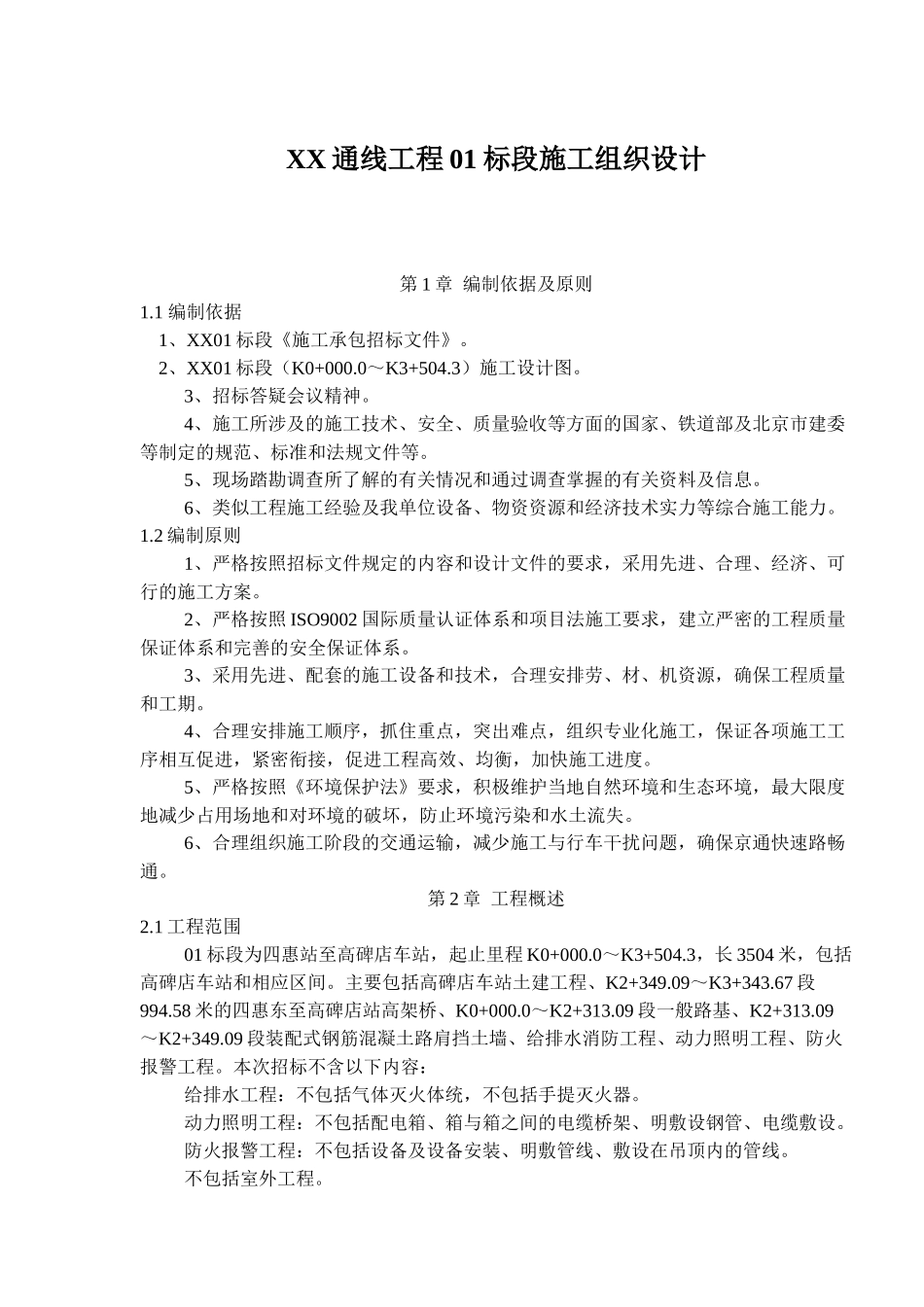

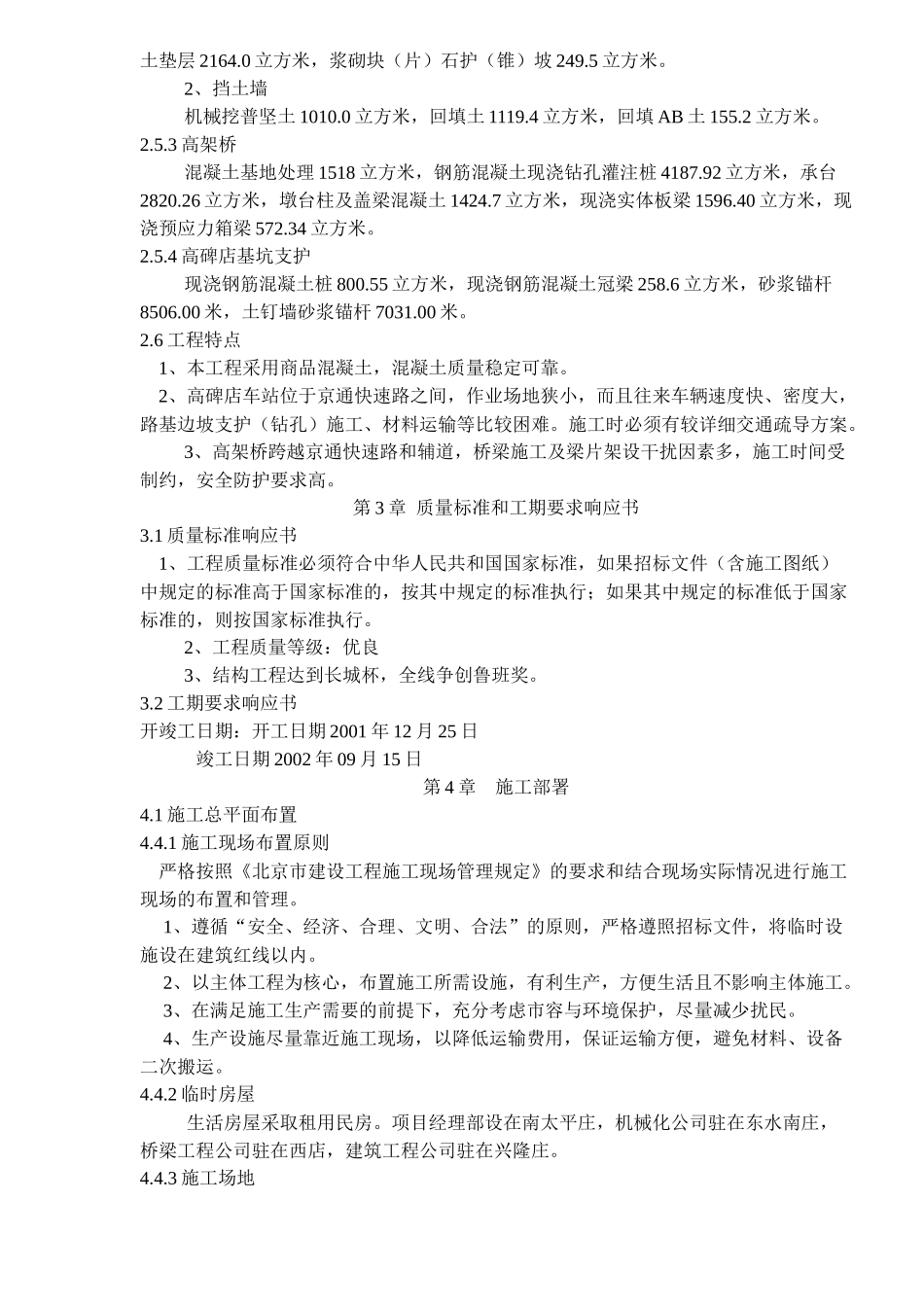

XX 通线工程 01 标段施工组织设计第 1 章 编制依据及原则1.1 编制依据 1、XX01 标段《施工承包招标文件》。 2、XX01 标段(K0+000.0~K3+504.3)施工设计图。3、招标答疑会议精神。4、施工所涉及的施工技术、安全、质量验收等方面的国家、铁道部及北京市建委等制定的规范、标准和法规文件等。5、现场踏勘调查所了解的有关情况和通过调查掌握的有关资料及信息。6、类似工程施工经验及我单位设备、物资资源和经济技术实力等综合施工能力。1.2 编制原则1、严格按照招标文件规定的内容和设计文件的要求,采用先进、合理、经济、可行的施工方案。2、严格按照 ISO9002 国际质量认证体系和项目法施工要求,建立严密的工程质量保证体系和完善的安全保证体系。3、采用先进、配套的施工设备和技术,合理安排劳、材、机资源,确保工程质量和工期。4、合理安排施工顺序,抓住重点,突出难点,组织专业化施工,保证各项施工工序相互促进,紧密衔接,促进工程高效、均衡,加快施工进度。5、严格按照《环境保护法》要求,积极维护当地自然环境和生态环境,最大限度地减少占用场地和对环境的破坏,防止环境污染和水土流失。6、合理组织施工阶段的交通运输,减少施工与行车干扰问题,确保京通快速路畅通。第 2 章 工程概述2.1 工程范围01 标段为四惠站至高碑店车站,起止里程 K0+000.0~K3+504.3,长 3504 米,包括高碑店车站和相应区间。主要包括高碑店车站土建工程、K2+349.09~K3+343.67 段994.58 米的四惠东至高碑店站高架桥、K0+000.0~K2+313.09 段一般路基、K2+313.09~K2+349.09 段装配式钢筋混凝土路肩挡土墙、给排水消防工程、动力照明工程、防火报警工程。本次招标不含以下内容:给排水工程:不包括气体灭火体统,不包括手提灭火器。动力照明工程:不包括配电箱、箱与箱之间的电缆桥架、明敷设钢管、电缆敷设。防火报警工程:不包括设备及设备安装、明敷管线、敷设在吊顶内的管线。不包括室外工程。2.2 工程环境 1、地理位置本标段线路由四惠站至高碑店车站(东),线路跨越京通快速路后,进入京通快速路的中央隔离区,与其并行至高碑店站。2、工程地质情况工程位于永定河冲洪积扇东部边缘地带,地层由上至下依次为:人工堆积层:房渣土① 1层,主要为砖块、水泥块、灰渣、建筑垃圾等,密实度及承载力不均;粘质粉土压实填土①层,承载力一般 80kPa。原公路路面及路基:水泥或沥青路面① 2层;粘质粉土压实填土① 3层,...
