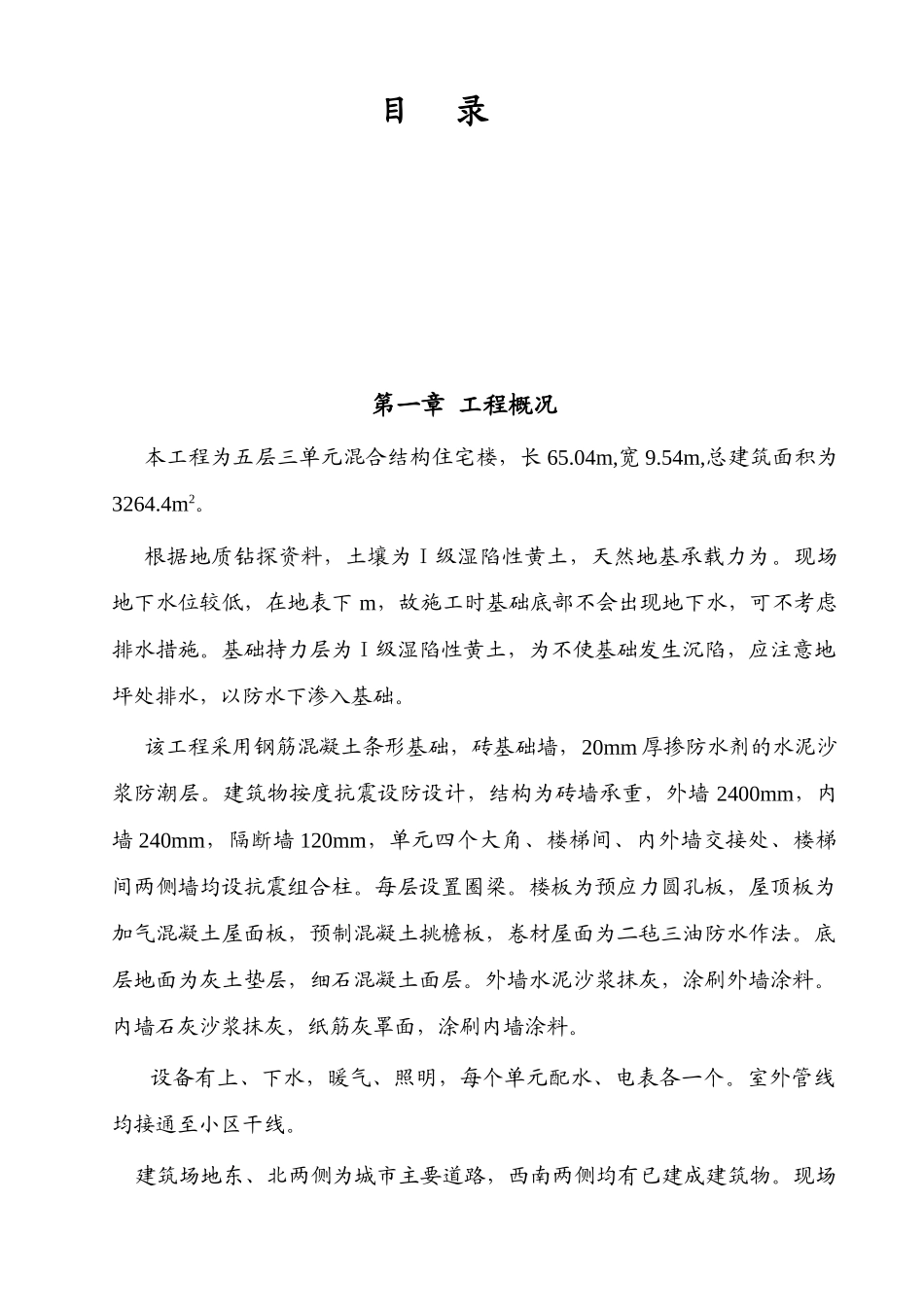

目 录第一章 工程概况本工程为五层三单元混合结构住宅楼,长 65
04m,宽 9
54m,总建筑面积为3264
根据地质钻探资料,土壤为Ⅰ级湿陷性黄土,天然地基承载力为
现场地下水位较低,在地表下 m,故施工时基础底部不会出现地下水,可不考虑排水措施
基础持力层为Ⅰ级湿陷性黄土,为不使基础发生沉陷,应注意地坪处排水,以防水下渗入基础
该工程采用钢筋混凝土条形基础,砖基础墙,20mm 厚掺防水剂的水泥沙浆防潮层
建筑物按度抗震设防设计,结构为砖墙承重,外墙 2400mm,内墙 240mm,隔断墙 120mm,单元四个大角、楼梯间、内外墙交接处、楼梯间两侧墙均设抗震组合柱
每层设置圈梁
楼板为预应力圆孔板,屋顶板为加气混凝土屋面板,预制混凝土挑檐板,卷材屋面为二毡三油防水作法
底层地面为灰土垫层,细石混凝土面层
外墙水泥沙浆抹灰,涂刷外墙涂料
内墙石灰沙浆抹灰,纸筋灰罩面,涂刷内墙涂料
设备有上、下水,暖气、照明,每个单元配水、电表各一个
室外管线均接通至小区干线
建筑场地东、北两侧为城市主要道路,西南两侧均有已建成建筑物
现场以拟建建筑物为准一定区域内场地可以利用

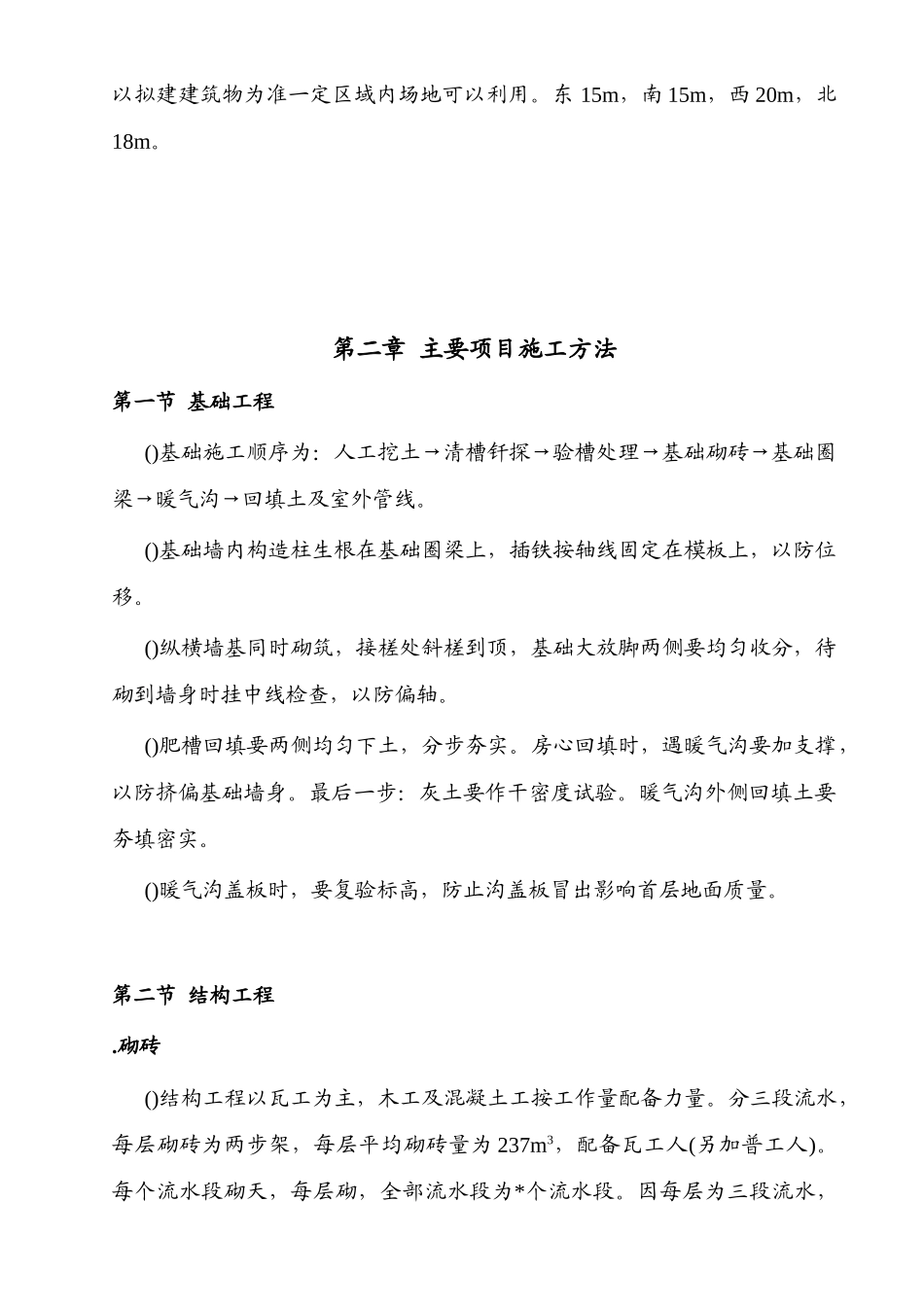

东 15m,南 15m,西 20m,北18m
第二章 主要项目施工方法第一节 基础工程()基础施工顺序为:人工挖土→清槽钎探→验槽处理→基础砌砖→基础圈梁→暖气沟→回填土及室外管线
()基础墙内构造柱生根在基础圈梁上,插铁按轴线固定在模板上,以防位移
()纵横墙基同时砌筑,接槎处斜槎到顶,基础大放脚两侧要均匀收分,待砌到墙身时挂中线检查,以防偏轴
()肥槽回填要两侧均匀下土,分步夯实
房心回填时,遇暖气沟要加支撑,以防挤偏基础墙身
最后一步:灰土要作干密度试验
暖气沟外侧回填土要夯填密实
()暖气沟盖板时,要复验标高,防止沟盖板冒出影响首层地面质量

第二节 结构工程
砌砖()结构工程以瓦工为主,木工及混
