五、施工组织设计第一章 总体施工组织布置及规划一、施工组织机构设置根据本工程的特点,我公司拟组建**高速公路**段交通安全设施工程**标段项目经理部,项目部设:综合部、财务部、工程合约部、安质环部、物质设备部和中心试验室共六个职能部门,各职能部门在项目经理部的统一领导下,监督和管理下属分部及各施工队伍
二、施工工期安排根据招标文件要求,本标段规定工期为 7 个月,结合本标段实际情况,我部计划总工期为 7 个月
具体分项工程的工期及进度安排详见附表一
三、人员进场计划在接到中标通知书后,我们将根据本工程的特点和工程需要,对计划投入该工程的技术干部、施工人员及其有关人员精心组织和大力动员,并保证在计划开工以前,按合同要求赶赴施工现场进场,进行前期各项准备工作

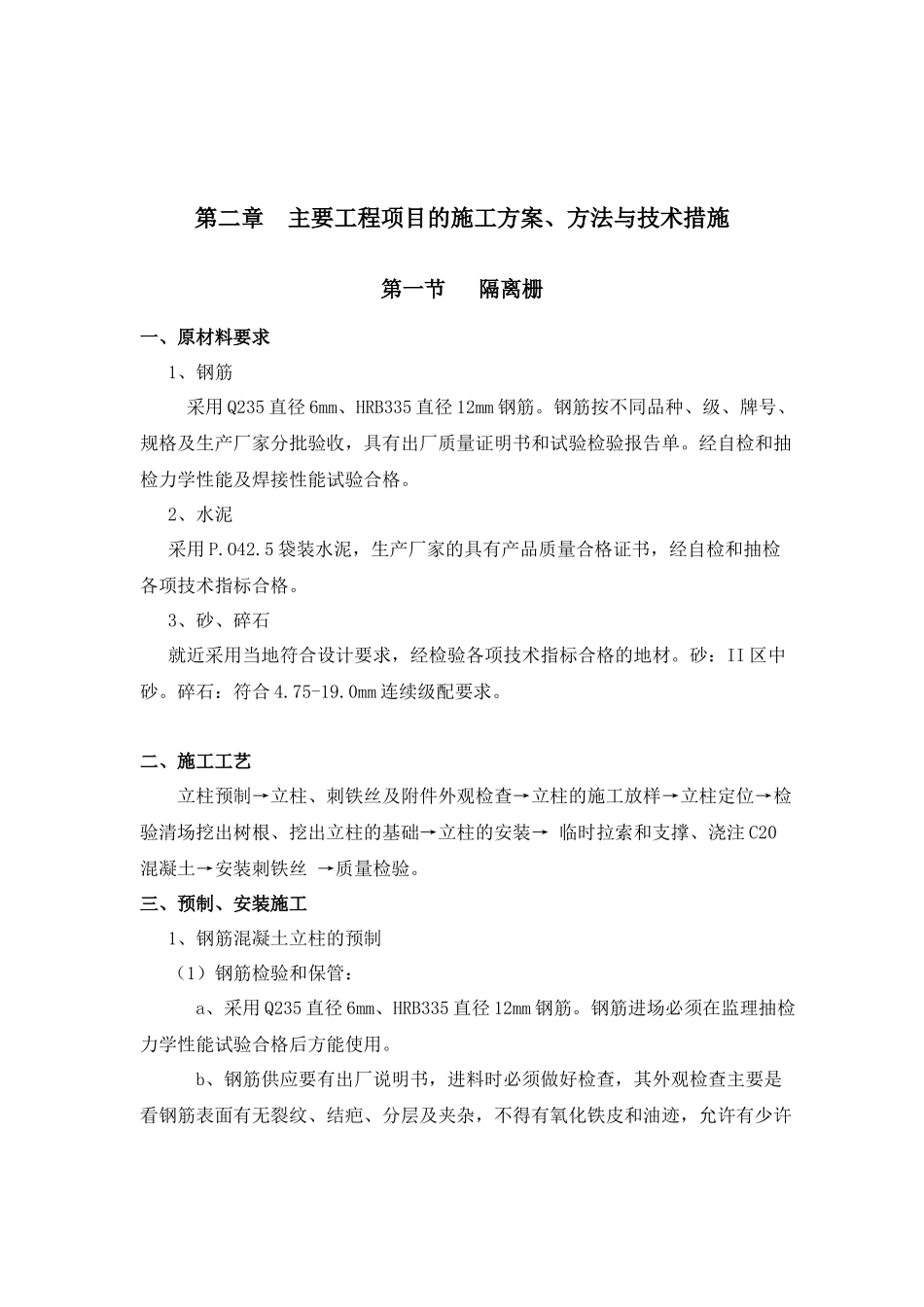

四、设备进场计划本工程所需的大型工程设备,按照设备动员周期的安排,用大型平板车从怀化、长沙等地运至各施工现场,小型机具和设备用自卸汽车运至施工场地
第二章 主要工程项目的施工方案、方法与技术措施第一节 隔离栅一、原材料要求 1、钢筋 采用 Q235 直径 6mm、HRB335 直径 12mm 钢筋
钢筋按不同品种、级、牌号、规格及生产厂家分批验收,具有出厂质量证明书和试验检验报告单
经自检和抽检力学性能及焊接性能试验合格
2、水泥 采用 P
5 袋装水泥,生产厂家的具有产品质量合格证书,经自检和抽检各项技术指标合格
3、砂、碎石 就近采用当地符合设计要求,经检验各项技术指标合格的地材
砂:II 区中砂
碎石:符合 4
0mm 连续级配要求
二、施工工艺 立柱预制→立柱、刺铁丝及附件外观检查→立柱的施工放样→立柱定位→检验清场挖出树根、挖出立柱的基础→立柱的安装→ 临时拉索和支撑、浇注 C20混凝土→安装刺铁丝 →质量检验

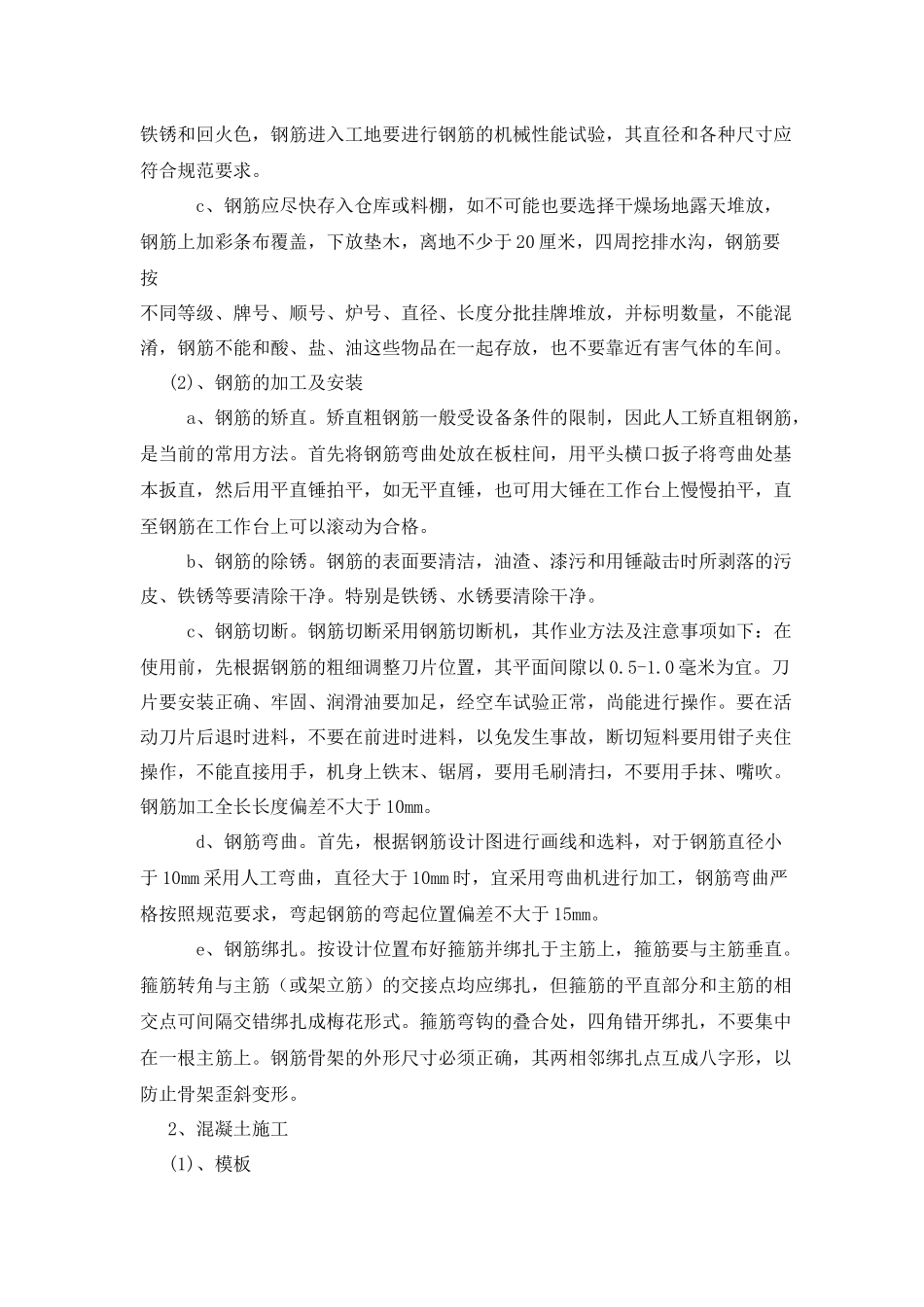

三、预制、安装施工 1、钢筋混凝土立柱的预制 (1)钢筋检验和保管: a、采用
