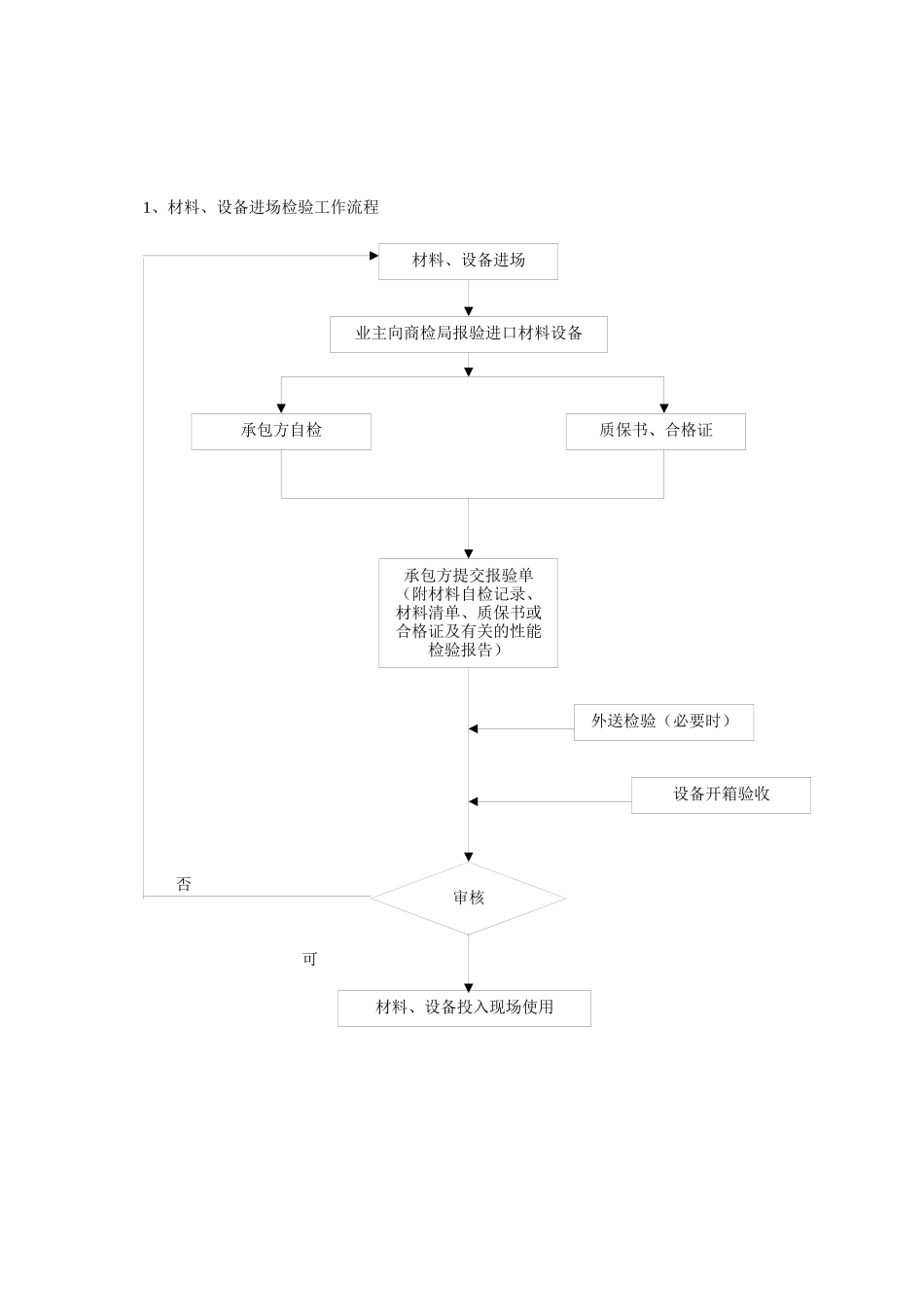

工程 通风与空调工程监理实施细则 编 制 人: 批 准 人: 批准时间: 上海建腾建筑工程监理有限公司通风与空调工程监理实施细则一、工程概况1、 工程位于 路 号,总建筑面积 平方米,开工时间为 年 月 日,计划竣工日期为 年 月 日。2、空调工程概况与特点二、专业工程特点三、主要监理依据 1、工程承包合同2、施工图纸及其他有关设计文件3、《通风与空调工程施工质量验收规范》(GB50243-2002)4、《工业金属管道工程施工及验收规范》(GB50235-97)5、《现场设备、工业管道焊接工程施工验收规范》(GB50236-98)6、《压缩机、风机、泵安装工程施工及验收规范》(GB50275-98)7、《制冷设备、空气分离设备安装工程施工及验收规范》(GB50274-98)四、通风空调工程有关监理工作流程1、材料、设备进场检验工作流程 否 可材料、设备进场业主向商检局报验进口材料设备承包方自检质保书、合格证承包方提交报验单(附材料自检记录、材料清单、质保书或合格证及有关的性能检验报告)外送检验(必要时)设备开箱验收审核材料、设备投入现场使用2、进口材料、设备进厂检验监理工作流程可 可业主向商检局报验进口材料设备商检局签署产品使用合格证参与进口设备开箱验收进口材料监理抽查业主、监理单位、施工单位共同进行联动试车使 用使 用3、隐蔽工程验收监理工作流程 不合格隐蔽工程施工单位自检合格承包方向监理报验检查结果审核( 监 理 工 程整改承包方签署隐蔽工程验收单(监理工程师)进行下一道工序4、检验批、分项工程、分部(子分部)工程质量验收监理工作流程不合格合格不合格合格不合格 合格检验批、分项工程完工自检合格承包方填报检验批、分项工程、分部(子分部)工程报验单承包方平行检验(检验测试)专业监理工程师现场检查专业监理工程师资料审查专业监理工程师检验批、分项工程检查结果审核(监理工程师)签署检验批、分项工程验收记录(监理工程师)分部(子分部)工程检查结果审核(总监理工程承包方整改五、监理质量控制要点及控制目标 1、风管及配件制作 1)风管的材料品种、规格、性能与厚度应符合设计和现行国家产品标准的规定;2)风管系统强度和严密性实验;(1)风管强度应能满足在 1.5 倍工作压力下接缝处无开裂;(2)矩形风管允许风量应符合以下规定:低压系统风管 QL≤0.1056P0.65 中压系统风管 QM≤0.0352P0.65 高压系统风管 QH≤0.0117P0.65 低压、中压圆形金属风管允许漏风量...
