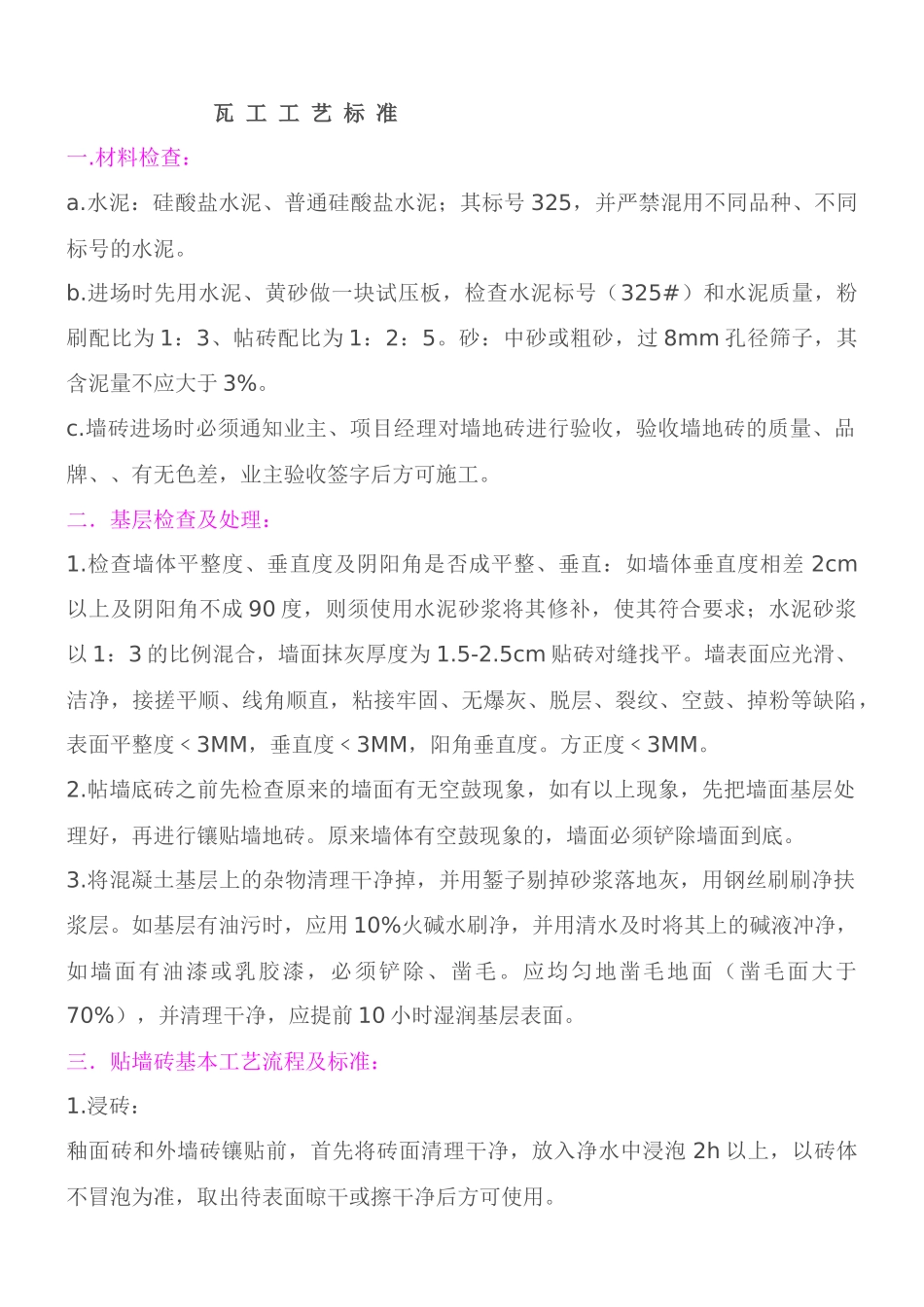

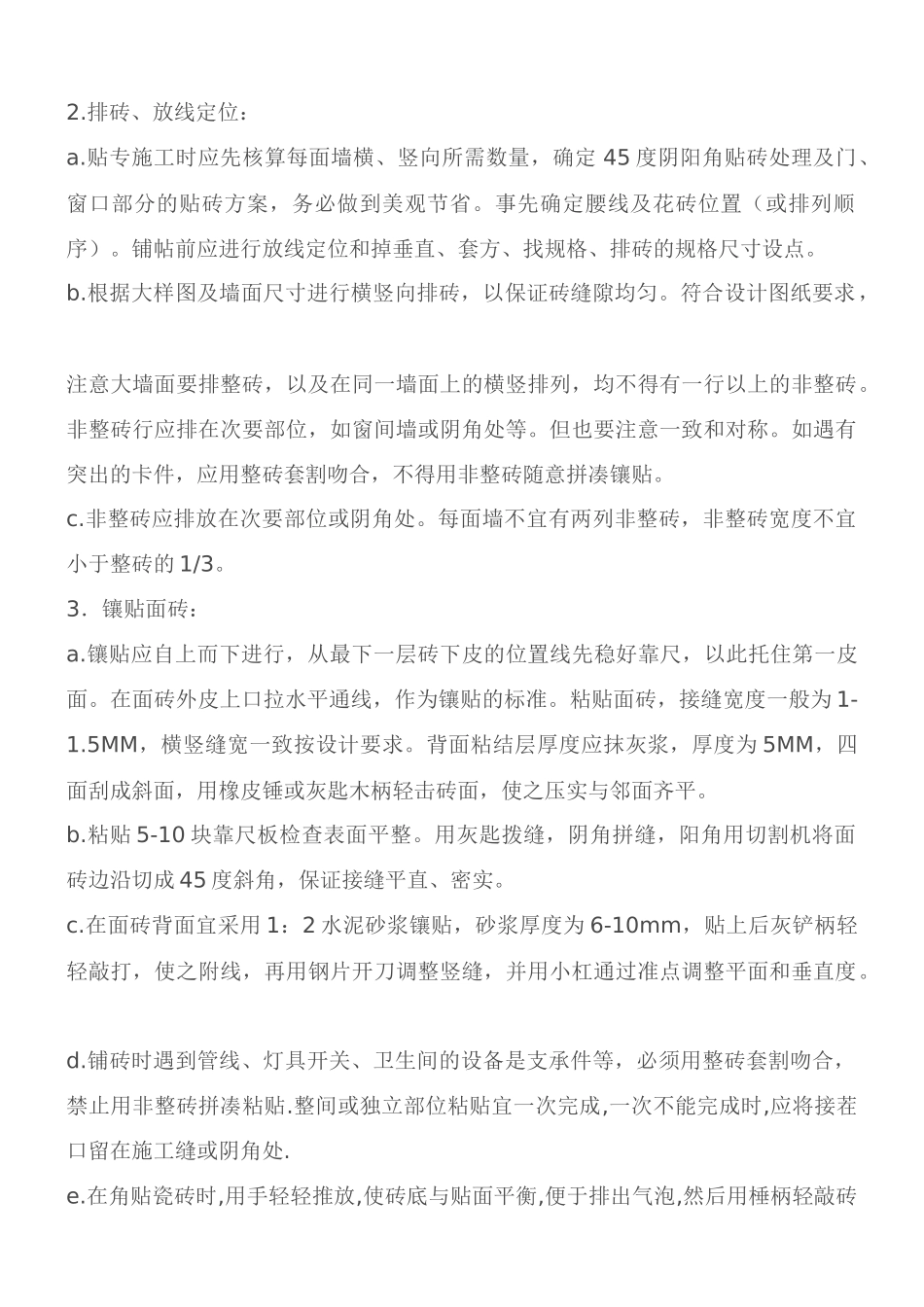

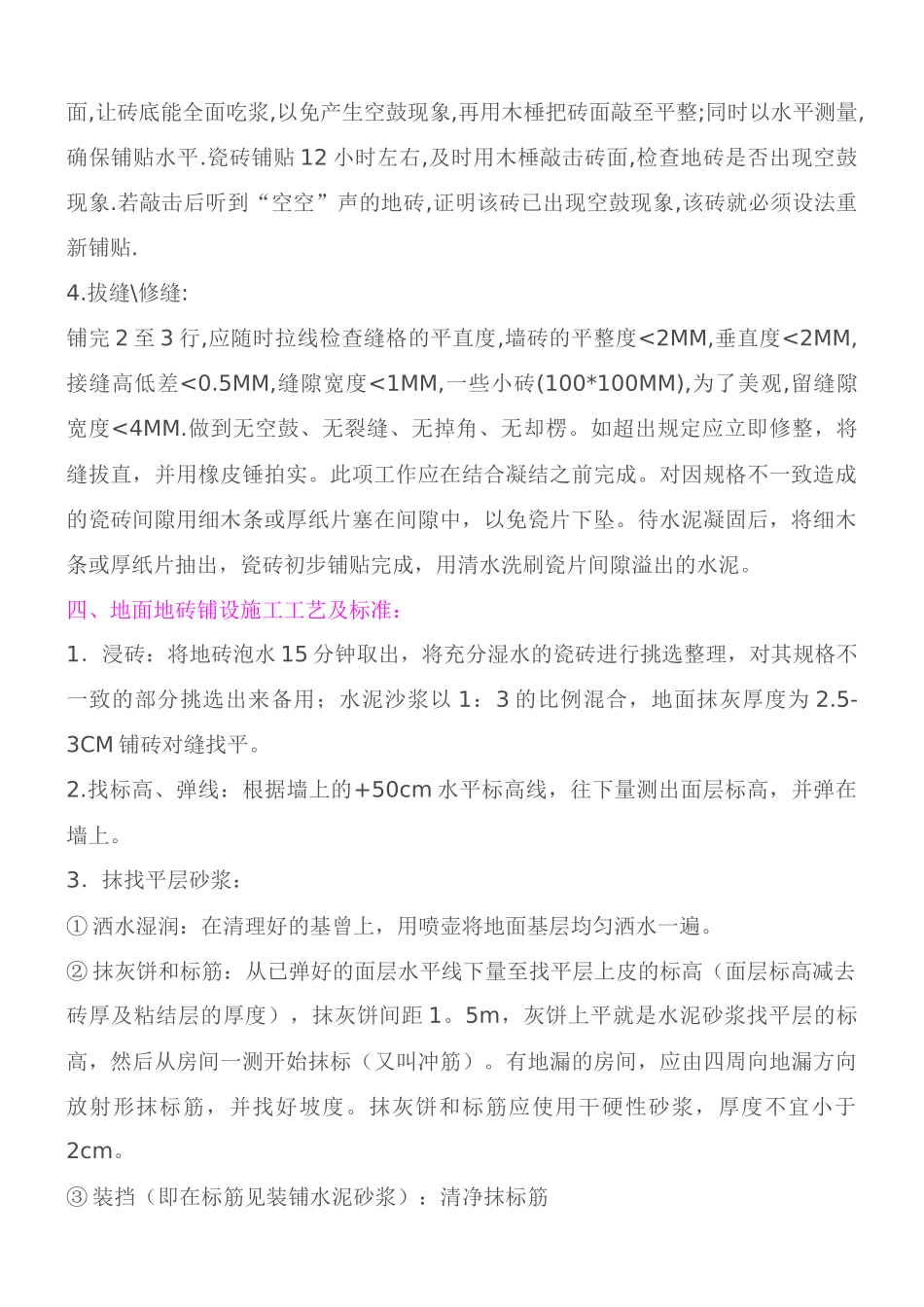

瓦 工 工 艺 标 准 一.材料检查: a.水泥:硅酸盐水泥、普通硅酸盐水泥;其标号 325,并严禁混用不同品种、不同标号的水泥。 b.进场时先用水泥、黄砂做一块试压板,检查水泥标号(325#)和水泥质量,粉刷配比为 1:3、帖砖配比为 1:2:5。砂:中砂或粗砂,过 8mm 孔径筛子,其含泥量不应大于 3%。 c.墙砖进场时必须通知业主、项目经理对墙地砖进行验收,验收墙地砖的质量、品牌、、有无色差,业主验收签字后方可施工。 二.基层检查及处理: 1.检查墙体平整度、垂直度及阴阳角是否成平整、垂直:如墙体垂直度相差 2cm以上及阴阳角不成 90 度,则须使用水泥砂浆将其修补,使其符合要求;水泥砂浆以 1:3 的比例混合,墙面抹灰厚度为 1.5-2.5cm 贴砖对缝找平。墙表面应光滑、洁净,接搓平顺、线角顺直,粘接牢固、无爆灰、脱层、裂纹、空鼓、掉粉等缺陷,表面平整度﹤3MM,垂直度﹤3MM,阳角垂直度。方正度﹤3MM。 2.帖墙底砖之前先检查原来的墙面有无空鼓现象,如有以上现象,先把墙面基层处理好,再进行镶贴墙地砖。原来墙体有空鼓现象的,墙面必须铲除墙面到底。 3.将混凝土基层上的杂物清理干净掉,并用錾子剔掉砂浆落地灰,用钢丝刷刷净扶浆层。如基层有油污时,应用 10%火碱水刷净,并用清水及时将其上的碱液冲净,如墙面有油漆或乳胶漆,必须铲除、凿毛。应均匀地凿毛地面(凿毛面大于70%),并清理干净,应提前 10 小时湿润基层表面。 三.贴墙砖基本工艺流程及标准: 1.浸砖: 釉面砖和外墙砖镶贴前,首先将砖面清理干净,放入净水中浸泡 2h 以上,以砖体不冒泡为准,取出待表面晾干或擦干净后方可使用。 2.排砖、放线定位: a.贴专施工时应先核算每面墙横、竖向所需数量,确定 45 度阴阳角贴砖处理及门、窗口部分的贴砖方案,务必做到美观节省。事先确定腰线及花砖位置(或排列顺序)。铺帖前应进行放线定位和掉垂直、套方、找规格、排砖的规格尺寸设点。 b.根据大样图及墙面尺寸进行横竖向排砖,以保证砖缝隙均匀。符合设计图纸要求, 注意大墙面要排整砖,以及在同一墙面上的横竖排列,均不得有一行以上的非整砖。非整砖行应排在次要部位,如窗间墙或阴角处等。但也要注意一致和对称。如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。 c.非整砖应排放在次要部位或阴角处。每面墙不宜有两列非整砖,非整砖宽度不宜小于整砖的 1/3。 3.镶贴面砖: a.镶贴应自上而下进行,从...
