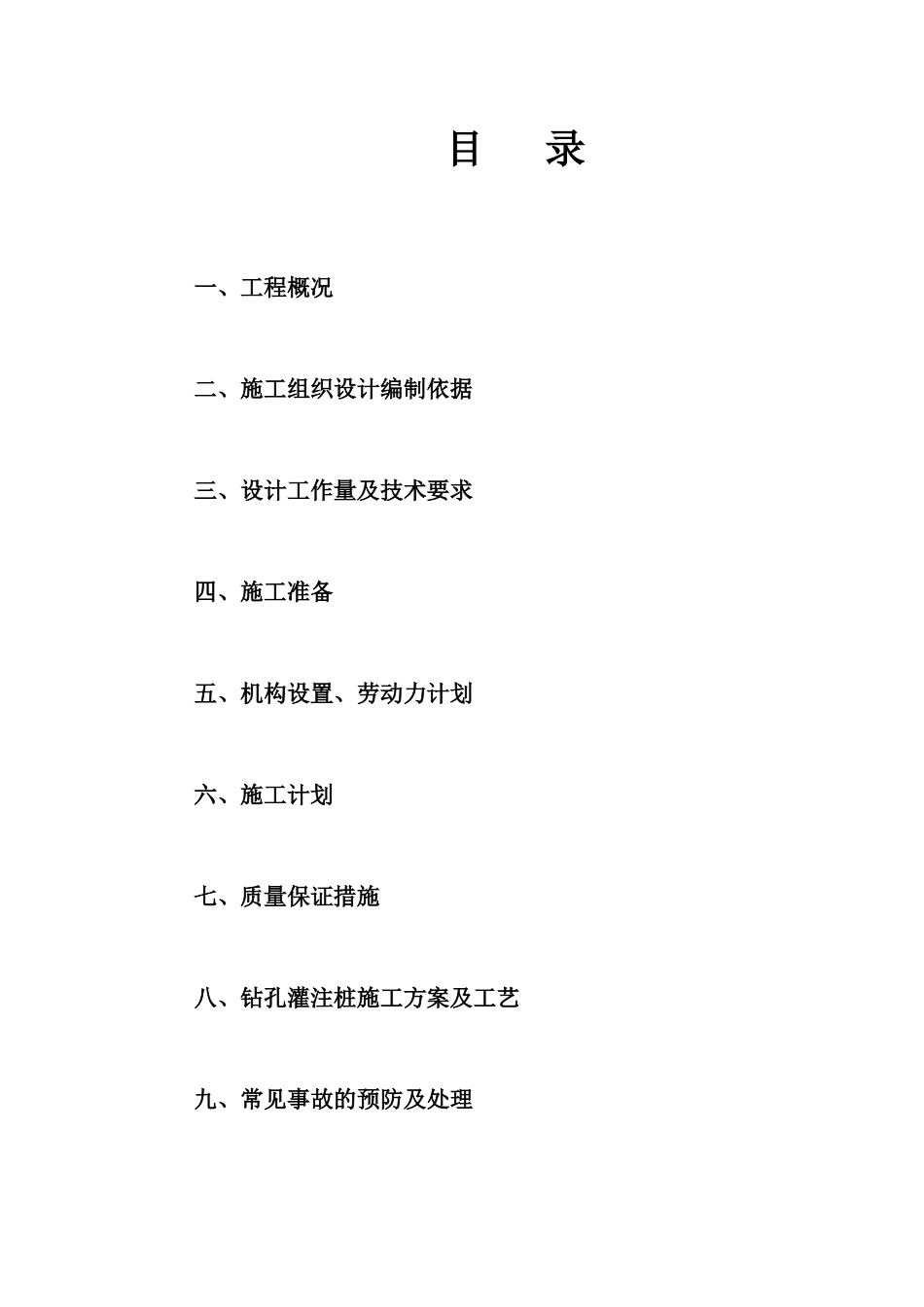

SM 扬 州 综 合 体 项 目施工组织设计编制单位:上海龙甲建筑装饰安装有限公司编制时间:二零一七年九月二十五日目 录一、工程概况二、施工组织设计编制依据三、设计工作量及技术要求四、施工准备五、机构设置、劳动力计划六、施工计划七、质量保证措施八、钻孔灌注桩施工方案及工艺九、常见事故的预防及处理十、施工安全管理措施十一、文明施工保证措施十二、环境保护措施十三、雨季施工措施一、 工程概况 1、本工程桩采用 ∅700 钻孔灌注桩,桩底后注浆钻孔灌注桩混凝土强度等级为 C35(水下成型后),主筋保护层为 50mm
二、施工组织设计编制依据1
《建筑结构可靠度设计统一标准》(GB50068-2001)2
《建筑结构荷载规范》(GB50009-2012)3
《钢筋焊接及验收规程》JGJ18-2003;4
《建筑地基基础工程施工质量验收规范》GB50202-2002;5
《建筑地基基础技术规范》DB42/242-2003;三、 设计工作量及技术要求1、设计桩型及工作量本工程设计为钻孔灌注桩,桩径为 Φ700mm,抗压桩 ZH1:786 根,抗拔桩 KBZ:11473 根,合计 2259 根
2、设计技术要求(1)本工程桩为摩擦端承桩,施工必须保证设计桩长,终孔标高的决定以设计桩长为主,已成孔的进尺速度为辅
(2)桩成孔后必须清除孔底虚土(沉渣),清孔后虚土(沉渣)不得大于 100㎜,并立即灌注水下混凝土
(3)桩身混凝土强度等级水下 C35(水下)
四、 施工准备 1、施工场地及道路施工场地已原有地平面为基础,无需场地硬化,在原有地坪面进行风镐开孔,现场场地满足施工需求
2、临时设施布置 为保证施工连续、正常进行,我方将搭建各类临时生产、生活设施
(1)住房:现场项目部提供的工人住房 ,以便 24 小时连续作业,提高施工效率,缩短工期
(2)办公室:现场布置
(3)食堂:在外就餐
