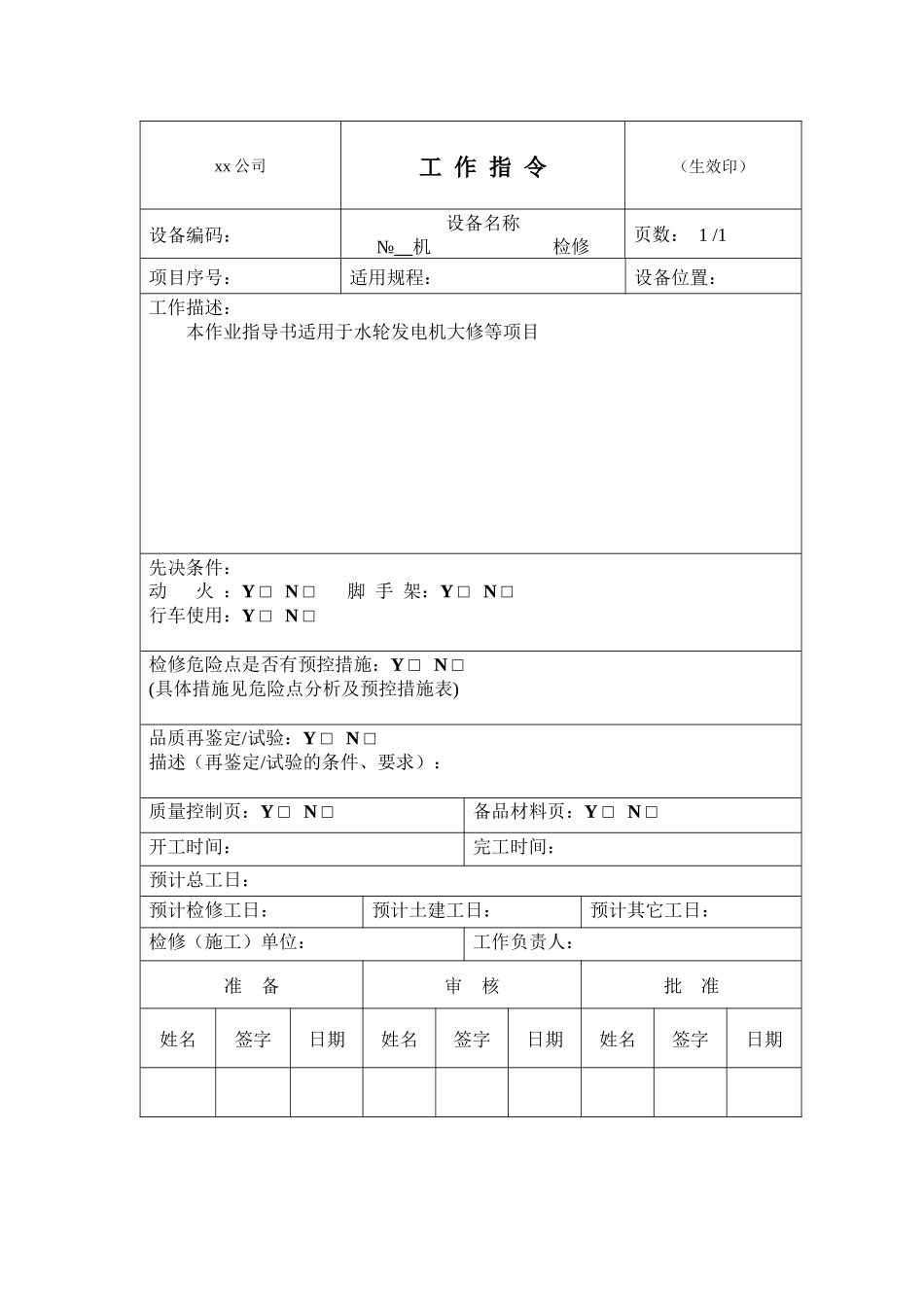

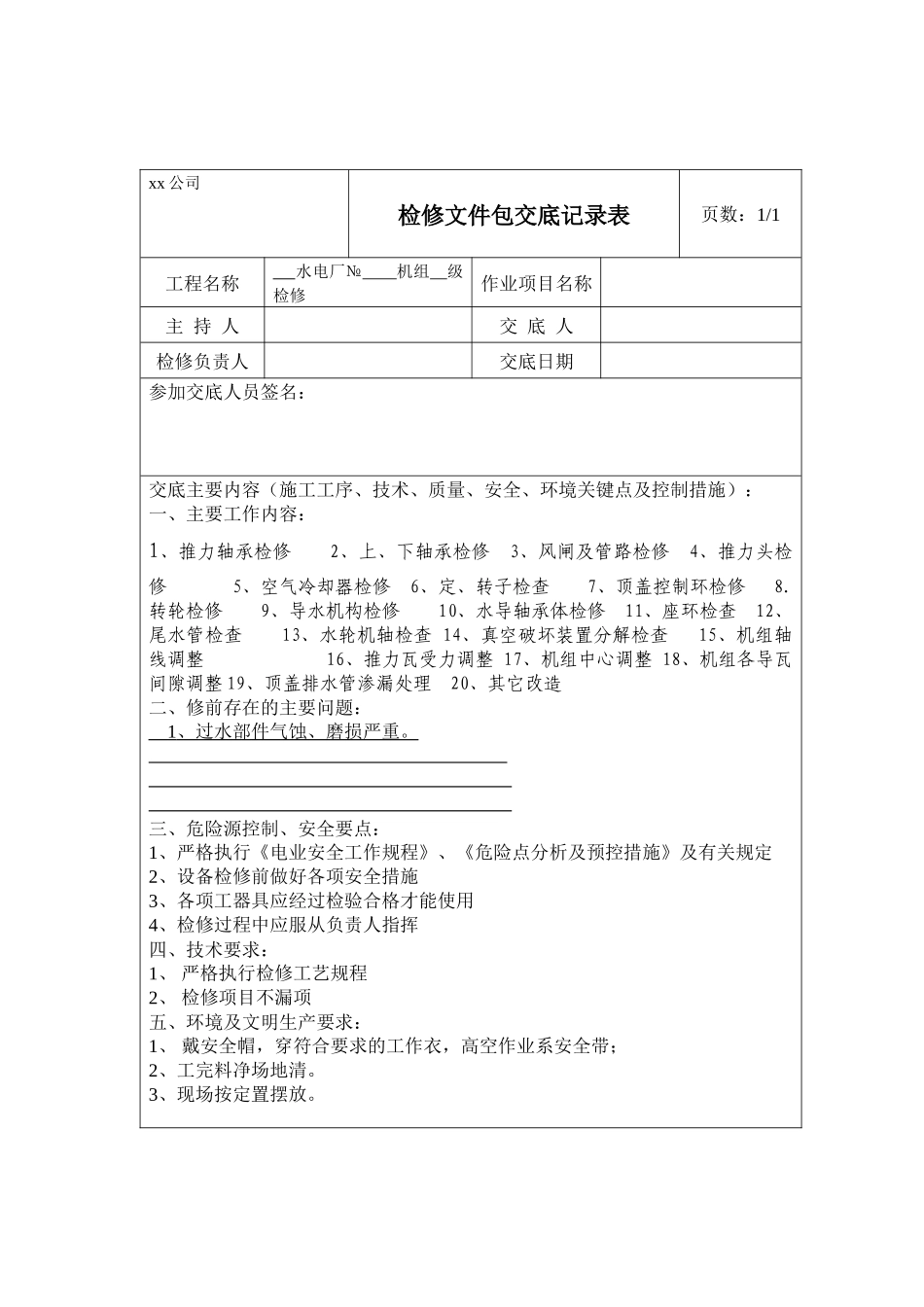

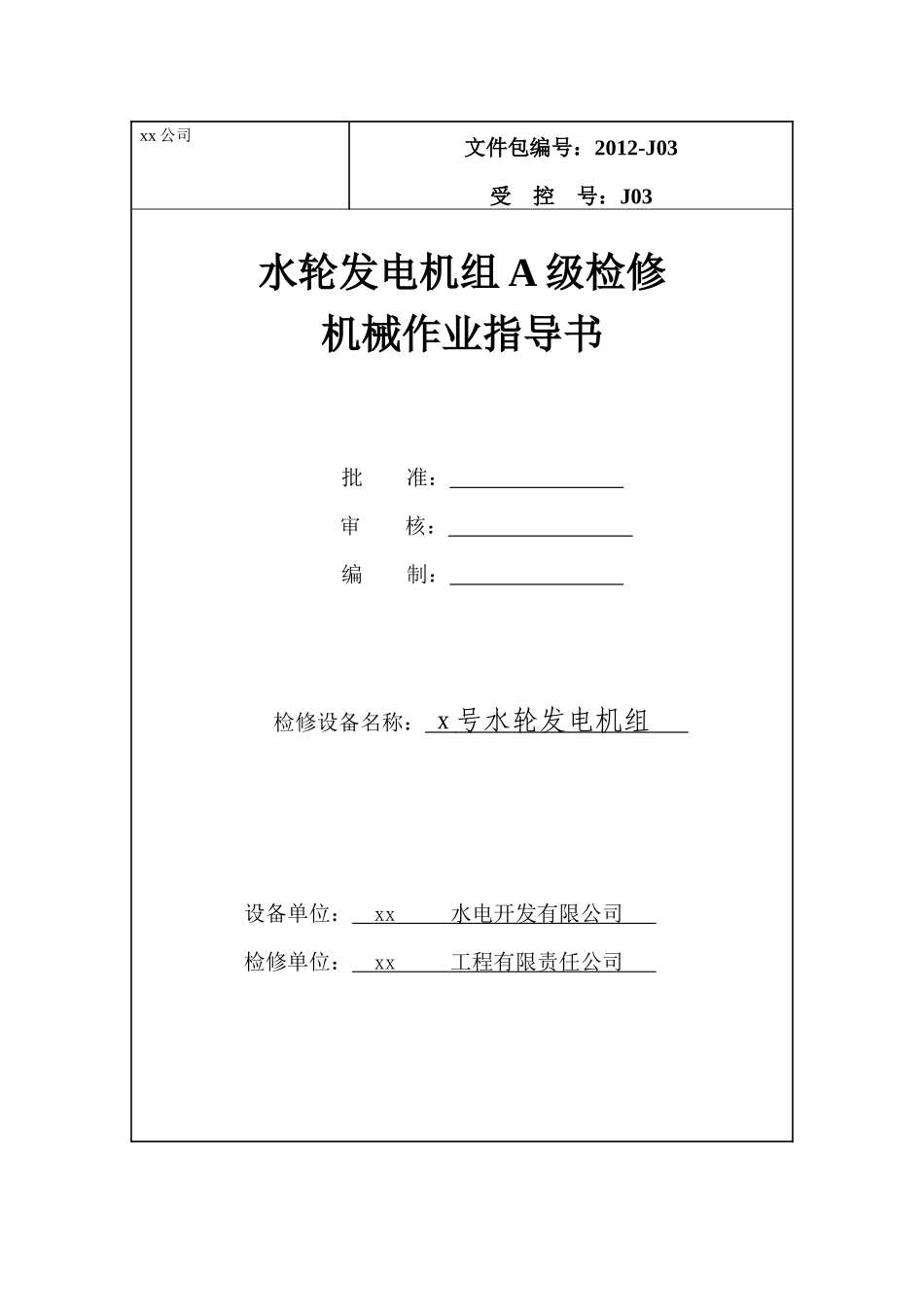

xx 公司文件包编号:2012-J03受 控 号:J03水轮发电机组 A 级检修机械作业指导书批 准: 审 核: 编 制: 检修设备名称: x 号水轮发电机组 设备单位: xx 水电开发有限公司 检修单位: xx 工程有限责任公司 xx 公司检修文件包交底记录表页数:1/1工程名称 水电厂№ 机组 级检修作业项目名称主 持 人交 底 人检修负责人交底日期参加交底人员签名:交底主要内容(施工工序、技术、质量、安全、环境关键点及控制措施):一、主要工作内容:1、推力轴承检修 2、上、下轴承检修 3、风闸及管路检修 4、推力头检修 5、空气冷却器检修 6、定、转子检查 7、顶盖控制环检修 8.转轮检修 9、导水机构检修 10、水导轴承体检修 11、座环检查 12、尾水管检查 13、水轮机轴检查 14、真空破坏装置分解检查 15、机组轴线调整 16、推力瓦受力调整 17、机组中心调整 18、机组各导瓦间隙调整 19、顶盖排水管渗漏处理 20、其它改造二、修前存在的主要问题: 1 、过水部件气蚀、磨损严重。 三、危险源控制、安全要点:1、严格执行《电业安全工作规程》、《危险点分析及预控措施》及有关规定2、设备检修前做好各项安全措施3、各项工器具应经过检验合格才能使用4、检修过程中应服从负责人指挥四、技术要求:1、 严格执行检修工艺规程2、 检修项目不漏项五、环境及文明生产要求:1、 戴安全帽,穿符合要求的工作衣,高空作业系安全带;2、工完料净场地清。3、现场按定置摆放。xx 公司工 作 指 令(生效印)设备编码:设备名称№ 机 检修页数: 1 /1项目序号:适用规程:设备位置:工作描述:本作业指导书适用于水轮发电机大修等项目先决条件:动 火 :Y □ N □ 脚 手 架:Y □ N □行车使用:Y □ N □ 检修危险点是否有预控措施:Y □ N □(具体措施见危险点分析及预控措施表)品质再鉴定/试验:Y □ N □描述(再鉴定/试验的条件、要求): 质量控制页:Y □ N □备品材料页:Y □ N □开工时间:完工时间:预计总工日:预计检修工日:预计土建工日:预计其它工日:检修(施工)单位: 工作负责人:准 备审 核批 准姓名签字日期姓名签字日期姓名签字日期xx 公司质量安全计划表(生效印)设备编码:设备名称№ 机 检修页数: 1 /1项目序号:适用规程:设备位置:项目说明:36MW 水轮发电机检修适用该质量计划设备: 初步条件: 特殊措施:R:修前准备点W:见证点H:...
