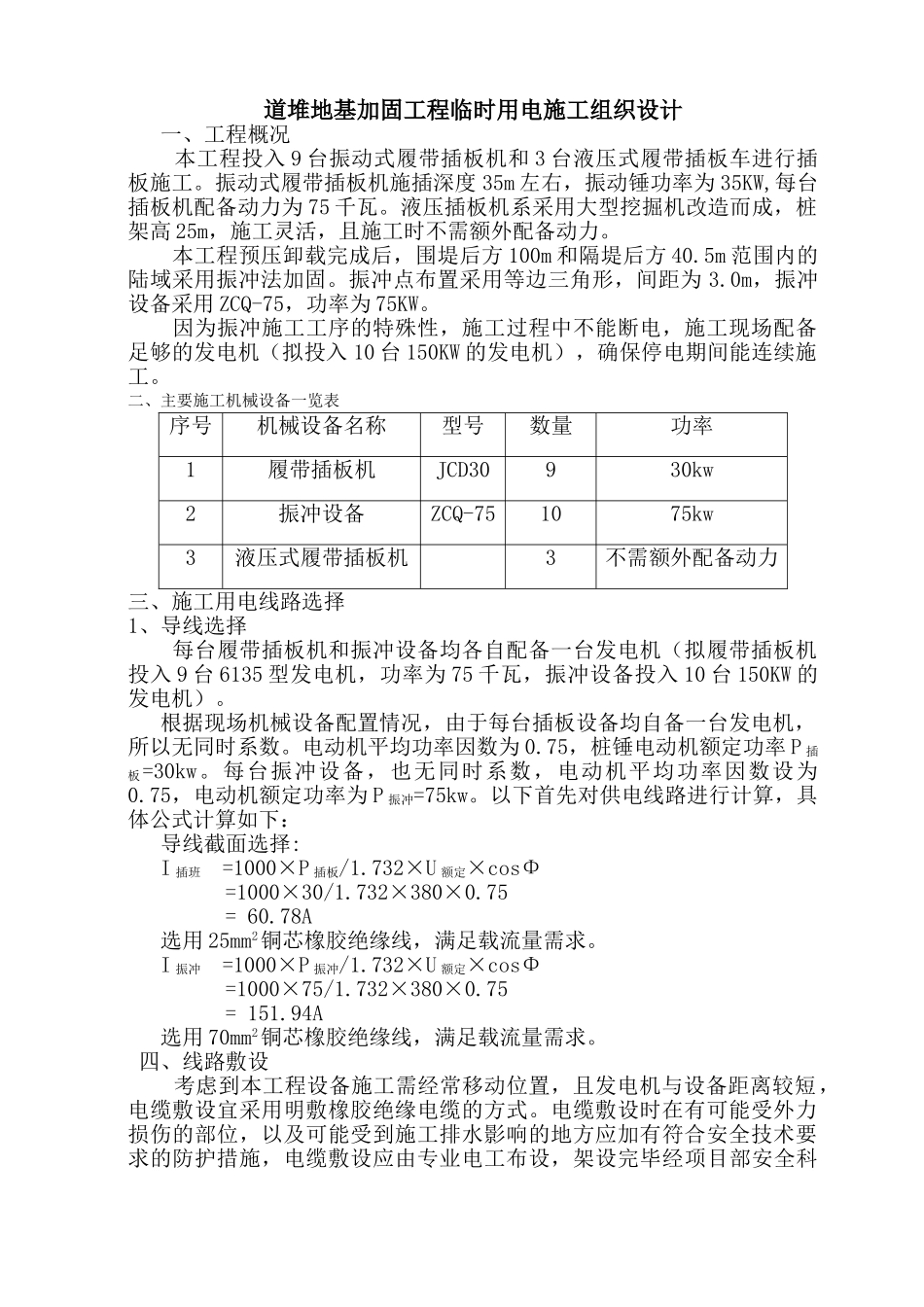

道堆地基加固工程临时用电施工组织设计一、工程概况 本工程投入 9 台振动式履带插板机和 3 台液压式履带插板车进行插板施工
振动式履带插板机施插深度 35m 左右,振动锤功率为 35KW,每台插板机配备动力为 75 千瓦
液压插板机系采用大型挖掘机改造而成,桩架高 25m,施工灵活,且施工时不需额外配备动力
本工程预压卸载完成后,围堤后方 100m 和隔堤后方 40
5m 范围内的陆域采用振冲法加固
振冲点布置采用等边三角形,间距为 3
0m,振冲设备采用 ZCQ-75,功率为 75KW
因为振冲施工工序的特殊性,施工过程中不能断电,施工现场配备足够的发电机(拟投入 10 台 150KW 的发电机),确保停电期间能连续施工

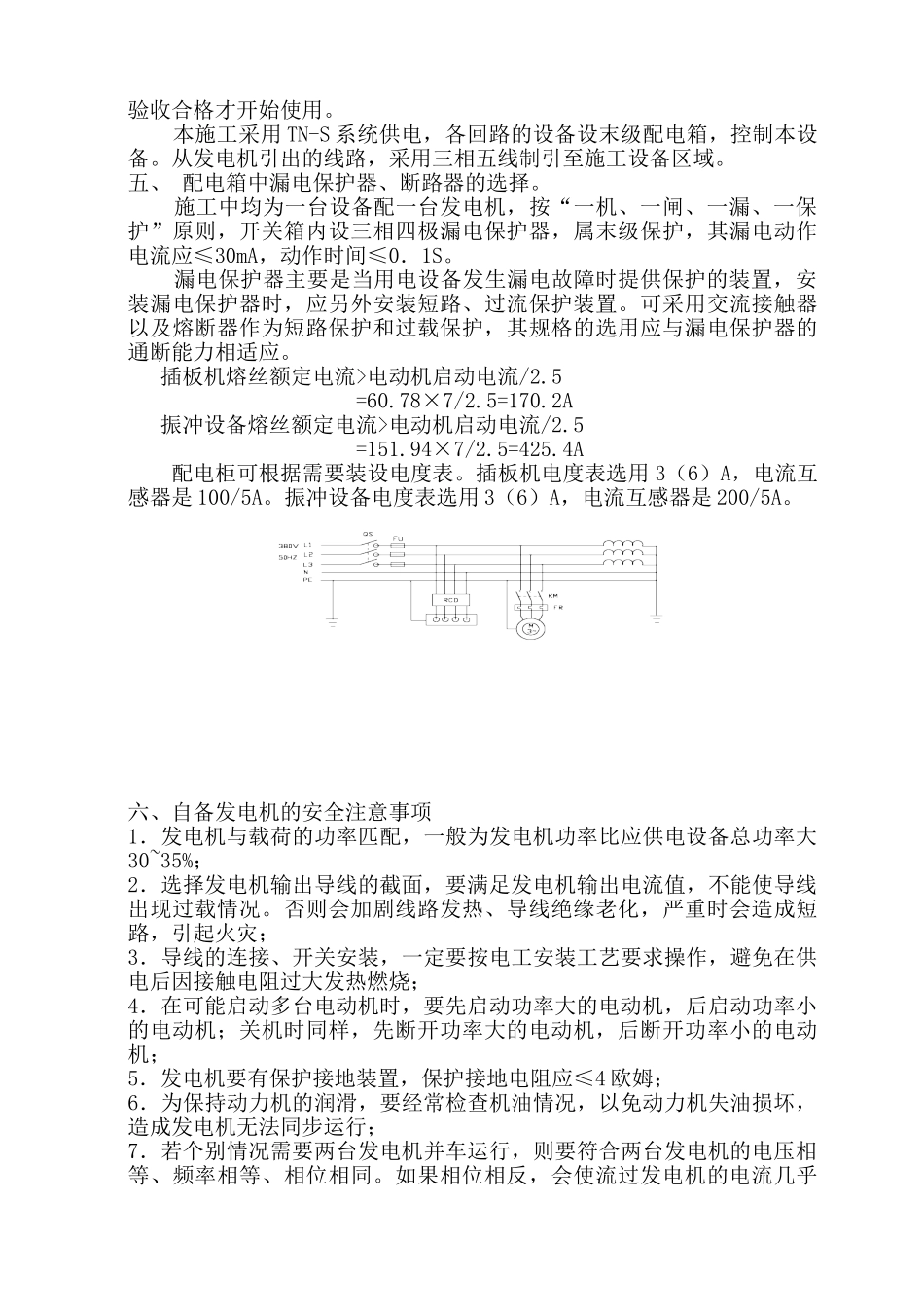

二、主要施工机械设备一览表序号机械设备名称型号数量功率1履带插板机JCD30930kw2振冲设备ZCQ-751075kw3液压式履带插板机3不需额外配备动力三、施工用电线路选择1、导线选择 每台履带插板机和振冲设备均各自配备一台发电机(拟履带插板机投入 9 台 6135 型发电机,功率为 75 千瓦,振冲设备投入 10 台 150KW 的发电机)
根据现场机械设备配置情况,由于每台插板设备均自备一台发电机,所以无同时系数
电动机平均功率因数为 0
75,桩锤电动机额定功率 P 插板=30kw
每台振冲设备,也无同时系数,电动机平均功率因数设为0
75,电动机额定功率为 P 振冲=75kw
以下首先对供电线路进行计算,具体公式计算如下:导线截面选择:I 插班 =1000×P 插板/1
732×U 额定×cosΦ =1000×30/1
732×380×0
75 = 60
78A选用 25mm2铜芯橡胶绝缘线,满足载流量需求
I 振冲 =1000×P 振冲/1
732×U 额定×cosΦ =1000×75/1
732×380×0
75 = 151
