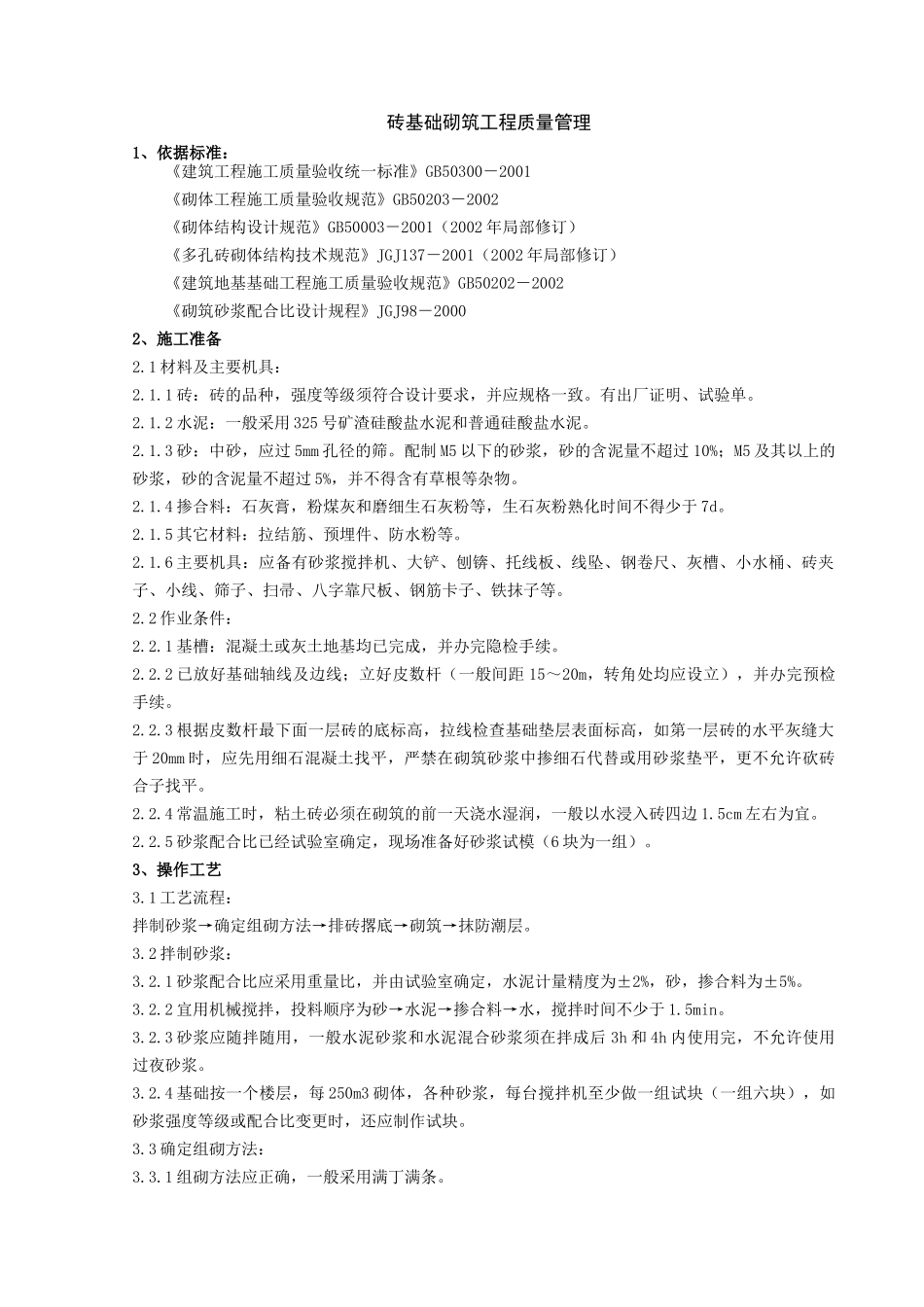

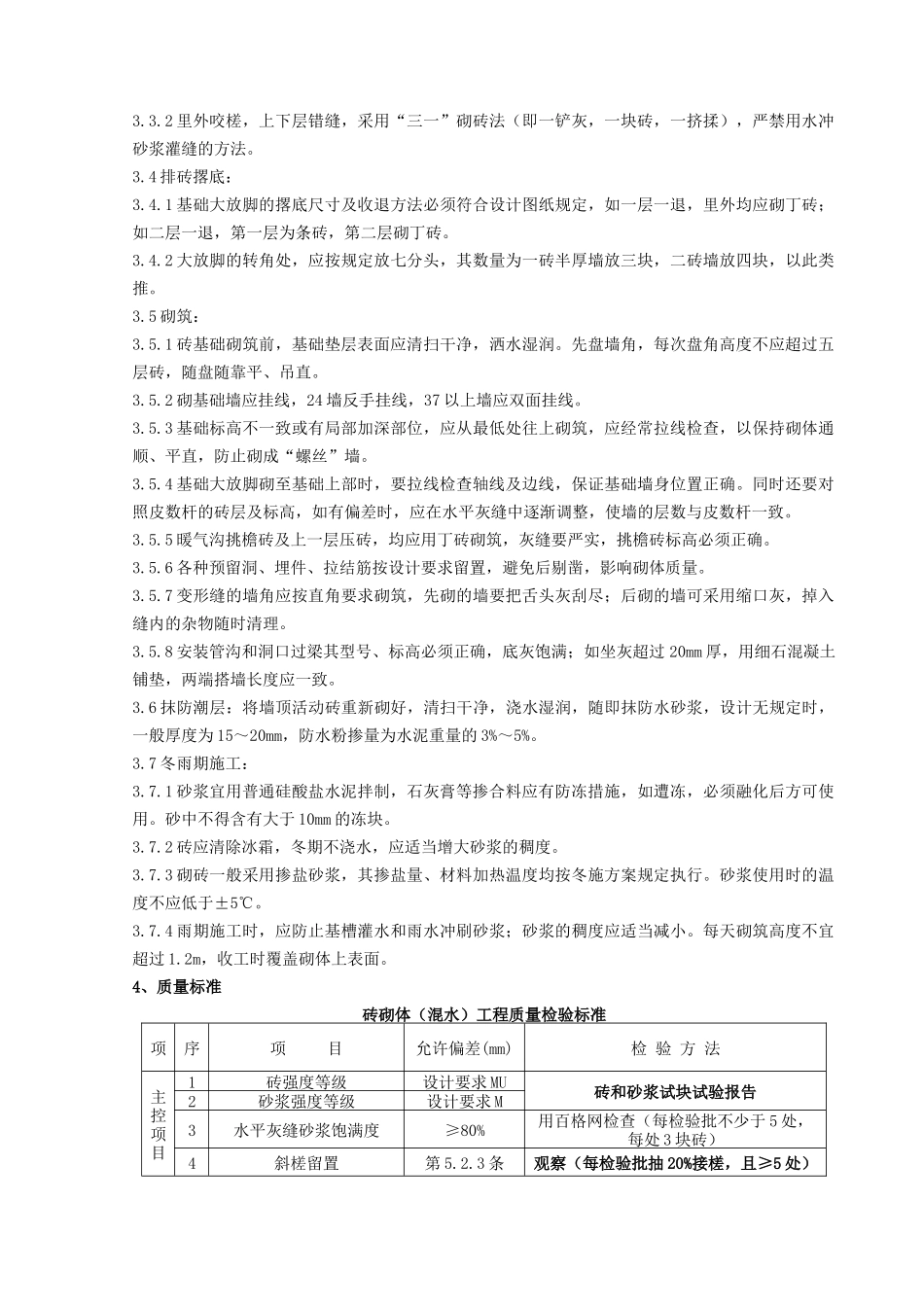

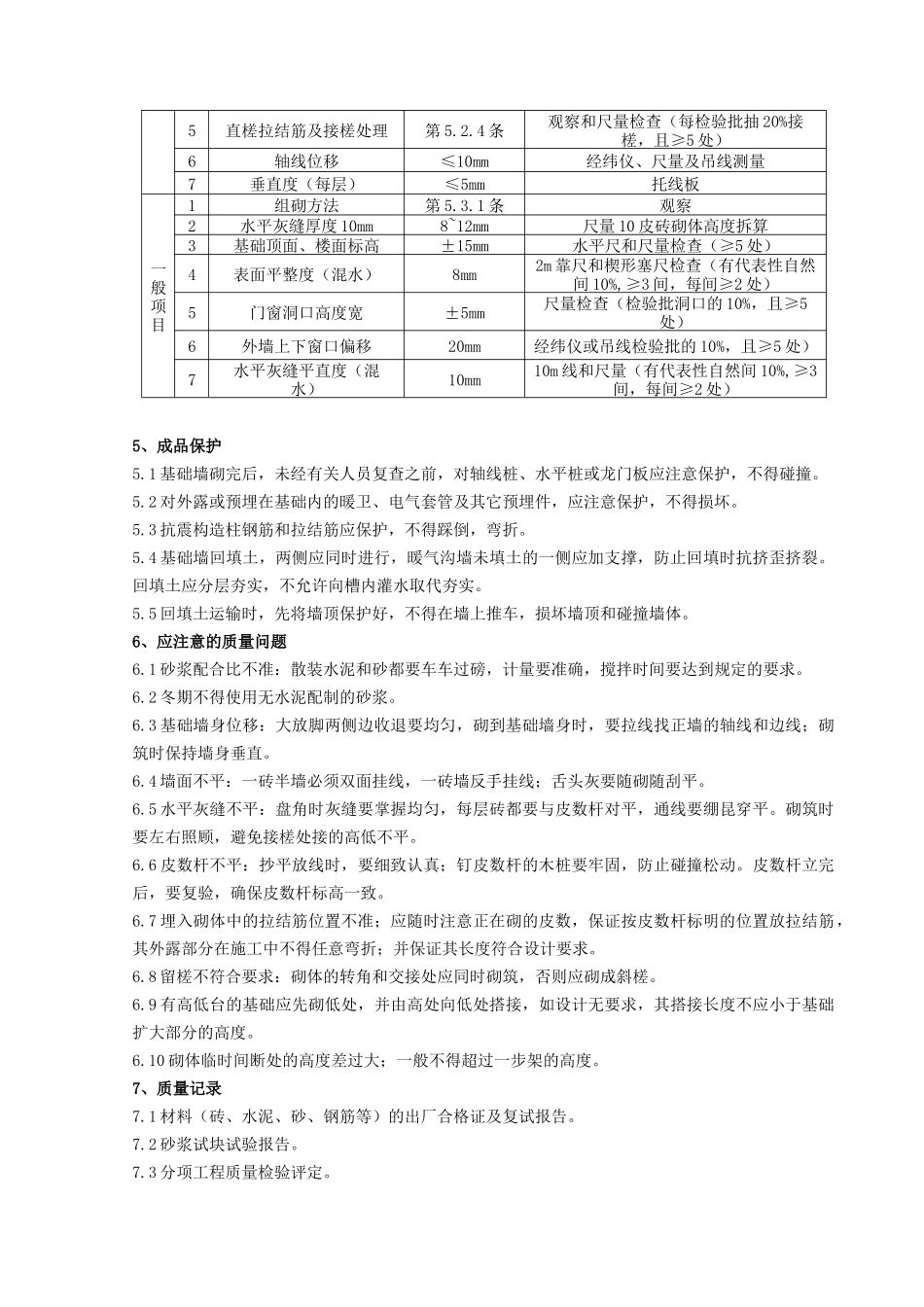

砖基础砌筑工程质量管理1、依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《砌体工程施工质量验收规范》GB50203-2002《砌体结构设计规范》GB50003-2001(2002 年局部修订)《多孔砖砌体结构技术规范》JGJ137-2001(2002 年局部修订)《建筑地基基础工程施工质量验收规范》GB50202-2002《砌筑砂浆配合比设计规程》JGJ98-20002、施工准备2.1 材料及主要机具:2.1.1 砖:砖的品种,强度等级须符合设计要求,并应规格一致。有出厂证明、试验单。2.1.2 水泥:一般采用 325 号矿渣硅酸盐水泥和普通硅酸盐水泥。2.1.3 砂:中砂,应过 5mm 孔径的筛。配制 M5 以下的砂浆,砂的含泥量不超过 10%;M5 及其以上的砂浆,砂的含泥量不超过 5%,并不得含有草根等杂物。2.1.4 掺合料:石灰膏,粉煤灰和磨细生石灰粉等,生石灰粉熟化时间不得少于 7d。2.1.5 其它材料:拉结筋、预埋件、防水粉等。2.1.6 主要机具:应备有砂浆搅拌机、大铲、刨锛、托线板、线坠、钢卷尺、灰槽、小水桶、砖夹子、小线、筛子、扫帚、八字靠尺板、钢筋卡子、铁抹子等。2.2 作业条件:2.2.1 基槽:混凝土或灰土地基均已完成,并办完隐检手续。2.2.2 已放好基础轴线及边线;立好皮数杆(一般间距 15~20m,转角处均应设立),并办完预检手续。2.2.3 根据皮数杆最下面一层砖的底标高,拉线检查基础垫层表面标高,如第一层砖的水平灰缝大于 20mm 时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,更不允许砍砖合子找平。2.2.4 常温施工时,粘土砖必须在砌筑的前一天浇水湿润,一般以水浸入砖四边 1.5cm 左右为宜。2.2.5 砂浆配合比已经试验室确定,现场准备好砂浆试模(6 块为一组)。3、操作工艺3.1 工艺流程:拌制砂浆→确定组砌方法→排砖撂底→砌筑→抹防潮层。3.2 拌制砂浆:3.2.1 砂浆配合比应采用重量比,并由试验室确定,水泥计量精度为±2%,砂,掺合料为±5%。3.2.2 宜用机械搅拌,投料顺序为砂→水泥→掺合料→水,搅拌时间不少于 1.5min。3.2.3 砂浆应随拌随用,一般水泥砂浆和水泥混合砂浆须在拌成后 3h 和 4h 内使用完,不允许使用过夜砂浆。3.2.4 基础按一个楼层,每 250m3 砌体,各种砂浆,每台搅拌机至少做一组试块(一组六块),如砂浆强度等级或配合比变更时,还应制作试块。3.3 确定组砌方法:3.3.1 组砌方法应正确,一般采用满丁满条。3.3.2 里外咬槎,上下层错缝,采用“三一”砌...
