下载后可任意编辑某配网工程施工监理工作总结与某酒店[大厦]2024 年上半年度工作总结汇编某配网工程施工监理工作总结简介:本工程建设项目包括五个单位工程,分布在茶山镇所属下朗管理区、上元管理区、粟边管理区、超朗管理区、圩镇管理区
新建 6 座变(配)电房,敷设 6 条 10kv 高压进线电缆,新装 7 台变压器共 2600kVA,安装 7 套低压配电盘,新装无功补偿低压电容器共1560kVAr,有 8 个台区的低压配电网路需要改造,新架设 10kv 架空线路 0
4km,新架设 0
4kv 架空线路共 156
5km,工程总概算¥507
5 万元,施工单位承包价¥101
77 万元……关键字:10kv 配网工程施工监理相关站中站:电线电缆无功补偿电线电缆专题低压成套配电柜专题无功补偿专题1、工程概况:1.1.建设规模:本工程建设项目包括五个单位工程,分布在茶山镇所属下朗管理区、上元管理区、粟边管理区、超朗管理区、圩镇管理区
新建 6 座变(配)电房,敷设 6 条 10kv 高压进线电缆,新装 7 台变压器共2600kVA,安装 7 套低压配电盘,新装无功补偿低压电容器共1560kVAr,有 8 个台区的低压配电网路需要改造,新架设 10kv 架空线路 0
4km,新架设 0
4kv 架空线路共 156
5km,工程总概算¥507
5 万元,施工单位承包价¥101
五个单位工程详见附表

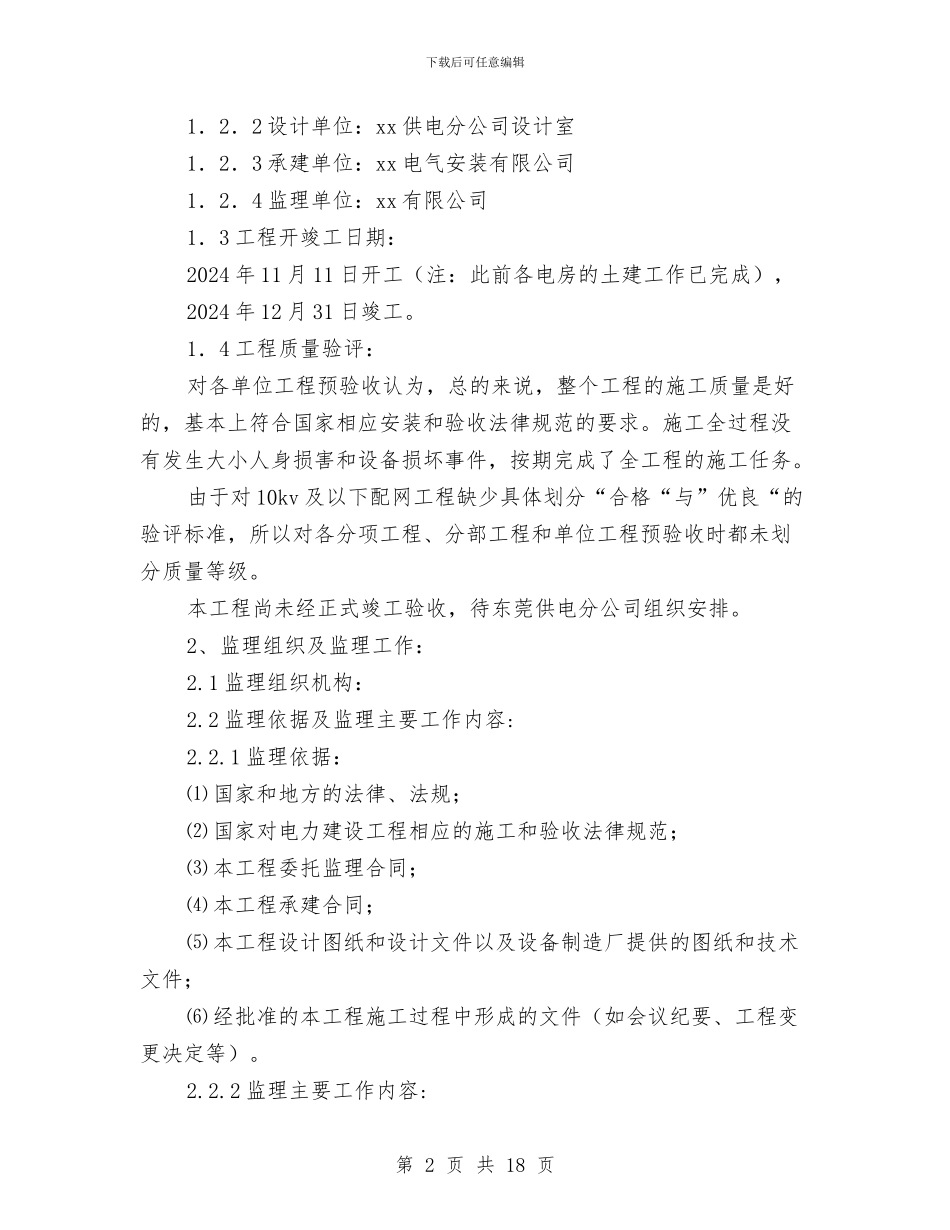

1.2 工程参建单位:1.2.1 建设单位:xx 供电公司第 1 页 共 18 页下载后可任意编辑1.2.2 设计单位:xx 供电分公司设计室1.2.3 承建单位:xx 电气安装有限公司1.2.4 监理单位:xx 有限公司1.3 工程开竣工日期:2024 年 11 月 11 日开工(注:此前各电房的土建工作已完成),2024 年 12 月 31 日竣工

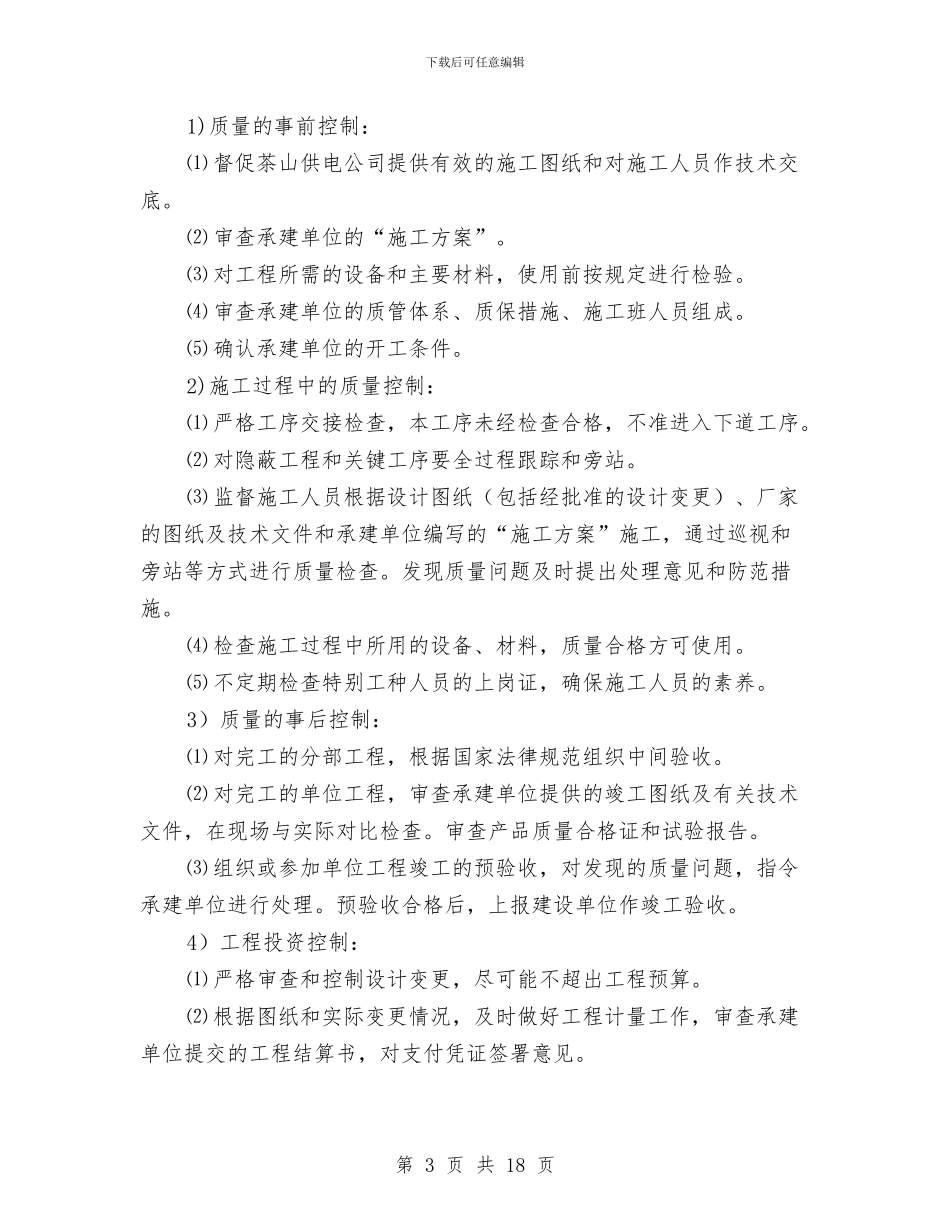

1.4 工程质量验评:对各单
