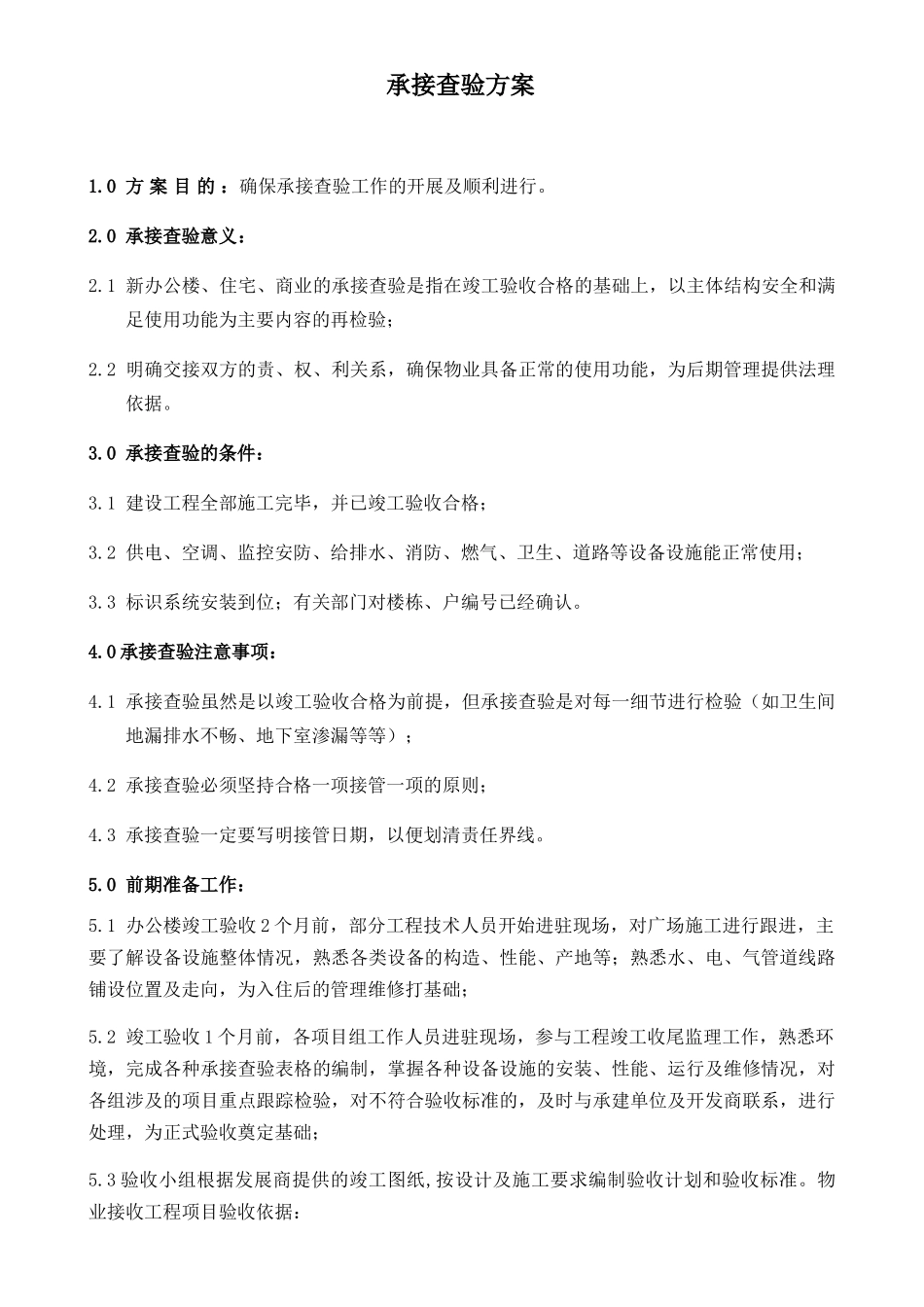

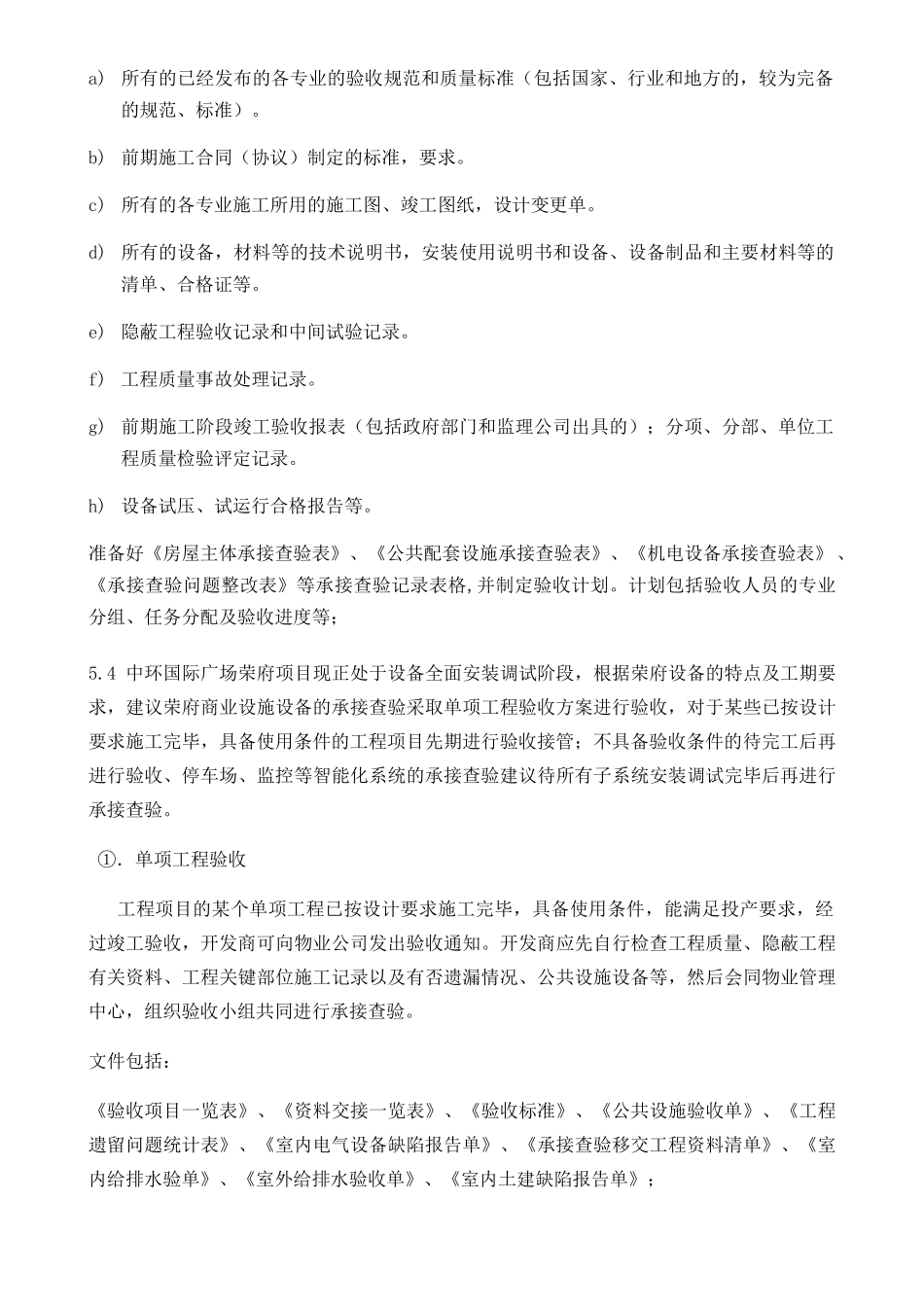

承接查验方案1.0 方 案 目 的 :确保承接查验工作的开展及顺利进行。 2.0 承接查验意义: 2.1 新办公楼、住宅、商业的承接查验是指在竣工验收合格的基础上,以主体结构安全和满足使用功能为主要内容的再检验;2.2 明确交接双方的责、权、利关系,确保物业具备正常的使用功能,为后期管理提供法理依据。3.0 承接查验的条件:3.1 建设工程全部施工完毕,并已竣工验收合格;3.2 供电、空调、监控安防、给排水、消防、燃气、卫生、道路等设备设施能正常使用;3.3 标识系统安装到位;有关部门对楼栋、户编号已经确认。4.0 承接查验注意事项:4.1 承接查验虽然是以竣工验收合格为前提,但承接查验是对每一细节进行检验(如卫生间地漏排水不畅、地下室渗漏等等);4.2 承接查验必须坚持合格一项接管一项的原则;4.3 承接查验一定要写明接管日期,以便划清责任界线。5.0 前期准备工作:5.1 办公楼竣工验收 2 个月前,部分工程技术人员开始进驻现场,对广场施工进行跟进,主要了解设备设施整体情况,熟悉各类设备的构造、性能、产地等;熟悉水、电、气管道线路铺设位置及走向,为入住后的管理维修打基础;5.2 竣工验收 1 个月前,各项目组工作人员进驻现场,参与工程竣工收尾监理工作,熟悉环境,完成各种承接查验表格的编制,掌握各种设备设施的安装、性能、运行及维修情况,对各组涉及的项目重点跟踪检验,对不符合验收标准的,及时与承建单位及开发商联系,进行处理,为正式验收奠定基础;5.3 验收小组根据发展商提供的竣工图纸,按设计及施工要求编制验收计划和验收标准。物业接收工程项目验收依据:a) 所有的已经发布的各专业的验收规范和质量标准(包括国家、行业和地方的,较为完备的规范、标准)。b) 前期施工合同(协议)制定的标准,要求。c) 所有的各专业施工所用的施工图、竣工图纸,设计变更单。d) 所有的设备,材料等的技术说明书,安装使用说明书和设备、设备制品和主要材料等的清单、合格证等。e) 隐蔽工程验收记录和中间试验记录。f) 工程质量事故处理记录。g) 前期施工阶段竣工验收报表(包括政府部门和监理公司出具的);分项、分部、单位工程质量检验评定记录。h) 设备试压、试运行合格报告等。准备好《房屋主体承接查验表》、《公共配套设施承接查验表》、《机电设备承接查验表》 、《承接查验问题整改表》等承接查验记录表格,并制定验收计划。计划包括验收人员的专业分组、任务分配及验收进度等;5...
