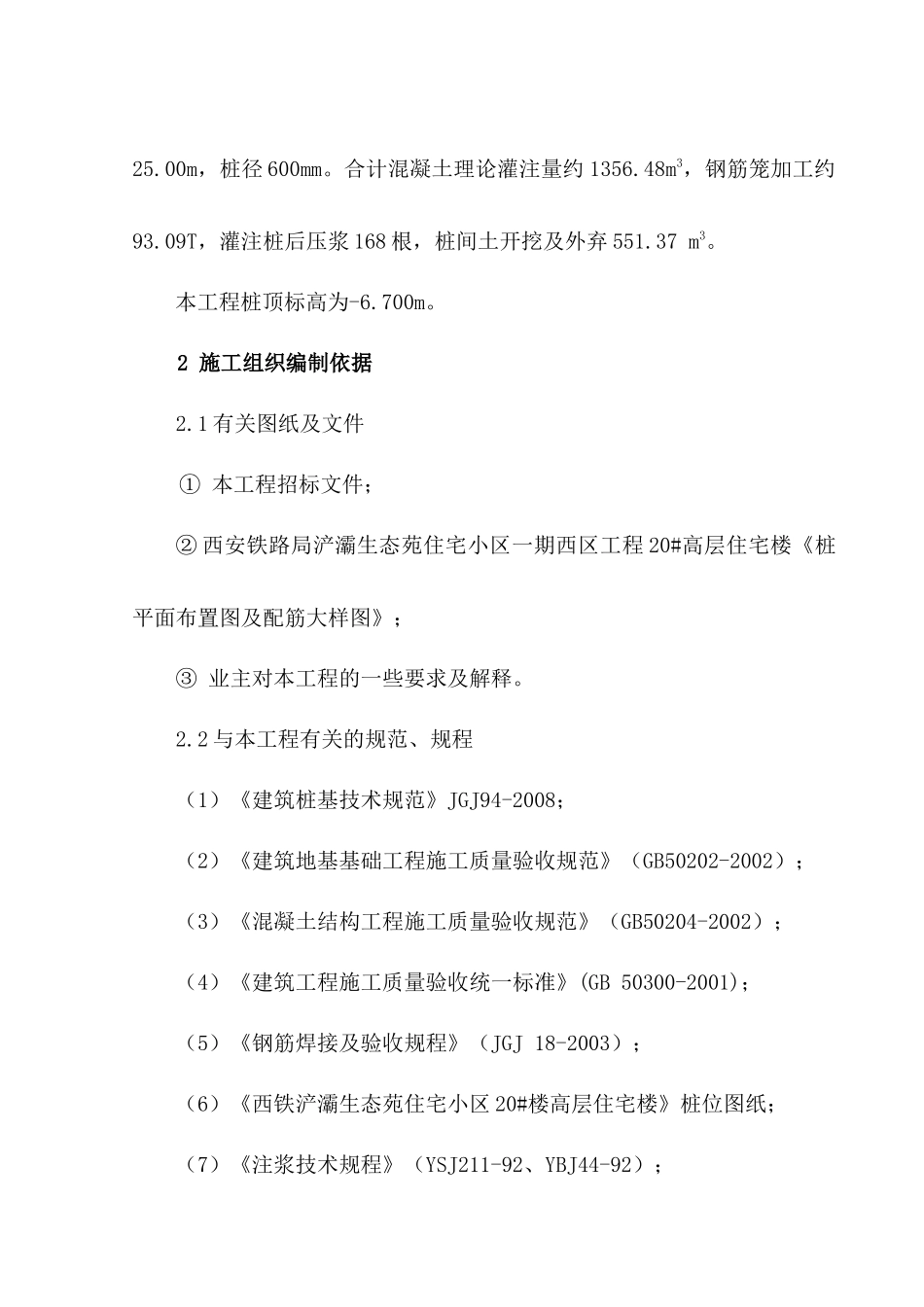

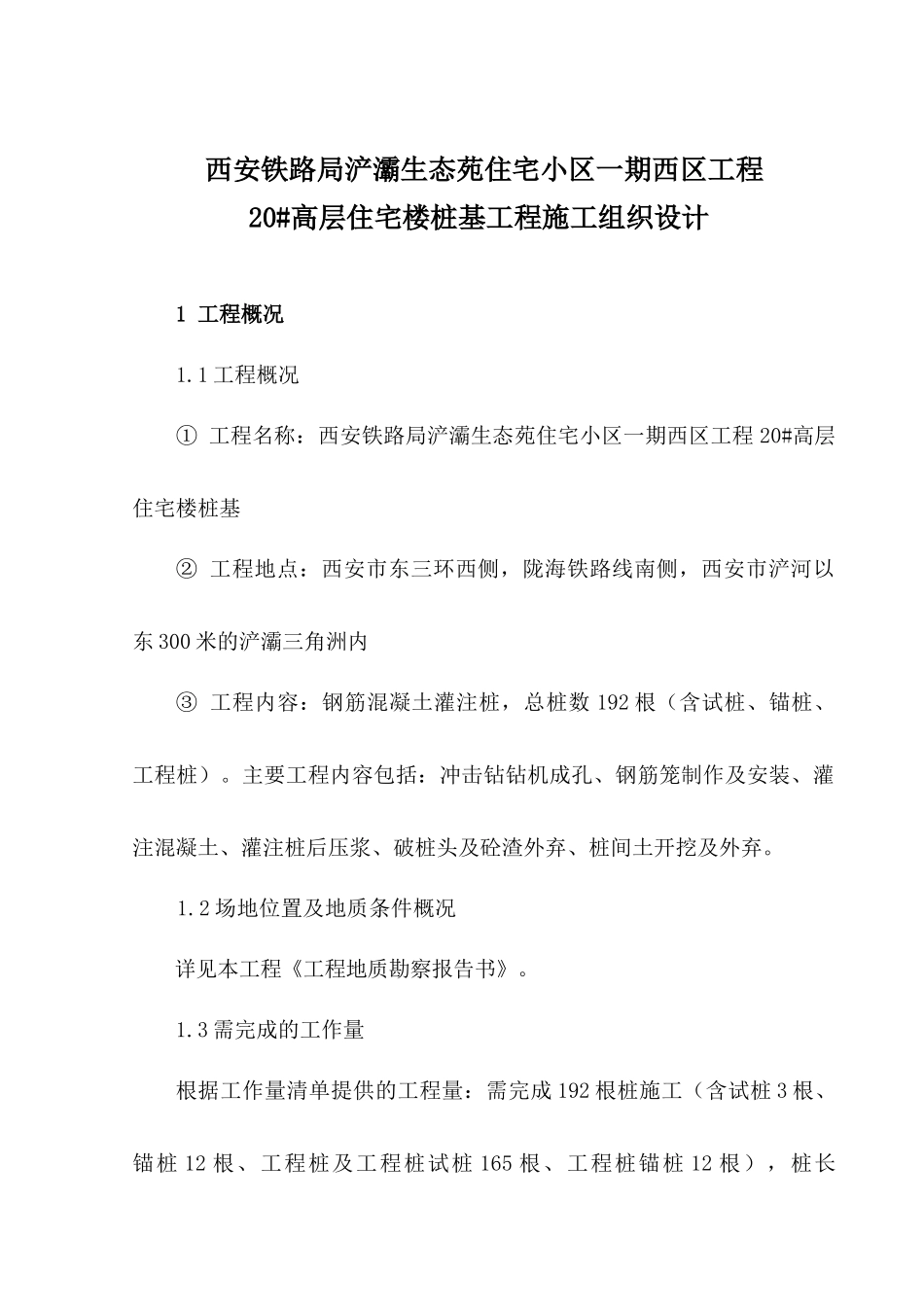

西安铁路局浐灞生态苑住宅小区一期西区工程20#高层住宅楼桩基工程施工组织设计1 工程概况1.1 工程概况① 工程名称:西安铁路局浐灞生态苑住宅小区一期西区工程 20#高层住宅楼桩基② 工程地点:西安市东三环西侧,陇海铁路线南侧,西安市浐河以东 300 米的浐灞三角洲内③ 工程内容:钢筋混凝土灌注桩,总桩数 192 根(含试桩、锚桩、工程桩)。主要工程内容包括:冲击钻钻机成孔、钢筋笼制作及安装、灌注混凝土、灌注桩后压浆、破桩头及砼渣外弃、桩间土开挖及外弃。1.2 场地位置及地质条件概况详见本工程《工程地质勘察报告书》。1.3 需完成的工作量根据工作量清单提供的工程量:需完成 192 根桩施工(含试桩 3 根、锚桩 12 根、工程桩及工程桩试桩 165 根、工程桩锚桩 12 根),桩长25.00m,桩径 600mm。合计混凝土理论灌注量约 1356.48m3,钢筋笼加工约93.09T,灌注桩后压浆 168 根,桩间土开挖及外弃 551.37 m3。本工程桩顶标高为-6.700m。2 施工组织编制依据2.1 有关图纸及文件① 本工程招标文件;② 西安铁路局浐灞生态苑住宅小区一期西区工程 20#高层住宅楼《桩平面布置图及配筋大样图》;③ 业主对本工程的一些要求及解释。2.2 与本工程有关的规范、规程(1)《建筑桩基技术规范》JGJ94-2008;(2)《建筑地基基础工程施工质量验收规范》(GB50202-2002);(3)《混凝土结构工程施工质量验收规范》(GB50204-2002);(4)《建筑工程施工质量验收统一标准》(GB 50300-2001);(5)《钢筋焊接及验收规程》(JGJ 18-2003);(6)《西铁浐灞生态苑住宅小区 20#楼高层住宅楼》桩位图纸;(7)《注浆技术规程》(YSJ211-92、YBJ44-92);(8)灌注桩后压浆施工有关技术要求。2.3 本单位质量体系的相关文件① 质量手册;② 质量体系程序文件。3 施工组织设计3.1 项目经理部的组成项目经理部实行项目经理负责制,由项目经理对施工质量、工期、安全、进度、材料、财务和人事等全面统一负责。根据工程情况,结合工期及质量等要求,本工程由我公司项目经理屈从池担任该项目的项目经理,公司各职能部门负责检查指导工作,并对其实行“责、权、利”、“人、财、物”两结合的经营原则,检查督促进度质量、安全、文明施工等合同履行情况,帮助解决困难,促进新工艺、新技术的实施。 项目组织机构管理框图项目经 现场主要管理人员表序号姓 名性别职 称现 场 职 务1项目经理2技术负责3质检员4施工员5安...
