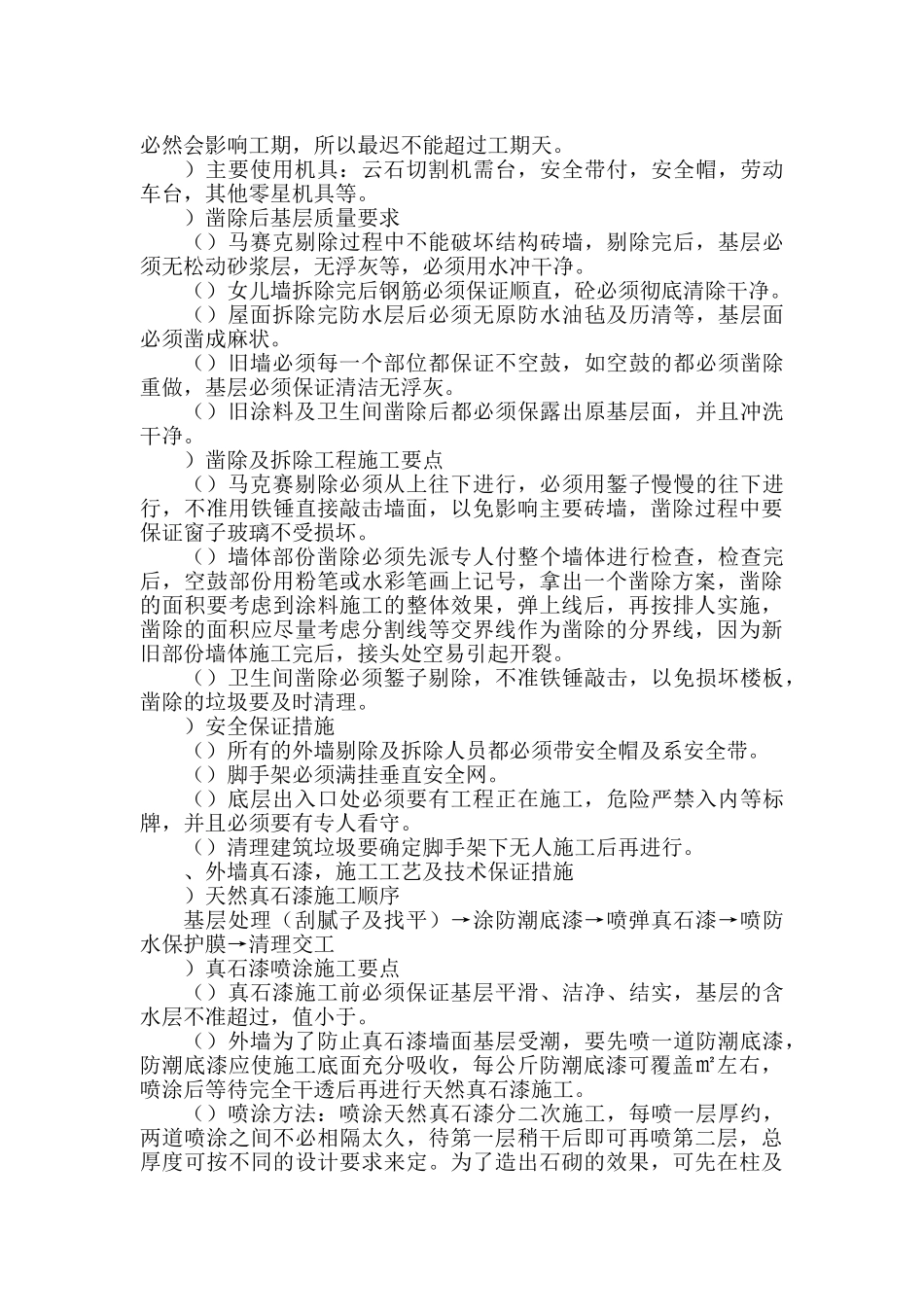

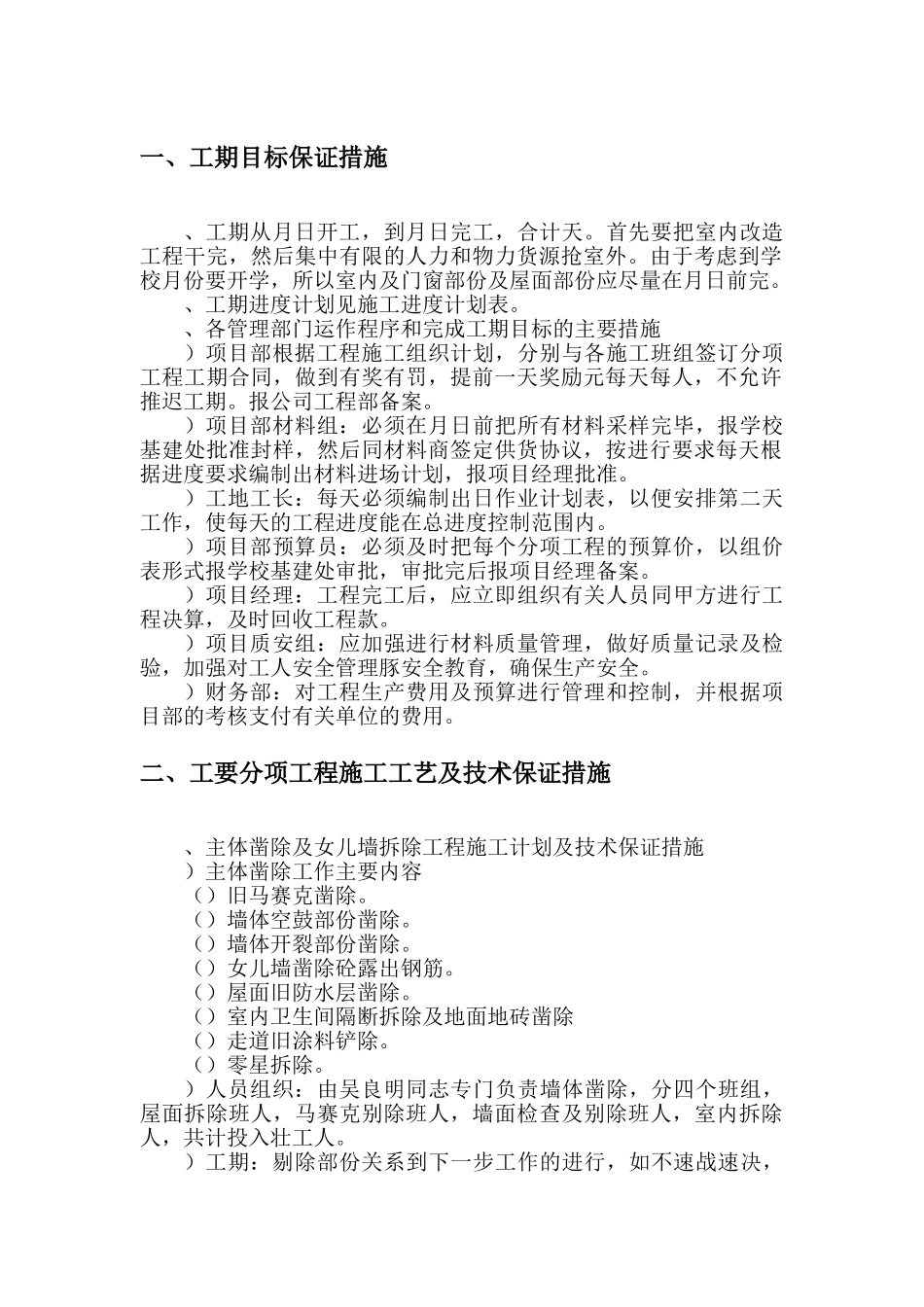

施工组织设计审批表编 制:审 核:审 批:审批时间: 目 录一、工期目标保证措施………………………………………………二、工要分项工程施工工艺及技术保证措施………………………三、质量管理目标及现场文明施工保证措施………………………四、投入本项目管理人员网络图……………………………………五、投入本项目职工人数计划表……………………………………六、投入本项目主要机械设备一览表……………………………… 一、工期目标保证措施、工期从月日开工,到月日完工,合计天。首先要把室内改造工程干完,然后集中有限的人力和物力货源抢室外。由于考虑到学校月份要开学,所以室内及门窗部份及屋面部份应尽量在月日前完。、工期进度计划见施工进度计划表。、各管理部门运作程序和完成工期目标的主要措施)项目部根据工程施工组织计划,分别与各施工班组签订分项工程工期合同,做到有奖有罚,提前一天奖励元每天每人,不允许推迟工期。报公司工程部备案。)项目部材料组:必须在月日前把所有材料采样完毕,报学校基建处批准封样,然后同材料商签定供货协议,按进行要求每天根据进度要求编制出材料进场计划,报项目经理批准。)工地工长:每天必须编制出日作业计划表,以便安排第二天工作,使每天的工程进度能在总进度控制范围内。)项目部预算员:必须及时把每个分项工程的预算价,以组价表形式报学校基建处审批,审批完后报项目经理备案。)项目经理:工程完工后,应立即组织有关人员同甲方进行工程决算,及时回收工程款。)项目质安组:应加强进行材料质量管理,做好质量记录及检验,加强对工人安全管理豚安全教育,确保生产安全。)财务部:对工程生产费用及预算进行管理和控制,并根据项目部的考核支付有关单位的费用。二、工要分项工程施工工艺及技术保证措施、主体凿除及女儿墙拆除工程施工计划及技术保证措施)主体凿除工作主要内容()旧马赛克凿除。()墙体空鼓部份凿除。()墙体开裂部份凿除。()女儿墙凿除砼露出钢筋。()屋面旧防水层凿除。()室内卫生间隔断拆除及地面地砖凿除()走道旧涂料铲除。()零星拆除。)人员组织:由吴良明同志专门负责墙体凿除,分四个班组,屋面拆除班人,马赛克别除班人,墙面检查及别除班人,室内拆除人,共计投入壮工人。)工期:剔除部份关系到下一步工作的进行,如不速战速决,必然会影响工期,所以最迟不能超过工期天。)主要使用机具:云石切割机需台,安全带付,安全帽,劳动...
