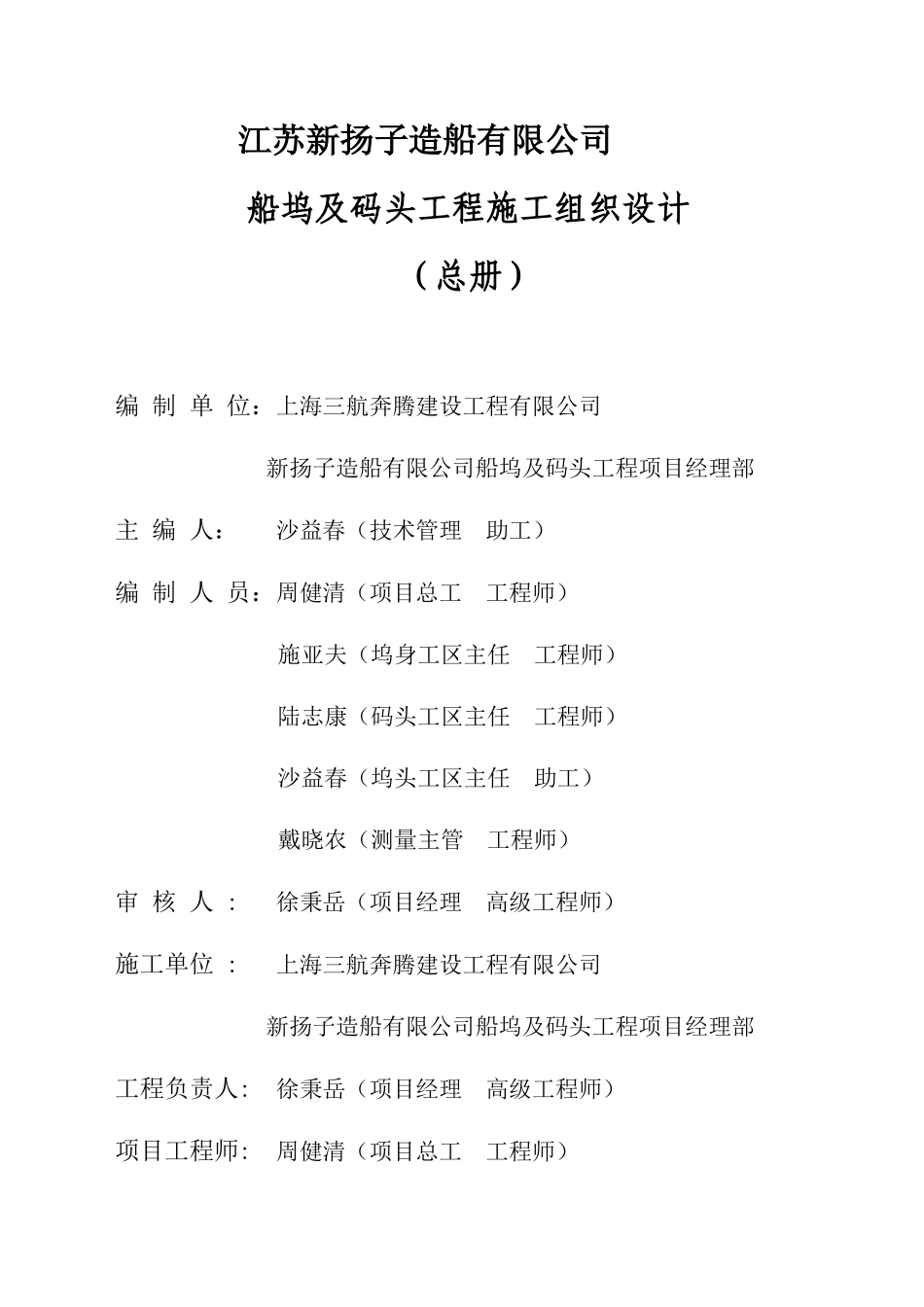

江苏新扬子造船有限公司船坞及码头工程施工组织设计(总册)编制单位:上海三航奔腾建设工程有限公司新扬子造船有限公司船坞及码头工程项目经理部编制日期:2005 年 9 月江苏新扬子造船有限公司船坞及码头工程施工组织设计(总册)编 制 单 位:上海三航奔腾建设工程有限公司新扬子造船有限公司船坞及码头工程项目经理部主 编 人: 沙益春(技术管理 助工)编 制 人 员:周健清(项目总工 工程师)施亚夫(坞身工区主任 工程师)陆志康(码头工区主任 工程师)沙益春(坞头工区主任 助工)戴晓农(测量主管 工程师)审 核 人 : 徐秉岳(项目经理 高级工程师)施工单位 : 上海三航奔腾建设工程有限公司新扬子造船有限公司船坞及码头工程项目经理部工程负责人: 徐秉岳(项目经理 高级工程师)项目工程师: 周健清(项目总工 工程师) 报送单位:上海三航奔腾建设工程有限公司新扬子造船有限公司船坞及码头工程项目经理部 报送日期:2005 年 9 月 28 日目 录O、编制说明一、编制依据二、工程概况三、施工组织及管理机构四、施工总体布置及施工工艺流程五、主要施工方案六、针对性施工保证措施七、施工进度计划及进度计划保证措施八、质量计划与管理九、安全管理十、文明施工十一、环境保护十二、对分包队伍的管理环境保护对民工队伍的管理0、编 制 说 明本施工组织设计(总册)只根据本工程初步设计图纸结合业主的相关指示以及现场实际情况,参照我公司以往相关工程施工工艺编制而成,待具体详细设计施工图出来后,在每个具体分部工程施工前,我部将另行编写详细的专项施工组织设计提交业主和监理工程师审核。一、 编制依据1.1 江苏新扬子造船有限公司船坞、码头工程设计、施工总承包合同文件;1.2 设计图纸:因正式设计图纸暂缺,本施工组织设计暂按初步设计图纸进行编制;1.3 施工现场情况;1.4 标准和规范:1.4.1《干船坞设计规范》 (JTJ251-87);1.4.2《水运工程混凝土施工规范》 (JTJ268-96);1.4.3《港口工程桩基规范》 (JTJ254-98);1.4.4《港口工程地基规范》 (JTJ250—98);1.4.5《港口航道护岸工程设计与施工规范》 (JTJ300-2000);1.4.6《港口工程质量评定标准》 (JTJ221—98);1.4.7《干船坞工程质量检验评定标准》 (JTJ332-98);1.4.8《地下工程防水技术规范》 (GBJl08—87);1.4.9《水工建筑物水泥灌浆施工技术规范》 (SL62—94);1.4.10《软土地基深层搅拌加固法技术规程》...
