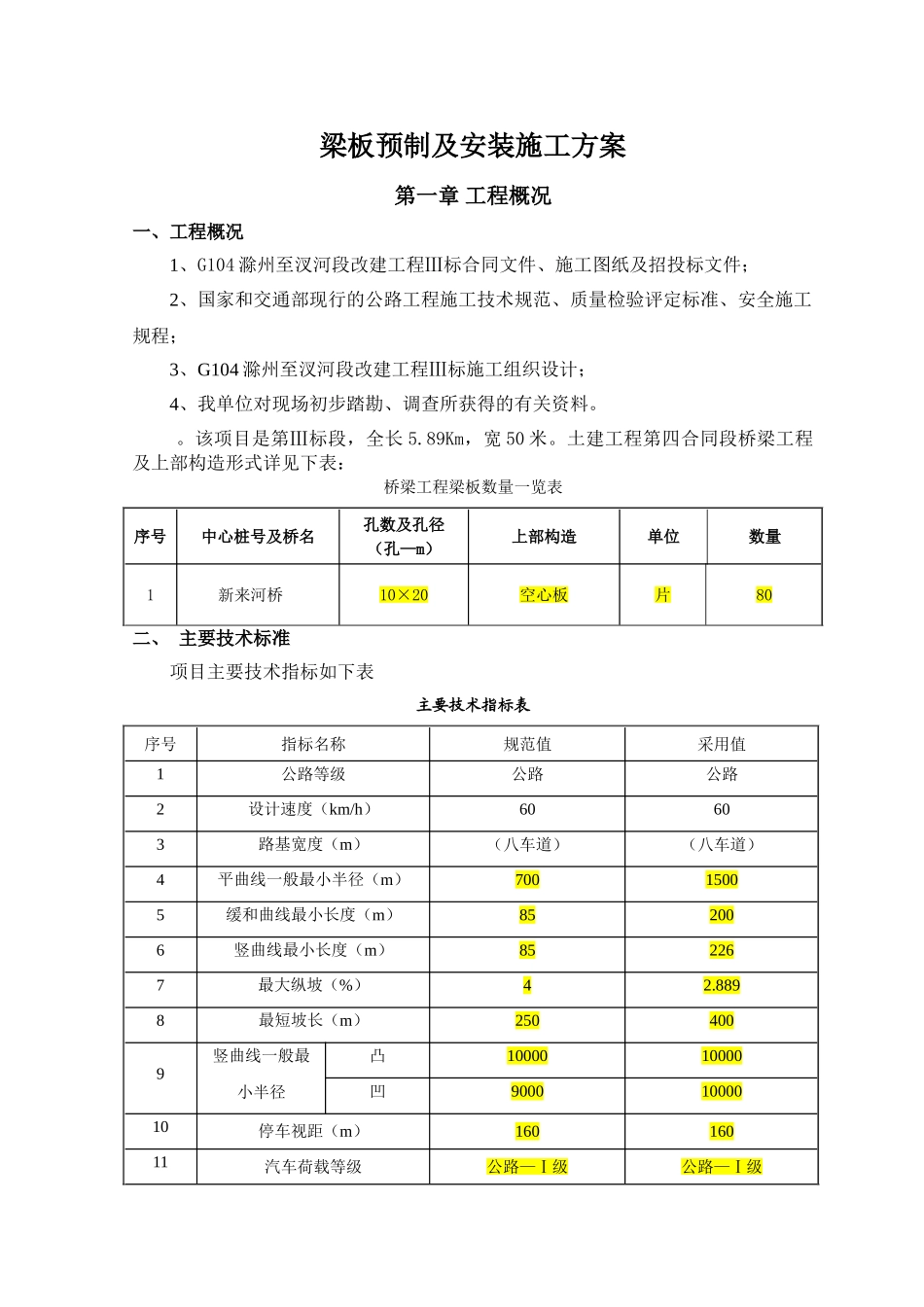

梁板预制及安装施工方案第一章 工程概况一、工程概况1、G104 滁州至汊河段改建工程Ⅲ标合同文件、施工图纸及招投标文件; 2、国家和交通部现行的公路工程施工技术规范、质量检验评定标准、安全施工规程; 3、G104 滁州至汊河段改建工程Ⅲ标施工组织设计; 4、我单位对现场初步踏勘、调查所获得的有关资料
该项目是第Ⅲ标段,全长 5
89Km,宽 50 米
土建工程第四合同段桥梁工程及上部构造形式详见下表:桥梁工程梁板数量一览表序号中心桩号及桥名孔数及孔径(孔—m)上部构造单位数量1 新来河桥10×20空心板片80二、 主要技术标准项目主要技术指标如下表主要技术指标表序号指标名称规范值采用值1公路等级公路公路2设计速度(km/h)60603路基宽度(m)(八车道)(八车道)4平曲线一般最小半径(m)70015005缓和曲线最小长度(m)852006竖曲线最小长度(m)852267最大纵坡(%)42

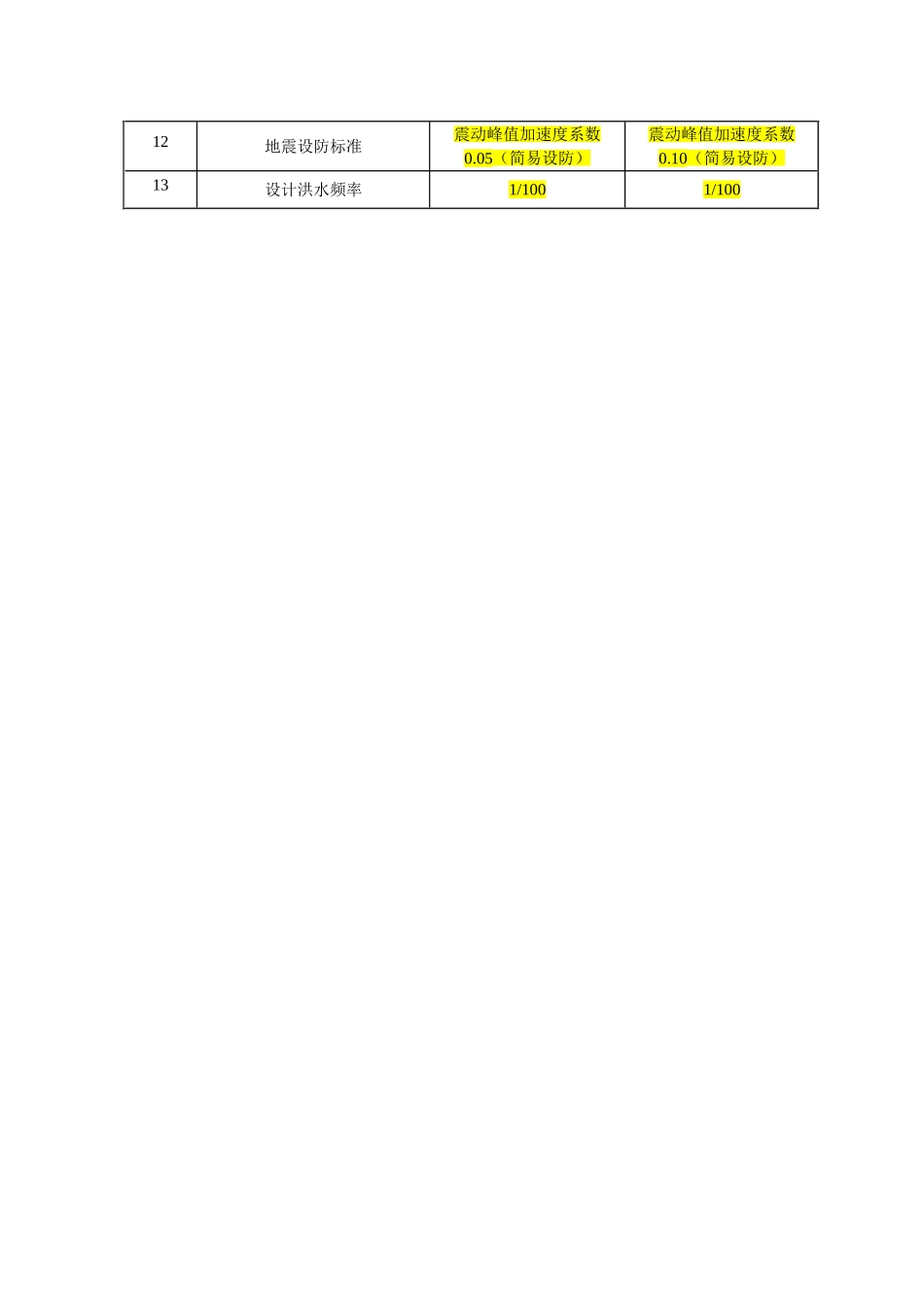

8898最短坡长(m)2504009竖曲线一般最小半径凸1000010000凹90001000010停车视距(m)16016011汽车荷载等级公路—Ⅰ级公路—Ⅰ级12地震设防标准震动峰值加速度系数0
05(简易设防)震动峰值加速度系数0

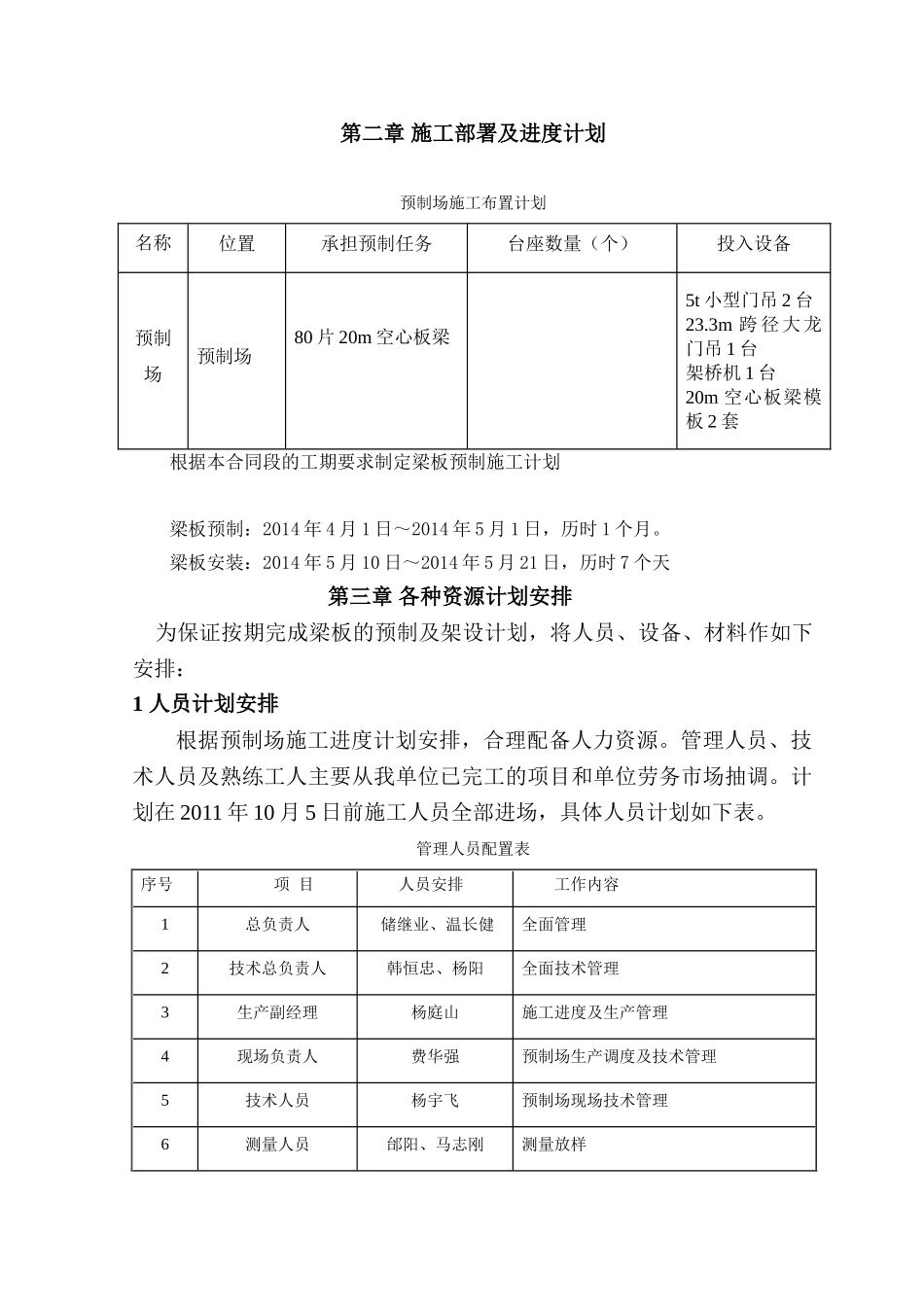

10(简易设防)13设计洪水频率1/1001/100第二章 施工部署及进度计划预制场施工布置计划名称位置承担预制任务台座数量(个)投入设备预制场预制场80 片 20m 空心板梁5t 小型门吊 2 台23
3m 跨 径 大 龙门吊 1 台架桥机 1 台20m 空心板梁模板 2 套根据本合同段的工期要求制定梁板预制施工计划梁板预制:2014 年 4 月 1 日~2014 年 5 月 1 日,历时 1 个月
梁板安装:2014 年 5 月 10 日~2014 年 5 月 21 日,历时 7 个天 第三章 各种资源计划安排 为保证按期完成梁板的预制及架设计划
