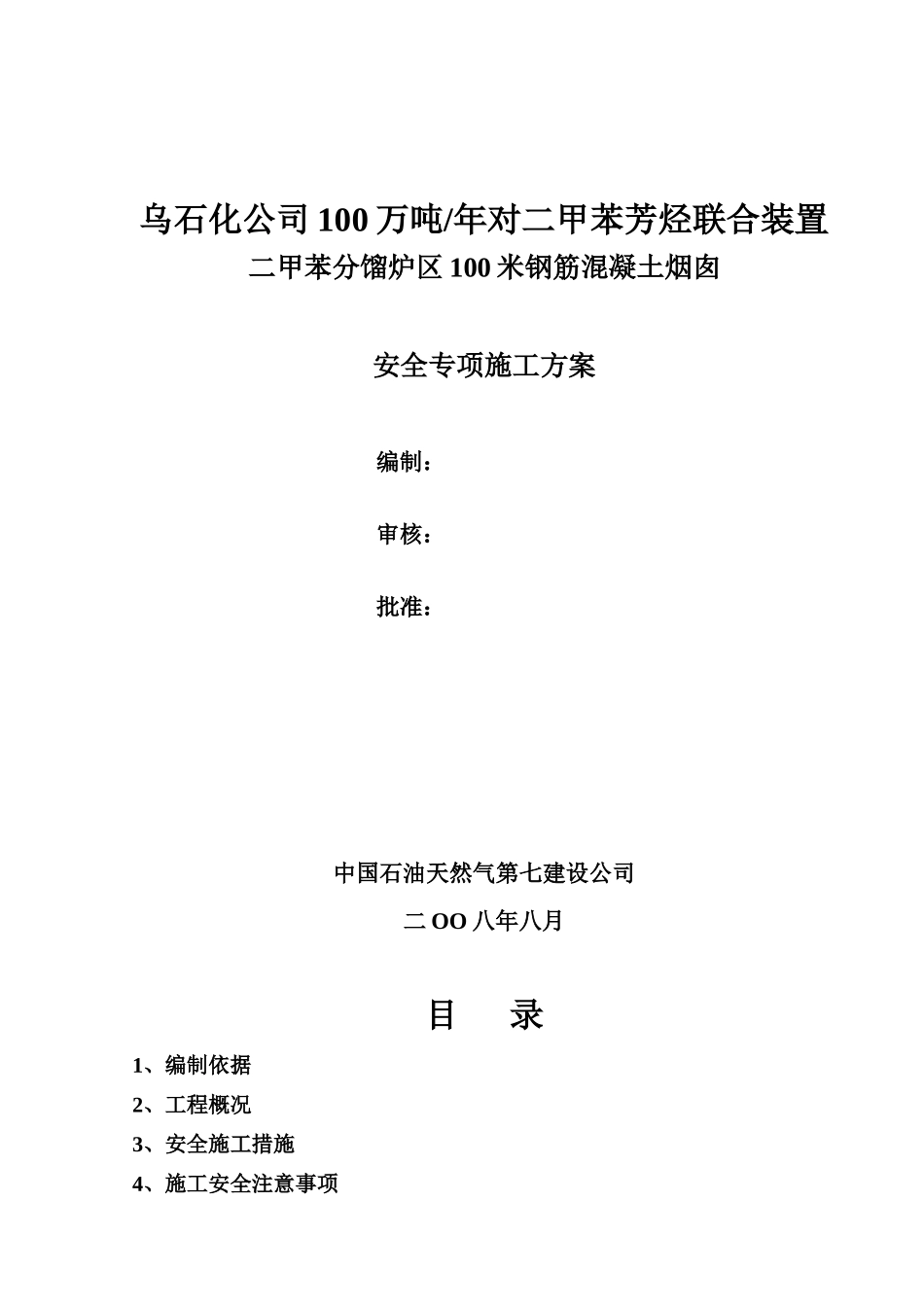

乌石化公司 100 万吨/年对二甲苯芳烃联合装置二甲苯分馏炉区 100 米钢筋混凝土烟囱安全专项施工方案编制:审核:批准:中国石油天然气第七建设公司二 OO 八年八月目 录1、编制依据2、工程概况3、安全施工措施4、施工安全注意事项5、文明施工现场管理6、管理人员安全责任制7、滑模平台各关键点计算书8、下发班组的安全技术交底单1 编制依据1

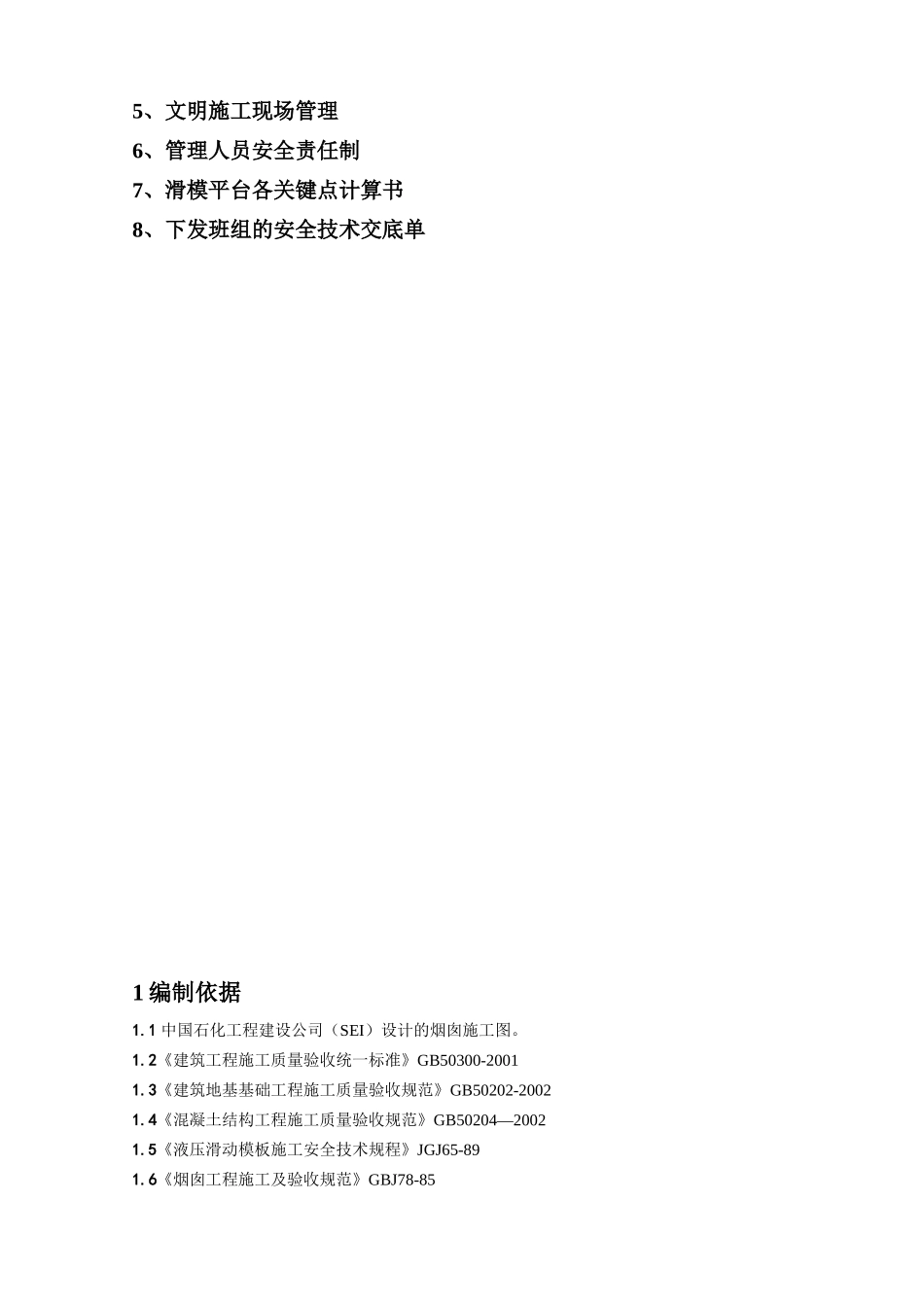

1 中国石化工程建设公司(SEI)设计的烟囱施工图
2《建筑工程施工质量验收统一标准》GB50300-20011
3《建筑地基基础工程施工质量验收规范》GB50202-20021
4《混凝土结构工程施工质量验收规范》GB50204―2002 1
5《液压滑动模板施工安全技术规程》JGJ65-891
6《烟囱工程施工及验收规范》GBJ78-852 工程概况2
1 烟囱基础直径 18
2m,厚度 2
1m,筒壁局部厚度 4
75m,结构形式为钢筋混凝土满堂基础,C30砼总计为 578m3
筒身底部外径 9160mm,内径 8480mm;顶部外径 5160㎜,内径 4800㎜;混凝土壁厚 340mm~180㎜;三道隔热层,从内向外分别为 100 厚的水泥膨胀珍珠岩制品,80 厚的膨胀珍珠岩松散体,230 厚与 120 厚粘土质耐火砖内衬
筒身内壁自+0
65m 向上,每 10m(个别部位8m、11m)设三角形钢筋混凝土牛腿一道,用以支承内衬
2 烟囱基础砼体积大,钢筋数量多,密度大,质量要求高
3 烟囱四周建构筑物及设备须加强成品保护
4 烟囱钢梯预埋件及信号平台预埋件多,增加施工难度
5 烟囱施工内外操作平台需要进行密目网封闭
3 滑模组装及拆除方法3
1 滑升平台组装3
1 在平台组装时将中心的钢管架扣件上紧,与地锚钢筋焊接牢固
2 在上“花箍筒”时,要所有人员统一指挥
3 抬“开字架”时要放平,放
