一、编制依据(1)工程承包合同文件
(2)新建某铁路 10KV 电力贯通线工程设计文件及设计交底
(3)结合天津优悦德电力工程有限公司施工能力、现有机械设备、技术能力和类似工程施工实践中积累的施工经验
(4)国家、铁道部现行施工及验收规范、技术标准、安全规程、施工安全检查标准及省、市有关文件
(5)通过现场实地勘察获得的资料

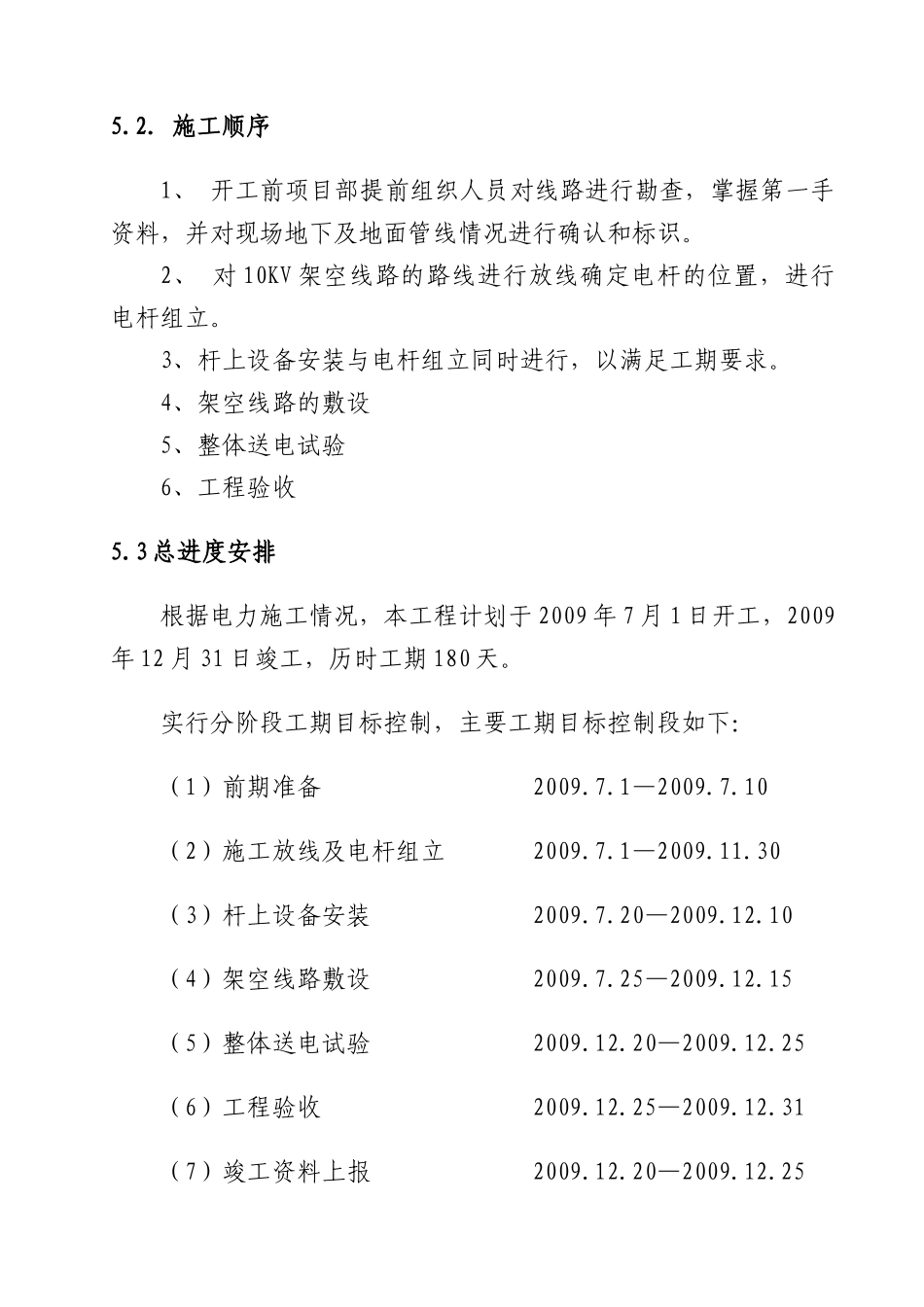

二、工程概况2
工程概况新建某铁路位于新疆境内,地域开阔适于大跨度大范围施工
由于所经区域大多为戈壁地带,人烟稀少,施工难度大
计划开竣工日期为 2009 年 7 月 1 日至 2009 年 12 月 31 日,历时 180 天
新建某铁路电力贯通线工程本标段工程量为 10KV 电力架空线200 公里,部分架空线不易通过地段采用 10KV 高压电力电缆
施工工期紧,任务重,条件艰苦复杂
2 主要工程数量 10KV 电力架空线 200 公里2
3 当地资源情况 施工用水、用电可利用土建单位临时用电及水源,能够满足施工需要
施工道路可利用既有公路及土建单位的临时便道

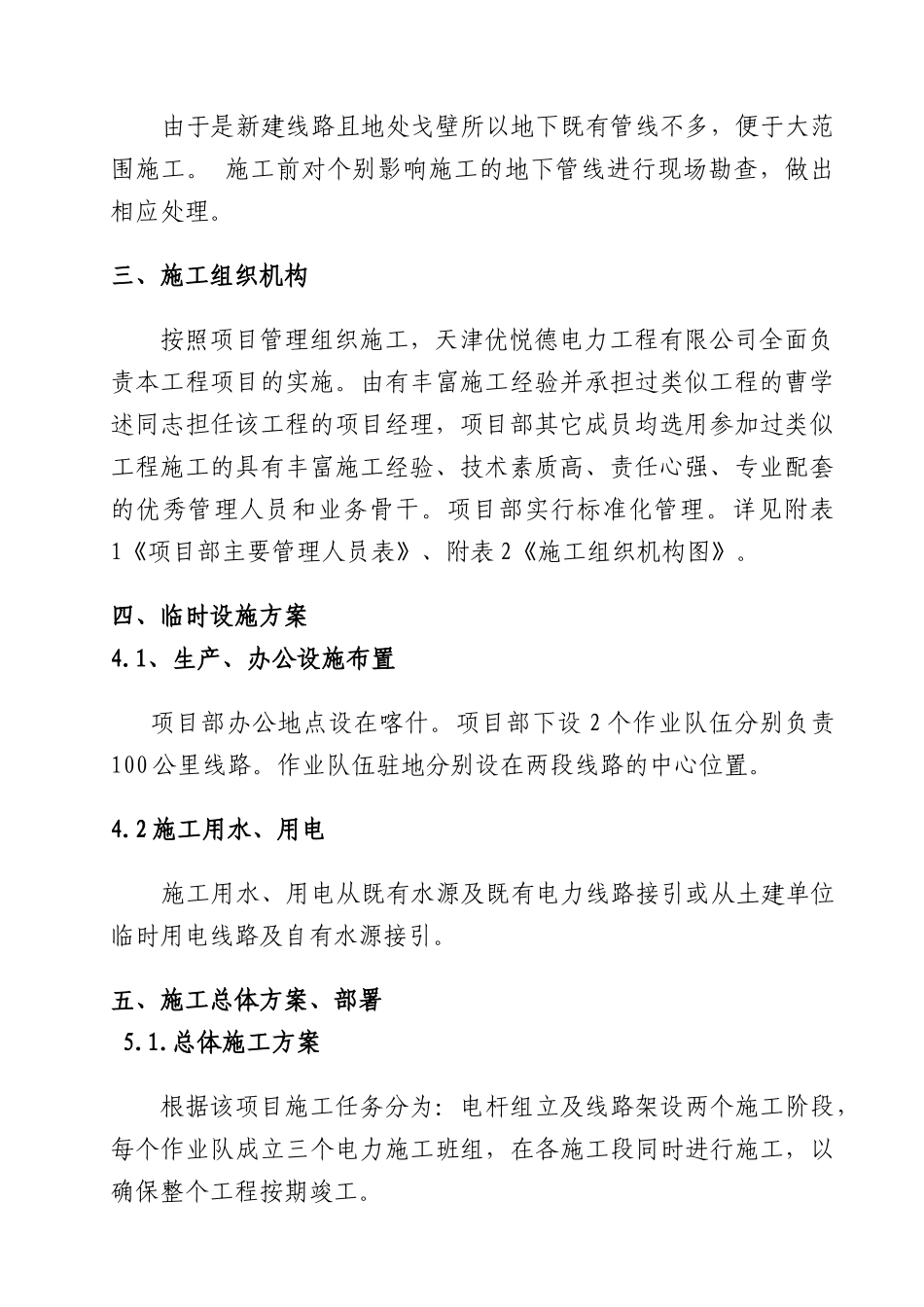

4 地下既有管线情况: 由于是新建线路且地处戈壁所以地下既有管线不多,便于大范围施工
施工前对个别影响施工的地下管线进行现场勘查,做出相应处理
三、施工组织机构按照项目管理组织施工,天津优悦德电力工程有限公司全面负责本工程项目的实施
由有丰富施工经验并承担过类似工程的曹学述同志担任该工程的项目经理,项目部其它成员均选用参加过类似工程施工的具有丰富施工经验、技术素质高、责任心强、专业配套的优秀管理人员和业务骨干
项目部实行标准化管理
详见附表1《项目部主要管理人员表》、附表 2《施工组织机构图》
四、临时设施方案4
1、生产、办公设施布置 项目部办公地点设在喀什
项目部下设 2 个作业队伍分别负责100 公里线路
作业队伍驻地分别设在两段线路的中心位置
2 施工用水、用电
