电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

电力公司大建设体系建设工程项目移交实施方案VIP免费

电力公司大建设体系建设工程项目移交实施方案_第1页
电力公司大建设体系建设工程项目移交实施方案_第2页
电力公司大建设体系建设工程项目移交实施方案_第3页

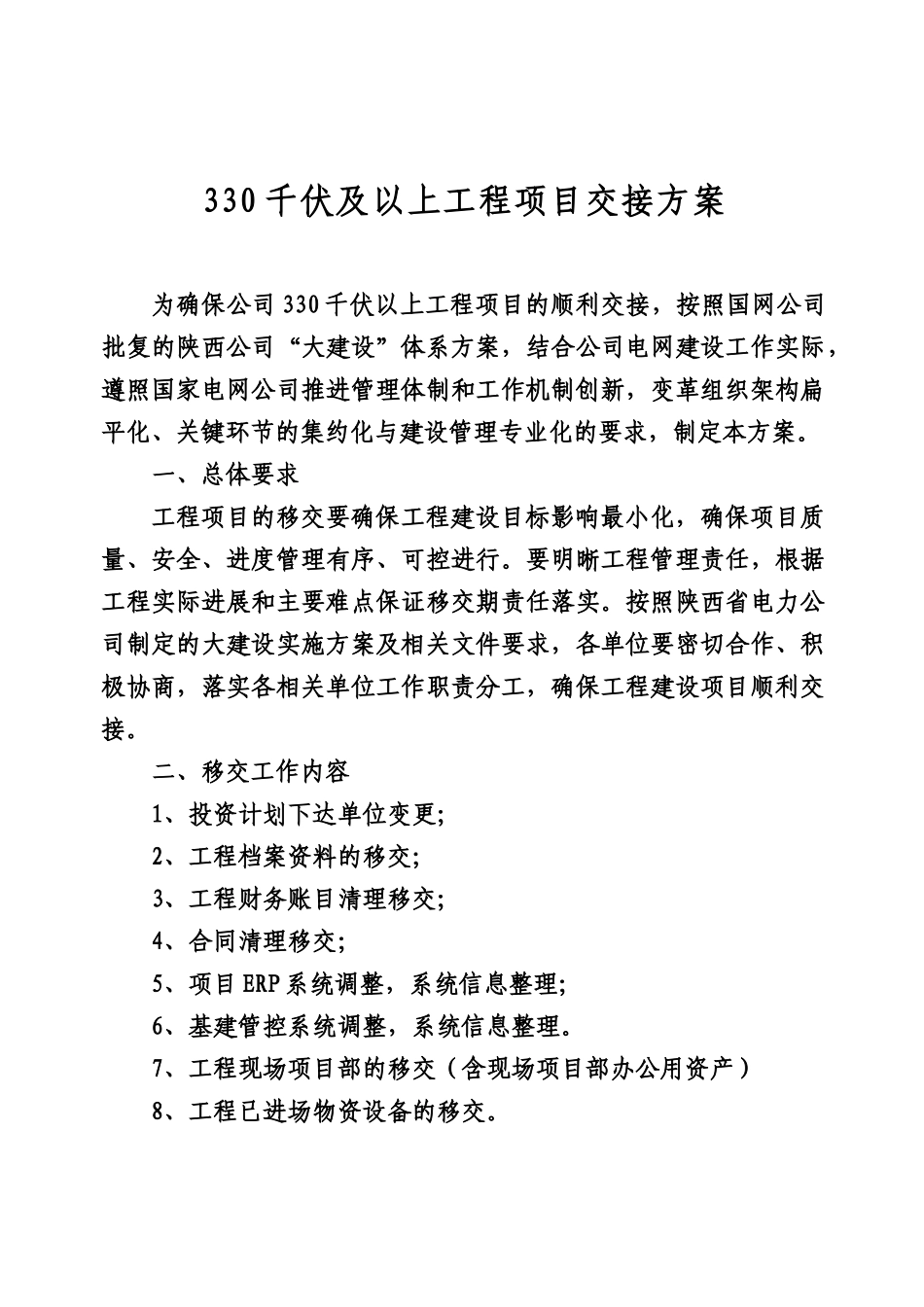

330 千伏及以上工程项目交接方案为确保公司 330 千伏以上工程项目的顺利交接,按照国网公司批复的陕西公司“大建设”体系方案,结合公司电网建设工作实际,遵照国家电网公司推进管理体制和工作机制创新,变革组织架构扁平化、关键环节的集约化与建设管理专业化的要求,制定本方案。一、总体要求工程项目的移交要确保工程建设目标影响最小化,确保项目质量、安全、进度管理有序、可控进行。要明晰工程管理责任,根据工程实际进展和主要难点保证移交期责任落实。按照陕西省电力公司制定的大建设实施方案及相关文件要求,各单位要密切合作、积极协商,落实各相关单位工作职责分工,确保工程建设项目顺利交接。二、移交工作内容1、投资计划下达单位变更;2、工程档案资料的移交;3、工程财务账目清理移交;4、合同清理移交;5、项目 ERP 系统调整,系统信息整理;6、基建管控系统调整,系统信息整理。7、工程现场项目部的移交(含现场项目部办公用资产)8、工程已进场物资设备的移交。三、组织机构为确保工程建设项目交接工作的顺利进行,成立领导小组和工作小组。(一)领导小组组 长:许子智副组长:马钦国 朱秦川(常务)成 员: 发展部、财务部、物资部、科信部,省经研院、物资公司、宝鸡、渭南、延安、安康、商洛供电局和榆林供电公司主管领导 职 责:全面负责项目移交组织协调工作。(二)工作小组分为移交工作组和接收工作组1、接收工作组省公司成立项目移交接收工作组。组 长:朱秦川副组长:杨锐 冯忆兵 周海宏 袁军成 员:基建部、发展部、财务部、物资部、科信部、省经研院、物资公司相关专责。职 责:具体负责项目财务、物资、信息、档案等的移交接收工作。2、移交工作组经研院,宝鸡、渭南、延安、安康、商洛供电局和榆林供电公司分别成立项目移交工作组。组长:各局主管领导副组长:各局基建部主任、西安建设公司工程管理部主任成员:原业主项目部成员和各局发展部、财务部、物资部、科信部相关专责。四、职责分工(一)基建部:1、全面安排部署移交工作;2、负责编制项目移交方案; 3、负责组建项目移交接收组;4、负责组建各项目业主项目部; 5、负责项目移交协调工作; 6、制定项目移交进度计划安排和项目专业移交内容;7、负责工程现场项目部的接收;8、负责工程档案的接收;9、负责组织基建管控系统的调整;10、组织项目移交工作验收;11、及时向领导小组汇报项目移交工作进展情况;(二)发展部:安排专人负...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

黄金阁书苑+ 关注
实名认证
内容提供者

热爱教学事业,对互联网知识分享很感兴趣

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
