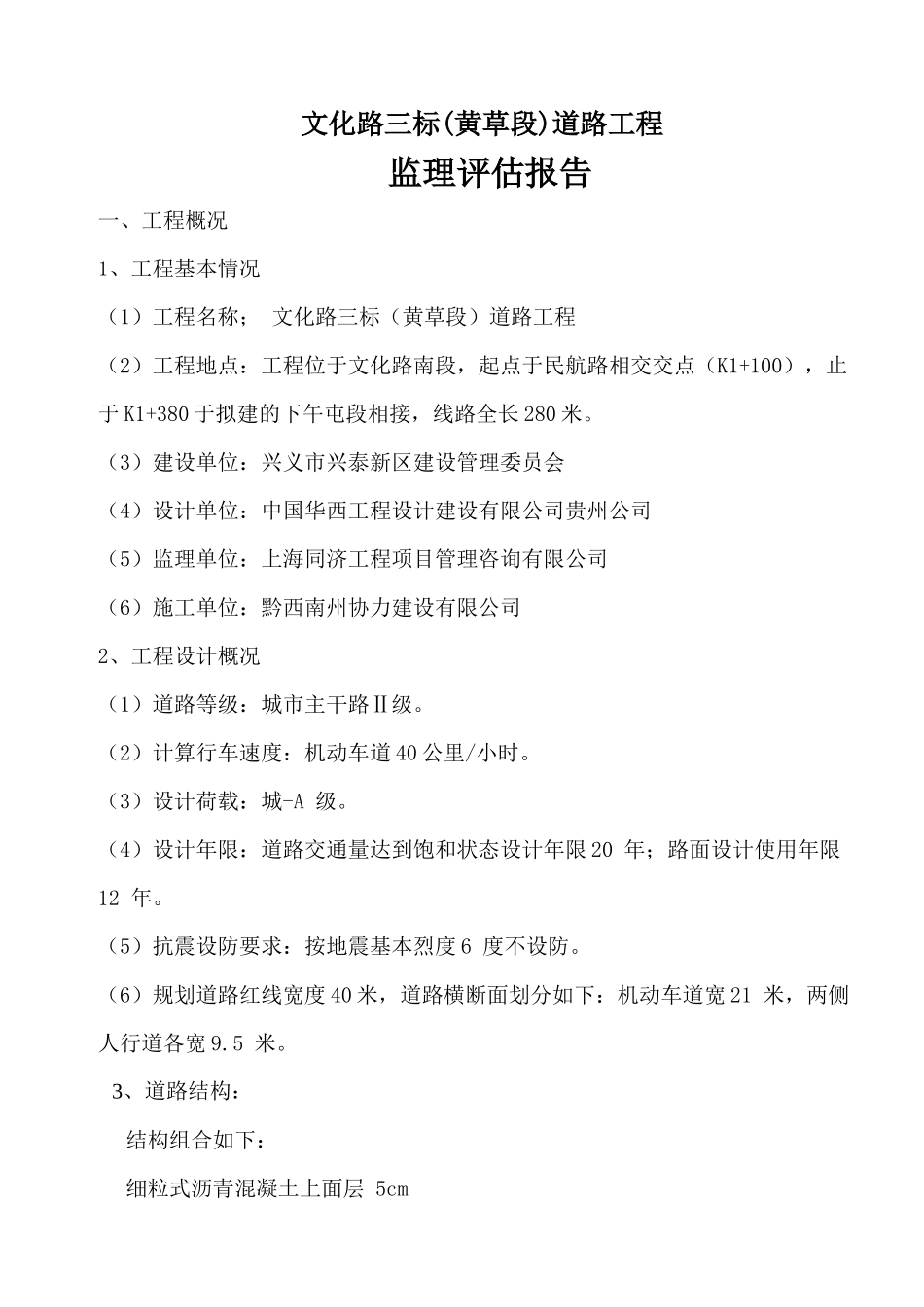

兴义市兴泰新区文化路三标(黄草段)道路工程监理质量评估报告 编制: 审核: 上海同济工程项目管理咨询有限公司兴义市兴泰新区民航路、文化路道路工程项目监理组二 OO 九年二月十日文化路三标(黄草段)道路工程监理评估报告一、工程概况1、工程基本情况(1)工程名称; 文化路三标(黄草段)道路工程(2)工程地点:工程位于文化路南段,起点于民航路相交交点(K1+100),止于 K1+380 于拟建的下午屯段相接,线路全长 280 米。(3)建设单位:兴义市兴泰新区建设管理委员会(4)设计单位:中国华西工程设计建设有限公司贵州公司(5)监理单位:上海同济工程项目管理咨询有限公司(6)施工单位:黔西南州协力建设有限公司2、工程设计概况(1)道路等级:城市主干路Ⅱ级。(2)计算行车速度:机动车道 40 公里/小时。(3)设计荷载:城-A 级。(4)设计年限:道路交通量达到饱和状态设计年限 20 年;路面设计使用年限12 年。(5)抗震设防要求:按地震基本烈度 6 度不设防。(6)规划道路红线宽度 40 米,道路横断面划分如下:机动车道宽 21 米,两侧人行道各宽 9.5 米。3、道路结构:结构组合如下:细粒式沥青混凝土上面层 5cm粗粒式沥青混凝土下面层 7cm水泥稳定碎石基层 30cm级配碎石底基层 20cm结构层总厚度 62cm人行道结构6cm 青石人行道小板2cm M10 水泥砂浆10cm 水泥混凝土(C1 0)10cm 碎石垫层4、施工过程中的几项大的设计变更(1)应新区管委会的要求增加了 K1+120 处过路涵一道。(2)铜鼓岭两侧网格护坡取消。(3)取消道路右侧护脚墙5、投资情况合同工程中标暂定金额为:2436666.00 元。6、工程进度情况工程于 2008 年 3 月 24 日开工,2008 年 12 月 20 日完工,总工期 266 天。由于施工环境及其他因素的影响,实际工期采取顺延,未能满足合同工期要求。二、工程施工监理依据1、《建设工程监理规范》 (GB50319—2000);2、《城市道路设计规范》 (GJ37—90);3、《市政工程设计技术管理标准》(2006)、4、《公路桥梁施工技术标准》 5、《公路工程质量检验评定标准》(JTG-F80/1-2004)6、本工程勘察报告、设计图纸及变更设计文件;7、本工程的《施工承包合同》和《监理服务合同》;8、其它与本工程相关的国家及地方的法律、法规、标准、规定等。三、单位工程划分按照市政工程质量评定标准中单位工程划分原则,结合本标段的具体情况,本标段划分为路基、排水、路面 3 个单...
