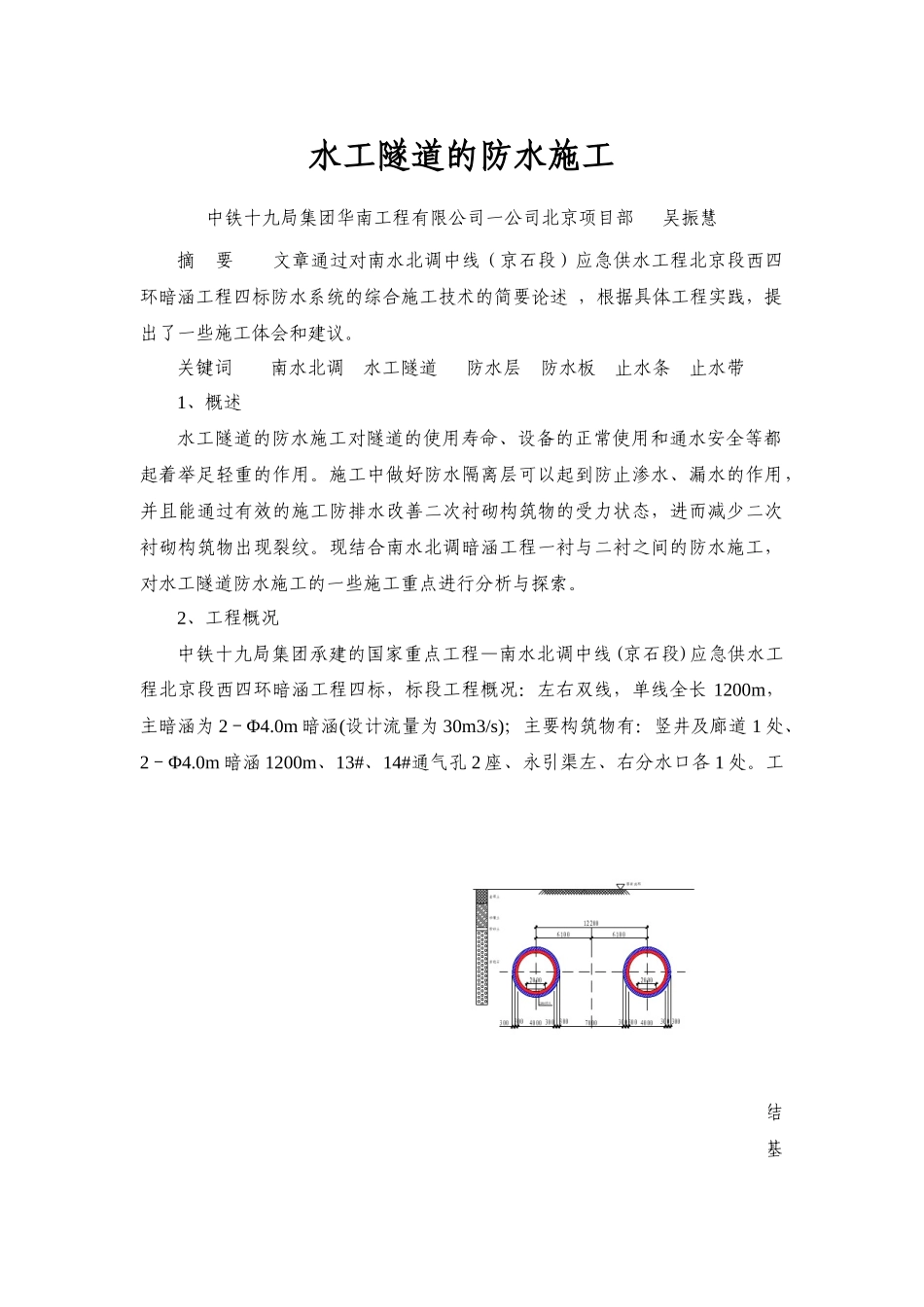

水工隧道的防水施工中铁十九局集团华南工程有限公司一公司北京项目部 吴振慧摘 要 文章通过对南水北调中线(京石段)应急供水工程北京段西四环暗涵工程四标防水系统的综合施工技术的简要论述 ,根据具体工程实践,提出了一些施工体会和建议。关键词 南水北调 水工隧道 防水层 防水板 止水条 止水带 1、概述 水工隧道的防水施工对隧道的使用寿命、设备的正常使用和通水安全等都起着举足轻重的作用。施工中做好防水隔离层可以起到防止渗水、漏水的作用,并且能通过有效的施工防排水改善二次衬砌构筑物的受力状态,进而减少二次衬砌构筑物出现裂纹。现结合南水北调暗涵工程一衬与二衬之间的防水施工,对水工隧道防水施工的一些施工重点进行分析与探索。2、工程概况中铁十九局集团承建的国家重点工程—南水北调中线(京石段)应急供水工程北京段西四环暗涵工程四标,标段工程概况:左右双线,单线全长 1200m, 主暗涵为 2-Φ4.0m 暗涵(设计流量为 30m3/s);主要构筑物有:竖井及廊道 1 处、2-Φ4.0m 暗涵 1200m、13#、14#通气孔 2 座、永引渠左、右分水口各 1 处。工程横断面见下图。(图中尺寸单位为 mm)3、防水层施工本标段按设计要求在一衬喷射混凝土与二衬浇筑混凝土之间施作防水,结合工程自身的特点,防水层的第一道工序无纺布的铺设施工之前应先将一衬基面找平,然后才是具体进行防水施工。3.1 一衬基面找平① 施工前首先检查一衬基面上有无钢筋、铁丝和钢管等尖锐突出物,若有则从根部予以割除,并在割除部位用水泥砂浆就着一衬圆曲面找平。② 在中洞中线至左、右侧洞中线外 300 mm 的拱部范围内,施作刚性防水兼找平层,主要施工工序为:涂刷道界面剂 →抹 EVA 防水砂浆 10~15 mm→凿毛 →抹 EVA 聚合物灰浆 <2 mm →二道抹平、压密、压实 →洒水养护。界面剂配合比为:普通硅酸盐水泥:EVA:水:FS2P 防水剂 = 1:0. 13:0.37:0.08EVA 防水砂浆配合比为:普硅水泥:EVA:水:FS2P 防水剂:中砂 = 1:0.12:0.5:0.08EVA 聚合物灰浆配合比为:普硅水泥:EVA:水 =1:0.13:0.37③ 对于结构边墙,则根据不同情况分别处理。在一衬施工时明渗水显部位(如左右线穿越永引渠地段同上第②条所述施作刚性防水,在一般地段则直接采用 1:2.5 的水泥砂浆找平即可。④ 对于水工隧道底板基面,在有明显凸凹起伏处直接用 1:2.5 的水泥砂浆找平即可。⑤ 隧道断面变化处或转弯时的阴阳角则...
