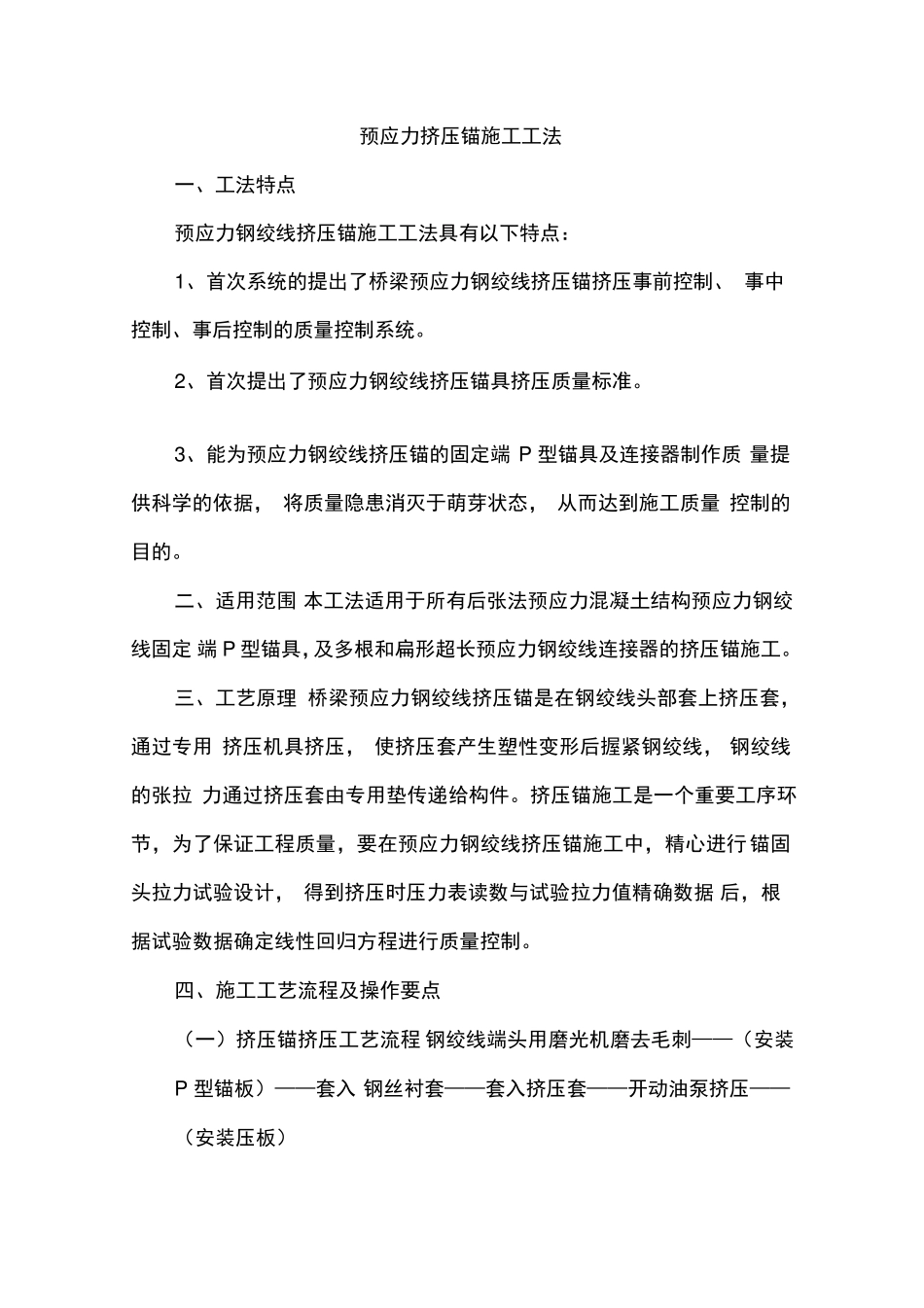

预应力挤压锚施工工法 一、工法特点 预应力钢绞线挤压锚施工工法具有以下特点: 1、首次系统的提出了桥梁预应力钢绞线挤压锚挤压事前控制、 事中控制、事后控制的质量控制系统
2、首次提出了预应力钢绞线挤压锚具挤压质量标准
3、能为预应力钢绞线挤压锚的固定端 P 型锚具及连接器制作质 量提供科学的依据, 将质量隐患消灭于萌芽状态, 从而达到施工质量 控制的目的
二、适用范围 本工法适用于所有后张法预应力混凝土结构预应力钢绞线固定 端 P 型锚具,及多根和扁形超长预应力钢绞线连接器的挤压锚施工
三、工艺原理 桥梁预应力钢绞线挤压锚是在钢绞线头部套上挤压套, 通过专用 挤压机具挤压, 使挤压套产生塑性变形后握紧钢绞线, 钢绞线的张拉 力通过挤压套由专用垫传递给构件
挤压锚施工是一个重要工序环 节,为了保证工程质量,要在预应力钢绞线挤压锚施工中,精心进行 锚固头拉力试验设计, 得到挤压时压力表读数与试验拉力值精确数据 后,根据试验数据确定线性回归方程进行质量控制

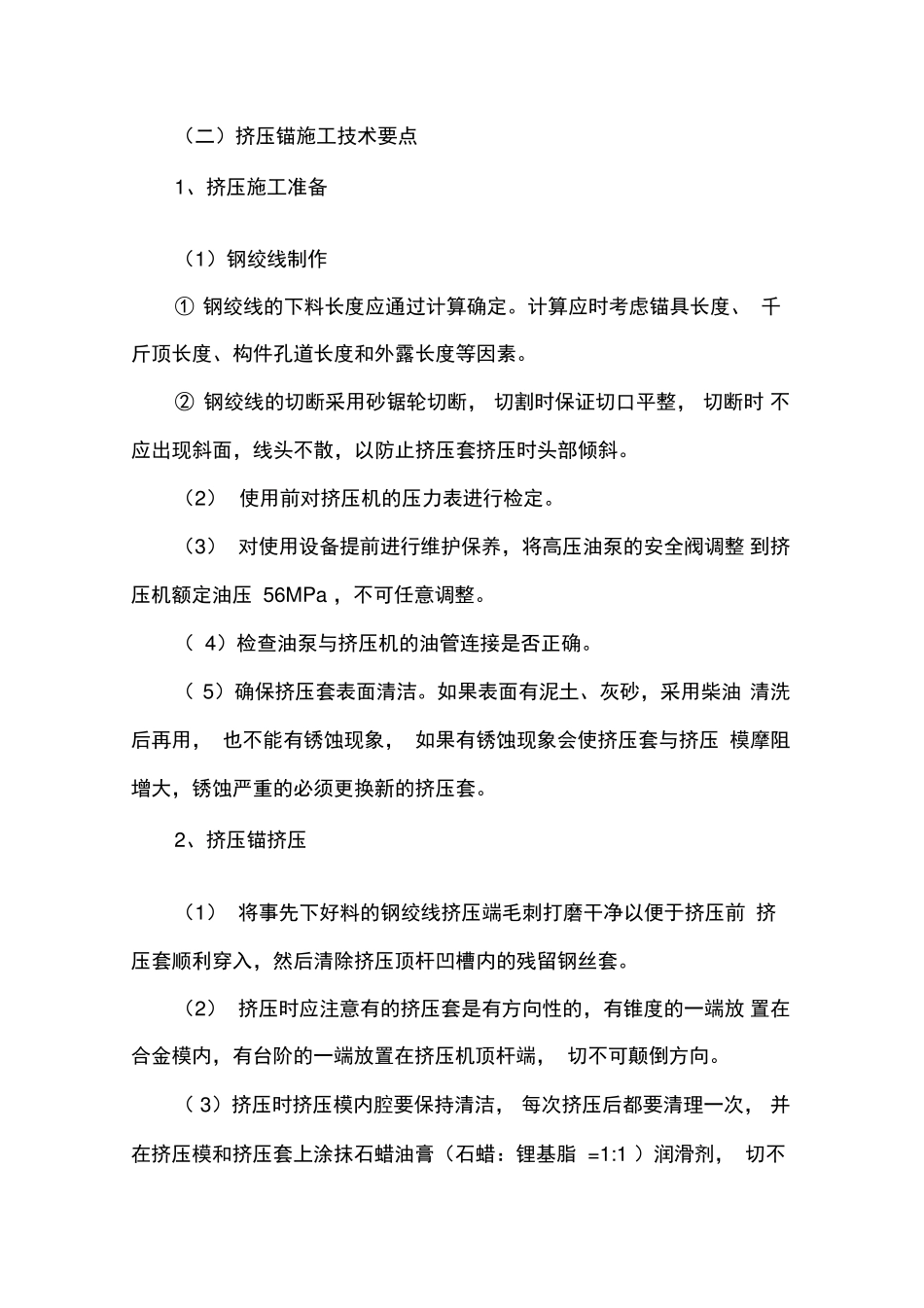

四、施工工艺流程及操作要点 (一)挤压锚挤压工艺流程 钢绞线端头用磨光机磨去毛刺——(安装 P 型锚板)——套入 钢丝衬套——套入挤压套——开动油泵挤压——(安装压板) (二)挤压锚施工技术要点 1、挤压施工准备 (1)钢绞线制作 ① 钢绞线的下料长度应通过计算确定
计算应时考虑锚具长度、 千斤顶长度、构件孔道长度和外露长度等因素
② 钢绞线的切断采用砂锯轮切断, 切割时保证切口平整, 切断时 不应出现斜面,线头不散,以防止挤压套挤压时头部倾斜
(2) 使用前对挤压机的压力表进行检定
(3) 对使用设备提前进行维护保养,将高压油泵的安全阀调整 到挤压机额定油压 56MPa ,不可任意调整
( 4)检查油泵与挤压机的油管连接是否正确
( 5)确保挤压套表面清洁
如果表面有泥土、灰砂,采用柴油 清洗后再用, 也
