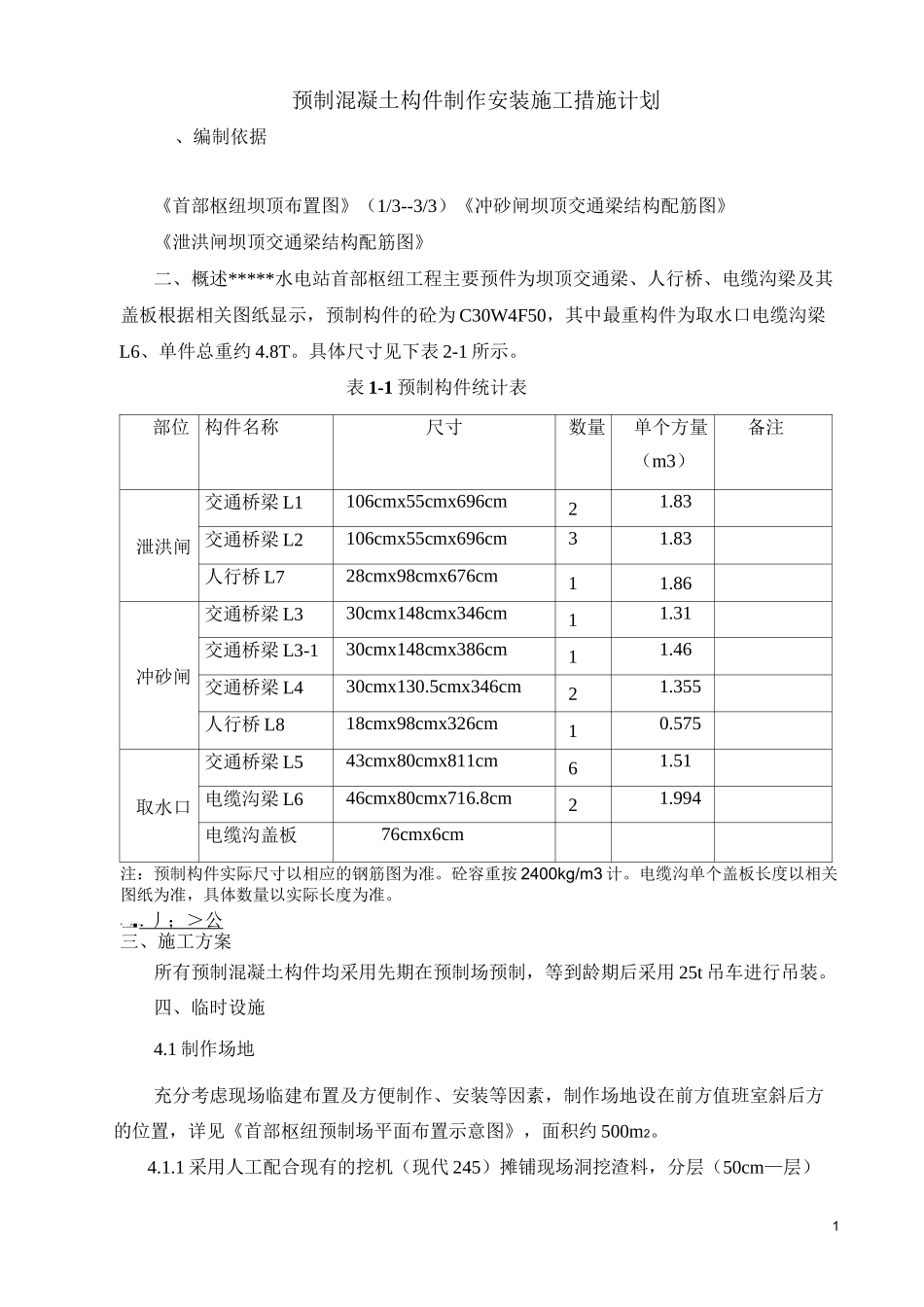

1预制混凝土构件制作安装施工措施计划、编制依据《首部枢纽坝顶布置图》(1/3--3/3)《冲砂闸坝顶交通梁结构配筋图》《泄洪闸坝顶交通梁结构配筋图》二、概述*****水电站首部枢纽工程主要预件为坝顶交通梁、人行桥、电缆沟梁及其盖板根据相关图纸显示,预制构件的砼为 C30W4F50,其中最重构件为取水口电缆沟梁L6、单件总重约 4
具体尺寸见下表 2-1 所示
表 1-1 预制构件统计表部位构件名称尺寸数量单个方量(m3)备注泄洪闸交通桥梁 L1106cmx55cmx696cm21
83交通桥梁 L2106cmx55cmx696cm31
83人行桥 L728cmx98cmx676cm11
86冲砂闸交通桥梁 L330cmx148cmx346cm11
31交通桥梁 L3-130cmx148cmx386cm11
46交通桥梁 L430cmx130
5cmx346cm21
355人行桥 L818cmx98cmx326cm10
575取水口交通桥梁 L543cmx80cmx811cm61
51电缆沟梁 L646cmx80cmx716
994电缆沟盖板76cmx6cm注:预制构件实际尺寸以相应的钢筋图为准
砼容重按 2400kg/m3 计
电缆沟单个盖板长度以相关图纸为准,具体数量以实际长度为准
丿;>公 三、施工方案所有预制混凝土构件均采用先期在预制场预制,等到龄期后采用 25t 吊车进行吊装
四、临时设施4
1 制作场地充分考虑现场临建布置及方便制作、安装等因素,制作场地设在前方值班室斜后方的位置,详见《首部枢纽预制场平面布置示意图》,面积约 500m2

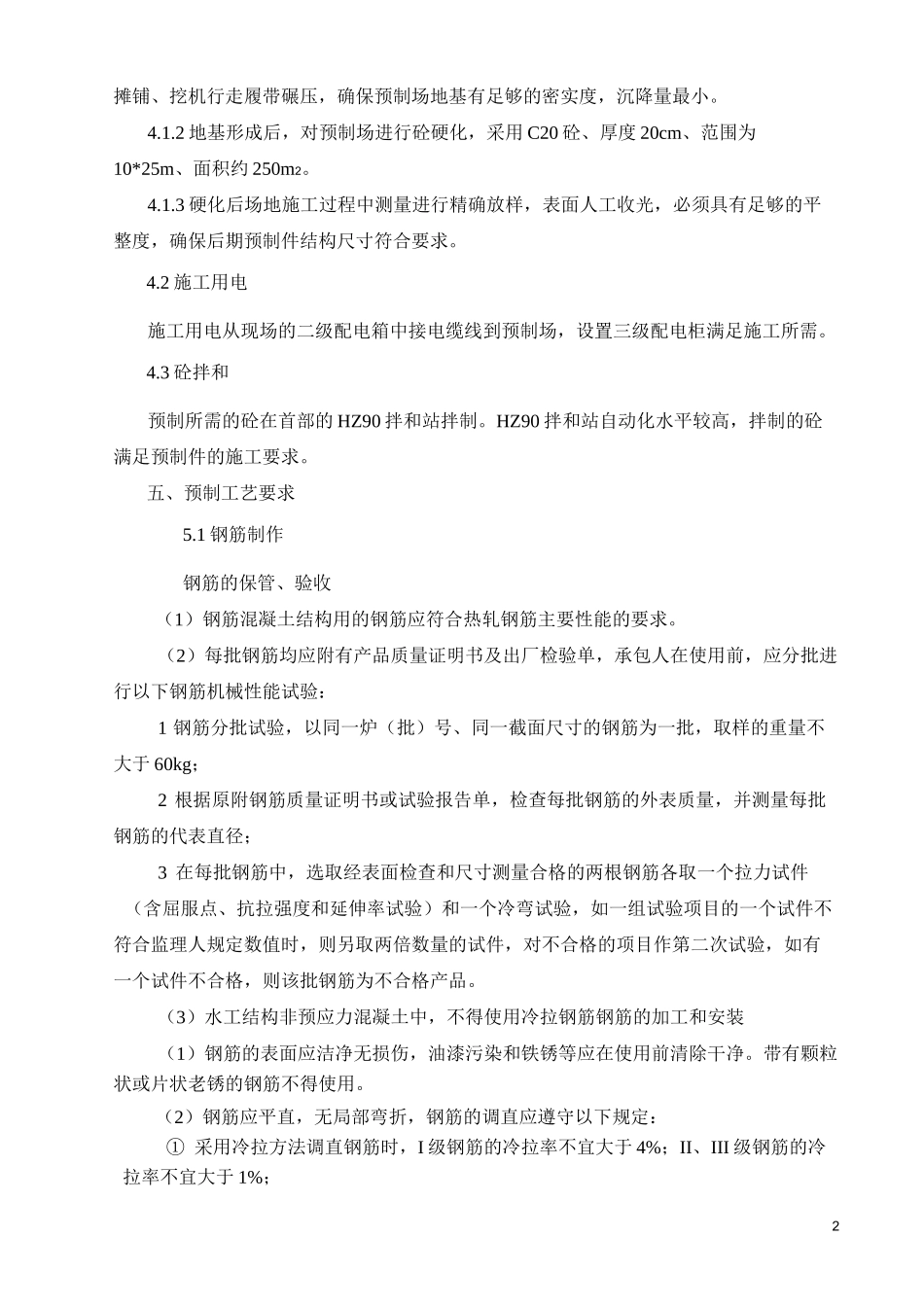

1 采用人工配合现有的挖机(现代 245)摊铺现场洞挖渣料,分层(50cm—层)2摊铺、挖机行走履带碾压,确保预制场地基有足够的密实度,沉降量最小

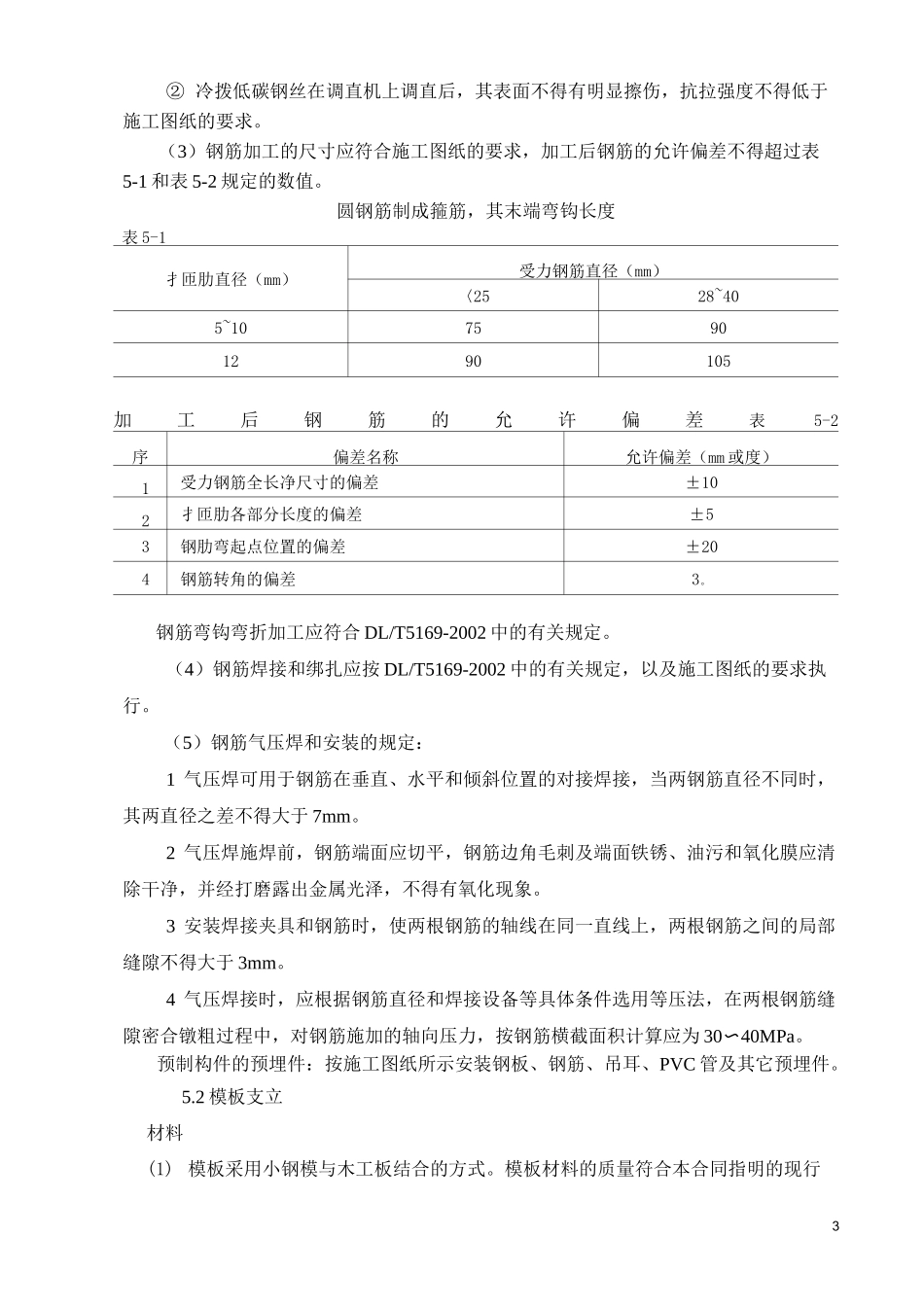

2 地基形成后,对预制场
