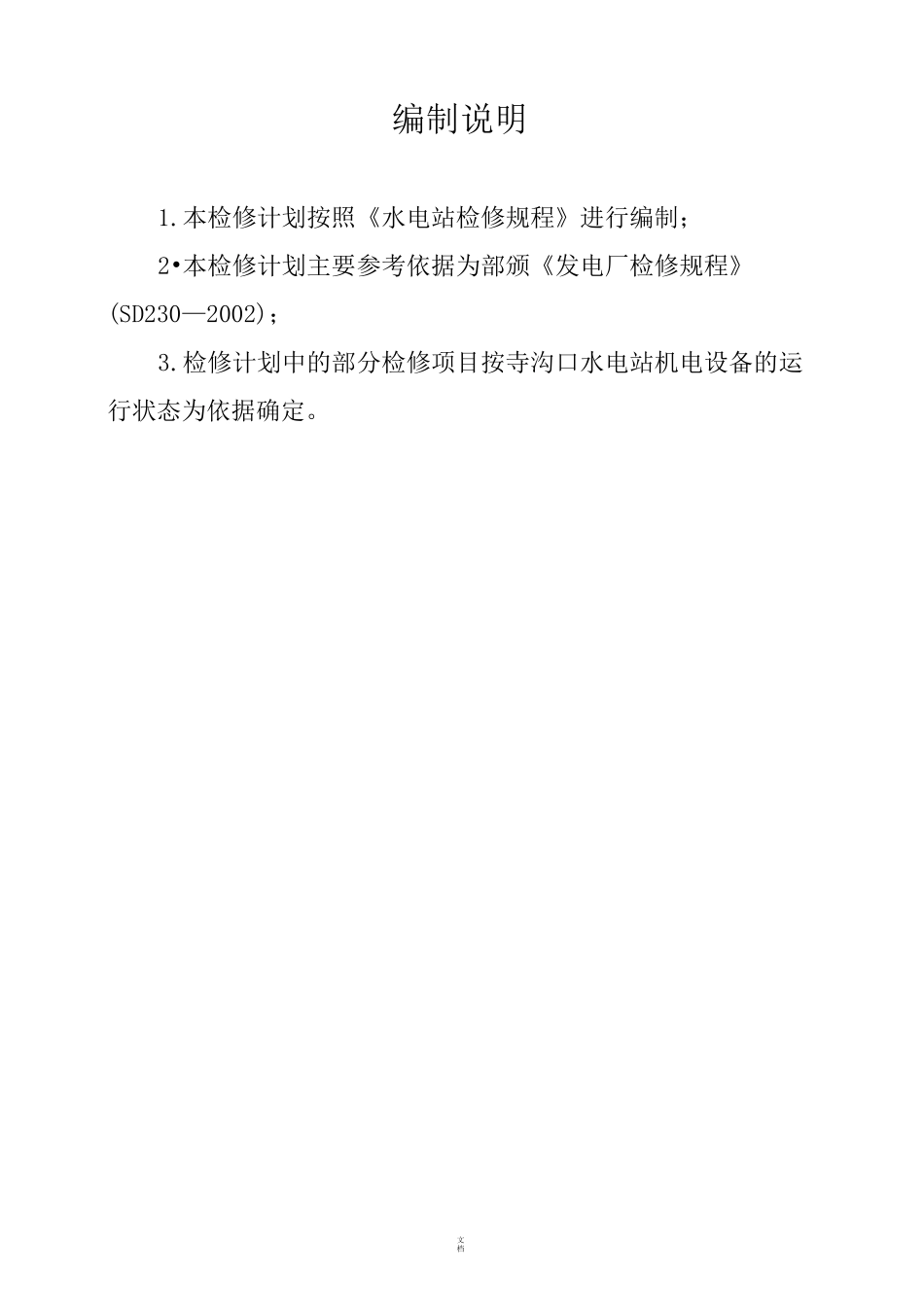

文档水电站 1G、2G、3GC 修计划批准:日期:审核:日期:提出:日期:文档编制说明1.本检修计划按照《水电站检修规程》进行编制;2•本检修计划主要参考依据为部颁《发电厂检修规程》(SD230—2002);3.检修计划中的部分检修项目按寺沟口水电站机电设备的运行状态为依据确定。文档水电站 1G—2G 机组小修(C 级)计划一、电气一次系统1、厂房 1G、2G10KV 高压开关柜清扫检查,各表计校验。2、厂房 400V 开关柜清扫、检查,表计校验。3、配合海东局完成升压站电气设备清扫、检查。4、坝上泵站 1#、2#弧门一、二次控制屏的清扫检查及控制回路检查试验,开度传感器检查,调整。5、坝上两部台车电气一次设备及二次回路清扫检查及试验。6、11T 和 12T 及生活区动力电源及生活区电源全面检查。7、各类设备电机绝缘检查、测试。二、电气二次系统1、监控系统(1) 上位机 OP]、OP2清扫、检查及消缺,(2) LCU1、LCU2、继电器、表计检验,交流装置、测温装置清扫检查。2、励磁系统(1) 励磁回路绝缘测定(2) FMK 燃弧触头检查,操作机构检查。(3)励磁回路清扫检查、各操作开关、接触器主辅接点、端子连接线螺丝清扫检查;继电器机械部分检查;继电器线圈的直流阻值及启动返回电压测量。(4) 检查功率柜风机的灰尘和有无异常声音。(5) 检查 KM61、KM62 是否污染。文档(6)检查所有母线连接是否牢固、绝缘是否良好。(7)检查印刷电路板的污染情况。3、调速系统及压油装置小修项目(1)电调盘及机械柜电气部分清扫检查。(2)电调盘及机械柜所有开关、按钮、电磁阀位置节点全面检查(3)电调盘内端子紧固。(4)电调盘及机械柜继电器、表计效验。(5)调速器控制回路检查。4、1G—2G 保护屏及线路保护小修项目(1)1G—2G 机组保护屏、线路保护屏清扫检查,端子紧固。(2)1G—2G 水车室层水轮机端子箱清扫检查,端子紧固。(3)升压站 TV3、TV4端子箱清扫检查,端子紧固。(4)1G—2G 机组保护的各保护整定值校验。5、直流系统及中控交流系统检查。6、1G—2G 水机及外围自动化元件清扫检查。7、高压机小修项目(1)高压机控制箱清扫检查,端子紧固。(2)高压机二次控制回路检查。8、低压机小修项目(1)低压机电气部分清扫检查,端子紧固。(2)低压机控制回路检查。三、机械水轮机部分1、技术供水系统、却冷器检查、处理。文档2、顶盖、水车室检查、清扫。四、机械调速器部分1、调速器检查。2、压油装置检查试验。(1)安全阀调整;...
