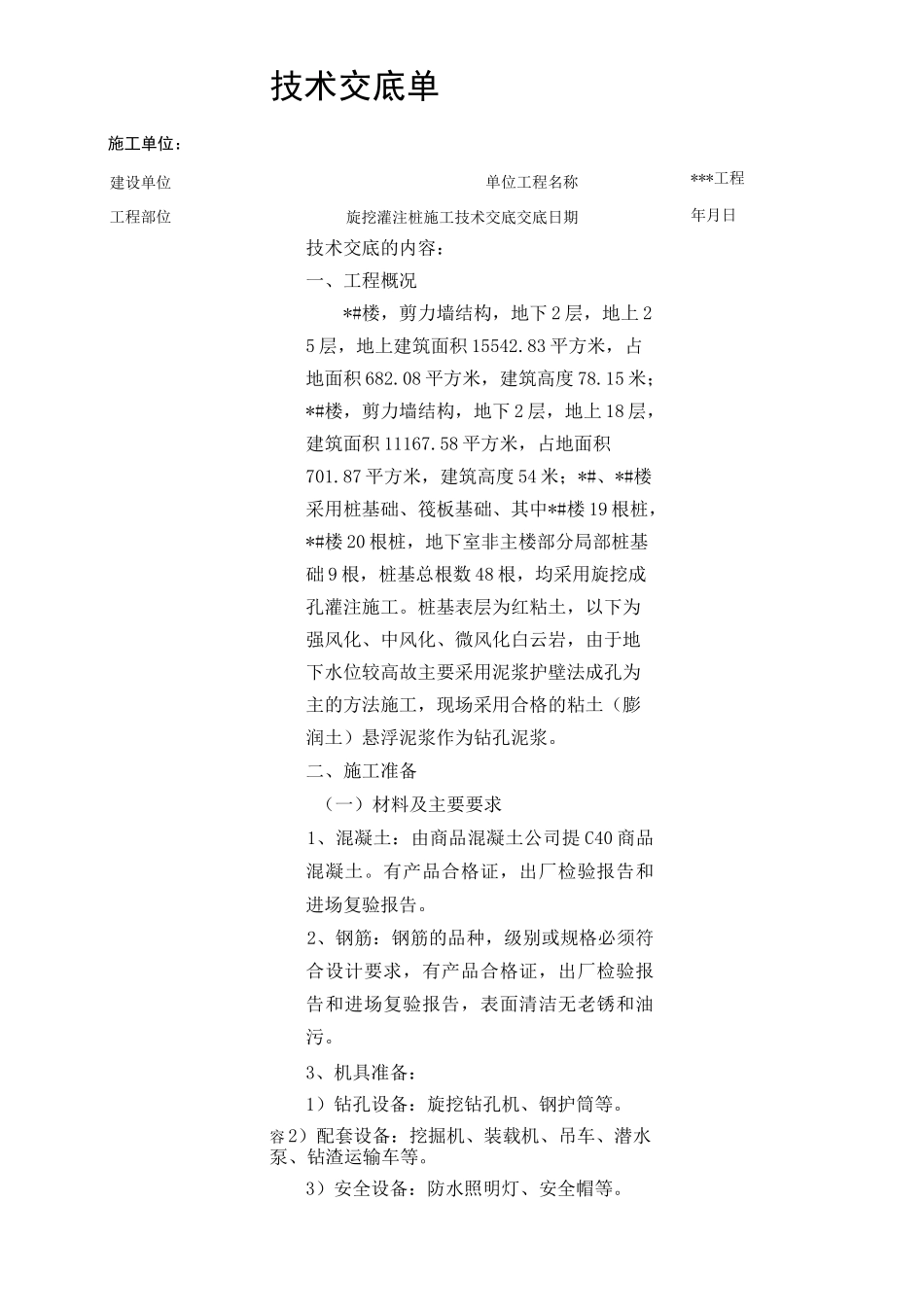

技术交底单技术交底的内容:一、工程概况*#楼,剪力墙结构,地下 2 层,地上 25 层,地上建筑面积 15542
83 平方米,占地面积 682
08 平方米,建筑高度 78
15 米;*#楼,剪力墙结构,地下 2 层,地上 18 层,建筑面积 11167
58 平方米,占地面积701
87 平方米,建筑高度 54 米;*#、*#楼采用桩基础、筏板基础、其中*#楼 19 根桩,*#楼 20 根桩,地下室非主楼部分局部桩基础 9 根,桩基总根数 48 根,均采用旋挖成孔灌注施工

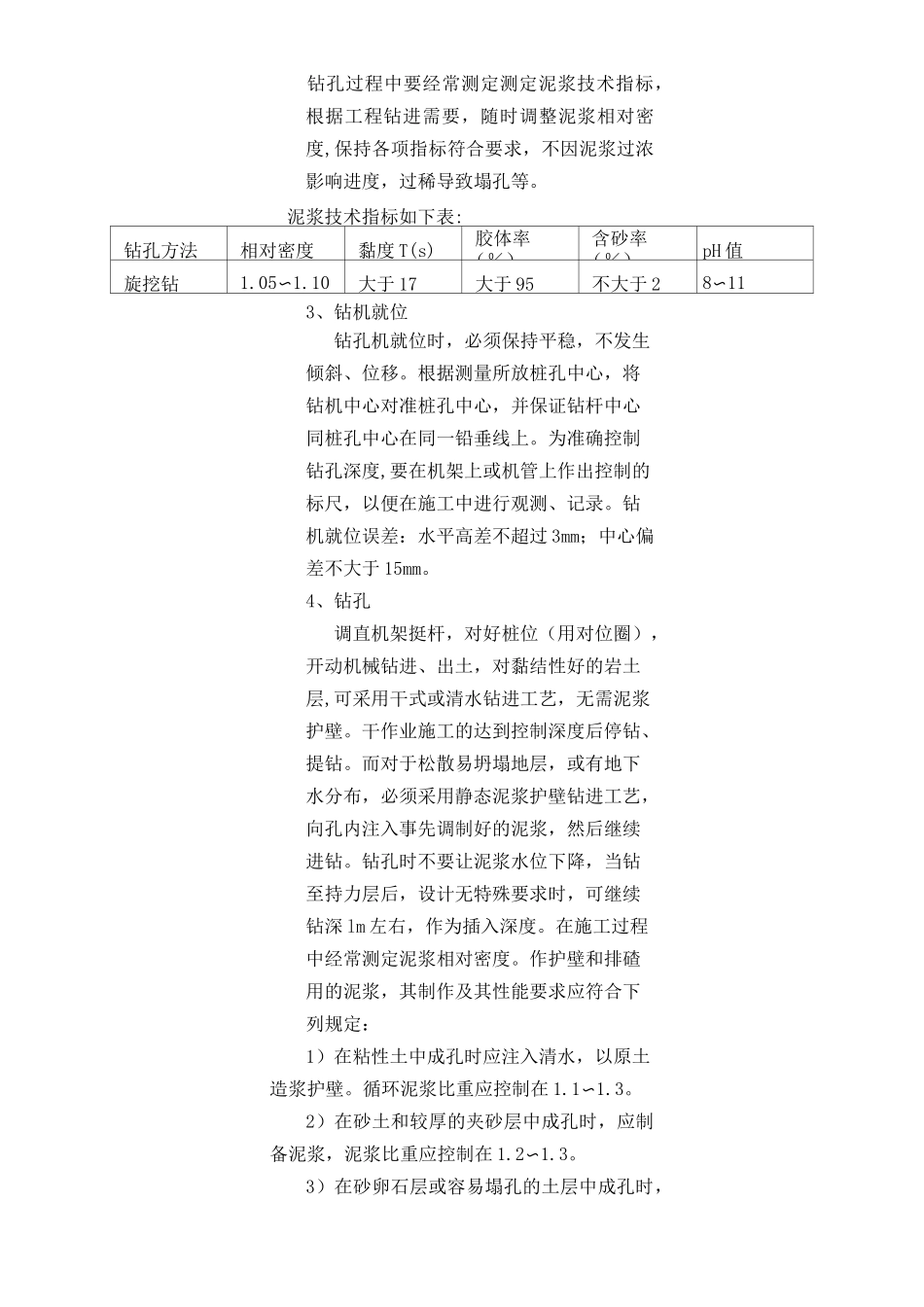

桩基表层为红粘土,以下为强风化、中风化、微风化白云岩,由于地下水位较高故主要采用泥浆护壁法成孔为主的方法施工,现场采用合格的粘土(膨润土)悬浮泥浆作为钻孔泥浆
二、施工准备(一)材料及主要要求1、混凝土:由商品混凝土公司提 C40 商品混凝土
有产品合格证,出厂检验报告和进场复验报告
2、钢筋:钢筋的品种,级别或规格必须符合设计要求,有产品合格证,出厂检验报告和进场复验报告,表面清洁无老锈和油污
3、机具准备:1)钻孔设备:旋挖钻孔机、钢护筒等
容 2)配套设备:挖掘机、装载机、吊车、潜水泵、钻渣运输车等
3)安全设备:防水照明灯、安全帽等

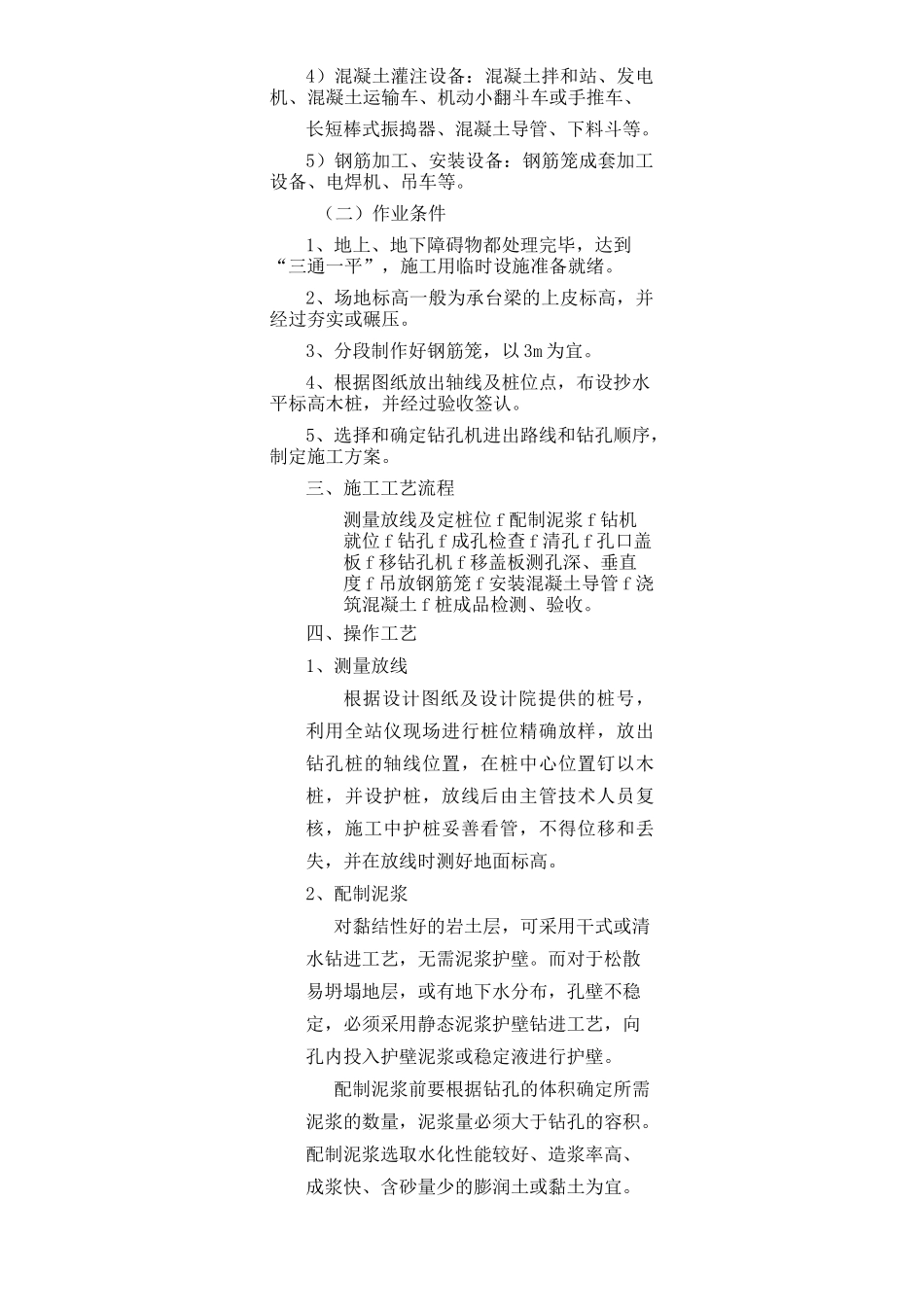

施工单位:建设单位工程部位单位工程名称旋挖灌注桩施工技术交底交底日期***工程年月日4)混凝土灌注设备:混凝土拌和站、发电机、混凝土运输车、机动小翻斗车或手推车、长短棒式振捣器、混凝土导管、下料斗等
5)钢筋加工、安装设备:钢筋笼成套加工设备、电焊机、吊车等
(二)作业条件1、地上、地下障碍物都处理完毕,达到“三通一平”,施工用临时设施准备就绪
2、场地标高一般为承台梁的上皮标高,并经过夯实或碾压
3、分段制作好钢筋笼,以 3m 为宜
4、根据图纸放出轴线及桩位点,布设抄水平标高木桩,并经过验收签认
5、选择和确定钻孔机进出路线和钻孔顺序,制定施工方案
