学习参考目录一、简介二、雨季施工原则三、施工准备四、雨季施工安排五、路基土石方工程六、基坑、桩基挖方施工七、基坑回填施工八、桥梁、涵洞砼施工九、路基防护砌筑工程十、钢结构制作十一、吊装施工十二、机电设备十三、安全保证措施学习参考雨季施工方案一、简介项目地处贵州省黔东南州三穗县、天柱县,地势总体为北高南低,属中低山台地峡谷、低山驼脊谷地侵蚀构造地貌、低山驼丘谷地剥蚀、侵蚀构造地貌、溶丘洼地溶蚀构造地貌类型
路线经过地区地形条件复杂,海拔高度在 1之间,地面横坡陡哨,局部路段地面自然横坡大于 4°
三穗县属北亚热带温和湿润季风气候,具有冬无严寒、夏无酷暑、雨热同季的特点
年平均气温 14
9°C,全年无霜期 9 天,平均降水量 114
天柱县属中亚热带湿润季风气候,年均气温 1
°C,年均日照 111 小时,年均降水量 1 毫米,无霜期天
整个项目区域气候条件较好,可常年组织施工
沿线河流属长江水系,本合同段规模以上河流较少,最大为鹿洞河,均无通航要求
沿线溪沟众多,总体水源丰富
伴随着 1 年雨季的来临,为了做好雨季施工的组织工作,保证雨季施工的工程质量和施工安全,特制定雨季施工方案
二、雨季施工原则本工程雨季施工阶段要完成桥梁基础及大部分下部构造和涵洞等小构以及部分路基的施工

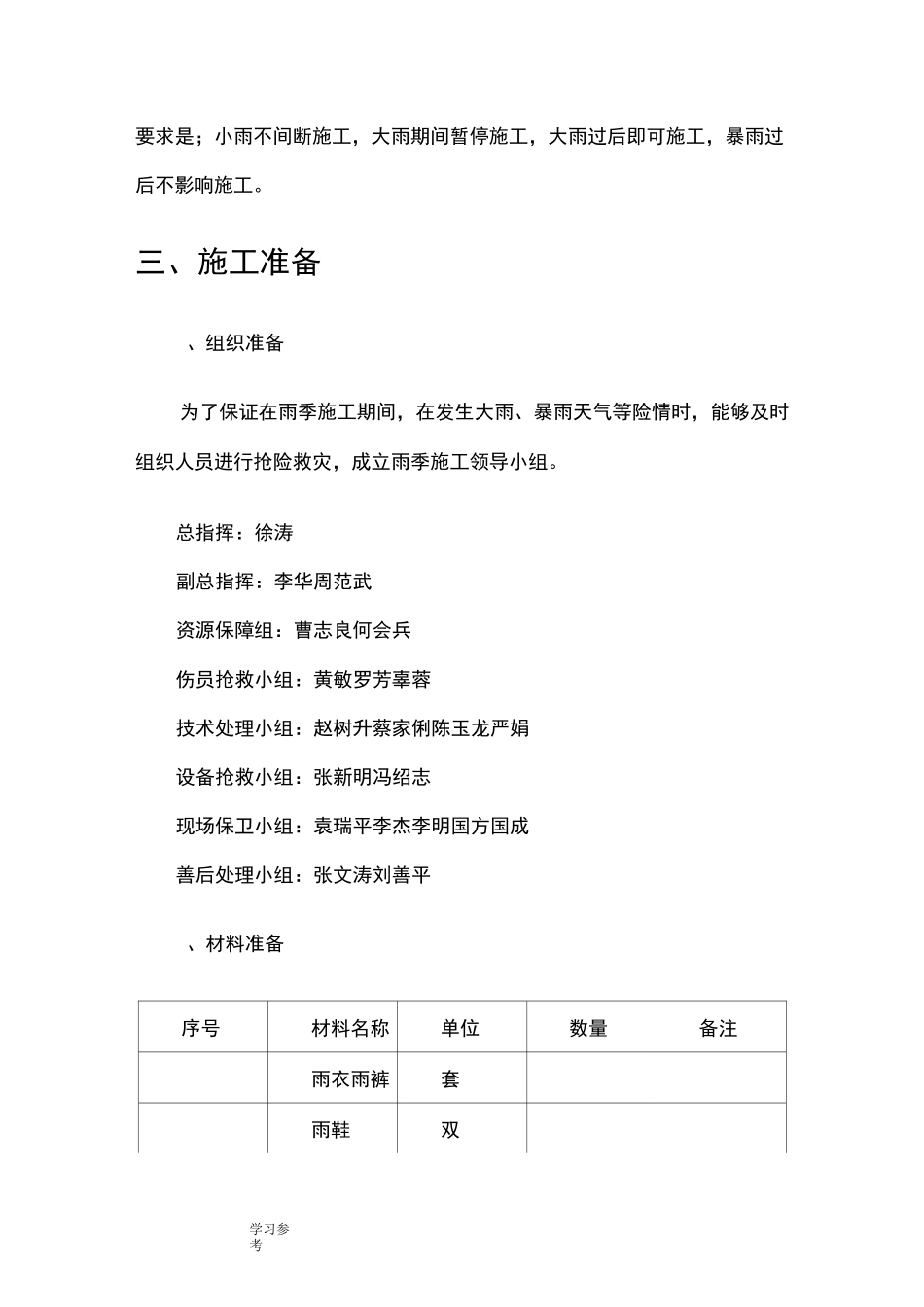

施工任务繁重,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实、汛期施工做到有备无患,雨季施工总的原则是“做好排水、挡水、防水工作”,总的学习参考要求是;小雨不间断施工,大雨期间暂停施工,大雨过后即可施工,暴雨过后不影响施工
三、施工准备、组织准备为了保证在雨季施工期间,在发生大雨、暴雨天气等险情时,能够及时组织人员进行抢险救灾,成立雨季施工领导小组
总指挥:徐涛副总指挥:李华周范武资源保障组:曹
