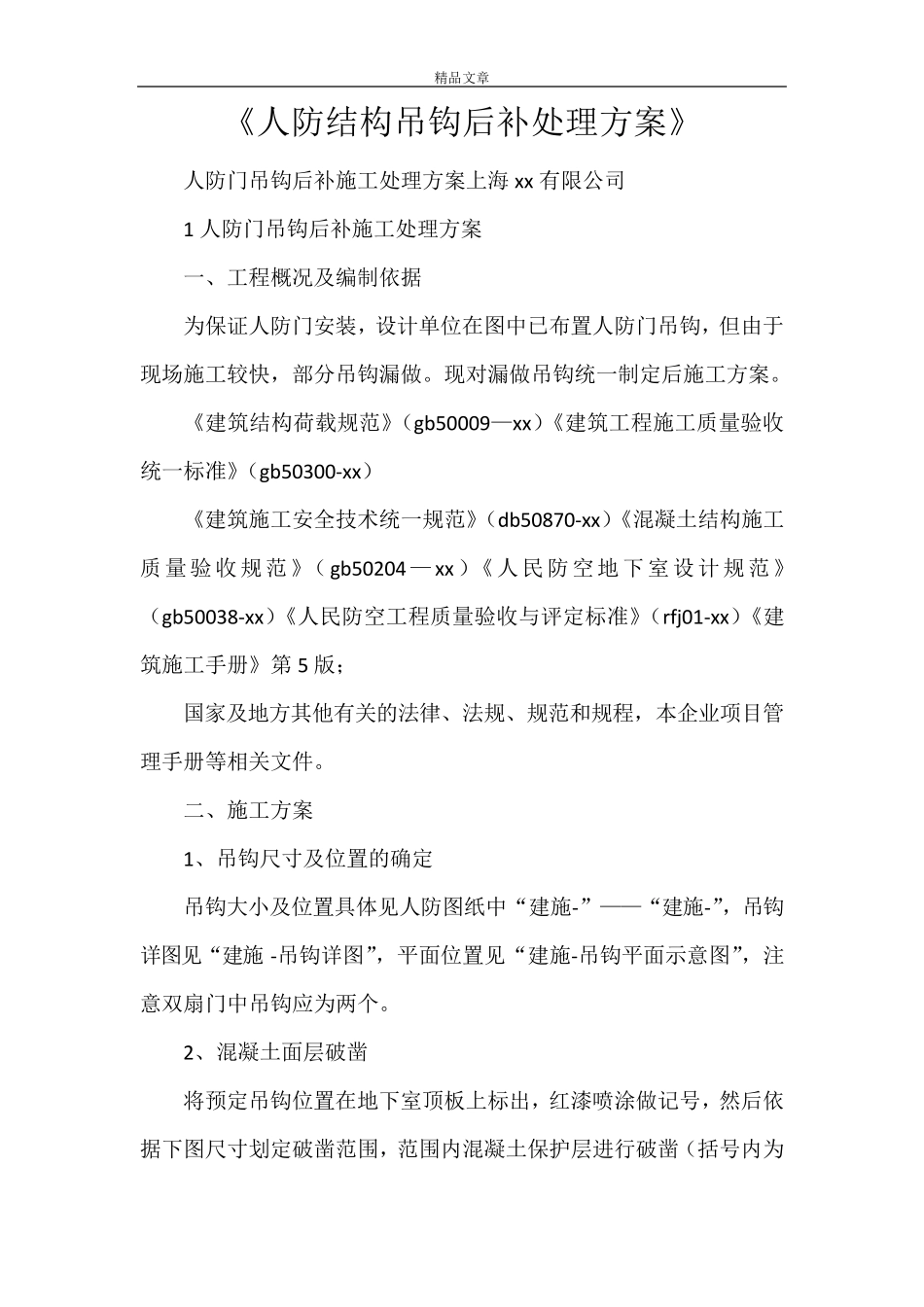

精品文章 《人防结构吊钩后补处理方案》 人防门吊钩后补施工处理方案上海xx 有限公司 1 人防门吊钩后补施工处理方案 一、工程概况及编制依据 为保证人防门安装,设计单位在图中已布置人防门吊钩,但由于现场施工较快,部分吊钩漏做
现对漏做吊钩统一制定后施工方案
《建筑结构荷载规范》(gb50009—xx)《建筑工程施工质量验收统一标准》(gb50300-xx) 《建筑施工安全技术统一规范》(db50870-xx)《混凝土结构施工质量验收规范》(gb50204 — xx )《人民防空地下室设计规范》(gb50038-xx)《人民防空工程质量验收与评定标准》(rfj01-xx)《建筑施工手册》第5 版; 国家及地方其他有关的法律、法规、规范和规程,本企业项目管理手册等相关文件
二、施工方案 1、吊钩尺寸及位置的确定 吊钩大小及位置具体见人防图纸中“建施-”——“建施-”,吊钩详图见“建施-吊钩详图”,平面位置见“建施-吊钩平面示意图”,注意双扇门中吊钩应为两个
2、混凝土面层破凿 将预定吊钩位置在地下室顶板上标出,红漆喷涂做记号,然后依据下图尺寸划定破凿范围,范围内混凝土保护层进行破凿(括号内为精品文章 直径28mm 钢筋破凿长度),破凿不得使用风镐,应采用电锤小心操作,不得损坏原结构楼板钢筋

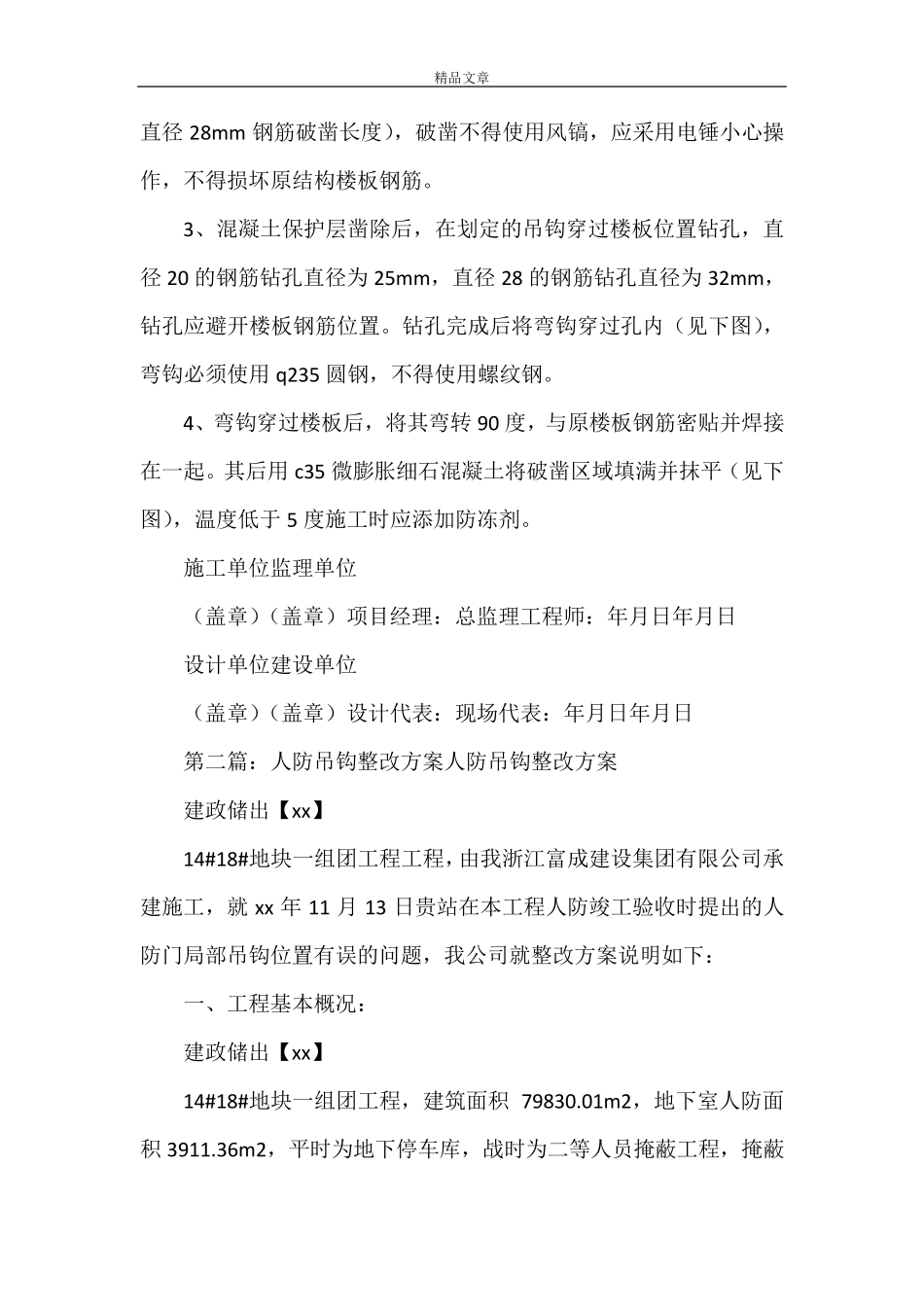

3、混凝土保护层凿除后,在划定的吊钩穿过楼板位置钻孔,直径20 的钢筋钻孔直径为25mm,直径28 的钢筋钻孔直径为32mm,钻孔应避开楼板钢筋位置
钻孔完成后将弯钩穿过孔内(见下图),弯钩必须使用q235 圆钢,不得使用螺纹钢
4、弯钩穿过楼板后,将其弯转90 度,与原楼板钢筋密贴并焊接在一起

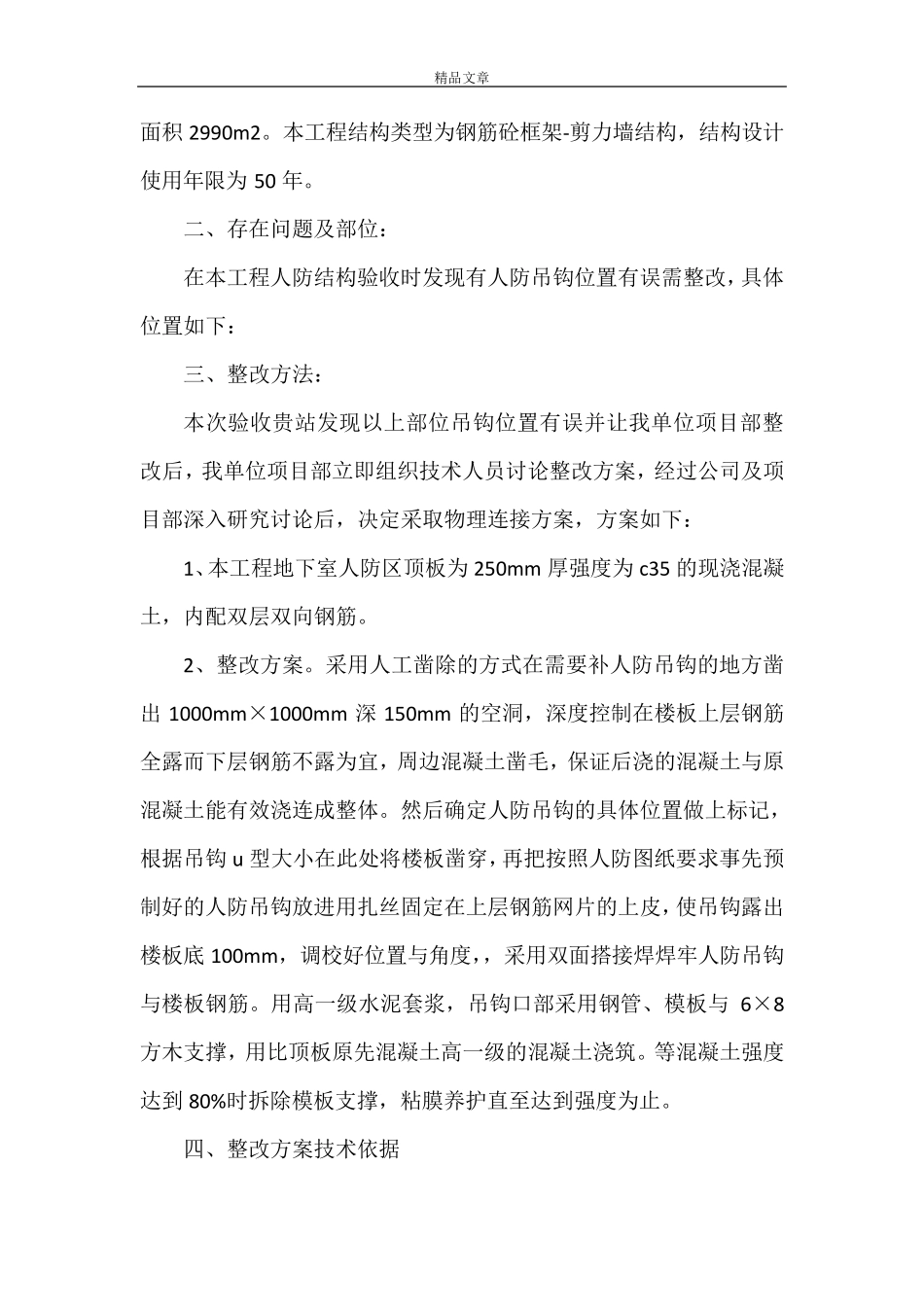

其后用c35 微膨胀细石混凝土将破凿区域填满并抹平(见下图),温度低于5 度施工时应添加防冻剂
施工单位监理单位 (盖章)(盖章)项目经理:总监理工程师:年月日年月日 设计单位建设单位
