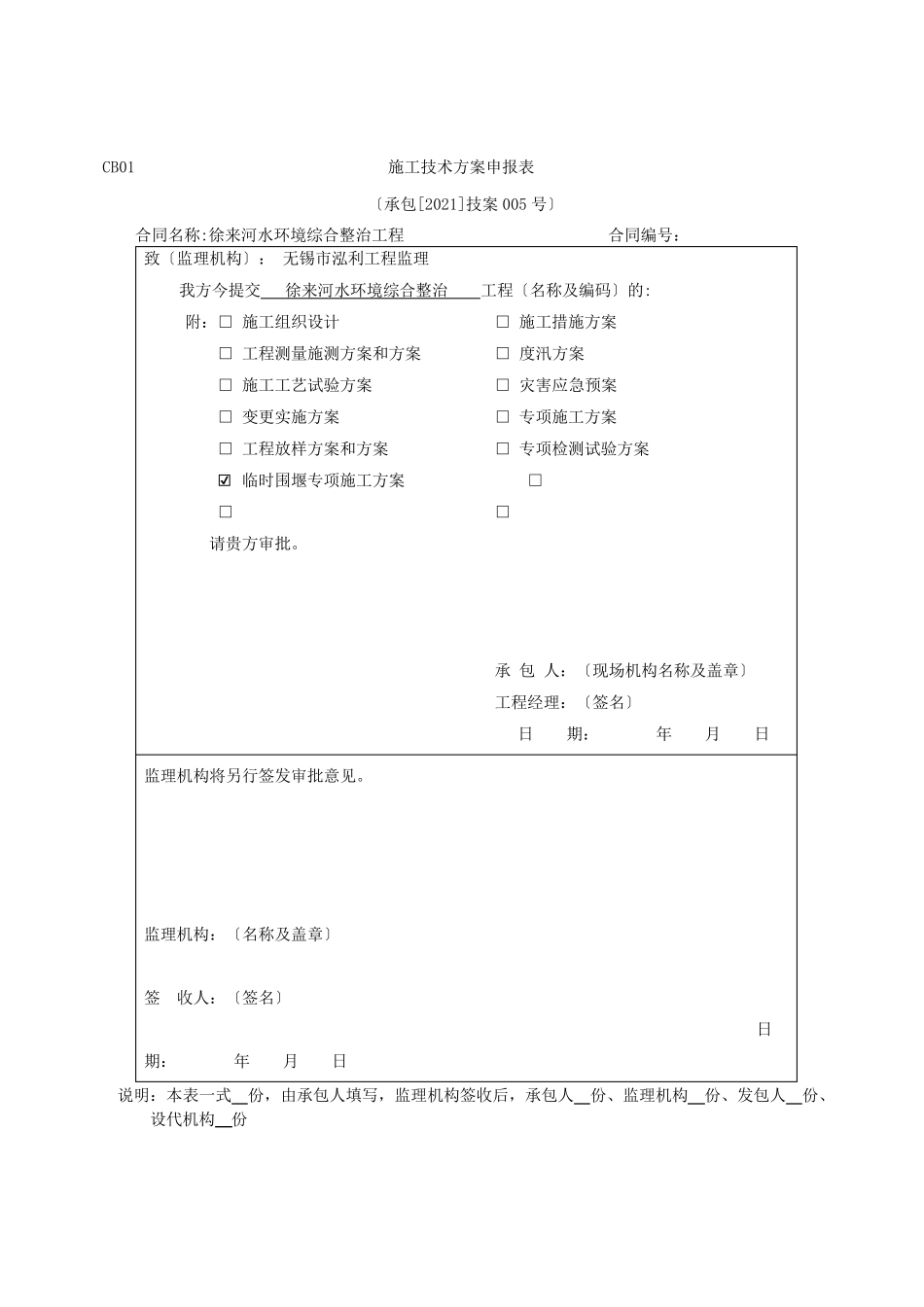

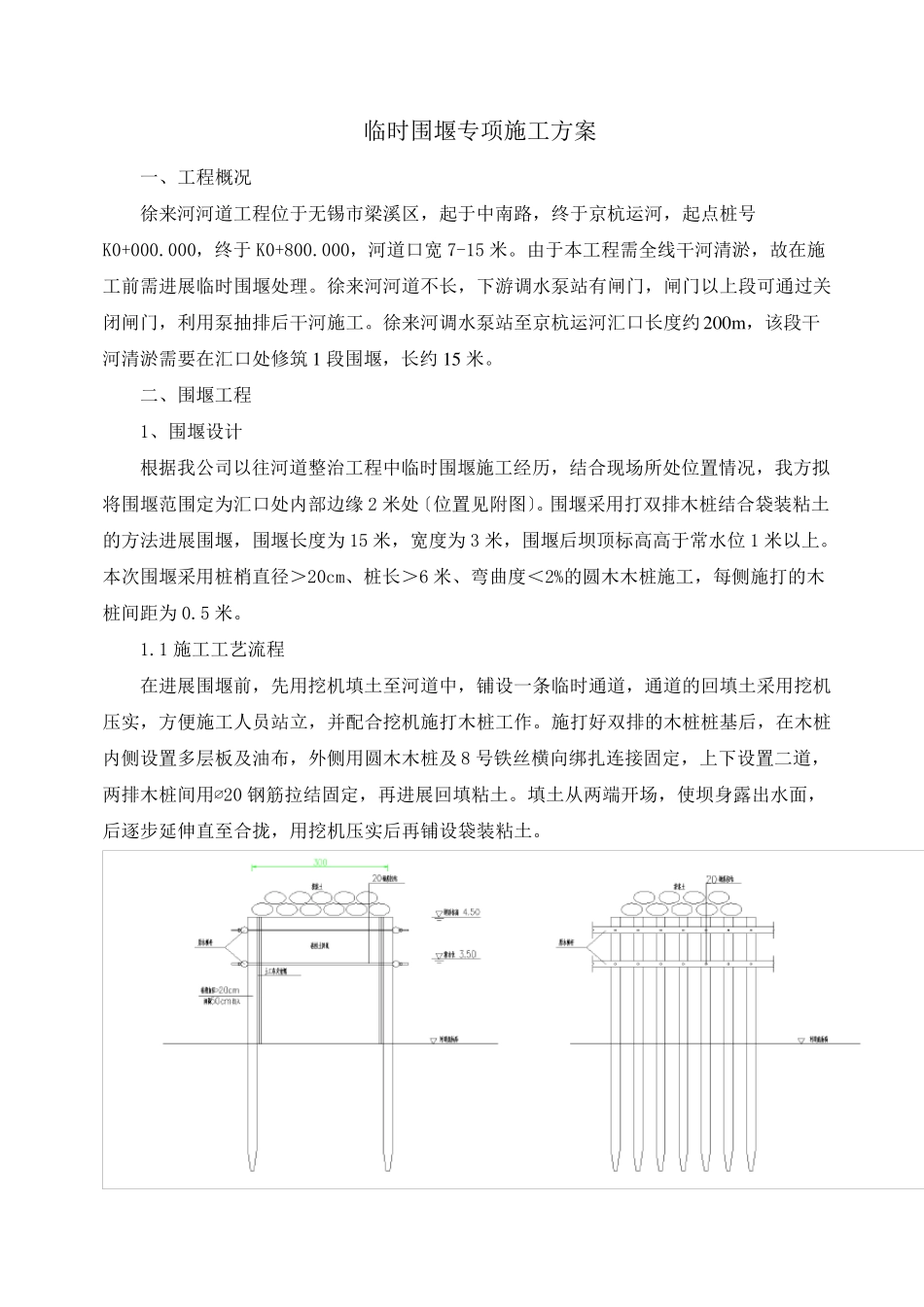

CB01 施工技术方案申报表 〔承包[2021]技案005 号〕 合同名称:徐来河水环境综合整治工程 合同编号: 致〔监理机构〕: 无锡市泓利工程监理 我方今提交 徐来河水环境综合整治 工程〔名称及编码〕的: 附:□ 施工组织设计 □ 施工措施方案 □ 工程测量施测方案和方案 □ 度汛方案 □ 施工工艺试验方案 □ 灾害应急预案 □ 变更实施方案 □ 专项施工方案 □ 工程放样方案和方案 □ 专项检测试验方案 ☑ 临时围堰专项施工方案 □ □ □ 请贵方审批。 承 包 人:〔现场机构名称及盖章〕 工程经理:〔签名〕 日 期: 年 月 日 监理机构将另行签发审批意见。 监理机构:〔名称及盖章〕 签 收人:〔签名〕 日 期: 年 月 日 说明:本表一式 份,由承包人填写,监理机构签收后,承包人 份、监理机构 份、发包人 份、设代机构 份 徐来河水环境综合整治工程 临 时 围 堰 施 工 方 案 编制人: 审核人: 批准人: 无锡梁溪水务 2021年7月 临时围堰专项施工方案 一、工程概况 徐来河河道工程位于无锡市梁溪区,起于中南路,终于京杭运河,起点桩号K0+000.000,终于K0+800.000,河道口宽7-15 米。由于本工程需全线干河清淤,故在施工前需进展临时围堰处理。徐来河河道不长,下游调水泵站有闸门,闸门以上段可通过关闭闸门,利用泵抽排后干河施工。徐来河调水泵站至京杭运河汇口长度约200m,该段干河清淤需要在汇口处修筑1 段围堰,长约15 米。 二、围堰工程 1、围堰设计 根据我公司以往河道整治工程中临时围堰施工经历,结合现场所处位置情况,我方拟将围堰范围定为汇口处内部边缘2 米处〔位置见附图〕。围堰采用打双排木桩结合袋装粘土的方法进展围堰,围堰长度为15 米,宽度为3 米,围堰后坝顶标高高于常水位1 米以上。本次围堰采用桩梢直径>20cm、桩长>6 米、弯曲度<2%的圆木木桩施工,每侧施打的木桩间距为0.5 米。 1.1 施工工艺流程 在进展围堰前,先用挖机填土至河道中,铺设一条临时通道,通道的回填土采用挖机压实,方便施工人员站立,并配合挖机施打木桩工作。施打好双排的木桩桩基后,在木桩内侧设置多层板及油布,外侧用圆木木桩及8 号铁丝横向绑扎连接固定,上下设置二道,两排木桩间用∅20 钢筋拉结固定,再进展回填粘土。填土从两端开场,使坝身露出水面,后逐步延伸直至合拢,用挖机压实后再铺设袋装粘土。 〔1〕根据现场实际情况,在围堰处...
