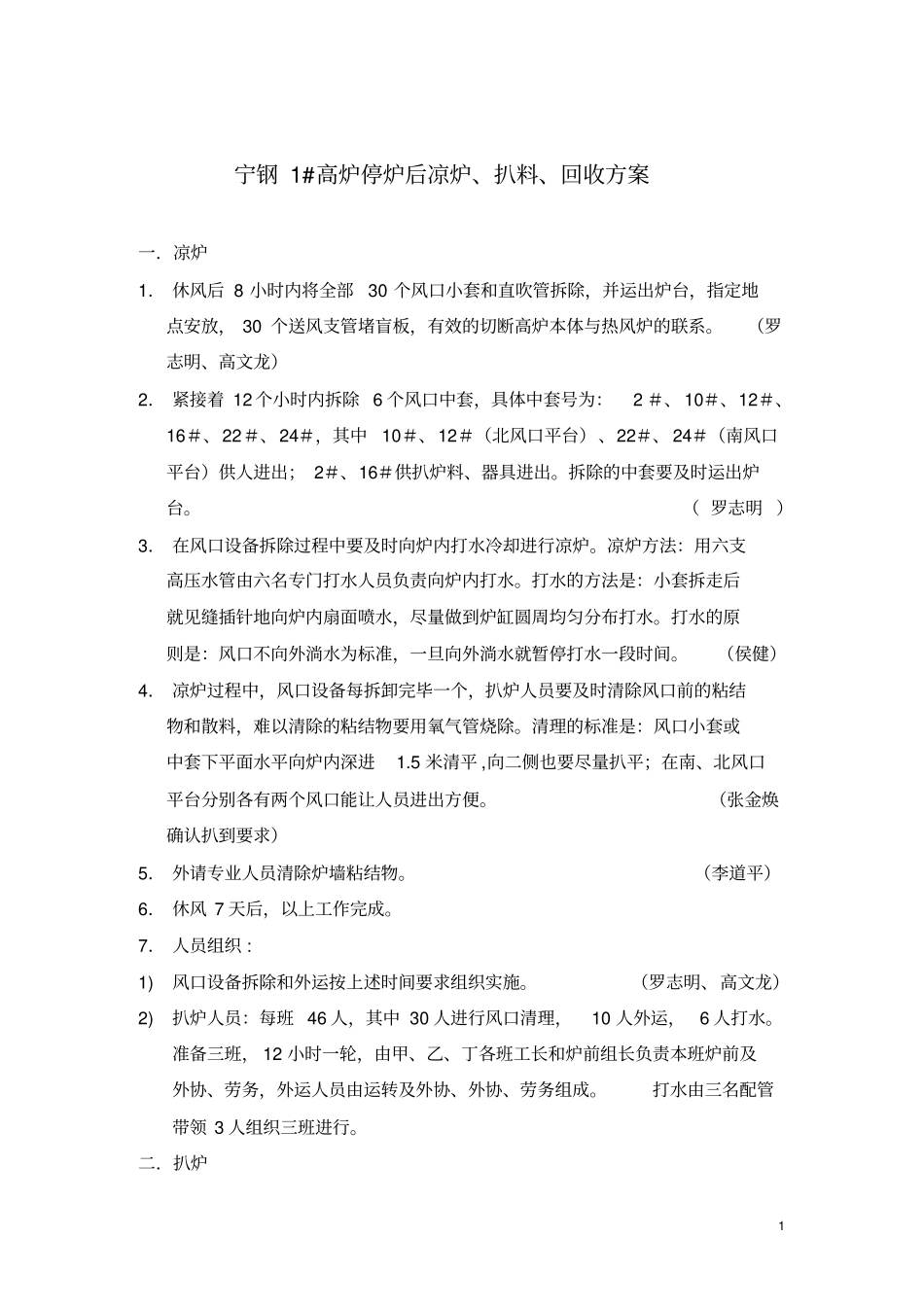

1 宁钢 1#高炉停炉后凉炉、扒料、回收方案一.凉炉1. 休风后 8 小时内将全部30 个风口小套和直吹管拆除,并运出炉台,指定地点安放, 30 个送风支管堵盲板,有效的切断高炉本体与热风炉的联系
(罗志明、高文龙)2. 紧接着 12 个小时内拆除 6 个风口中套,具体中套号为: 2 #、 10#、12#、16#、22#、24#,其中10#、12#(北风口平台)、22#、 24#(南风口平台)供人进出; 2#、16#供扒炉料、器具进出
拆除的中套要及时运出炉台
( 罗志明 )3. 在风口设备拆除过程中要及时向炉内打水冷却进行凉炉
凉炉方法:用六支高压水管由六名专门打水人员负责向炉内打水
打水的方法是:小套拆走后就见缝插针地向炉内扇面喷水,尽量做到炉缸圆周均匀分布打水
打水的原则是:风口不向外淌水为标准,一旦向外淌水就暂停打水一段时间
(侯健)4. 凉炉过程中,风口设备每拆卸完毕一个,扒炉人员要及时清除风口前的粘结物和散料,难以清除的粘结物要用氧气管烧除
清理的标准是:风口小套或中套下平面水平向炉内深进1
5 米清平 ,向二侧也要尽量扒平;在南、北风口平台分别各有两个风口能让人员进出方便
(张金焕确认扒到要求)5. 外请专业人员清除炉墙粘结物
(李道平)6. 休风 7 天后,以上工作完成
7. 人员组织 : 1)风口设备拆除和外运按上述时间要求组织实施
(罗志明、高文龙)2)扒炉人员:每班 46 人,其中 30 人进行风口清理,10 人外运,6 人打水
准备三班, 12 小时一轮,由甲、乙、丁各班工长和炉前组长负责本班炉前及外协、劳务,外运人员由运转及外协、外协、劳务组成
打水由三名配管带领 3 人组织三班进行

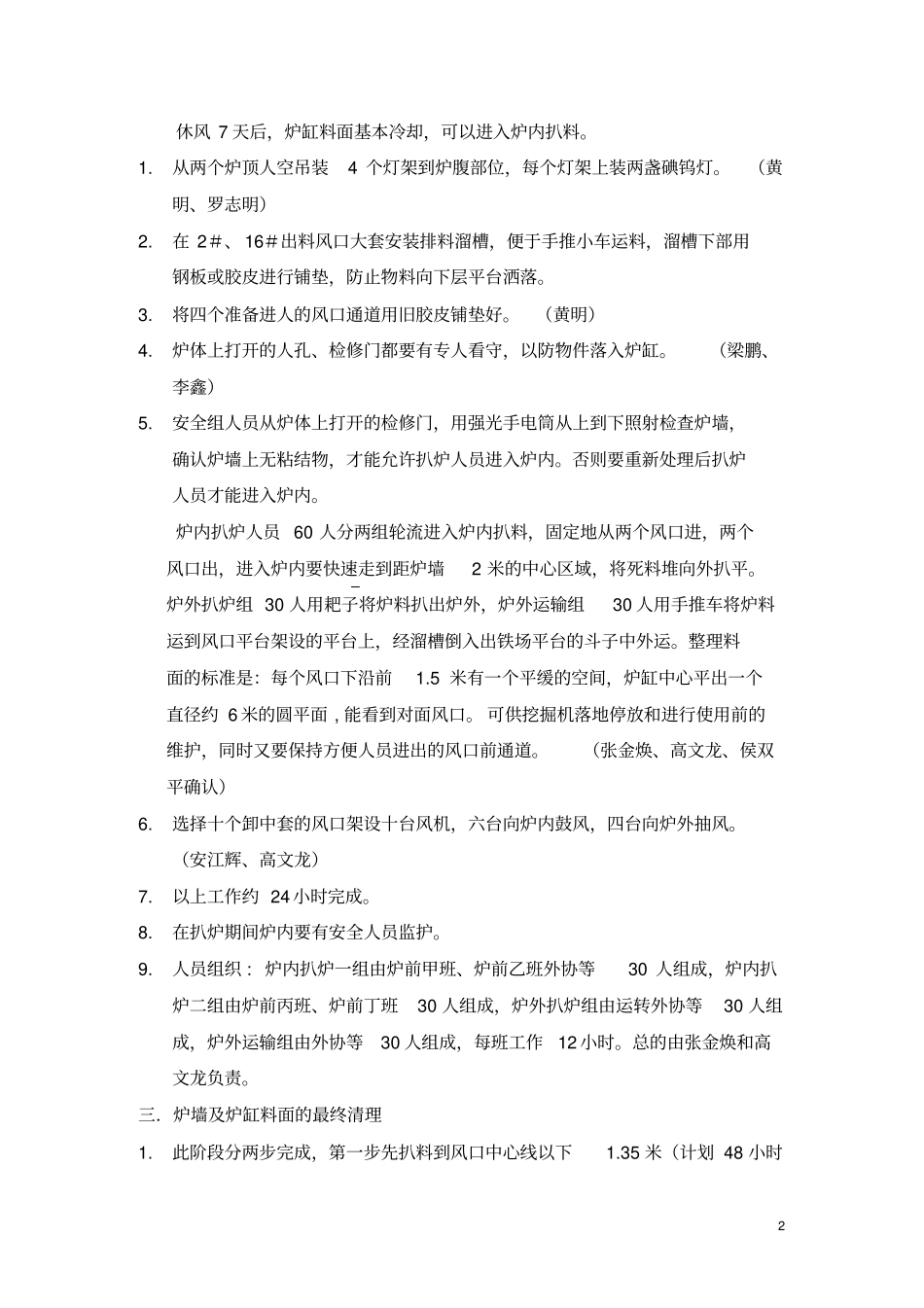

二.扒炉2 休风 7 天后,炉缸料面基本冷却,可以进入炉内扒料
从两个炉顶人空吊装4 个灯架到炉腹部位,每个灯架上装两盏碘钨灯
(黄明、罗志明)2

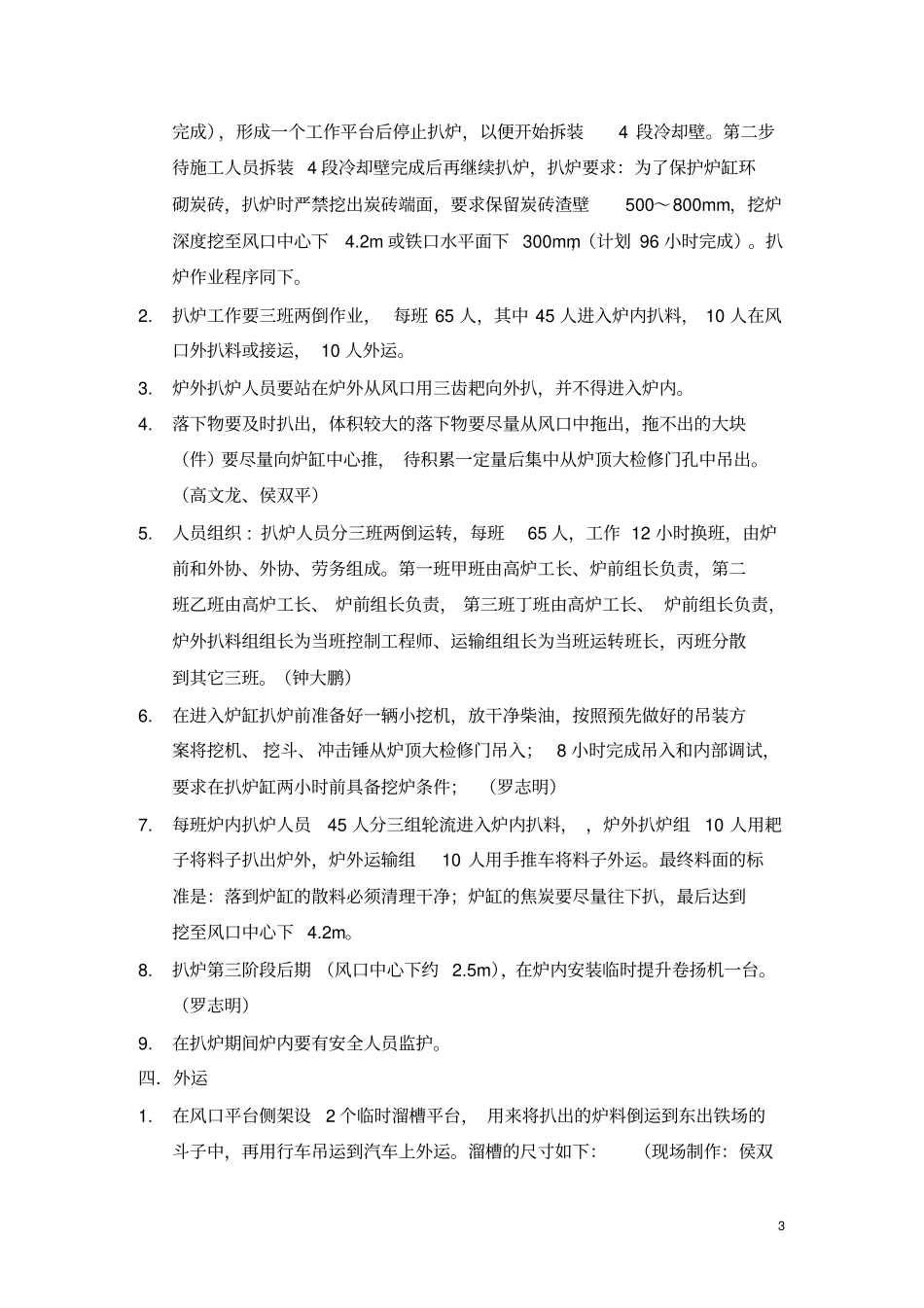

在 2#、 1
