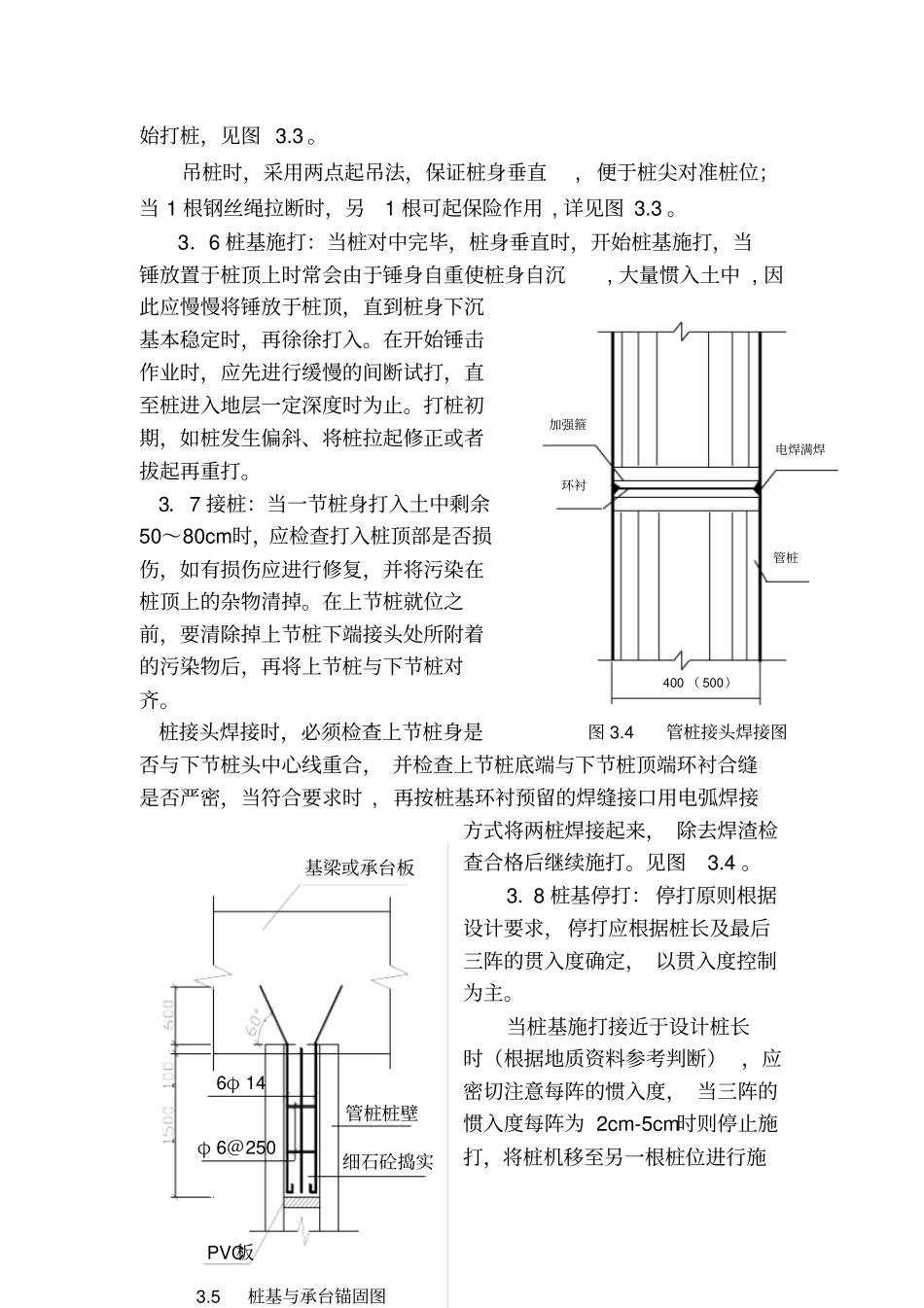

高强预应力混凝土管桩施工方案1、施工准备、桩机进场:在现场做好施工准备、三通一平工作的同时,安排桩机进场,进行组装、调试,做桩基准备施工。2、管桩采购:预应力混凝土管桩由厂家批量生产,选择合理的供应商,并签定采购合同。根据设计要求,对管桩的产品质量逐根进行检验。3、锤击预应力高强混凝土管桩施工工艺3.1 锤击管桩施工的工艺流程见图 3.1 。3.2 桩的堆放:在预 制 桩 运 至 施 工 现 场前,堆桩场地要平整、压实,保证堆桩后不产生过大的不均匀沉陷。支点垫木的间距要与吊点位置相同,并保持在同一水平面上,堆桩层数不多于 4 层,不能由于堆桩使桩身倾倒。不同规格的桩分别堆放,堆放位置及方法应根据打桩位置、现场实际情况、吊运方式、打桩顺序等确定。预 制 桩 起 吊 、 对 中施 工 放 线预制桩进场焊 接 桩 尖桩 机 就 位施 工 准 备桩 基 试 打正 常 施 打配桩、预制桩焊桩接头垂直控制深度控制继续施打每阵贯入度满足设计要求(观察三阵)停 止 施 打 、 成 桩是图 3.1 桩基施工工艺流程图桩帽钢丝绳桩架枕木桩锤钢丝绳预制管桩桩位自然地坪图 3.3 管桩起吊示意图3.3 桩位放线:桩位放线应根据场地控制桩进行施放,桩位放线时应根据设计要求,首先确定桩的位置相对坐标,将桩中心位置用木桩打入地面下 50cm,再在木桩上将桩中心点放出,用生石灰线将桩径圈定,由于打桩时振动较大,所以,桩位放置不能一次放数个桩位,要根据控制线放护桩,然后用护桩引测,施打一根,放一根桩位线,护桩距桩机应保持一定距离,太近时则影响桩位的准确。护桩应采取保护措施,防止扰动。3.4 桩机就位:桩机设备进场后,先进行安装调试,然后移至桩位处就位。桩架安装就位后应垂直平稳。在桩机移至桩位对中后,用2 台经纬仪对桩机进行垂直度调正,使导杆垂直,打桩期间经常检查,随时保证导杆的垂直度。见图 3.2 。3.5 预制桩起吊当桩机就位后,利用桩本身携带的垂直提升工具将已焊接好桩尖的桩身缓缓吊起, 当桩身离开地面并垂直于地面后,将桩帽缓缓套入桩上端部,并将桩尖对准施放的桩位木桩。检查桩身垂直时,开管桩桩中心线导轨经纬仪打桩机图 3.2 两台经纬仪检测桩机及管桩垂直管桩桩壁细石砼捣实PVC板基梁或承台板φ 6@2506φ 14 3.5 桩基与承台锚固图始打桩,见图 3.3 。吊桩时,采用两点起吊法,保证桩身垂直, 便于桩尖对准桩位;当 1 根钢丝绳拉断时,...
