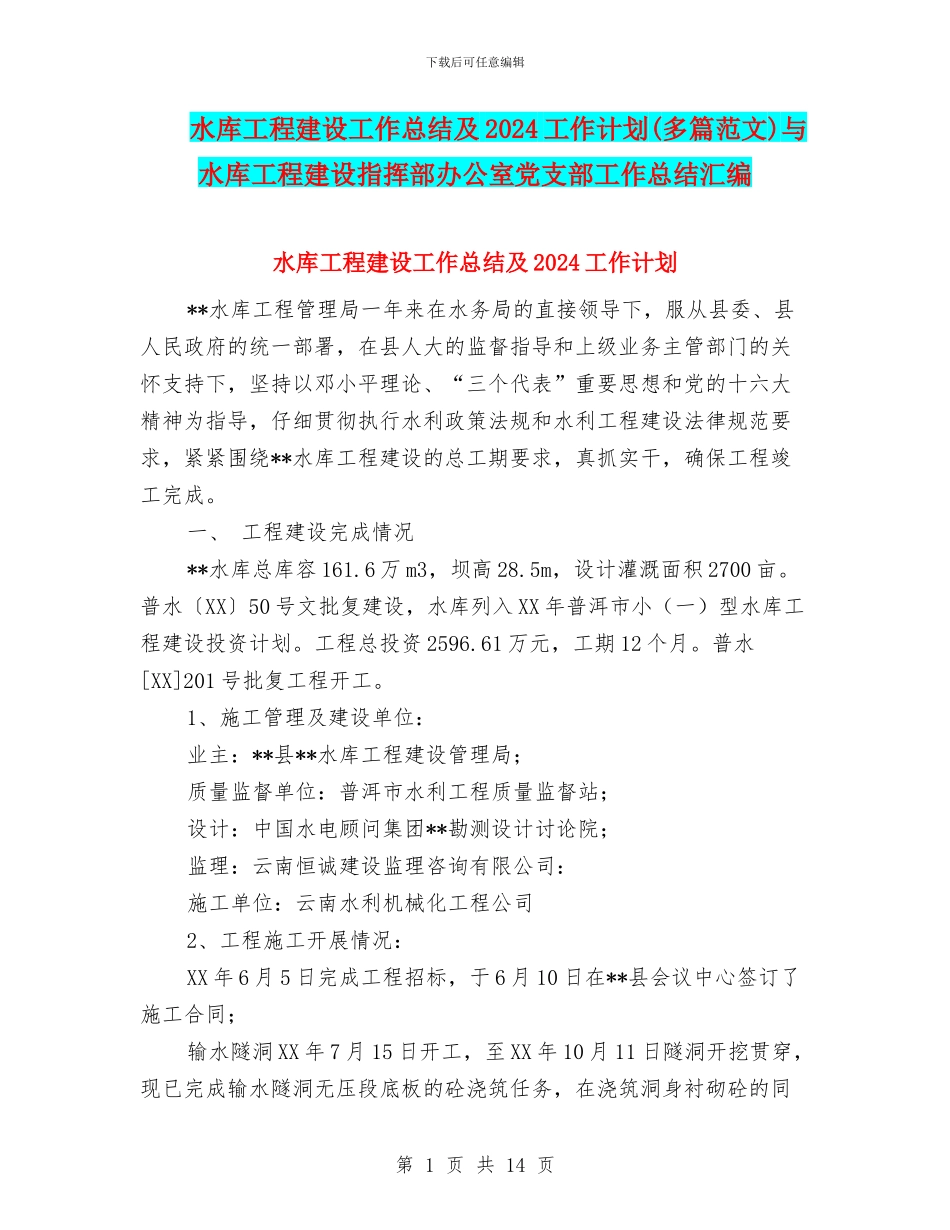

下载后可任意编辑水库工程建设工作总结及 2024 工作计划(多篇范文)与水库工程建设指挥部办公室党支部工作总结汇编水库工程建设工作总结及 2024 工作计划**水库工程管理局一年来在水务局的直接领导下,服从县委、县人民政府的统一部署,在县人大的监督指导和上级业务主管部门的关怀支持下,坚持以邓小平理论、“三个代表”重要思想和党的十六大精神为指导,仔细贯彻执行水利政策法规和水利工程建设法律规范要求,紧紧围绕**水库工程建设的总工期要求,真抓实干,确保工程竣工完成
一、 工程建设完成情况 **水库总库容 161
6 万 m3,坝高 28
5m,设计灌溉面积 2700 亩
普水〔XX〕50 号文批复建设,水库列入 XX 年普洱市小(一)型水库工程建设投资计划
工程总投资 2596
61 万元,工期 12 个月
普水[XX]201 号批复工程开工

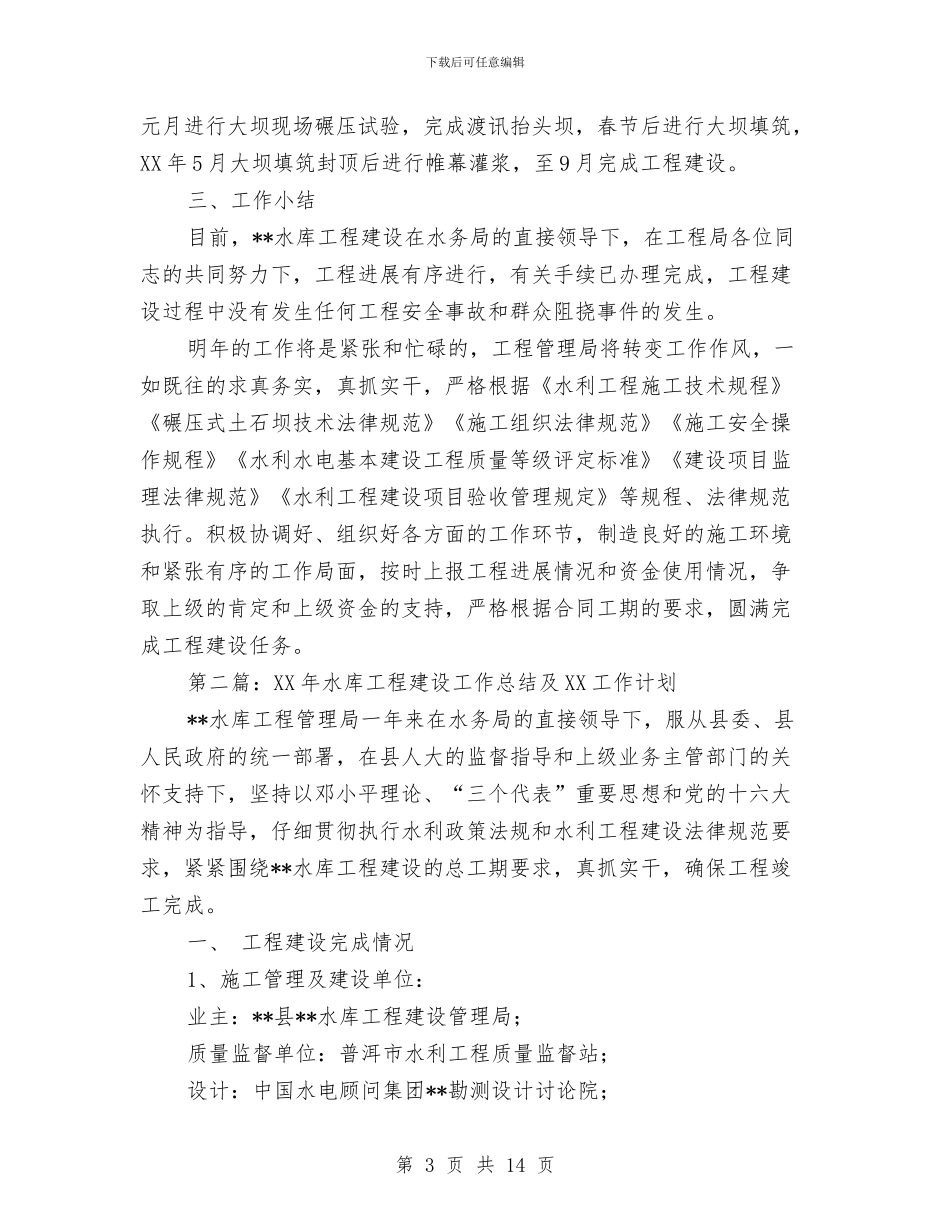

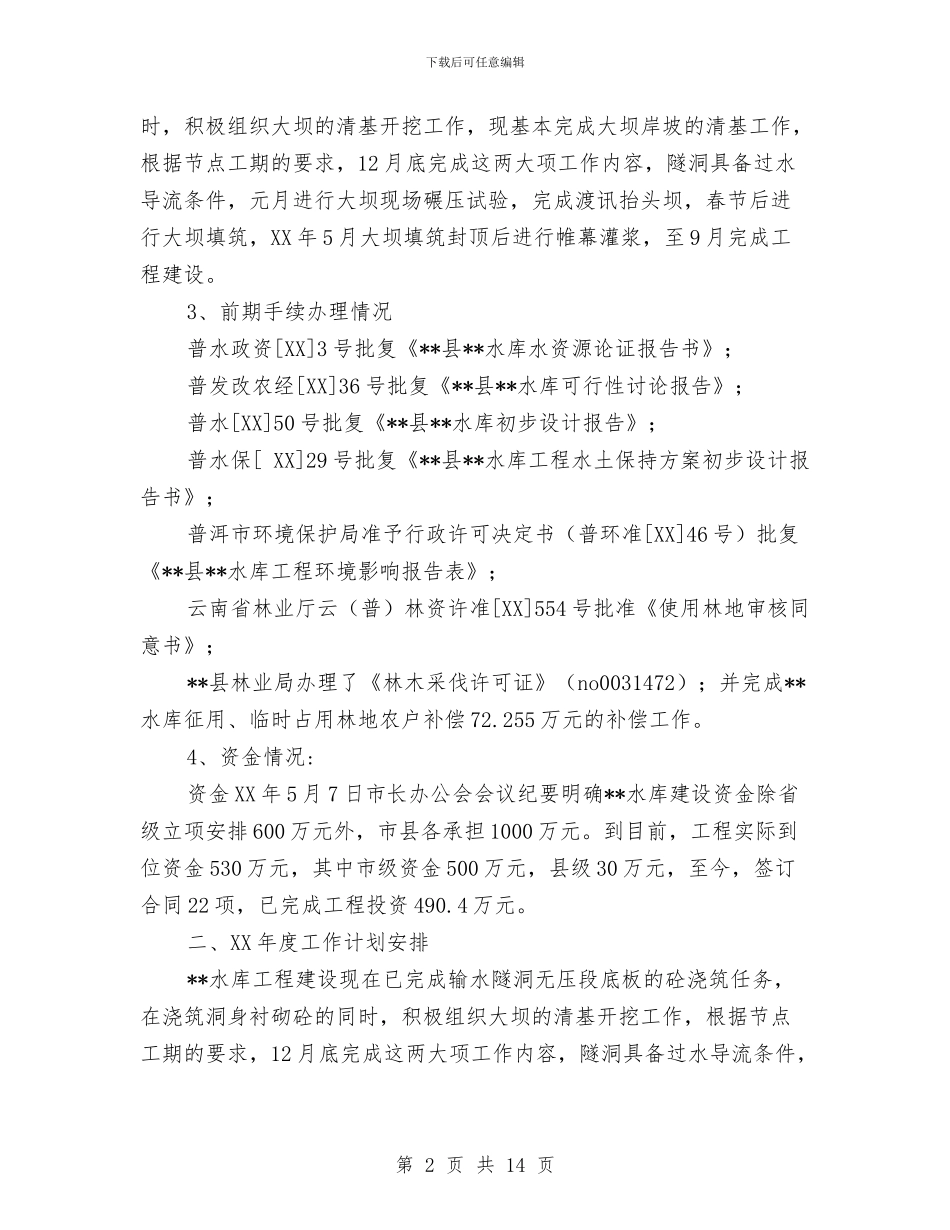

1、施工管理及建设单位: 业主:**县**水库工程建设管理局; 质量监督单位:普洱市水利工程质量监督站; 设计:中国水电顾问集团**勘测设计讨论院; 监理:云南恒诚建设监理咨询有限公司: 施工单位:云南水利机械化工程公司 2、工程施工开展情况: XX 年 6 月 5 日完成工程招标,于 6 月 10 日在**县会议中心签订了施工合同; 输水隧洞 XX 年 7 月 15 日开工,至 XX 年 10 月 11 日隧洞开挖贯穿,现已完成输水隧洞无压段底板的砼浇筑任务,在浇筑洞身衬砌砼的同第 1 页 共 14 页下载后可任意编辑时,积极组织大坝的清基开挖工作,现基本完成大坝岸坡的清基工作,根据节点工期的要求,12 月底完成这两大项工作内容,隧洞具备过水导流条件,元月进行大坝现场碾压试验,完成渡讯抬头坝,春节后进行大坝填筑,XX 年 5 月大坝填筑封顶后进行帷幕灌浆,至 9 月完成工程建设
3、前期手续办理情况 普水政资[XX]3 号批复《**
