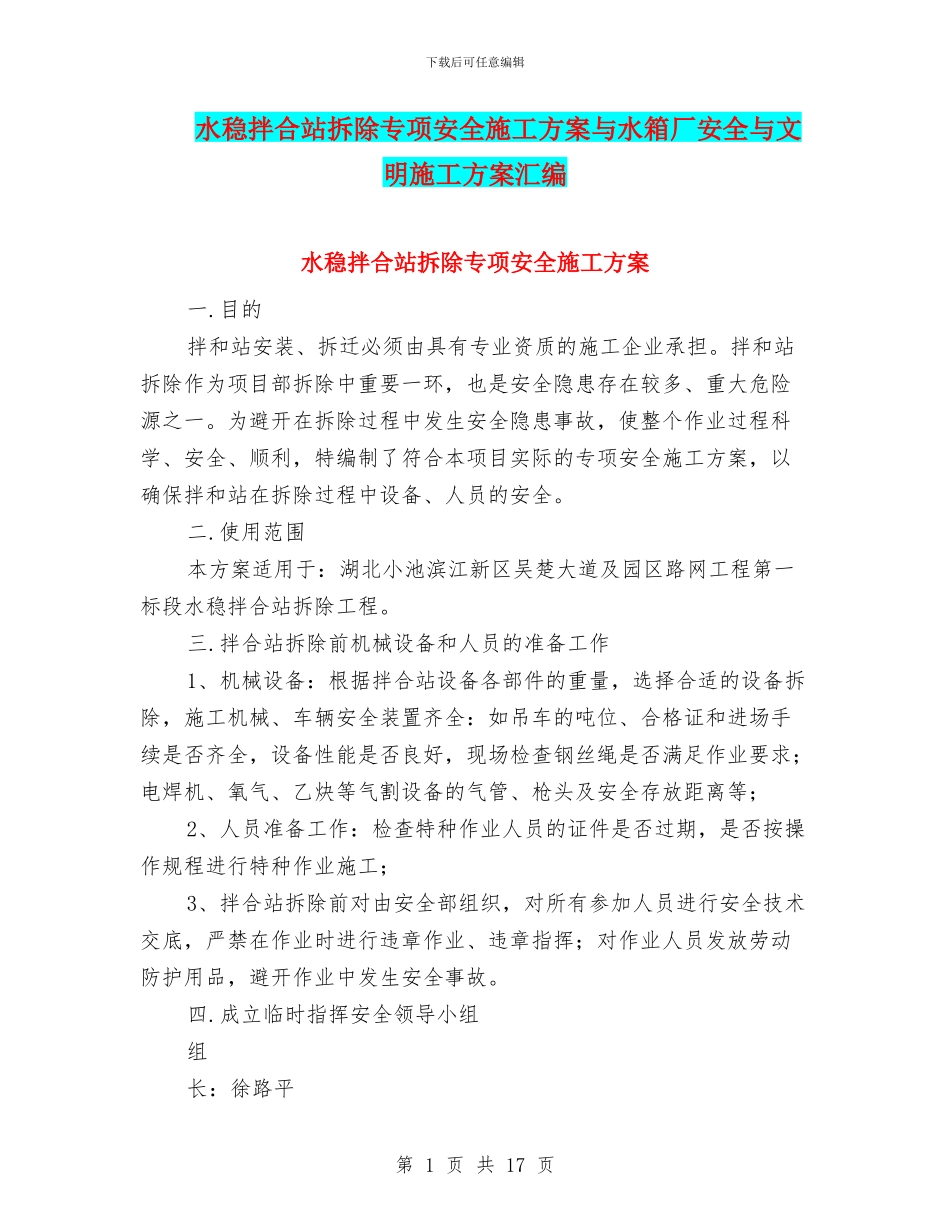

下载后可任意编辑水稳拌合站拆除专项安全施工方案与水箱厂安全与文明施工方案汇编水稳拌合站拆除专项安全施工方案一
目的拌和站安装、拆迁必须由具有专业资质的施工企业承担
拌和站拆除作为项目部拆除中重要一环,也是安全隐患存在较多、重大危险源之一
为避开在拆除过程中发生安全隐患事故,使整个作业过程科学、安全、顺利,特编制了符合本项目实际的专项安全施工方案,以确保拌和站在拆除过程中设备、人员的安全
使用范围本方案适用于:湖北小池滨江新区吴楚大道及园区路网工程第一标段水稳拌合站拆除工程
拌合站拆除前机械设备和人员的准备工作1、机械设备:根据拌合站设备各部件的重量,选择合适的设备拆除,施工机械、车辆安全装置齐全:如吊车的吨位、合格证和进场手续是否齐全,设备性能是否良好,现场检查钢丝绳是否满足作业要求;电焊机、氧气、乙炔等气割设备的气管、枪头及安全存放距离等;2、人员准备工作:检查特种作业人员的证件是否过期,是否按操作规程进行特种作业施工;3、拌合站拆除前对由安全部组织,对所有参加人员进行安全技术交底,严禁在作业时进行违章作业、违章指挥;对作业人员发放劳动防护用品,避开作业中发生安全事故

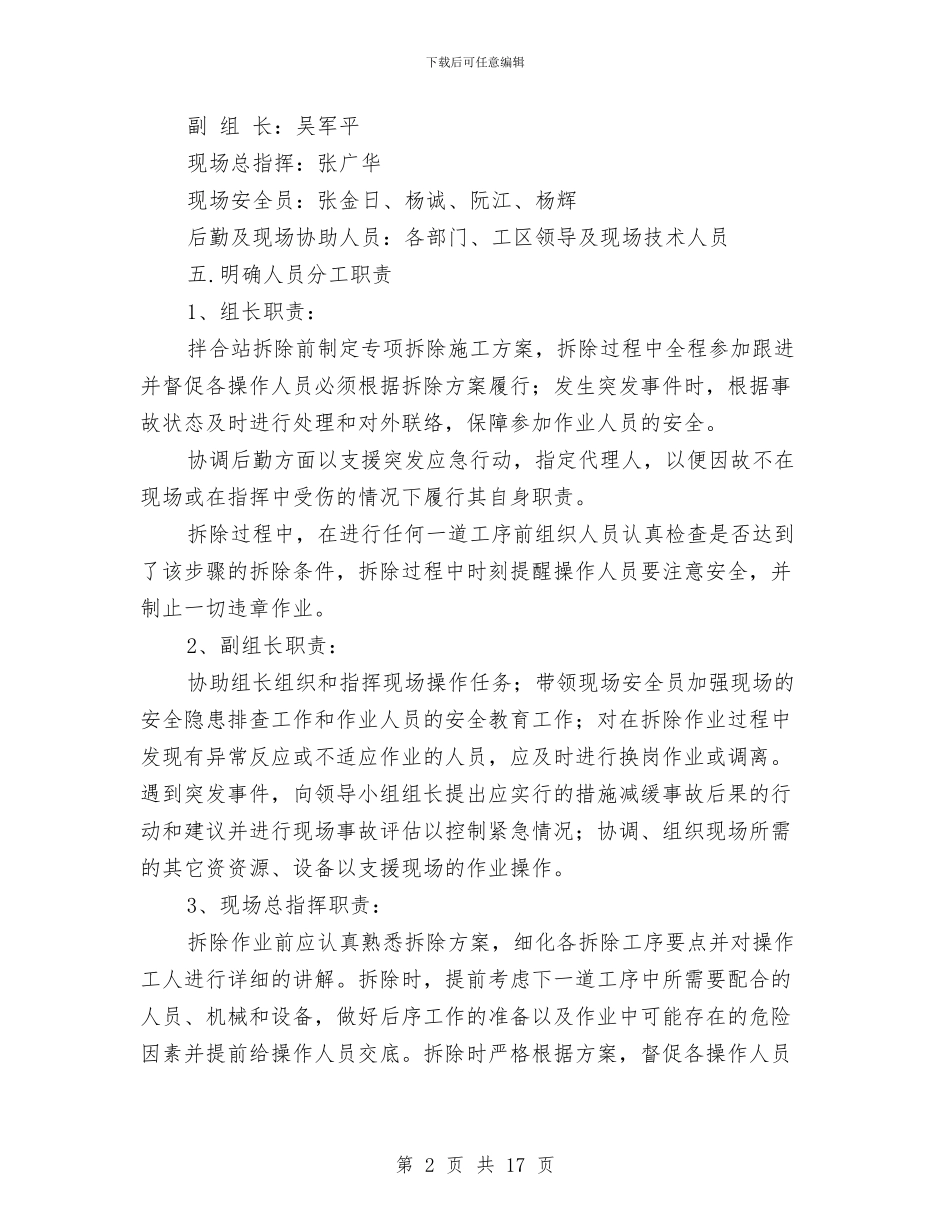

成立临时指挥安全领导小组组 长:徐路平 第 1 页 共 17 页下载后可任意编辑副 组 长:吴军平现场总指挥:张广华现场安全员:张金日、杨诚、阮江、杨辉后勤及现场协助人员:各部门、工区领导及现场技术人员五
明确人员分工职责1、组长职责:拌合站拆除前制定专项拆除施工方案,拆除过程中全程参加跟进并督促各操作人员必须根据拆除方案履行;发生突发事件时,根据事故状态及时进行处理和对外联络,保障参加作业人员的安全
协调后勤方面以支援突发应急行动,指定代理人,以便因故不在现场或在指挥中受伤的情况下履行其自身职责

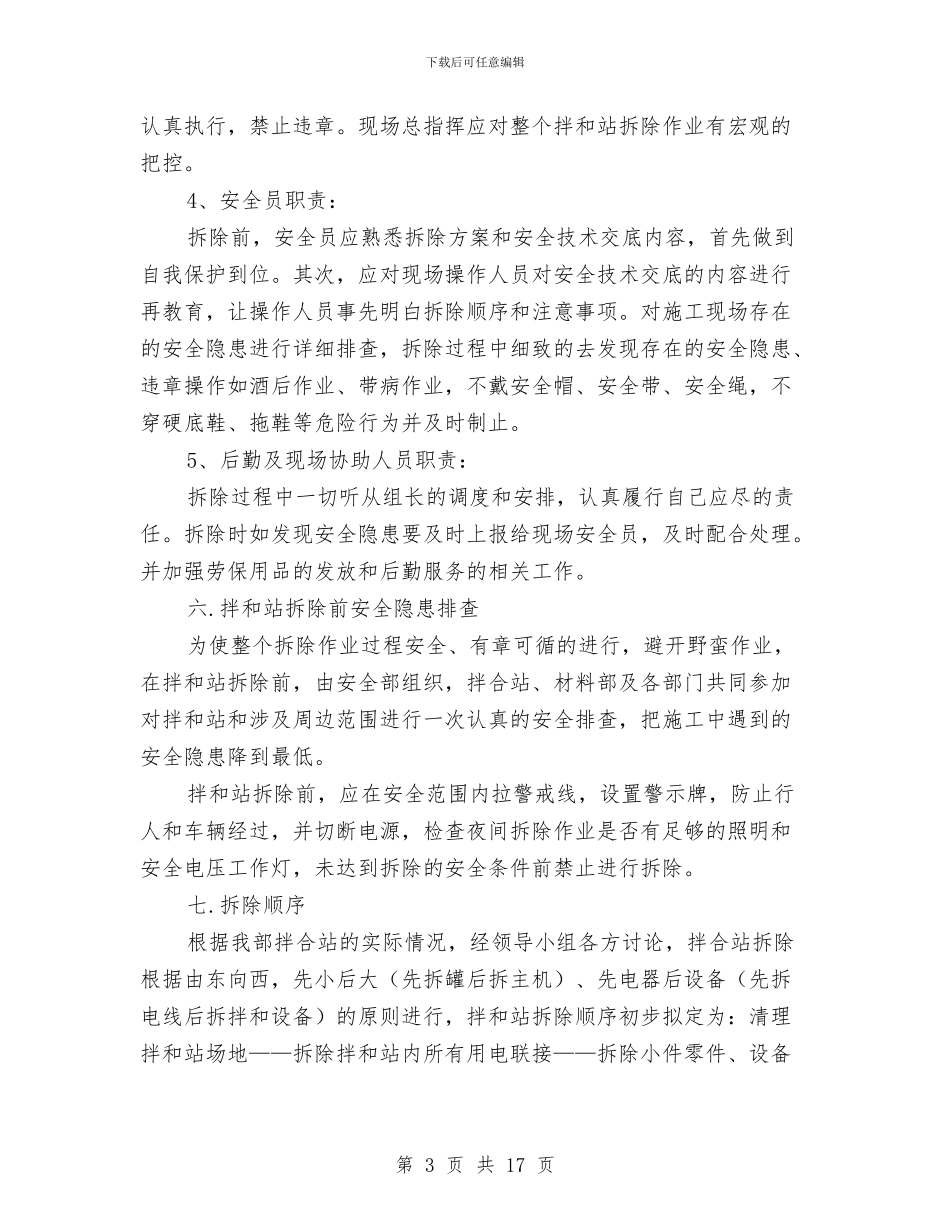

拆除过程中,在进行任何一道工序前组织人员认真检查是否达到了该步骤的拆除条件,拆除过程中时刻提醒操作
