下载后可任意编辑活动板房安拆安全施工方案与流动人口区域协作工作方案汇编活动板房安拆安全施工方案一、 工程概况本工程为台橡南通实业有限公司年产 2
5 万吨聚苯乙烯-乙烯/丁烯-苯乙烯橡胶(SEBS)扩产技改项目,位于江苏省南通市化学工业区通旺路 22 号
具体工作为活动板房安装及拆除工作
此活动板房为一层 5 间(20mx6mx3
1m),建筑结构形式为:轻型轻钢结构,内、外墙板采纳 50mm 双面(岩棉)彩钢夹芯板,屋面板为 50mm 双面(岩棉)彩钢瓦楞夹芯板
门采纳 C 型钢门框,彩钢夹芯门板,窗采纳塑钢推拉窗
二、 安装前准备工作1、机具和材料准备1
1 主要机具:手电钻、冲击钻、电锤、拉铆枪、电刨子、电焊机、火焊工具
2 放样工具:线坠、墨斗、水平尺、水管、钢卷尺、钢板尺、线绳
3 安装工具:人字梯、马凳、螺丝刀、橡皮锤、铁锤、壁纸刀、大力钳、活动扳手、钳子
2、材料运输2
1 材料运输按安装顺序成套进行,先安先运,后安后运
2 构件要轻拿轻放,不得撬、甩、摔
依次提取码放整齐
3 装车认真,绑扎合理牢靠,保持清洁,防止车辆颠、振以损坏构件
第 1 页 共 16 页下载后可任意编辑2

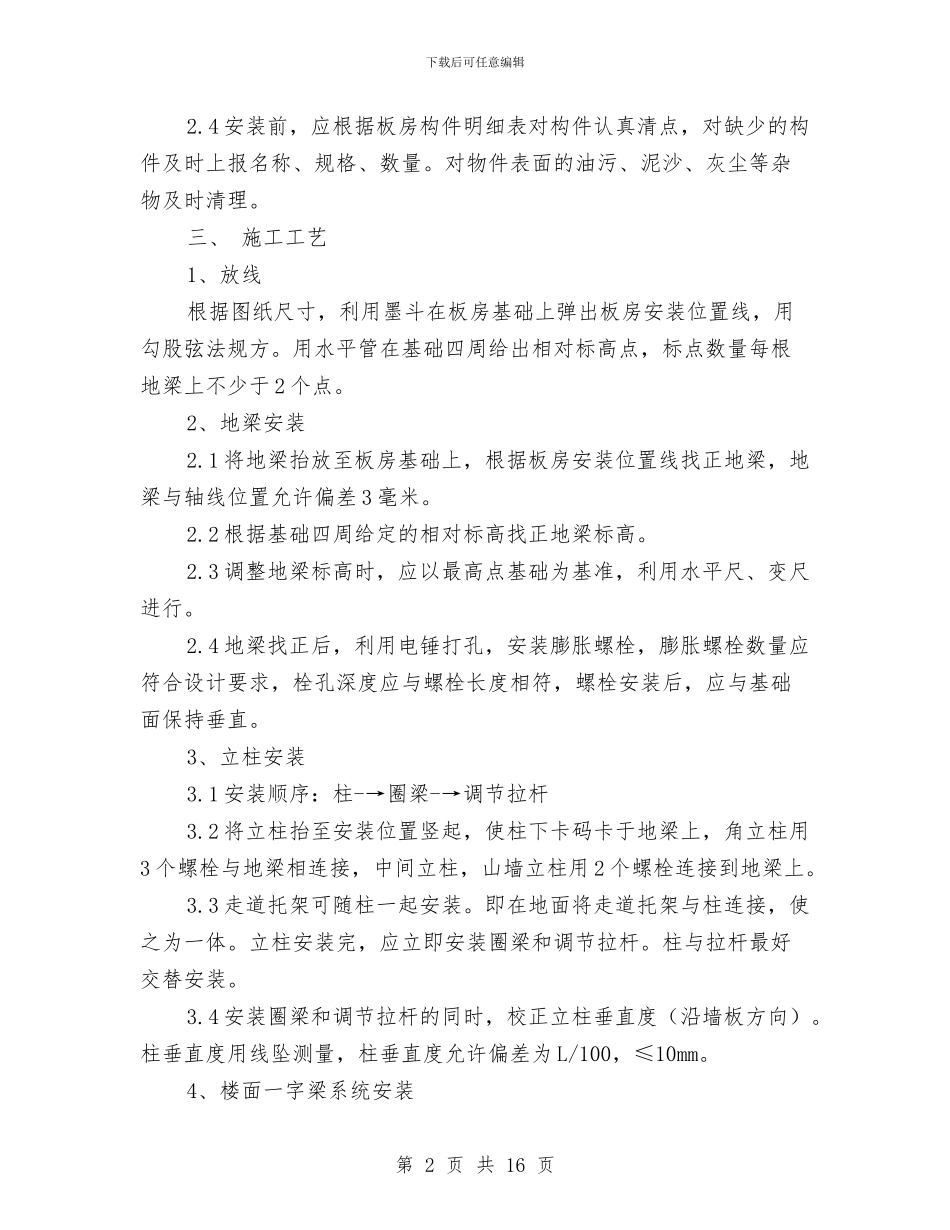

4 安装前,应根据板房构件明细表对构件认真清点,对缺少的构件及时上报名称、规格、数量
对物件表面的油污、泥沙、灰尘等杂物及时清理
三、 施工工艺1、放线根据图纸尺寸,利用墨斗在板房基础上弹出板房安装位置线,用勾股弦法规方
用水平管在基础四周给出相对标高点,标点数量每根地梁上不少于 2 个点
2、地梁安装2
1 将地梁抬放至板房基础上,根据板房安装位置线找正地梁,地梁与轴线位置允许偏差 3 毫米
2 根据基础四周给定的相对标高找正地梁标高
3 调整地梁标高时,应以最高点基础为基准,利用水平尺、变尺进行

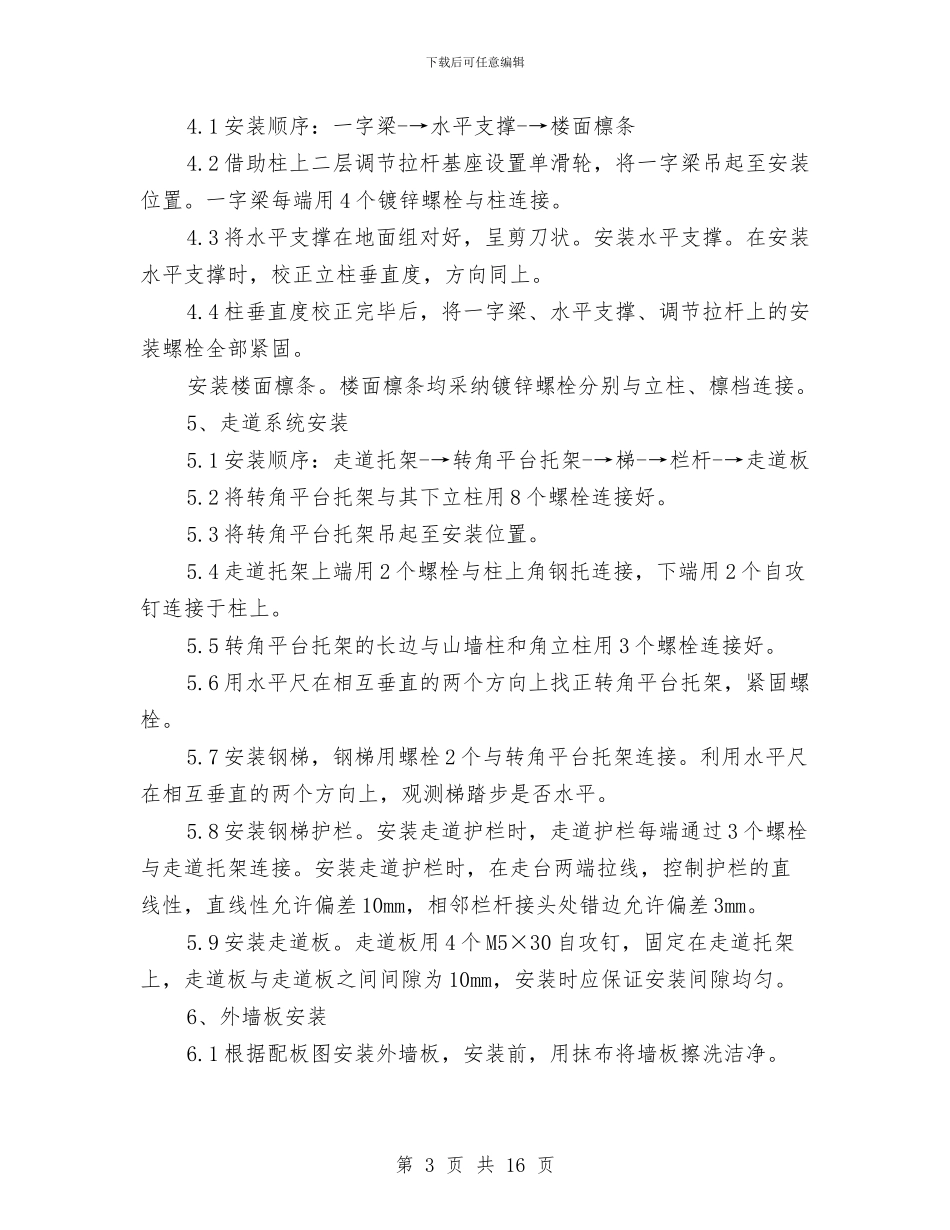

4 地梁找正后,利用电锤打孔,安装膨胀螺栓,膨胀螺栓数量
