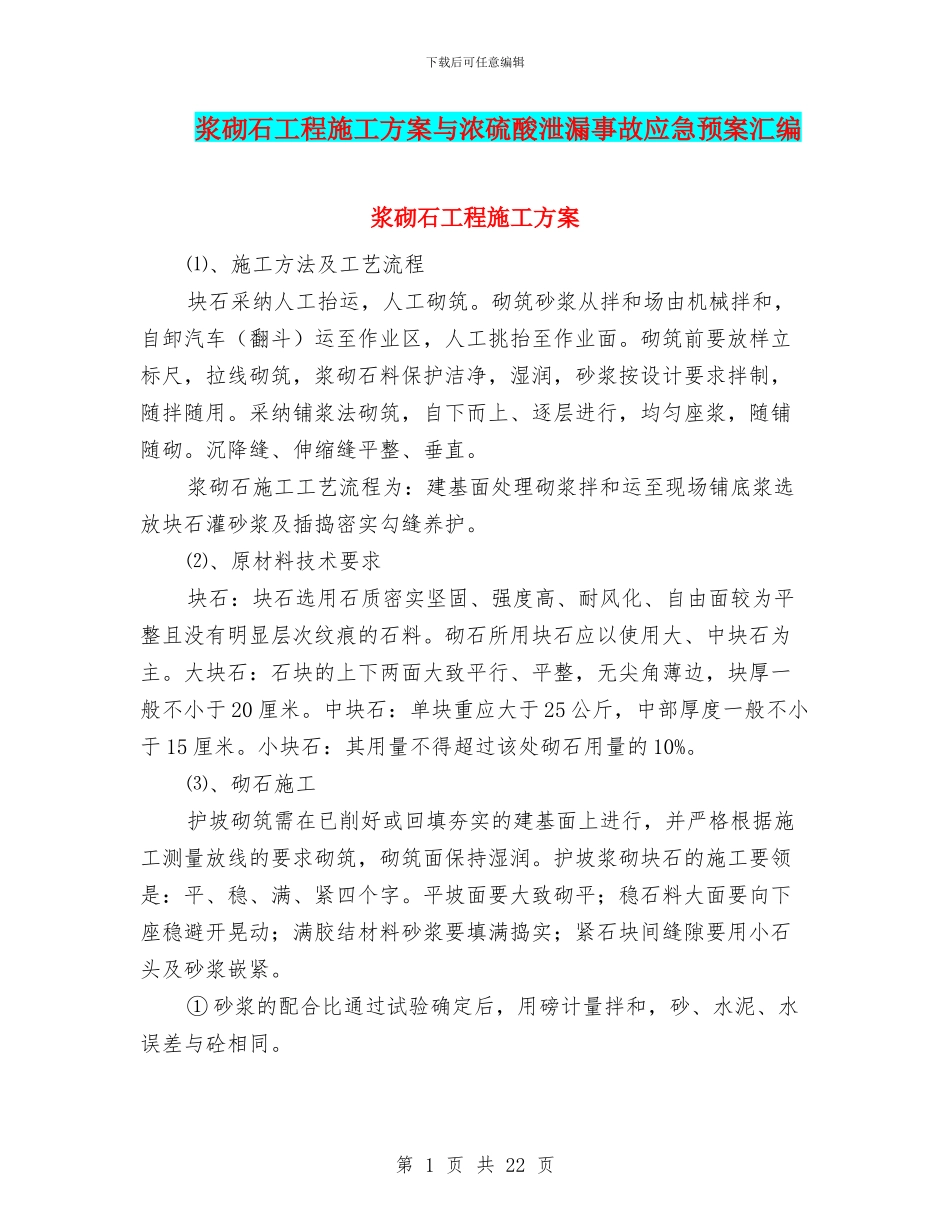

下载后可任意编辑浆砌石工程施工方案与浓硫酸泄漏事故应急预案汇编浆砌石工程施工方案⑴、施工方法及工艺流程块石采纳人工抬运,人工砌筑
砌筑砂浆从拌和场由机械拌和,自卸汽车(翻斗)运至作业区,人工挑抬至作业面
砌筑前要放样立标尺,拉线砌筑,浆砌石料保护洁净,湿润,砂浆按设计要求拌制,随拌随用
采纳铺浆法砌筑,自下而上、逐层进行,均匀座浆,随铺随砌
沉降缝、伸缩缝平整、垂直
浆砌石施工工艺流程为:建基面处理砌浆拌和运至现场铺底浆选放块石灌砂浆及插捣密实勾缝养护
⑵、原材料技术要求块石:块石选用石质密实坚固、强度高、耐风化、自由面较为平整且没有明显层次纹痕的石料
砌石所用块石应以使用大、中块石为主
大块石:石块的上下两面大致平行、平整,无尖角薄边,块厚一般不小于 20 厘米
中块石:单块重应大于 25 公斤,中部厚度一般不小于 15 厘米
小块石:其用量不得超过该处砌石用量的 10%
⑶、砌石施工护坡砌筑需在已削好或回填夯实的建基面上进行,并严格根据施工测量放线的要求砌筑,砌筑面保持湿润
护坡浆砌块石的施工要领是:平、稳、满、紧四个字
平坡面要大致砌平;稳石料大面要向下座稳避开晃动;满胶结材料砂浆要填满捣实;紧石块间缝隙要用小石头及砂浆嵌紧
① 砂浆的配合比通过试验确定后,用磅计量拌和,砂、水泥、水误差与砼相同

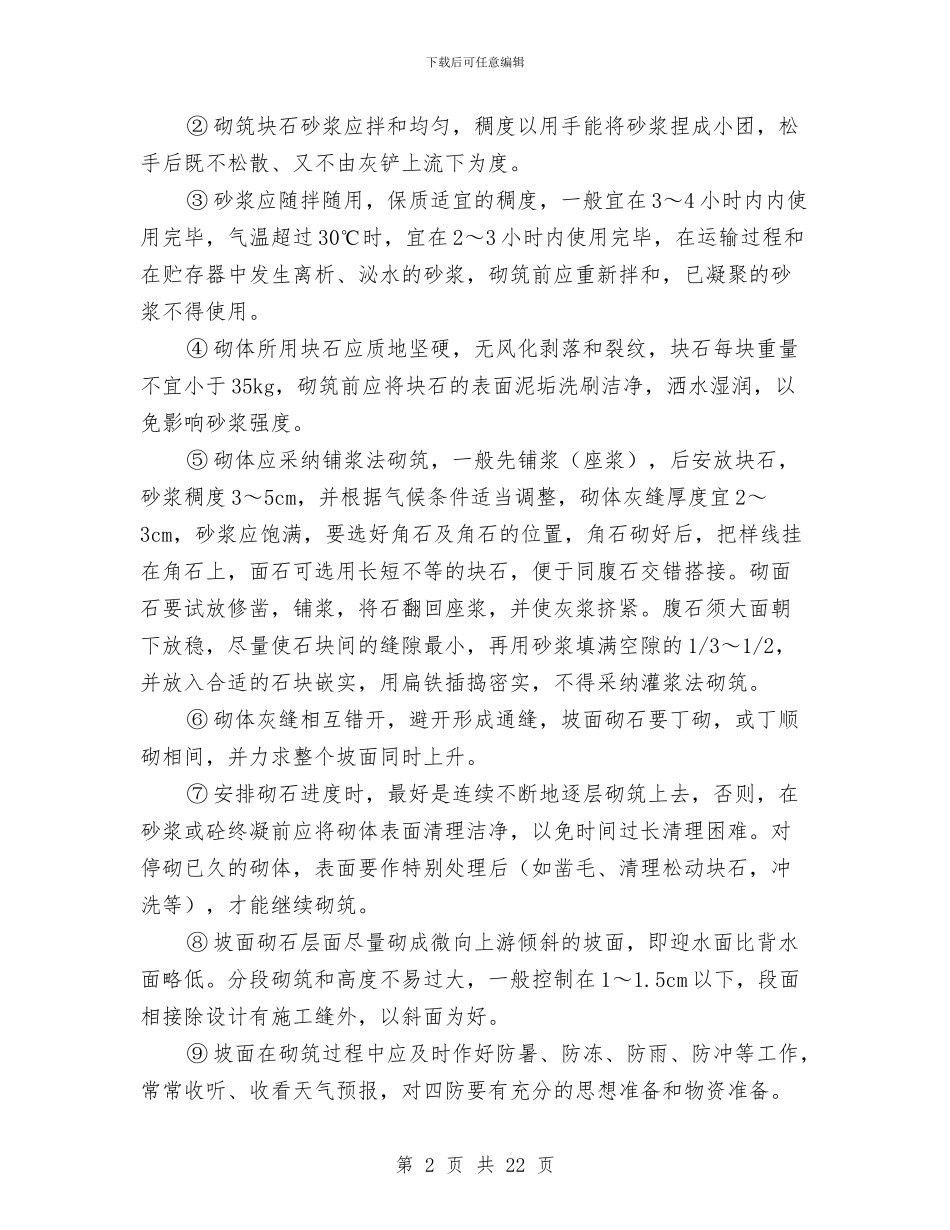

第 1 页 共 22 页下载后可任意编辑② 砌筑块石砂浆应拌和均匀,稠度以用手能将砂浆捏成小团,松手后既不松散、又不由灰铲上流下为度
③ 砂浆应随拌随用,保质适宜的稠度,一般宜在 3~4 小时内内使用完毕,气温超过 30℃时,宜在 2~3 小时内使用完毕,在运输过程和在贮存器中发生离析、泌水的砂浆,砌筑前应重新拌和,已凝聚的砂浆不得使用

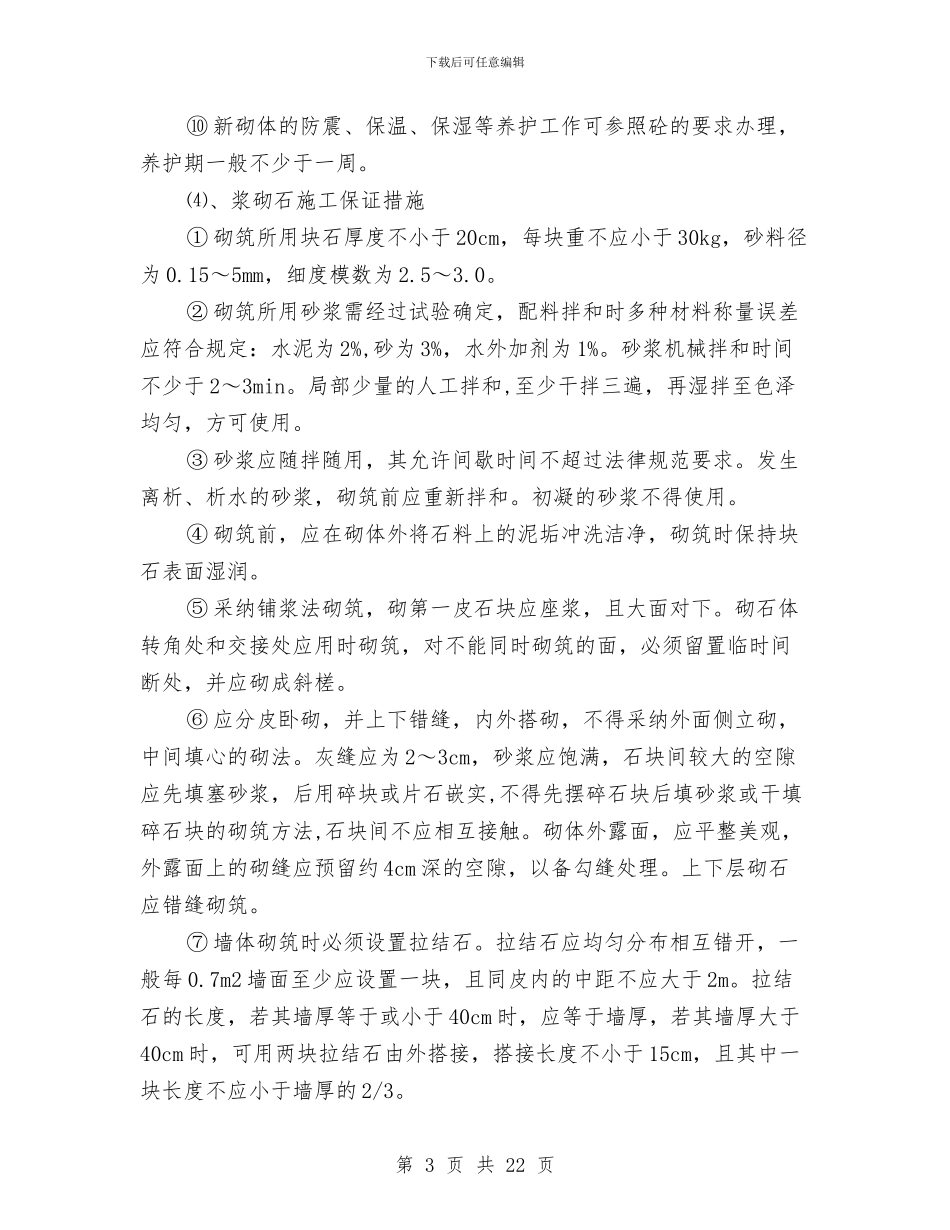

④ 砌体所用块石应质地坚硬,无风化剥落和裂纹,块石每块重量不宜小于 35kg,砌筑前应将块石的表面泥垢洗刷洁净,洒水湿润,以免影响砂浆强度
