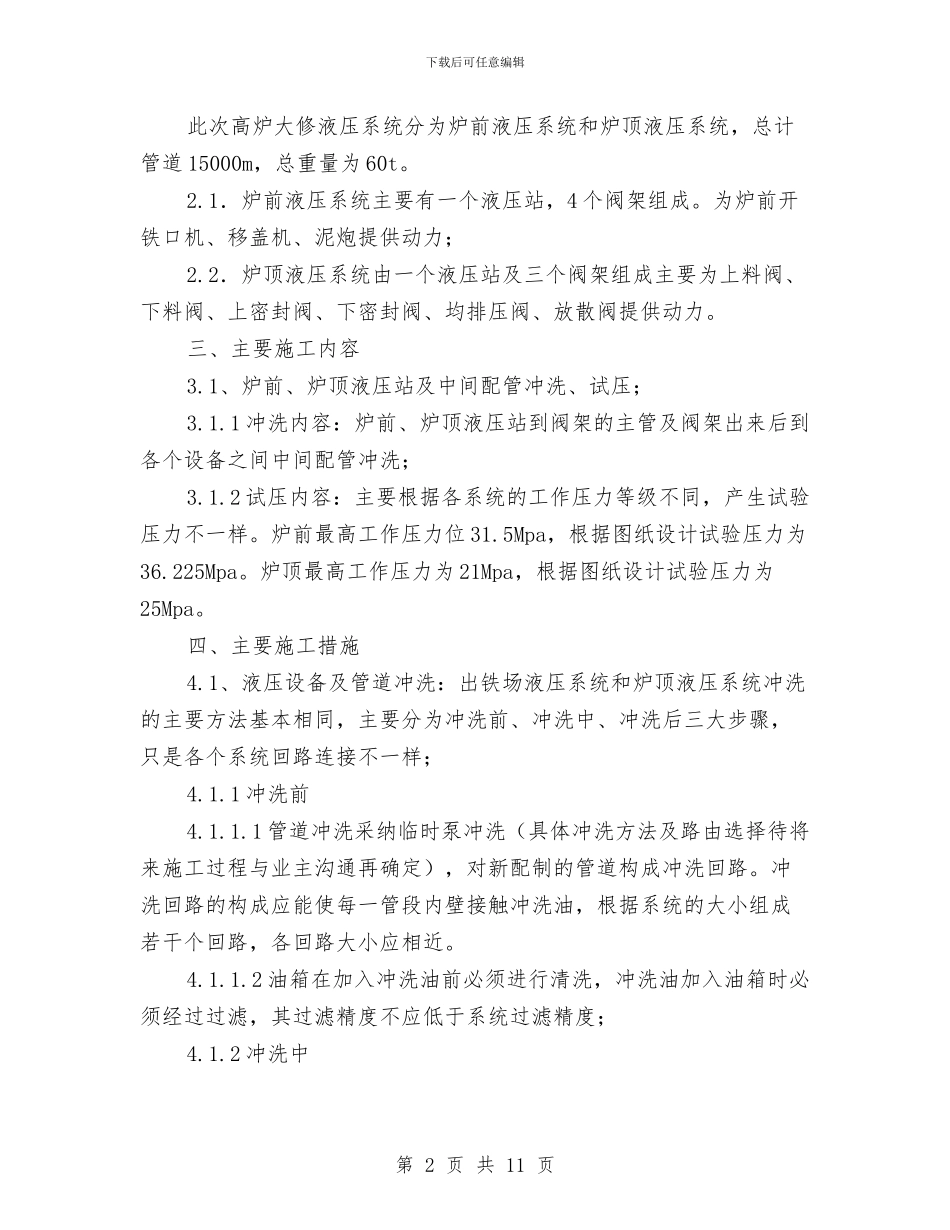

下载后可任意编辑液压设备管道冲洗试压安全技术专项方案与液氨事故处理方案汇编液压设备管道冲洗试压安全技术专项方案1.1 目的为了进一步法律规范施工现场安全管理,有序控制宝钢三号高炉工程机装分公司施工职业健康安全与环境,根据上海市工程建设法律规范的要求,特制定本计划。对安全管理要素和资源作业规定,使全体参战人员更好地遵守国家、上海市以及我公司有关安全生产法令、法规、规章制度,保证宝钢三号高炉工程机装分公司工程项目职业健康安全与环境目标的实现。1.2 适用范围1.2.1 本方案仅用于宝钢三号高炉工程液压系统设备管道试压冲洗项目施工现场的职业安全与环境管理、控制。1.2.2 本计划职业安全、环境管理和控制的对象为人、物及环境。1.3 引用标准文件1.3.1 上海市《施工现场安全生产保证体系》1.3.2 上海宝冶集团质量、职业健康安全、环境《管理程序》文件1.3.3 上海市消防条例1.3.4 宝钢三号高炉大修施工合同1.4 安全保证计划管理1.4.1 本计划的有效期从 2024 年 3 月到 2024 年 12 月。1.4.2 安全保证计划由上级机构技术负责人批准下发后,即成为有效版本,不准随意复印及分发,应加以控制。二、工程概况第 1 页 共 11 页下载后可任意编辑此次高炉大修液压系统分为炉前液压系统和炉顶液压系统,总计管道 15000m,总重量为 60t。2.1.炉前液压系统主要有一个液压站,4 个阀架组成。为炉前开铁口机、移盖机、泥炮提供动力;2.2.炉顶液压系统由一个液压站及三个阀架组成主要为上料阀、下料阀、上密封阀、下密封阀、均排压阀、放散阀提供动力。三、主要施工内容3.1、炉前、炉顶液压站及中间配管冲洗、试压;3.1.1 冲洗内容:炉前、炉顶液压站到阀架的主管及阀架出来后到各个设备之间中间配管冲洗;3.1.2 试压内容:主要根据各系统的工作压力等级不同,产生试验压力不一样。炉前最高工作压力位 31.5Mpa,根据图纸设计试验压力为36.225Mpa。炉顶最高工作压力为 21Mpa,根据图纸设计试验压力为25Mpa。四、主要施工措施4.1、液压设备及管道冲洗:出铁场液压系统和炉顶液压系统冲洗的主要方法基本相同,主要分为冲洗前、冲洗中、冲洗后三大步骤,只是各个系统回路连接不一样;4.1.1 冲洗前4.1.1.1 管道冲洗采纳临时泵冲洗(具体冲洗方法及路由选择待将来施工过程与业主沟通再确定),对新配制的管道构成冲洗回路。冲洗回路的构成应能使每一管段内壁接触冲洗油,根据系统的大小组成若干个回路,各回...
