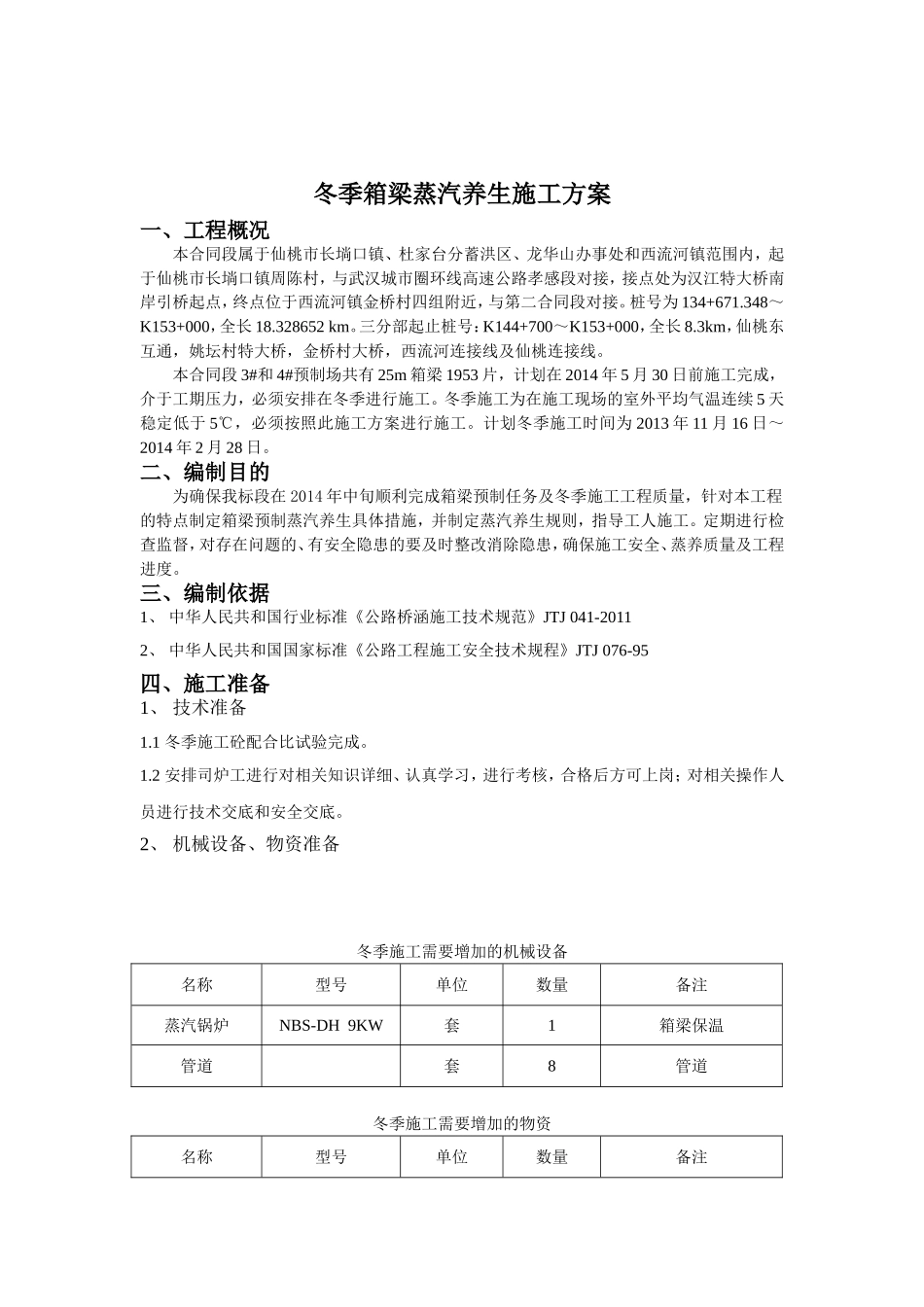

冬季箱梁蒸汽养生施工方案一、工程概况本合同段属于仙桃市长埫口镇、杜家台分蓄洪区、龙华山办事处和西流河镇范围内,起于仙桃市长埫口镇周陈村,与武汉城市圈环线高速公路孝感段对接,接点处为汉江特大桥南岸引桥起点,终点位于西流河镇金桥村四组附近,与第二合同段对接
桩号为134+671
348~K153+000,全长18
328652km
三分部起止桩号:K144+700~K153+000,全长8
3km,仙桃东互通,姚坛村特大桥,金桥村大桥,西流河连接线及仙桃连接线
本合同段3#和4#预制场共有25m箱梁1953片,计划在2014年5月30日前施工完成,介于工期压力,必须安排在冬季进行施工
冬季施工为在施工现场的室外平均气温连续5天稳定低于5℃,必须按照此施工方案进行施工
计划冬季施工时间为2013年11月16日~2014年2月28日
二、编制目的为确保我标段在2014年中旬顺利完成箱梁预制任务及冬季施工工程质量,针对本工程的特点制定箱梁预制蒸汽养生具体措施,并制定蒸汽养生规则,指导工人施工
定期进行检查监督,对存在问题的、有安全隐患的要及时整改消除隐患,确保施工安全、蒸养质量及工程进度

三、编制依据1、中华人民共和国行业标准《公路桥涵施工技术规范》JTJ041-20112、中华人民共和国国家标准《公路工程施工安全技术规程》JTJ076-95四、施工准备1、技术准备1
1冬季施工砼配合比试验完成
2安排司炉工进行对相关知识详细、认真学习,进行考核,合格后方可上岗;对相关操作人员进行技术交底和安全交底
2、机械设备、物资准备冬季施工需要增加的机械设备名称型号单位数量备注蒸汽锅炉NBS-DH9KW套1箱梁保温管道套8管道冬季施工需要增加的物资名称型号单位数量备注钢筋架套8按每梁板为一套计管接40mm个16活节40mm个10球阀40mm个8球阀20mm个8变径三通20*40mm个8丝管
