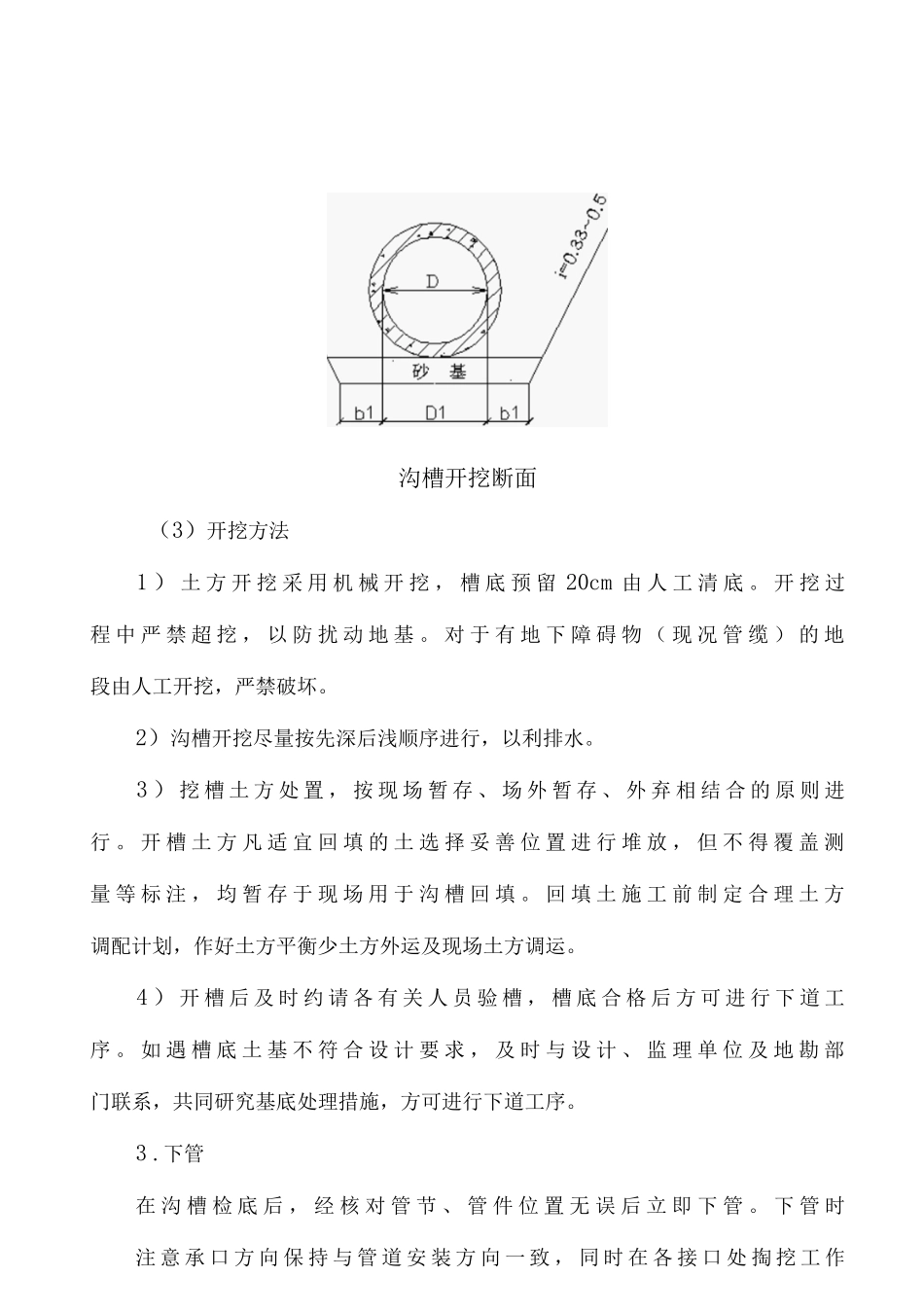

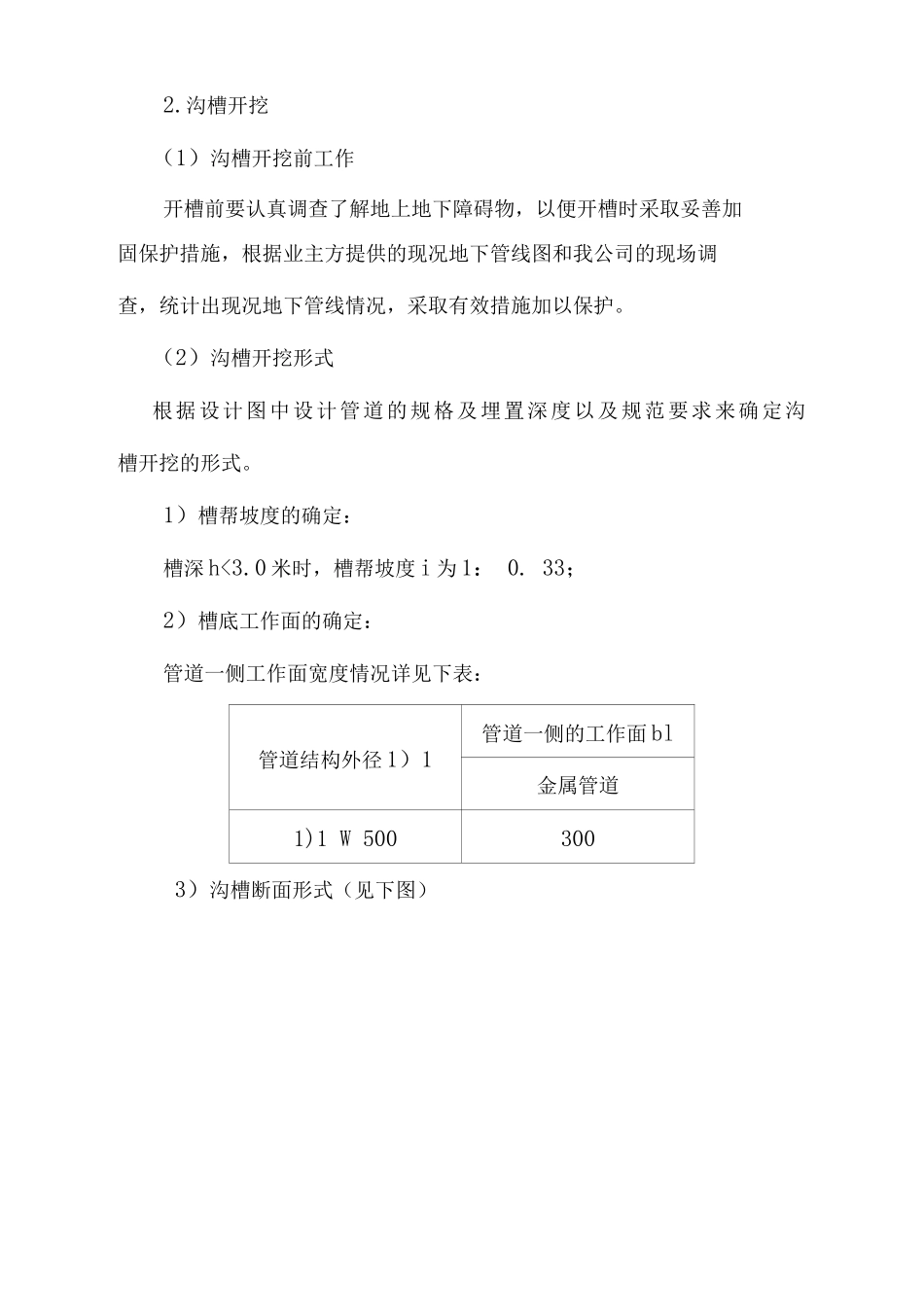

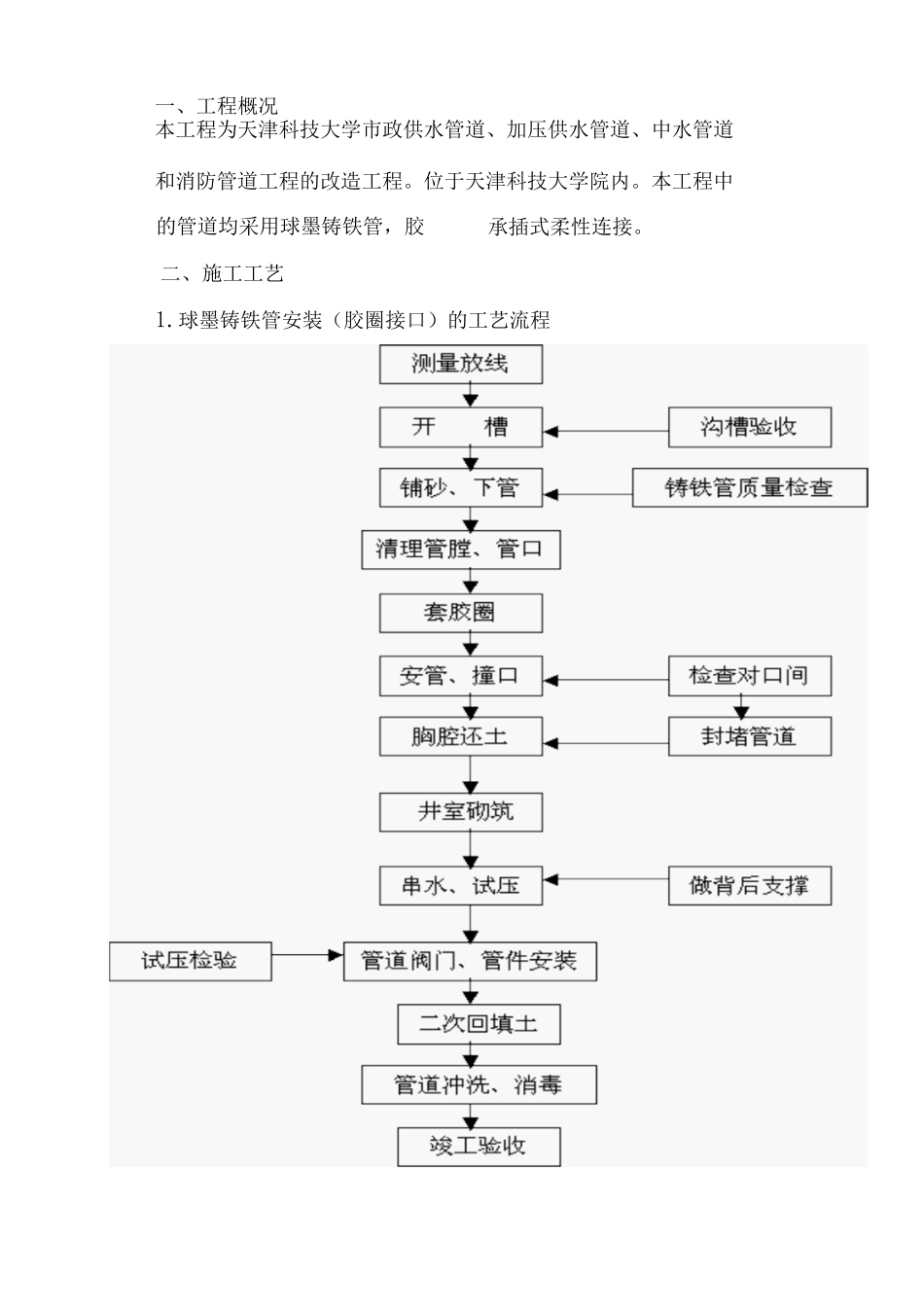

一、工程概况本工程为天津科技大学市政供水管道、加压供水管道、中水管道和消防管道工程的改造工程。位于天津科技大学院内。本工程中二、施工工艺的管道均采用球墨铸铁管,胶承插式柔性连接。1.球墨铸铁管安装(胶圈接口)的工艺流程2.沟槽开挖(1)沟槽开挖前工作开槽前要认真调查了解地上地下障碍物,以便开槽时采取妥善加固保护措施,根据业主方提供的现况地下管线图和我公司的现场调查,统计出现况地下管线情况,采取有效措施加以保护。(2)沟槽开挖形式根据设计图中设计管道的规格及埋置深度以及规范要求来确定沟槽开挖的形式。1)槽帮坡度的确定:槽深 h<3.0 米时,槽帮坡度 i 为 1: 0. 33;2)槽底工作面的确定:管道一侧工作面宽度情况详见下表:管道结构外径 1)1管道一侧的工作面 bl金属管道1)1 W 5003003)沟槽断面形式(见下图)沟槽开挖断面(3)开挖方法1 ) 土 方 开 挖 采 用 机 械 开 挖 , 槽 底 预 留 20cm 由 人 工 清 底 。 开 挖 过程 中 严 禁 超 挖 , 以 防 扰 动 地 基 。 对 于 有 地 下 障 碍 物 ( 现 况 管 缆 ) 的 地段由人工开挖,严禁破坏。2)沟槽开挖尽量按先深后浅顺序进行,以利排水。3 ) 挖 槽 土 方 处 置 , 按 现 场 暂 存 、 场 外 暂 存 、 外 弃 相 结 合 的 原 则 进行 。 开 槽 土 方 凡 适 宜 回 填 的 土 选 择 妥 善 位 置 进 行 堆 放 , 但 不 得 覆 盖 测量 等 标 注 , 均 暂 存 于 现 场 用 于 沟 槽 回 填 。 回 填 土 施 工 前 制 定 合 理 土 方调配计划,作好土方平衡少土方外运及现场土方调运。4 ) 开 槽 后 及 时 约 请 各 有 关 人 员 验 槽 , 槽 底 合 格 后 方 可 进 行 下 道 工序 。 如 遇 槽 底 土 基 不 符 合 设 计 要 求 , 及 时 与 设 计 、 监 理 单 位 及 地 勘 部门联系,共同研究基底处理措施,方可进行下道工序。3 .下管在 沟 槽 检 底 后 , 经 核 对 管 节 、 管 件 位 置 无 误 后 立 即 下 管 。 下 管 时注 意 承 口 方 向 保 持 与 管 道 安 装 方 向 一 致 , 同 时 在 各 接 口 处 掏 挖 工 作坑,工作坑大小为方便管道撞口安装为宜。4 .清理承口清 刷 承 口 ,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

最好的沉淀+ 关注
实名认证
内容提供者

行业文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
