武汉墨园A地块工程冬雨季施工方案武汉墨园A地块工程冬雨季施工措施编制人:审批人:审核人:山河建设集团有限公司2012年5月季节施工措施武汉墨园A地块工程冬雨季施工方案第一章编制目的同一工程其施工工艺、进度安排、安全生产措施等方面在不同季节都各不相同
为确保工程施工质量、提高工程进度、加强安全生产,特编制此方案,进而更加有效的对该工程进行质量、进度及成本控制

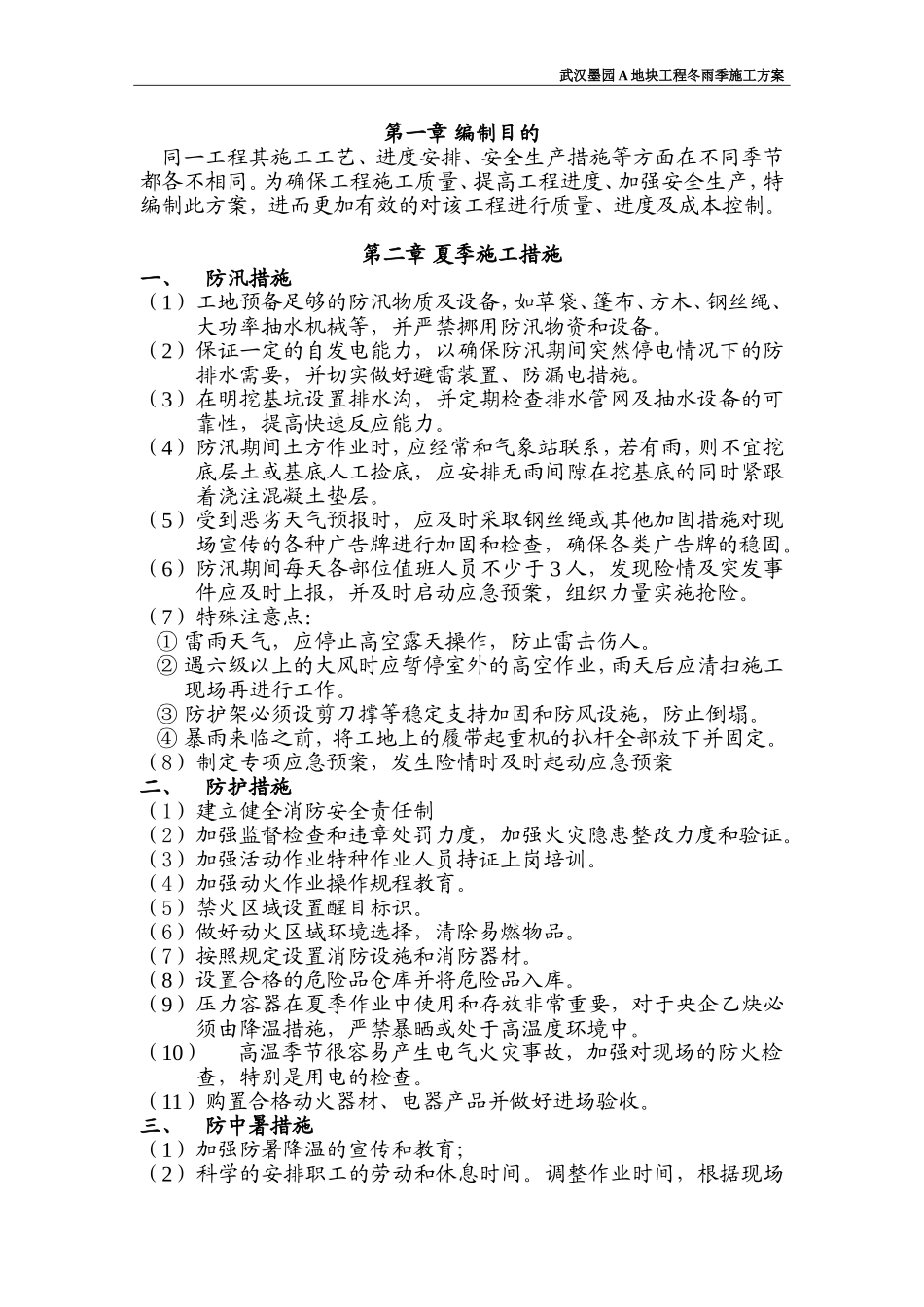

第二章夏季施工措施一、防汛措施(1)工地预备足够的防汛物质及设备,如草袋、篷布、方木、钢丝绳、大功率抽水机械等,并严禁挪用防汛物资和设备
(2)保证一定的自发电能力,以确保防汛期间突然停电情况下的防排水需要,并切实做好避雷装置、防漏电措施
(3)在明挖基坑设置排水沟,并定期检查排水管网及抽水设备的可靠性,提高快速反应能力
(4)防汛期间土方作业时,应经常和气象站联系,若有雨,则不宜挖底层土或基底人工捡底,应安排无雨间隙在挖基底的同时紧跟着浇注混凝土垫层
(5)受到恶劣天气预报时,应及时采取钢丝绳或其他加固措施对现场宣传的各种广告牌进行加固和检查,确保各类广告牌的稳固
(6)防汛期间每天各部位值班人员不少于3人,发现险情及突发事件应及时上报,并及时启动应急预案,组织力量实施抢险
(7)特殊注意点:①雷雨天气,应停止高空露天操作,防止雷击伤人
②遇六级以上的大风时应暂停室外的高空作业,雨天后应清扫施工现场再进行工作
③防护架必须设剪刀撑等稳定支持加固和防风设施,防止倒塌
④暴雨来临之前,将工地上的履带起重机的扒杆全部放下并固定
(8)制定专项应急预案,发生险情时及时起动应急预案二、防护措施(1)建立健全消防安全责任制(2)加强监督检查和违章处罚力度,加强火灾隐患整改力度和验证

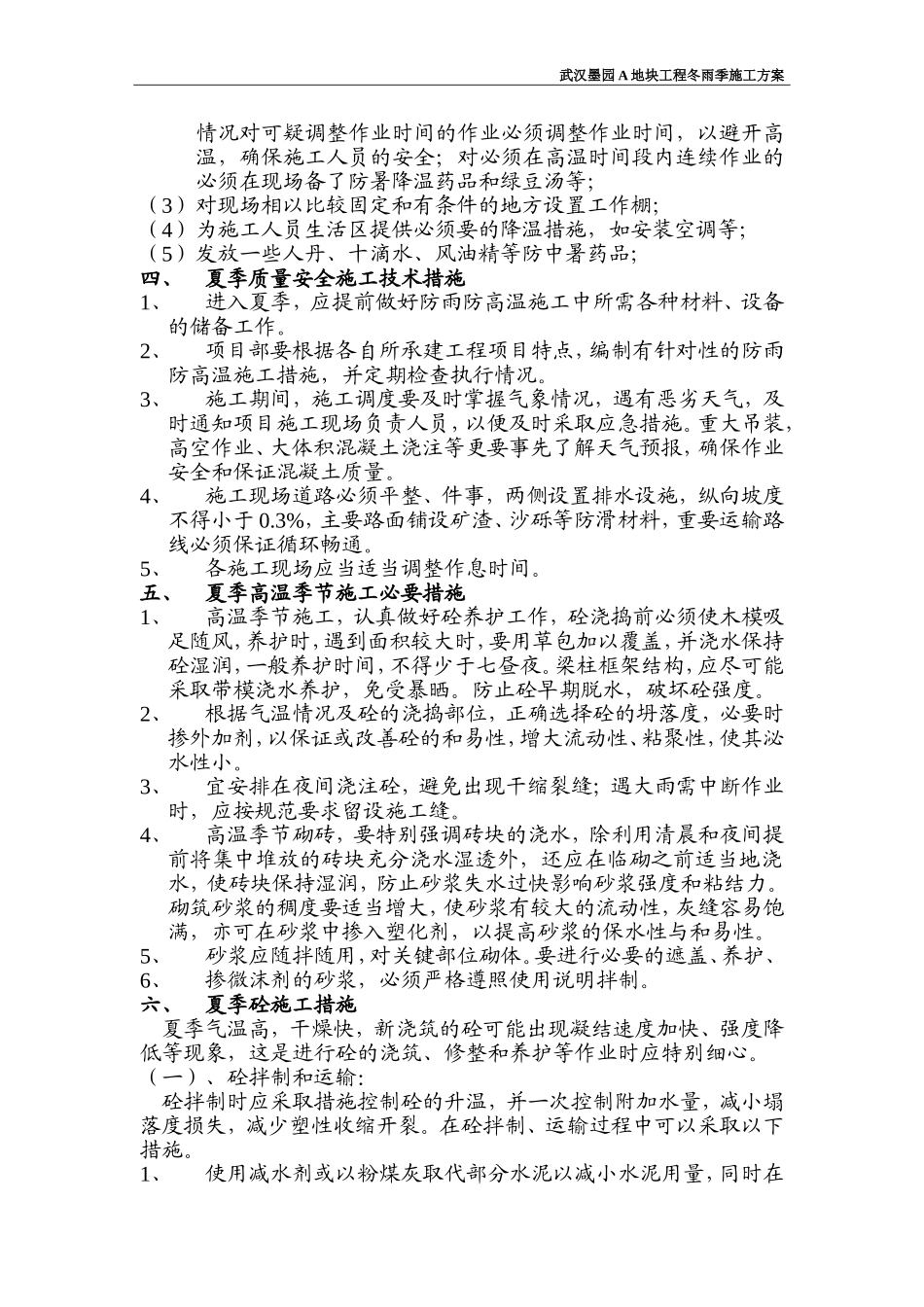

(3)加强活动作业特种作业人员持证上岗培训
(4)加强动火作业操作规程教育
(5)禁火区域设置醒目标识
(6)做好动火区域环境选择,清除易燃物品
