电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

土袋围堰施工方案VIP免费

土袋围堰施工方案_第1页
1/8
土袋围堰施工方案_第2页
2/8
土袋围堰施工方案_第3页
3/8

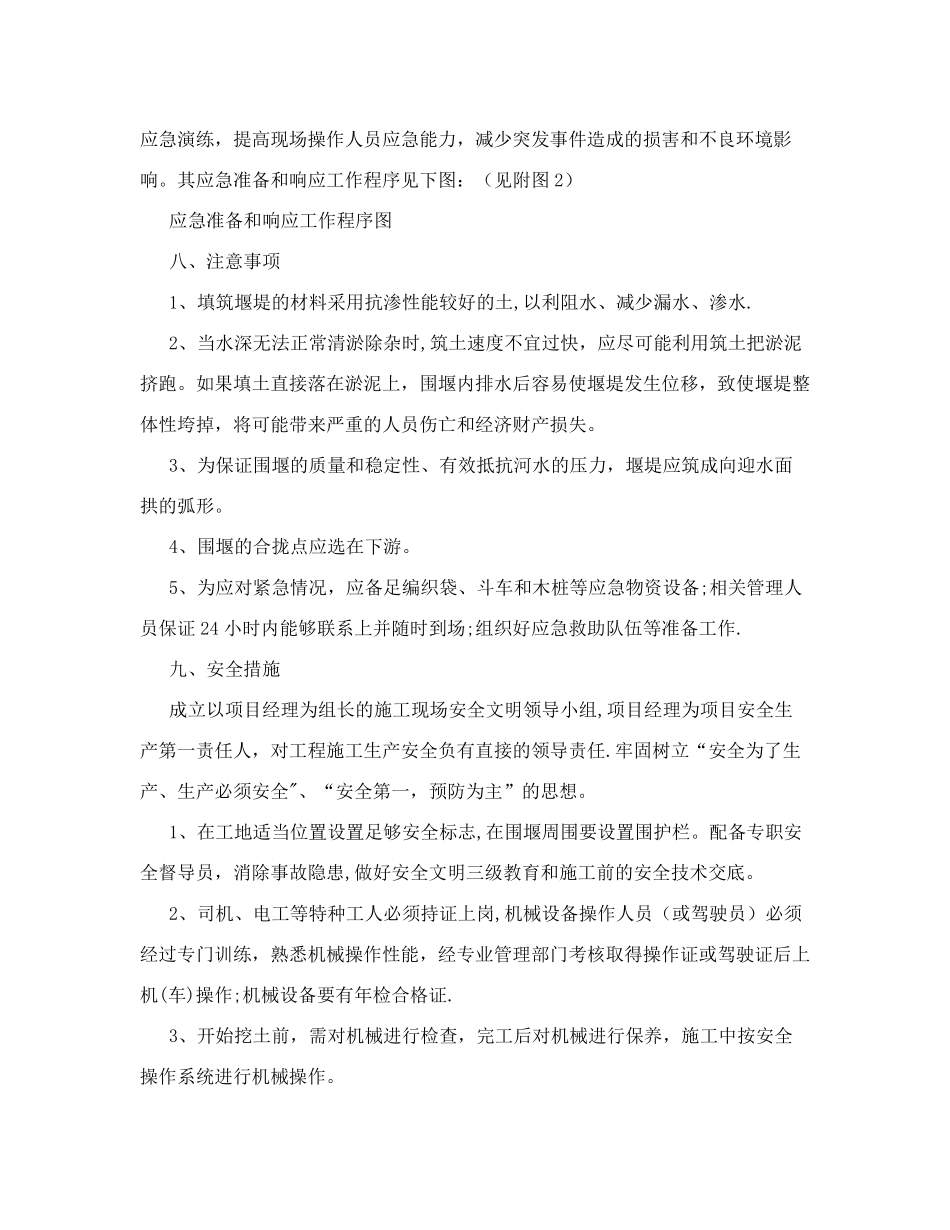

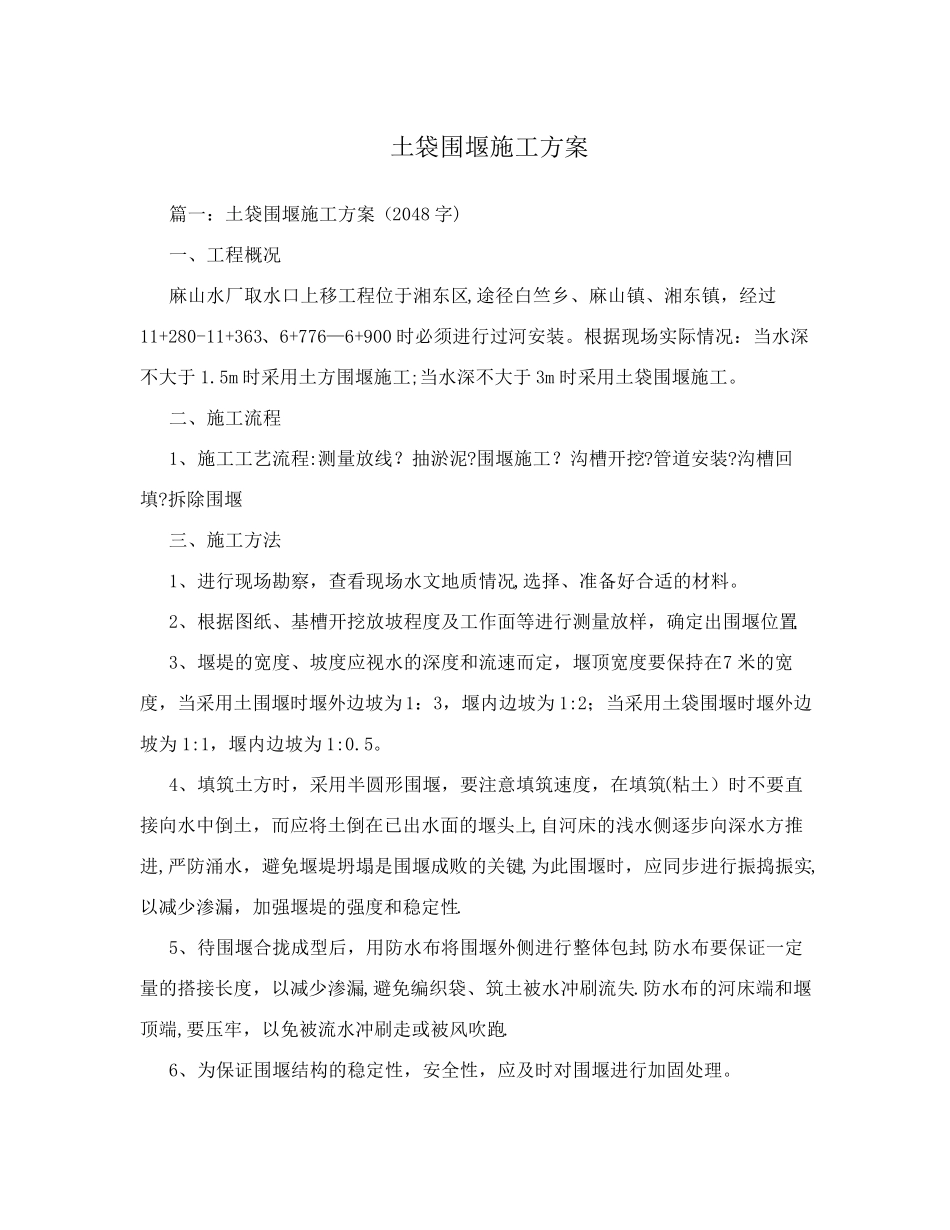

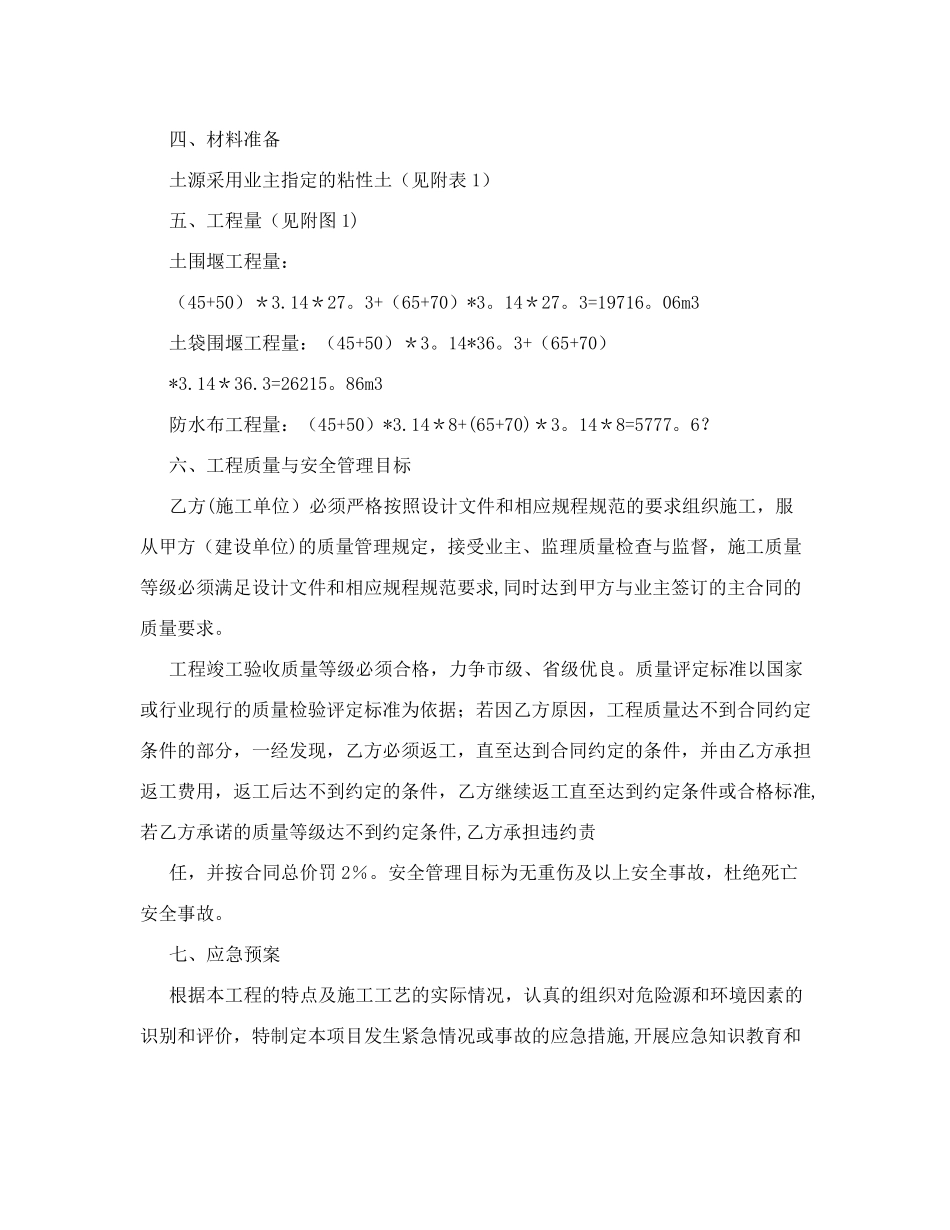

土袋围堰施工方案 篇一:土袋围堰施工方案(2048 字) 一、工程概况 麻山水厂取水口上移工程位于湘东区,途径白竺乡、麻山镇、湘东镇,经过11+280-11+363、6+776—6+900 时必须进行过河安装。根据现场实际情况:当水深不大于1.5m 时采用土方围堰施工;当水深不大于3m 时采用土袋围堰施工。 二、施工流程 1、施工工艺流程:测量放线?抽淤泥?围堰施工?沟槽开挖?管道安装?沟槽回填?拆除围堰 三、施工方法 1、进行现场勘察,查看现场水文地质情况,选择、准备好合适的材料。 2、根据图纸、基槽开挖放坡程度及工作面等进行测量放样,确定出围堰位置. 3、堰堤的宽度、坡度应视水的深度和流速而定,堰顶宽度要保持在7 米的宽度,当采用土围堰时堰外边坡为1:3,堰内边坡为1:2;当采用土袋围堰时堰外边坡为1:1,堰内边坡为1:0.5。 4、填筑土方时,采用半圆形围堰,要注意填筑速度,在填筑(粘土)时不要直接向水中倒土,而应将土倒在已出水面的堰头上,自河床的浅水侧逐步向深水方推进,严防涌水,避免堰堤坍塌是围堰成败的关键,为此围堰时,应同步进行振捣振实,以减少渗漏,加强堰堤的强度和稳定性. 5、待围堰合拢成型后,用防水布将围堰外侧进行整体包封,防水布要保证一定量的搭接长度,以减少渗漏,避免编织袋、筑土被水冲刷流失.防水布的河床端和堰顶端,要压牢,以免被流水冲刷走或被风吹跑. 6、为保证围堰结构的稳定性,安全性,应及时对围堰进行加固处理。 四、材料准备 土源采用业主指定的粘性土(见附表1) 五、工程量(见附图1) 土围堰工程量: (45+50)*3.14*27。3+(65+70)*3。14*27。3=19716。06m3 土袋围堰工程量:(45+50)*3。14*36。3+(65+70) *3.14*36.3=26215。86m3 防水布工程量:(45+50)*3.14*8+(65+70)*3。14*8=5777。6? 六、工程质量与安全管理目标 乙方(施工单位)必须严格按照设计文件和相应规程规范的要求组织施工,服从甲方(建设单位)的质量管理规定,接受业主、监理质量检查与监督,施工质量等级必须满足设计文件和相应规程规范要求,同时达到甲方与业主签订的主合同的质量要求。 工程竣工验收质量等级必须合格,力争市级、省级优良。质量评定标准以国家或行业现行的质量检验评定标准为依据;若因乙方原因,工程质量达不到合同约定条件的部分,一经发现,乙方必须返工,直至达到合同约定的条件,并由乙方承担返工费用,返工后达不到约定的条件,乙方继续返工直至达到约定条件或合格标准,若...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

土袋围堰施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
