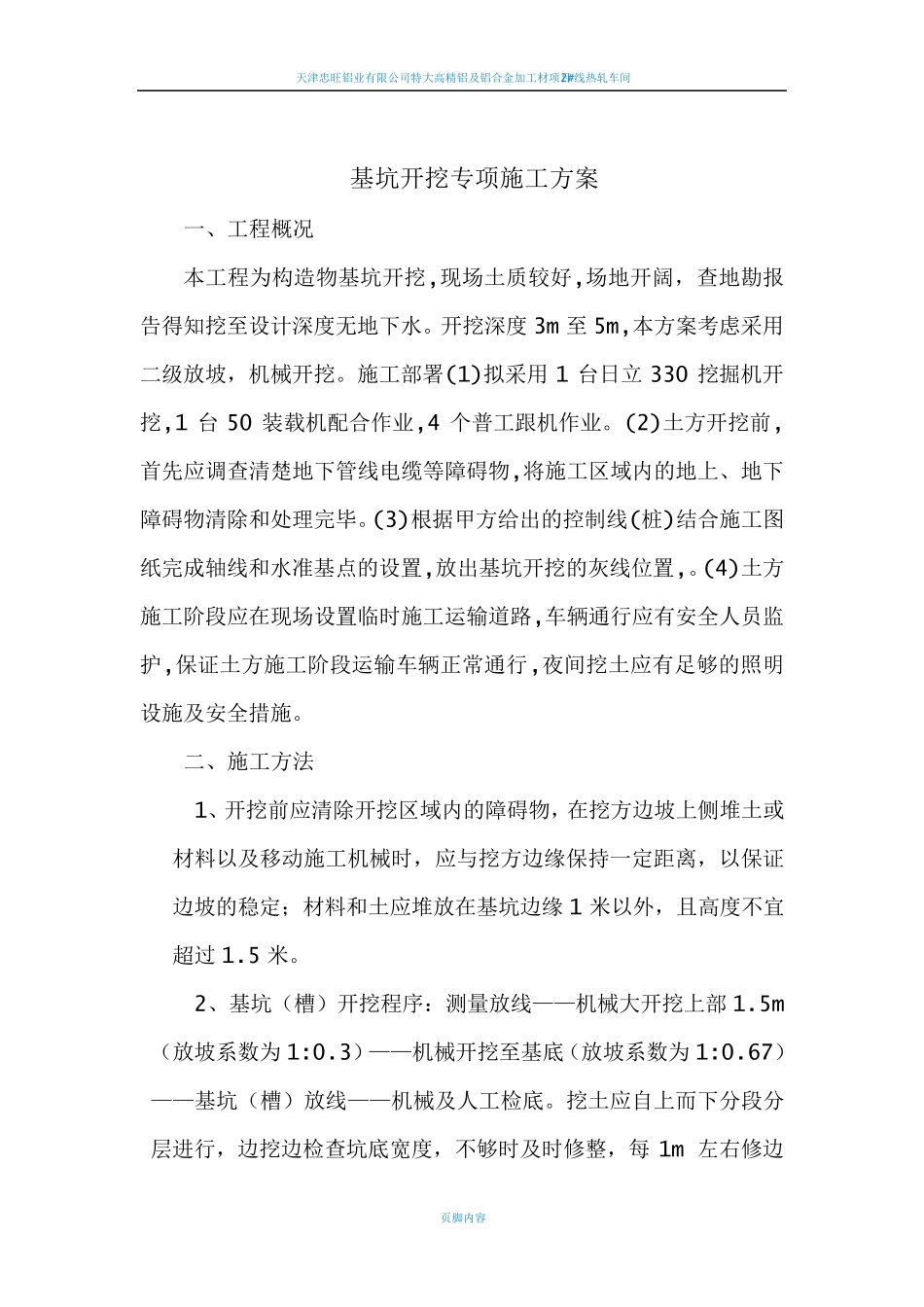

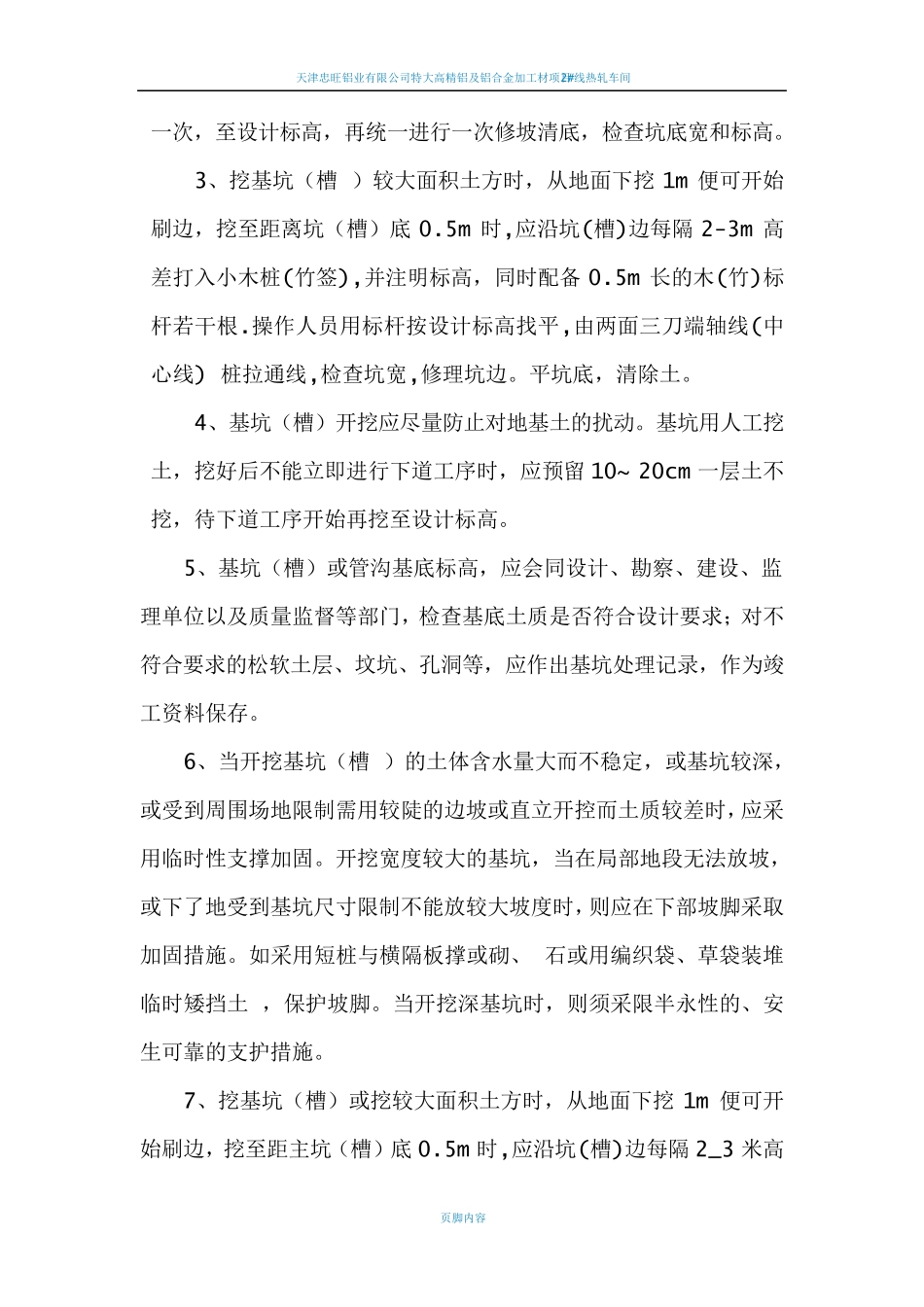

天津忠旺铝业有限公司特大高精铝及铝合金加工材项目2 # 线热轧车间 页脚内容 基坑开挖专项施工方案 一、工程概况 本工程为构造物基坑开挖, 现场土质较好, 场地开阔,查地勘报告得知挖至设计深度无地下水。开挖深度3 m 至5 m , 本方案考虑采用二级放坡,机械开挖。施工部署( 1 ) 拟采用1 台日立3 3 0 挖掘机开挖, 1 台5 0 装载机配合作业, 4 个普工跟机作业。( 2 ) 土方开挖前,首先应调查清楚地下管线电缆等障碍物, 将施工区域内的地上、地下障碍物清除和处理完毕。( 3 ) 根据甲方给出的控制线( 桩) 结合施工图纸完成轴线和水准基点的设置, 放出基坑开挖的灰线位置, 。( 4 ) 土方施工阶段应在现场设置临时施工运输道路, 车辆通行应有安全人员监护, 保证土方施工阶段运输车辆正常通行, 夜间挖土应有足够的照明设施及安全措施。 二、施工方法 1 、开挖前应清除开挖区域内的障碍物,在挖方边坡上侧堆土或材料以及移动施工机械时,应与挖方边缘保持一定距离,以保证边坡的稳定;材料和土应堆放在基坑边缘1 米以外,且高度不宜超过1 . 5 米。 2 、基坑(槽)开挖程序:测量放线——机械大开挖上部1 . 5 m(放坡系数为1 : 0 . 3 )——机械开挖至基底(放坡系数为1 : 0 . 6 7 )——基坑(槽)放线——机械及人工检底。挖土应自上而下分段分层进行,边挖边检查坑底宽度,不够时及时修整,每1 m 左右修边天津忠旺铝业有限公司特大高精铝及铝合金加工材项目2 # 线热轧车间 页脚内容 一次,至设计标高,再统一进行一次修坡清底,检查坑底宽和标高。 3 、挖基坑(槽 )较大面积土方时,从地面下挖1 m 便可开始刷边,挖至距离坑(槽)底0 . 5 m 时, 应沿坑( 槽) 边每隔2 - 3 m 高差打入小木桩( 竹签) , 并注明标高,同时配备0 . 5 m 长的木( 竹) 标杆若干根. 操作人员用标杆按设计标高找平, 由两面三刀端轴线( 中心线) 桩拉通线, 检查坑宽, 修理坑边。平坑底,清除土。 4 、基坑(槽)开挖应尽量防止对地基土的扰动。基坑用人工挖土,挖好后不能立即进行下道工序时,应预留1 0 ~ 2 0 c m 一层土不挖,待下道工序开始再挖至设计标高。 5 、基坑(槽)或管沟基底标高,应会同设计、勘察、建设、监理单位以及质量监督等部门,检查基底土质是否符合设计要求;对不符合要求的松软土层、坟坑、孔洞等,应作出基坑处理记录,作为竣工资料保存。 ...
