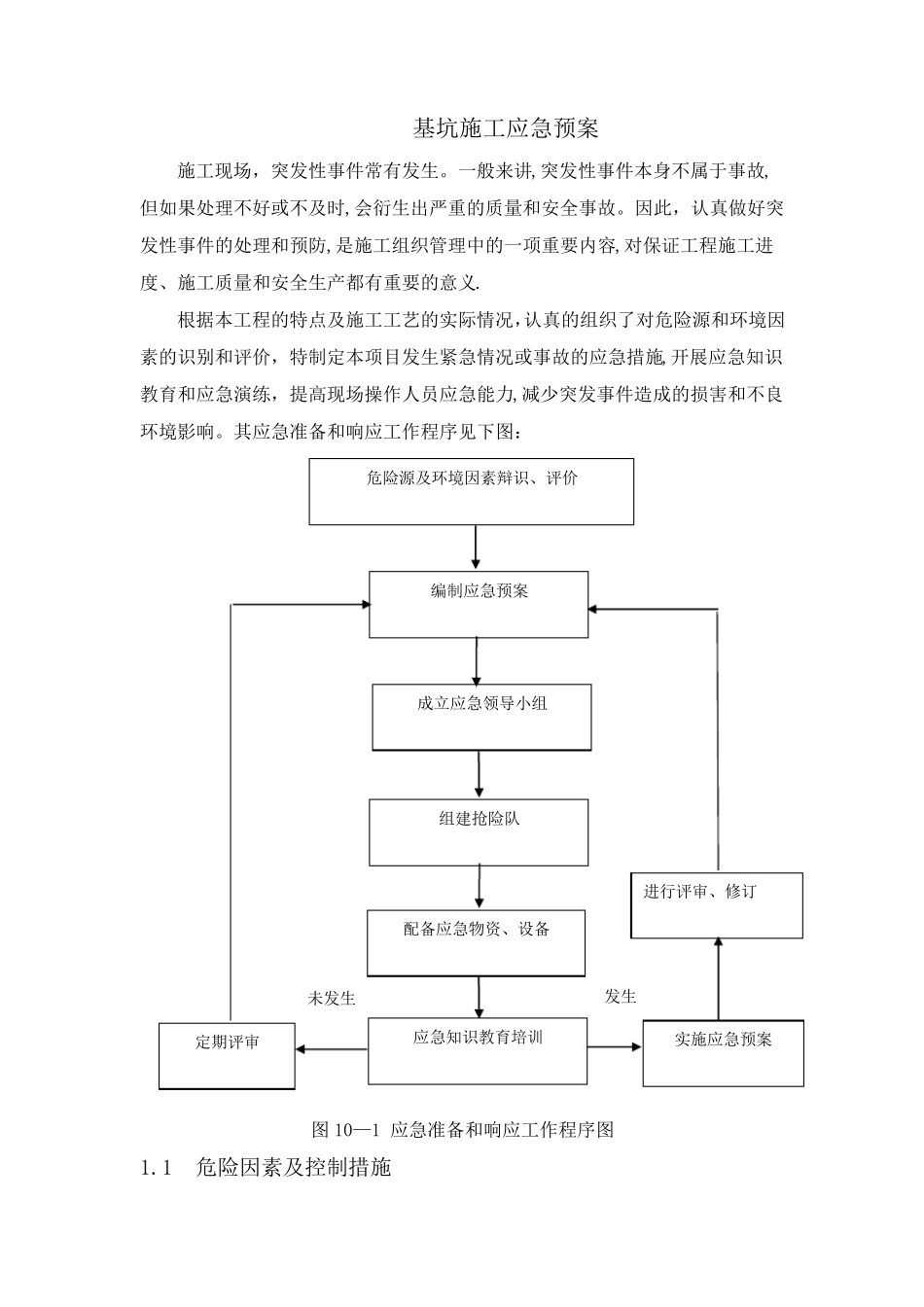

基坑施工应急预案 施工现场,突发性事件常有发生
一般来讲,突发性事件本身不属于事故,但如果处理不好或不及时,会衍生出严重的质量和安全事故
因此,认真做好突发性事件的处理和预防,是施工组织管理中的一项重要内容,对保证工程施工进度、施工质量和安全生产都有重要的意义
根据本工程的特点及施工工艺的实际情况,认真的组织了对危险源和环境因素的识别和评价,特制定本项目发生紧急情况或事故的应急措施,开展应急知识教育和应急演练,提高现场操作人员应急能力,减少突发事件造成的损害和不良环境影响
其应急准备和响应工作程序见下图: 图10—1 应急准备和响应工作程序图 1
1 危险因素及控制措施 危险源及环境因素辩识、评价 编制应急预案 成立应急领导小组 组建抢险队 配备应急物资、设备 应急知识教育培训 定期评审 实施应急预案 进行评审、修订 未发生 发生 表10

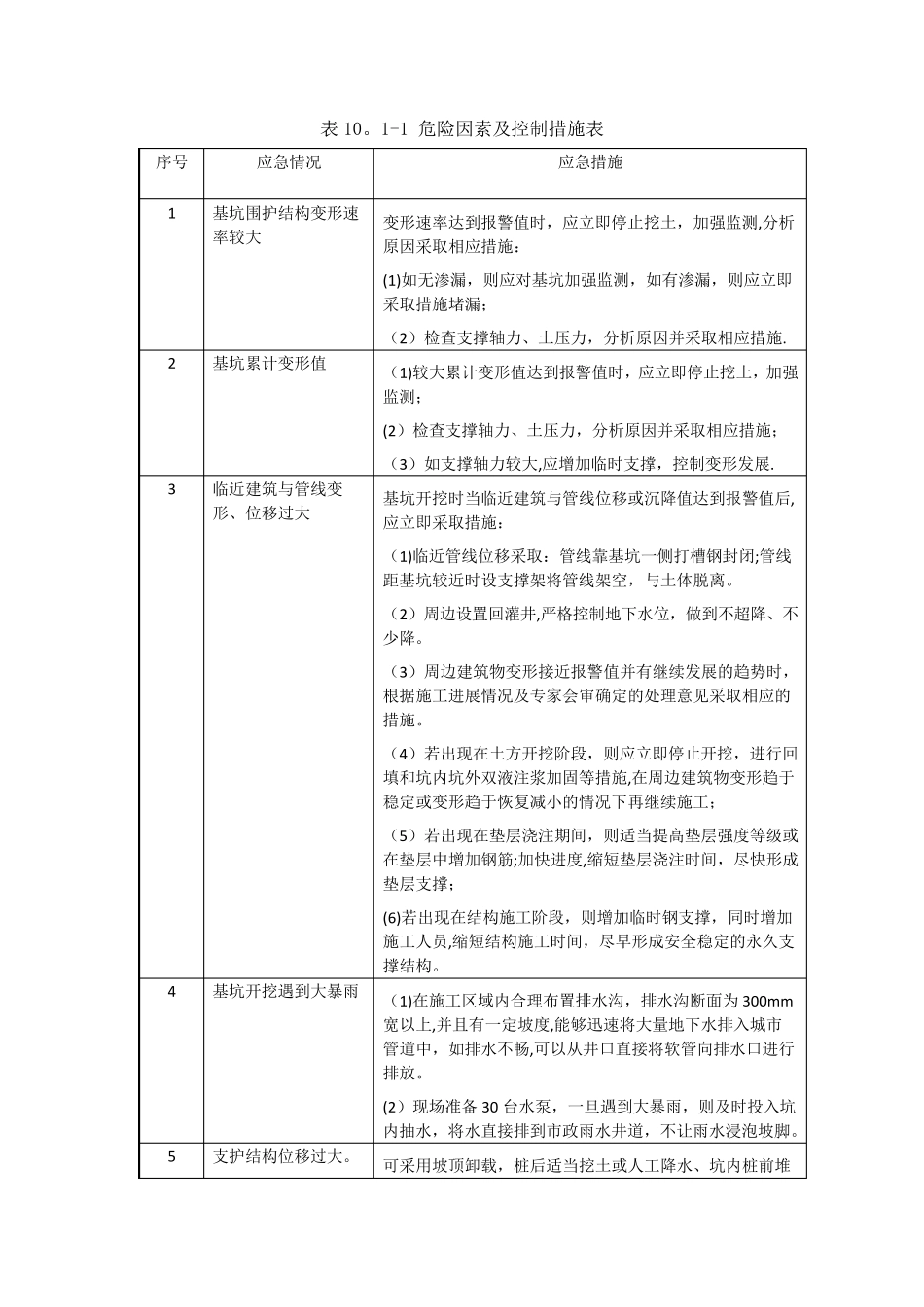

1-1 危险因素及控制措施表 序号 应急情况 应急措施 1 基坑围护结构变形速率较大 变形速率达到报警值时,应立即停止挖土,加强监测,分析原因采取相应措施: (1)如无渗漏,则应对基坑加强监测,如有渗漏,则应立即采取措施堵漏; (2)检查支撑轴力、土压力,分析原因并采取相应措施
2 基坑累计变形值 (1)较大累计变形值达到报警值时,应立即停止挖土,加强监测; (2)检查支撑轴力、土压力,分析原因并采取相应措施; (3)如支撑轴力较大,应增加临时支撑,控制变形发展
3 临近建筑与管线变形、位移过大 基坑开挖时当临近建筑与管线位移或沉降值达到报警值后,应立即采取措施: (1)临近管线位移采取:管线靠基坑一侧打槽钢封闭;管线距基坑较近时设支撑架将管线架空,与土体脱离
(2)周边设置回灌井,严格控制地下水位,做到不超降、不少降

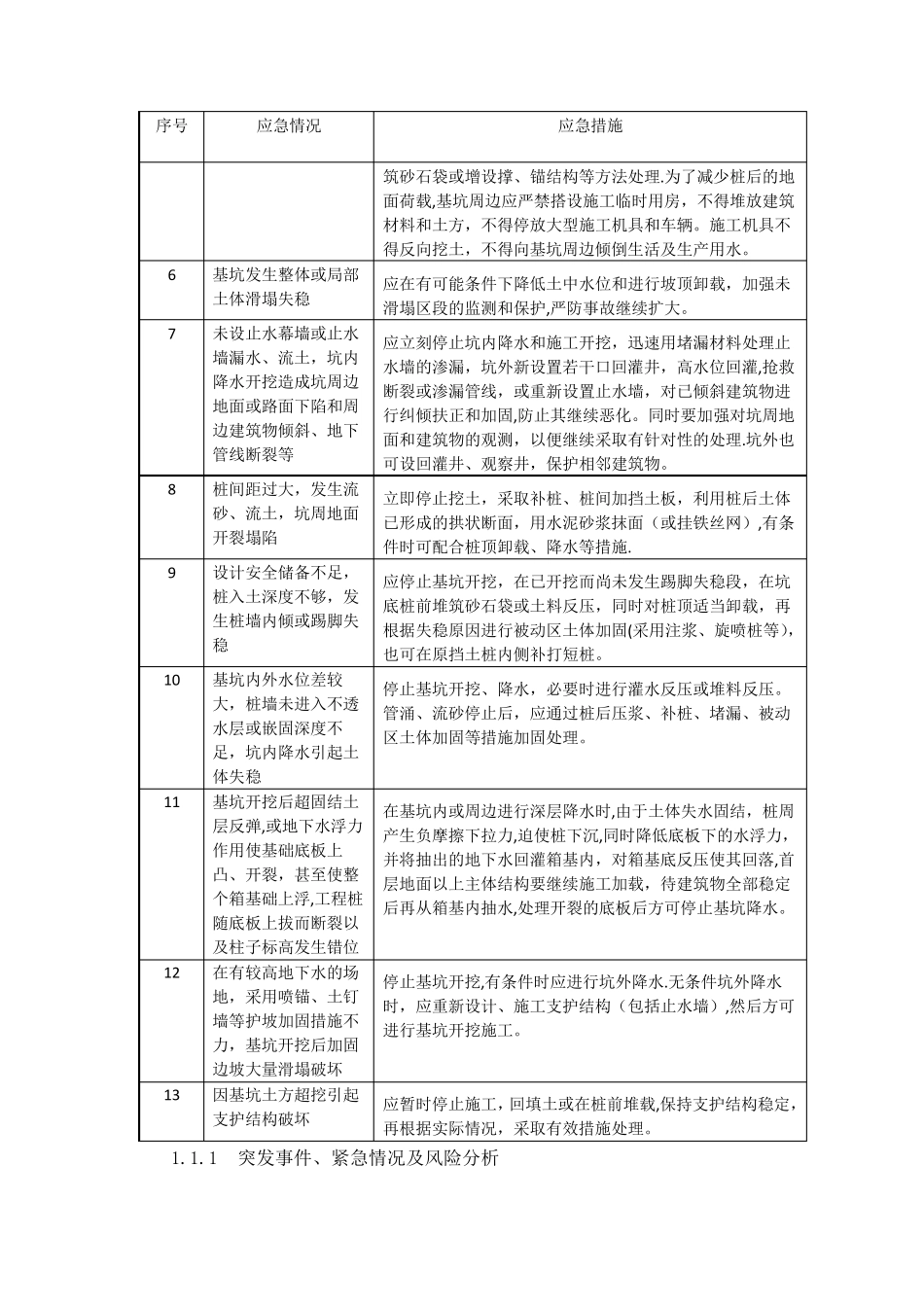

(3)周边建筑物变形接近报警值并有继续发展的趋势时,根据施工进展情况及专家会审确定的处理意见采取相应的措施
