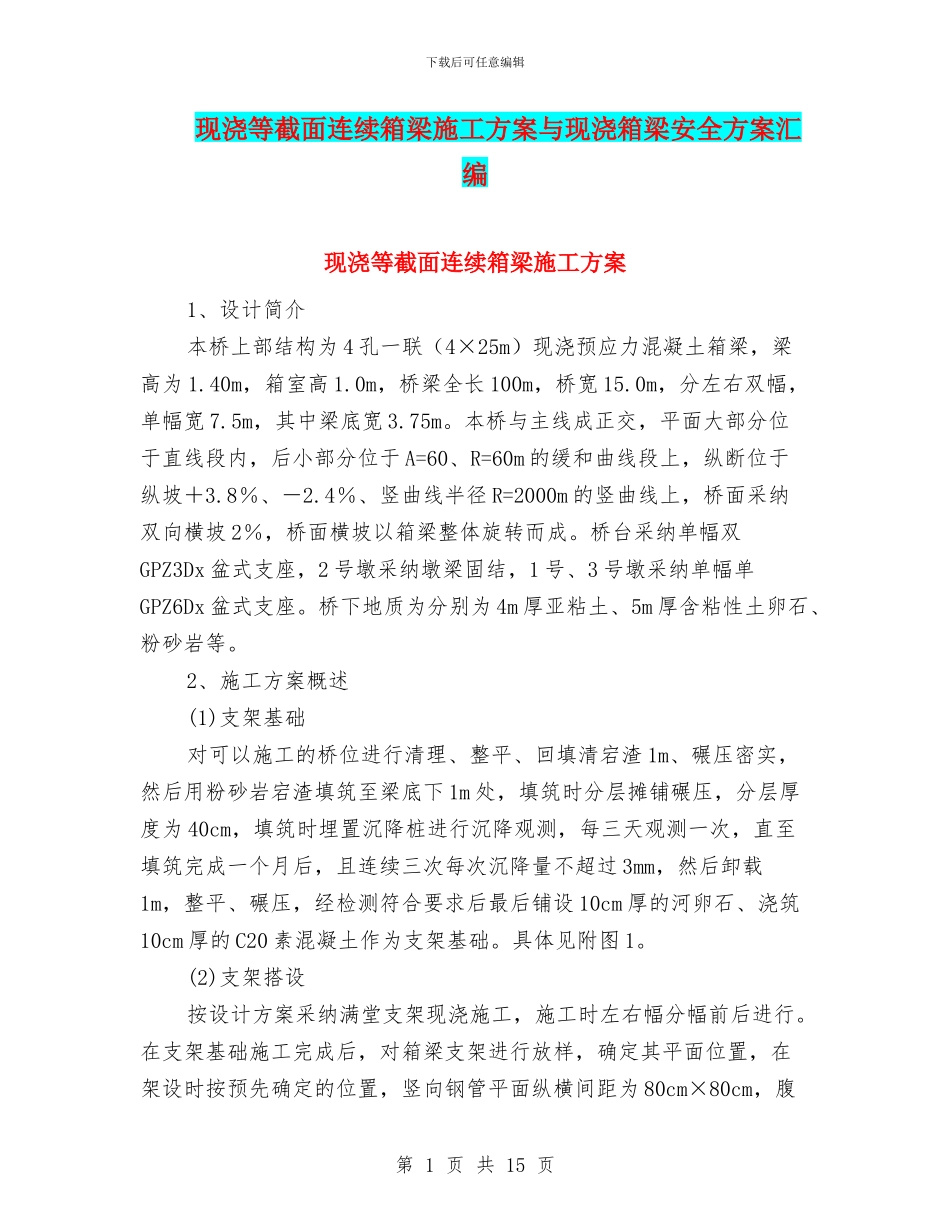

下载后可任意编辑现浇等截面连续箱梁施工方案与现浇箱梁安全方案汇编现浇等截面连续箱梁施工方案1、设计简介本桥上部结构为 4 孔一联(4×25m)现浇预应力混凝土箱梁,梁高为 1
40m,箱室高 1
0m,桥梁全长 100m,桥宽 15
0m,分左右双幅,单幅宽 7
5m,其中梁底宽 3
本桥与主线成正交,平面大部分位于直线段内,后小部分位于 A=60、R=60m 的缓和曲线段上,纵断位于纵坡+3
4%、竖曲线半径 R=2000m 的竖曲线上,桥面采纳双向横坡 2%,桥面横坡以箱梁整体旋转而成
桥台采纳单幅双GPZ3Dx 盆式支座,2 号墩采纳墩梁固结,1 号、3 号墩采纳单幅单GPZ6Dx 盆式支座
桥下地质为分别为 4m 厚亚粘土、5m 厚含粘性土卵石、粉砂岩等
2、施工方案概述(1)支架基础对可以施工的桥位进行清理、整平、回填清宕渣 1m、碾压密实,然后用粉砂岩宕渣填筑至梁底下 1m 处,填筑时分层摊铺碾压,分层厚度为 40cm,填筑时埋置沉降桩进行沉降观测,每三天观测一次,直至填筑完成一个月后,且连续三次每次沉降量不超过 3mm,然后卸载1m,整平、碾压,经检测符合要求后最后铺设 10cm 厚的河卵石、浇筑10cm 厚的 C20 素混凝土作为支架基础
具体见附图 1
(2)支架搭设按设计方案采纳满堂支架现浇施工,施工时左右幅分幅前后进行

在支架基础施工完成后,对箱梁支架进行放样,确定其平面位置,在架设时按预先确定的位置,竖向钢管平面纵横间距为 80cm×80cm,腹第 1 页 共 15 页下载后可任意编辑板处支撑纵横间距加密为 40cm×40cm,墩四周的纵横间距同样加密为40cm×40cm
为了增加支架的整体性对于每根竖向钢管用纵横钢管水平相连结,水平钢管的竖向间距为 120cm,支架顶部的水平钢管纵向(根据纵坡为弧线形)间距调整为 40cm
