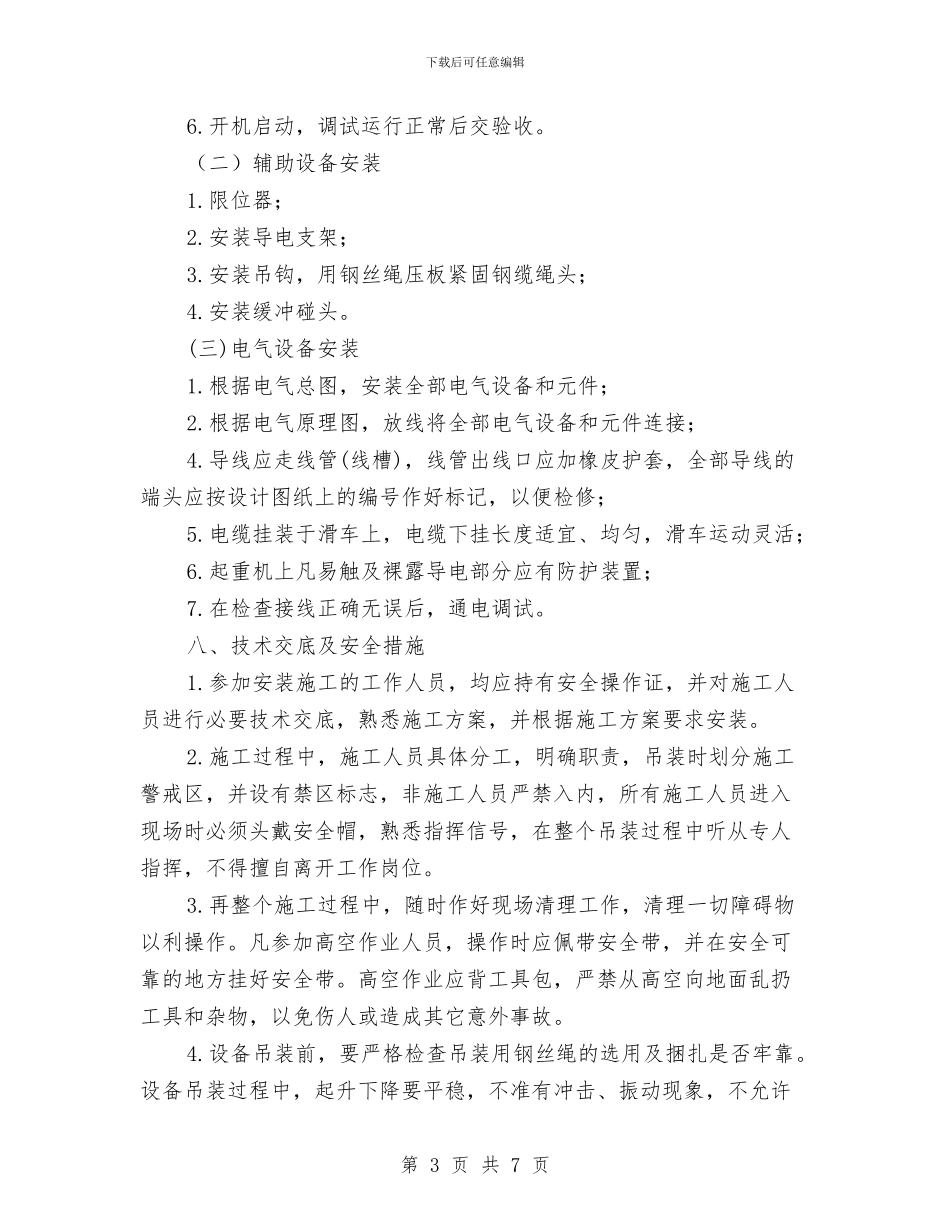

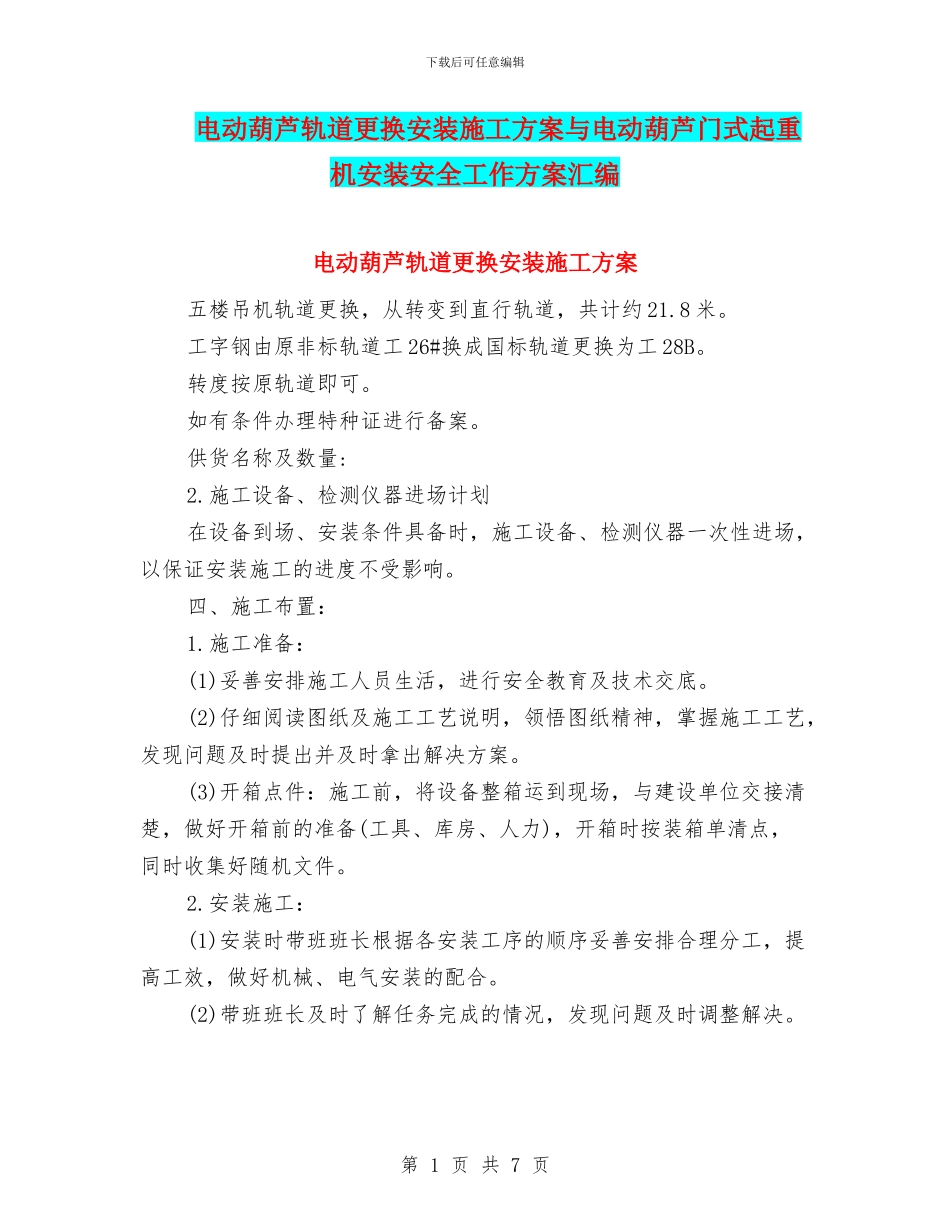

下载后可任意编辑电动葫芦轨道更换安装施工方案与电动葫芦门式起重机安装安全工作方案汇编电动葫芦轨道更换安装施工方案五楼吊机轨道更换,从转变到直行轨道,共计约 21
工字钢由原非标轨道工 26#换成国标轨道更换为工 28B
转度按原轨道即可
如有条件办理特种证进行备案
供货名称及数量:2
施工设备、检测仪器进场计划在设备到场、安装条件具备时,施工设备、检测仪器一次性进场,以保证安装施工的进度不受影响
四、施工布置:1
施工准备:(1)妥善安排施工人员生活,进行安全教育及技术交底
(2)仔细阅读图纸及施工工艺说明,领悟图纸精神,掌握施工工艺,发现问题及时提出并及时拿出解决方案
(3)开箱点件:施工前,将设备整箱运到现场,与建设单位交接清楚,做好开箱前的准备(工具、库房、人力),开箱时按装箱单清点,同时收集好随机文件
安装施工:(1)安装时带班班长根据各安装工序的顺序妥善安排合理分工,提高工效,做好机械、电气安装的配合
(2)带班班长及时了解任务完成的情况,发现问题及时调整解决
第 1 页 共 7 页下载后可任意编辑(3)工作中要仔细负责,严格按图施工,确保每道工序符合法律规范要求
质量不合格应立即返工整改,并做好工序检测(自检、互检)记录

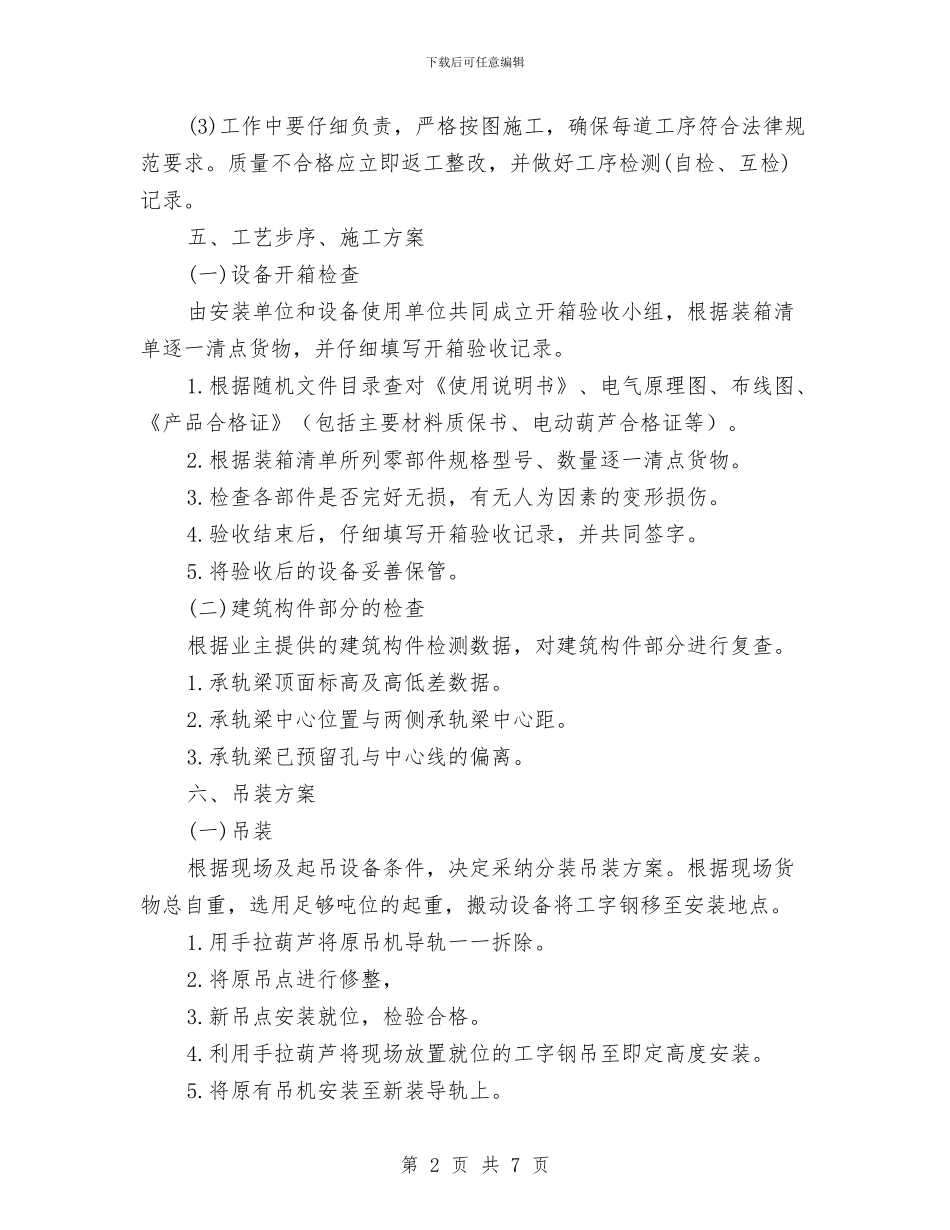

五、工艺步序、施工方案(一)设备开箱检查由安装单位和设备使用单位共同成立开箱验收小组,根据装箱清单逐一清点货物,并仔细填写开箱验收记录
根据随机文件目录查对《使用说明书》、电气原理图、布线图、《产品合格证》(包括主要材料质保书、电动葫芦合格证等)
根据装箱清单所列零部件规格型号、数量逐一清点货物
检查各部件是否完好无损,有无人为因素的变形损伤
验收结束后,仔细填写开箱验收记录,并共同签字
将验收后的设备妥善保管
(二)建筑构件部分的检查根据业主提供的建筑构件检测数据,对建筑构件部分进行复查
承轨梁顶面标高及高
