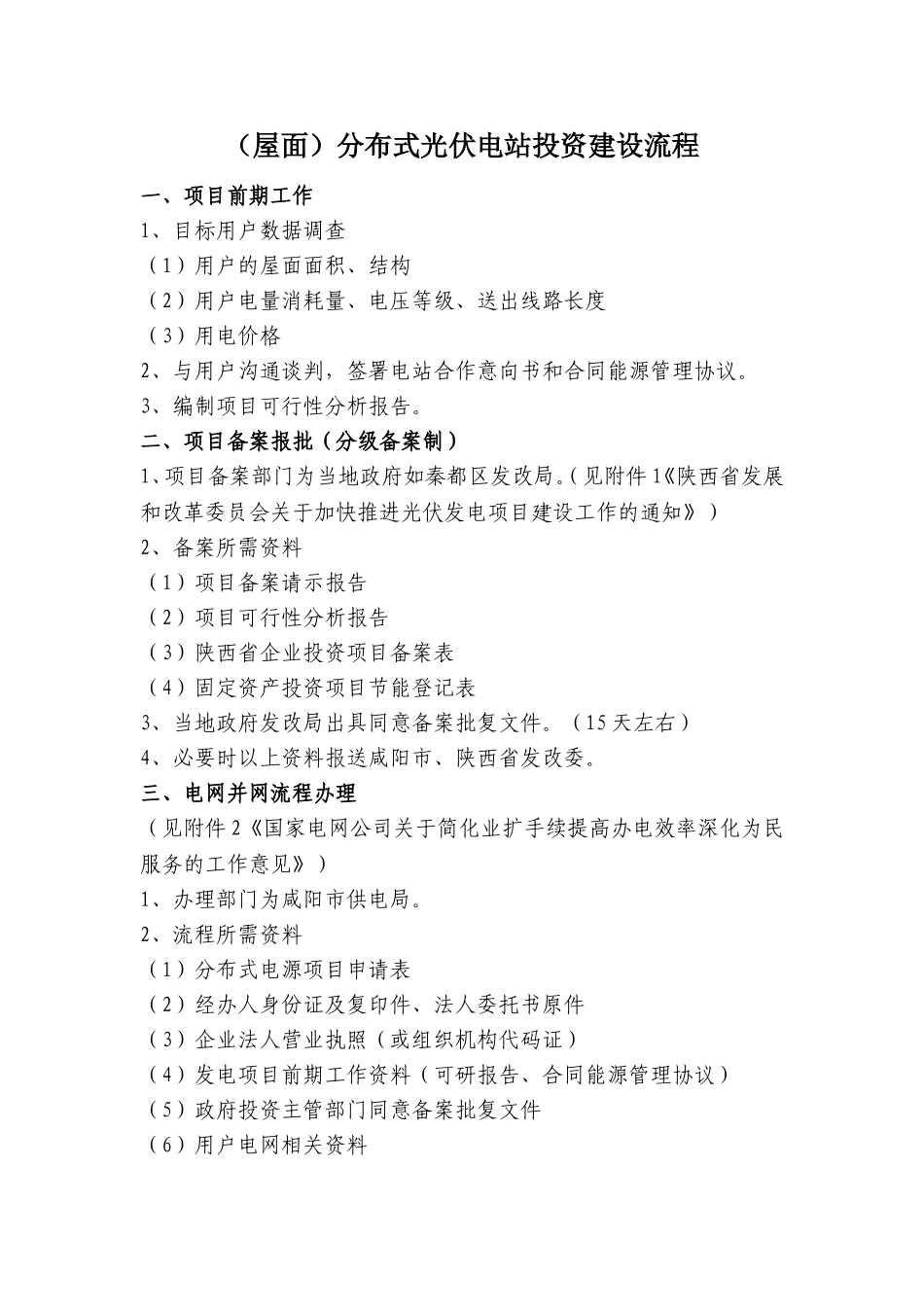

(屋面)分布式光伏电站投资建设流程一、项目前期工作1、目标用户数据调查(1)用户的屋面面积、结构(2)用户电量消耗量、电压等级、送出线路长度(3)用电价格2、与用户沟通谈判,签署电站合作意向书和合同能源管理协议
3、编制项目可行性分析报告
二、项目备案报批(分级备案制)1、项目备案部门为当地政府如秦都区发改局
(见附件1《陕西省发展和改革委员会关于加快推进光伏发电项目建设工作的通知》)2、备案所需资料(1)项目备案请示报告(2)项目可行性分析报告(3)陕西省企业投资项目备案表(4)固定资产投资项目节能登记表3、当地政府发改局出具同意备案批复文件
(15天左右)4、必要时以上资料报送咸阳市、陕西省发改委
三、电网并网流程办理(见附件2《国家电网公司关于简化业扩手续提高办电效率深化为民服务的工作意见》)1、办理部门为咸阳市供电局
2、流程所需资料(1)分布式电源项目申请表(2)经办人身份证及复印件、法人委托书原件(3)企业法人营业执照(或组织机构代码证)(4)发电项目前期工作资料(可研报告、合同能源管理协议)(5)政府投资主管部门同意备案批复文件(6)用户电网相关资料3、供电局受理并网申请,免费制定接入方案,出具接网意见函(单点并网项目20个工作日,多点并网项目30个工作日)
四、集团内部备案1、办理部门为彩虹电子投资发展部
2、备案所需资料(1)项目备案请示报告(2)项目可行性分析报告(3)当地政府发改局出具同意备案批复文件(4)供电局同意接网意见函(5)合同能源管理协议3、彩虹电子同意项目建设后报请集团投资发展部同意后,出具集团内部项目备案文件
五、项目建设1、项目EPC网上招标2、施工方案设计3、施工前15天报送发改局项目开工备案申请书4、项目施工5、向供电局申请安装电能计量装置(免费)六、项目验收1、建设单位对项目施工进行验收2、提请供电局并网验收和调试3、供电局并网验
