1**铁路施工方案(更换步行板施工)一、施工内容及影响范围详见附件《8 月份临时施工计划审批表》二、施工准备情况(一)人员准备情况施工负责人:技术负责人:安质负责人:驻站联络员:现场防护员:物资负责人:轨道车司机:轨道车副司机:1 名桥隧工:20 名(二)施工机械、工具、材料及防护备品准备名称单位数量性能状况备注轨道车辆1性能良好平板车辆2性能良好对讲机部6性能良好安全带根25性能良好2安全帽顶25性能良好撬棍把5(三)更换步行板前的现场准备情况1
步行板已预制完毕并按照规定周期进行养护达 28 天以上
目前已经将要更换的破损步行板进行了标记,对不同型号的破损步行板进行了统计
对桥下有人行道的地段桥面重点检查,防止有坠落物砸伤过往行人及车辆
针对桥下有人行道的情况,制作了 2 个警示牌
三、施工方案(一)请销点轨道车进入封锁区段时,根据运行情况,在进入施工区间的车站请、销点,具体为:(二)现场防护接到区间封锁调度命令之后,轨道车司机凭调度命令开入封锁区间,具体防护办法见《安全措施》项

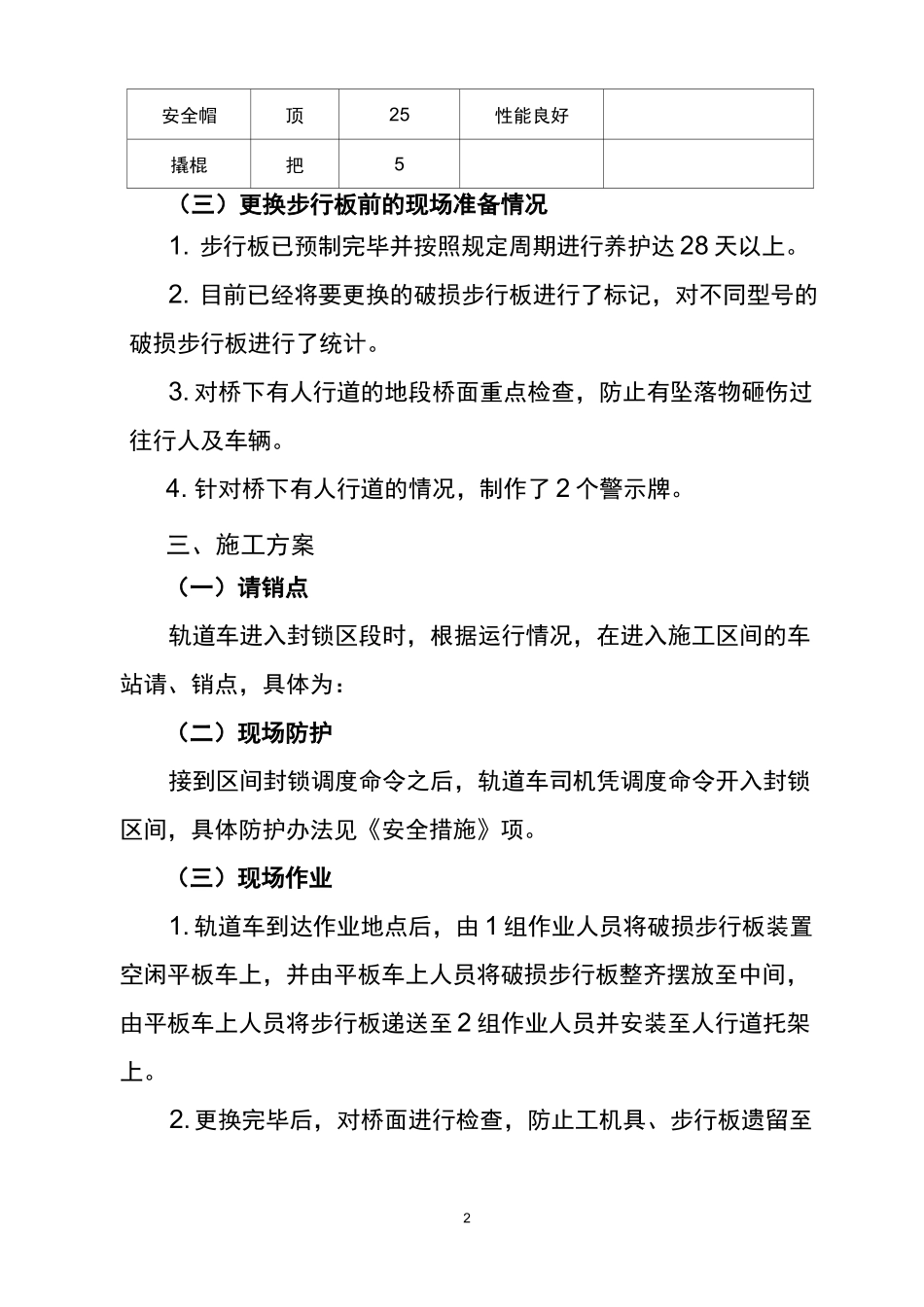

(三)现场作业1
轨道车到达作业地点后,由 1 组作业人员将破损步行板装置空闲平板车上,并由平板车上人员将破损步行板整齐摆放至中间,由平板车上人员将步行板递送至 2 组作业人员并安装至人行道托架上
更换完毕后,对桥面进行检查,防止工机具、步行板遗留至3线路上影响行车,检查完毕后,撤除移动停车信号防护,轨道车严格按调度命令中规定的时间返回车站,作业结束后线路不限速

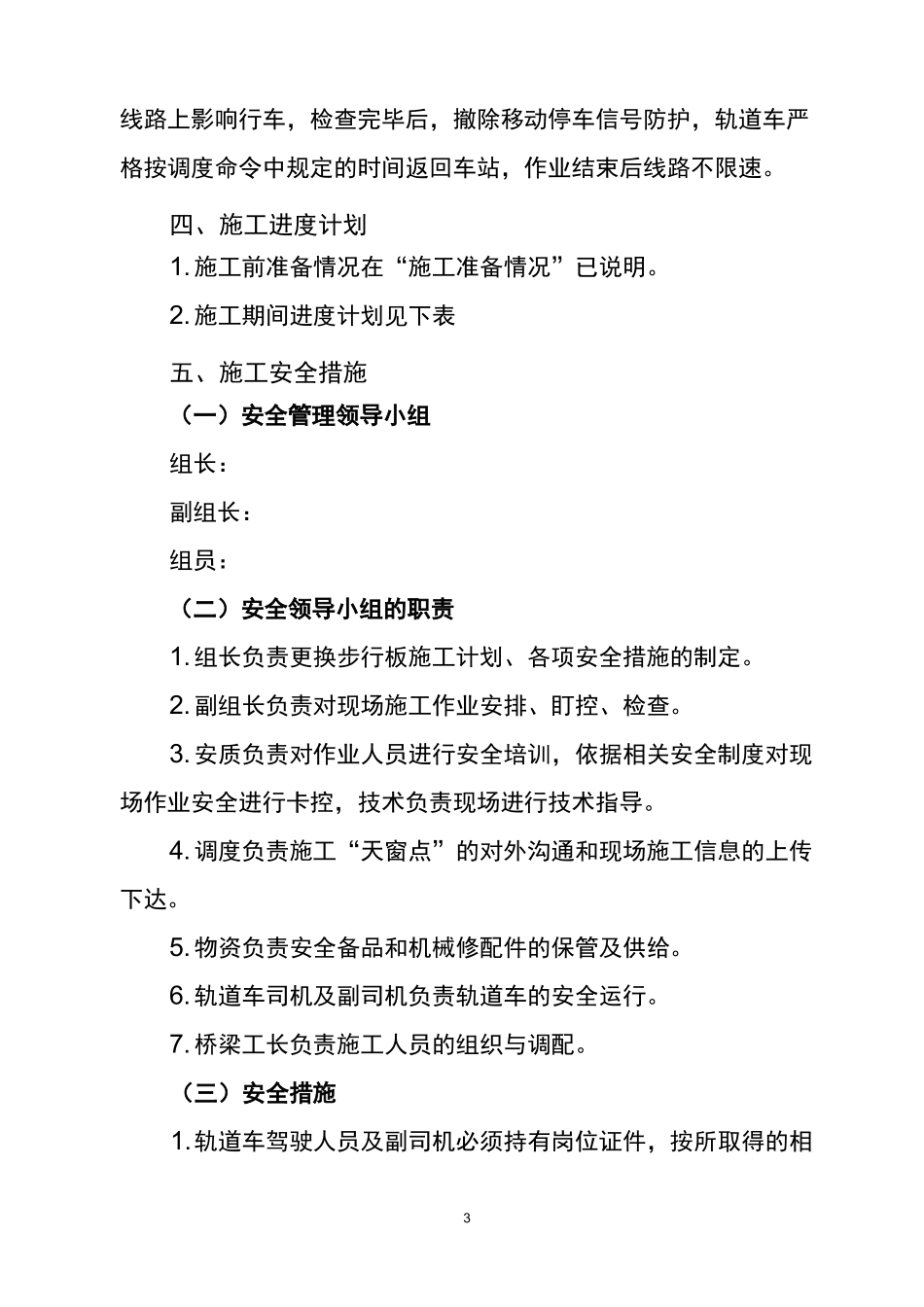

四、施工进度计划1
施工前准备情况在“施工准备情况”已说明
施工期间进度计划见下表五、施工安全措施(一)安全管理领导小组组长:副组长:组员:(二)安全领导小组的职责1
组长负责更换步行板施工计划、各项安全措施的制定
副组长负责对现场施工作业安排、盯控、检查
安质负责对作业人员进行安全培训,依据相关
