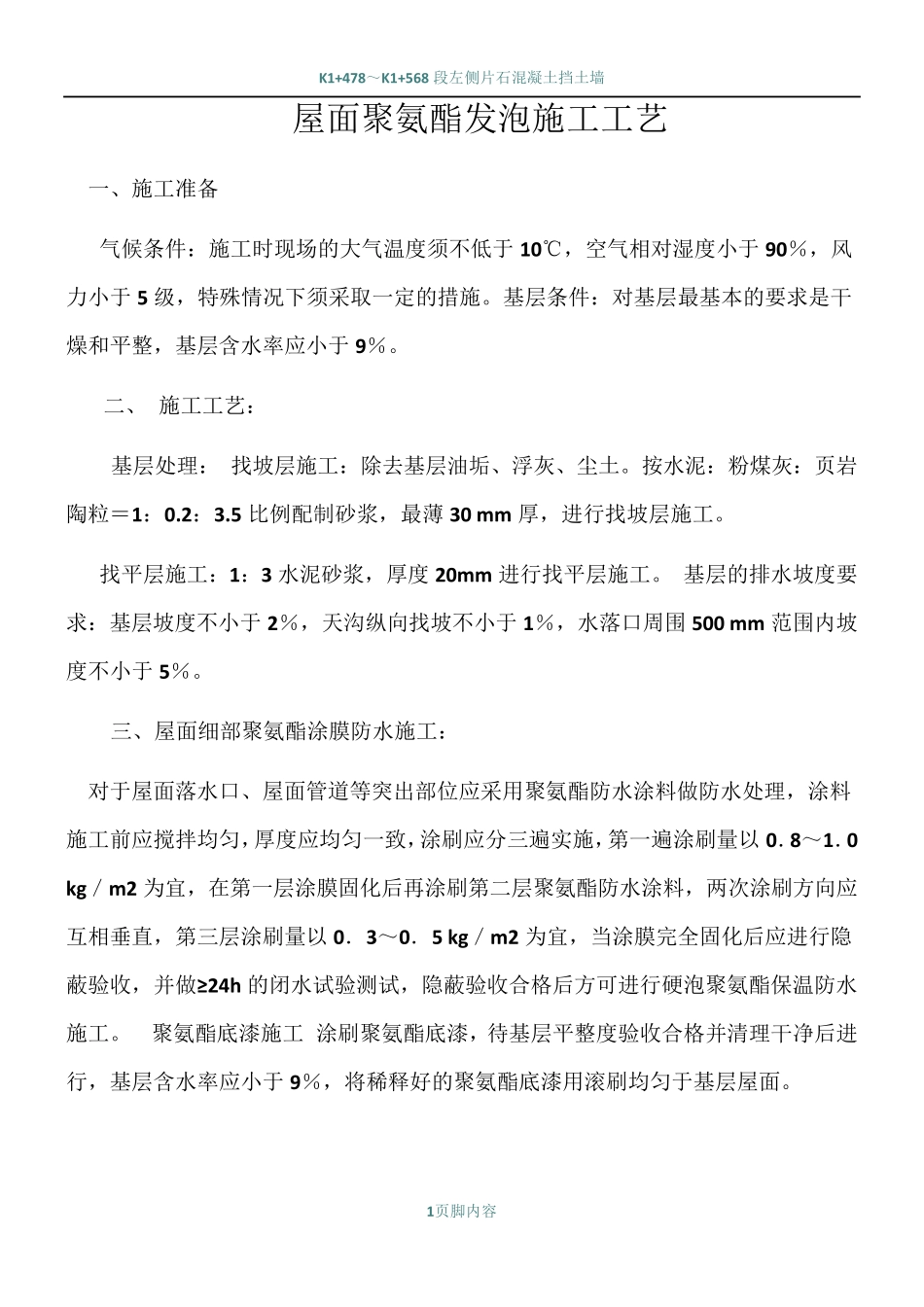

K1+478~K1+568 段左侧片石混凝土挡土墙 1页脚内容 屋面聚氨酯发泡施工工艺 一、施工准备 气候条件:施工时现场的大气温度须不低于10℃,空气相对湿度小于90%,风力小于5 级,特殊情况下须采取一定的措施
基层条件:对基层最基本的要求是干燥和平整,基层含水率应小于9%
二、 施工工艺: 基层处理: 找坡层施工:除去基层油垢、浮灰、尘土
按水泥:粉煤灰:页岩陶粒=1:0
5 比例配制砂浆,最薄30 mm 厚,进行找坡层施工
找平层施工:1:3 水泥砂浆,厚度20mm 进行找平层施工
基层的排水坡度要求:基层坡度不小于2%,天沟纵向找坡不小于1%,水落口周围500 mm 范围内坡度不小于5%
三、屋面细部聚氨酯涂膜防水施工: 对于屋面落水口、屋面管道等突出部位应采用聚氨酯防水涂料做防水处理,涂料施工前应搅拌均匀,厚度应均匀一致,涂刷应分三遍实施,第一遍涂刷量以0.8~1.0 kg/m2 为宜,在第一层涂膜固化后再涂刷第二层聚氨酯防水涂料,两次涂刷方向应互相垂直,第三层涂刷量以0.3~0.5 kg/m2 为宜,当涂膜完全固化后应进行隐蔽验收,并做≥24h 的闭水试验测试,隐蔽验收合格后方可进行硬泡聚氨酯保温防水施工
聚氨酯底漆施工 涂刷聚氨酯底漆,待基层平整度验收合格并清理干净后进行,基层含水率应小于9%,将稀释好的聚氨酯底漆用滚刷均匀于基层屋面

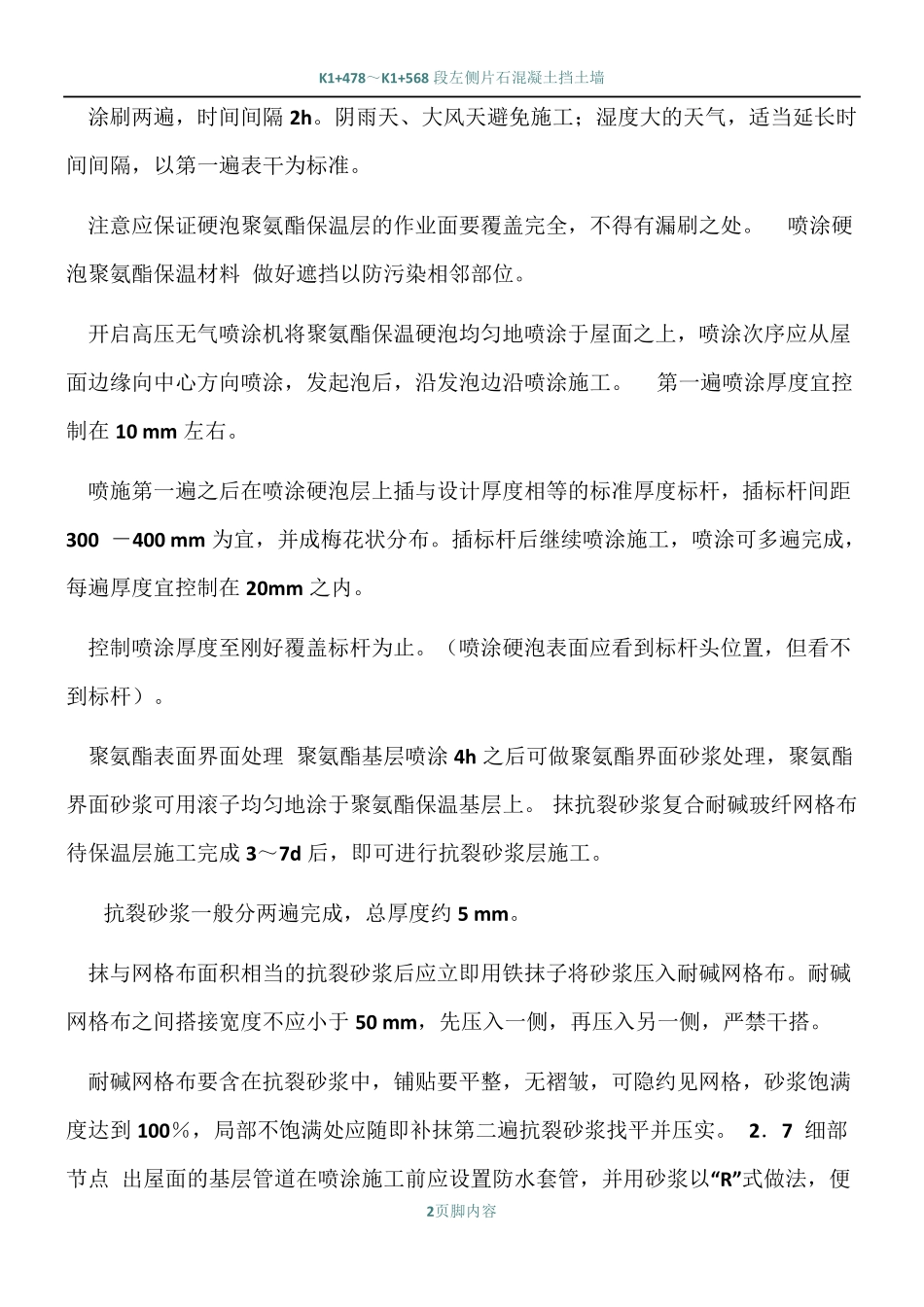

K1+478~K1+568 段左侧片石混凝土挡土墙 2页脚内容 涂刷两遍,时间间隔2h
阴雨天、大风天避免施工;湿度大的天气,适当延长时间间隔,以第一遍表干为标准
注意应保证硬泡聚氨酯保温层的作业面要覆盖完全,不得有漏刷之处
喷涂硬泡聚氨酯保温材料 做好遮挡以防污染相邻部位
开启高压无气喷涂机将聚氨酯保温硬泡均匀地喷涂于屋面之上,喷涂次序应从屋面边缘向中心方向喷涂,发起泡后,沿发泡边沿喷涂施工
