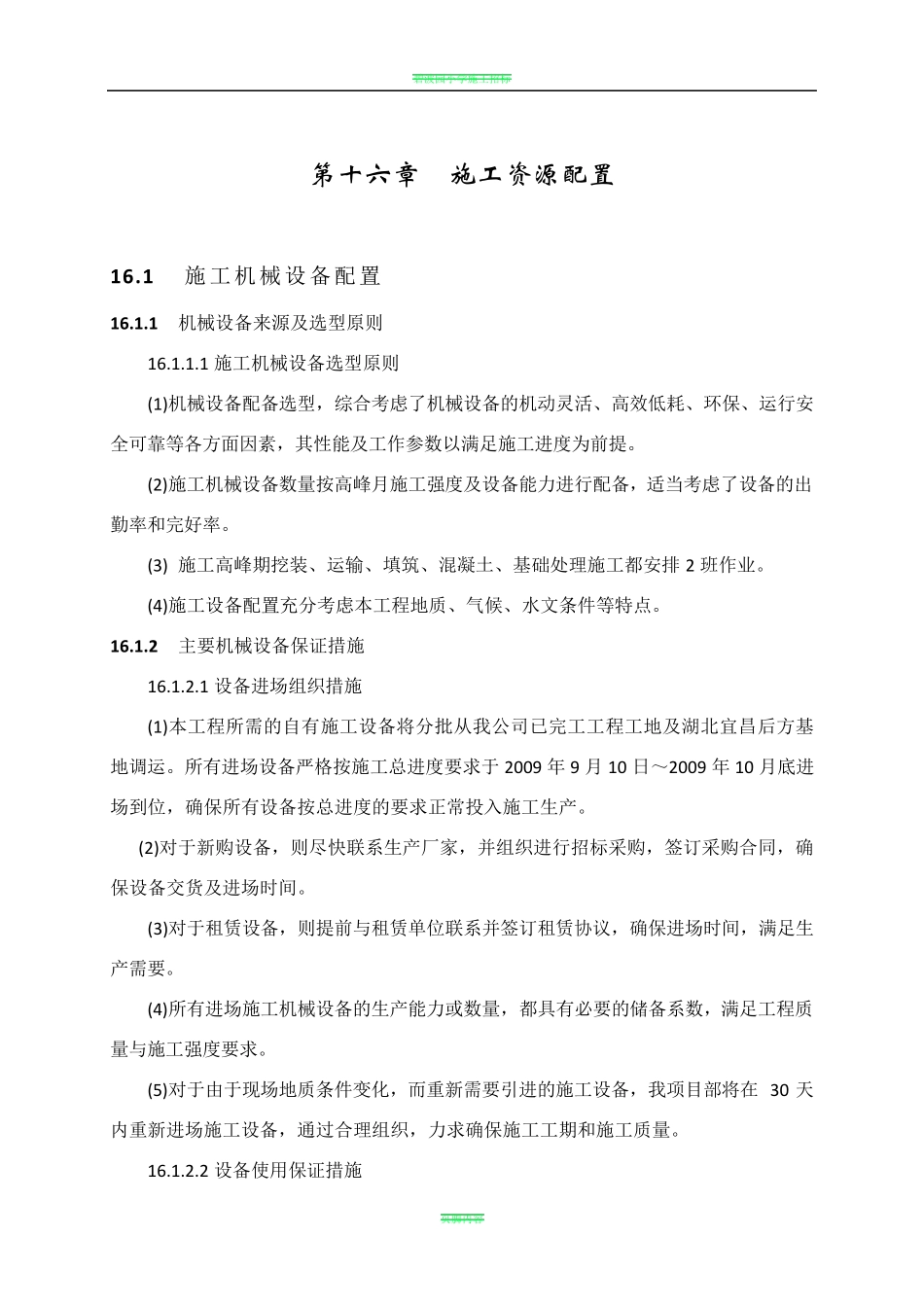

碧波园小学施工招标 页脚内容 第十六章 施工资源配置 16
1 施工机械设备配置 16
1 机械设备来源及选型原则 1 6
1 施工机械设备选型原则 (1 )机械设备配备选型,综合考虑了机械设备的机动灵活、高效低耗、环保、运行安全可靠等各方面因素,其性能及工作参数以满足施工进度为前提
(2 )施工机械设备数量按高峰月施工强度及设备能力进行配备,适当考虑了设备的出勤率和完好率
(3 ) 施工高峰期挖装、运输、填筑、混凝土、基础处理施工都安排2 班作业
(4 )施工设备配置充分考虑本工程地质、气候、水文条件等特点
2 主要机械设备保证措施 1 6
1 设备进场组织措施 (1 )本工程所需的自有施工设备将分批从我公司已完工工程工地及湖北宜昌后方基地调运
所有进场设备严格按施工总进度要求于2 009 年9 月1 0 日~2 009 年1 0 月底进场到位,确保所有设备按总进度的要求正常投入施工生产
(2 )对于新购设备,则尽快联系生产厂家,并组织进行招标采购,签订采购合同,确保设备交货及进场时间
(3 )对于租赁设备,则提前与租赁单位联系并签订租赁协议,确保进场时间,满足生产需要
(4 )所有进场施工机械设备的生产能力或数量,都具有必要的储备系数,满足工程质量与施工强度要求
(5 )对于由于现场地质条件变化,而重新需要引进的施工设备,我项目部将在3 0 天内重新进场施工设备,通过合理组织,力求确保施工工期和施工质量

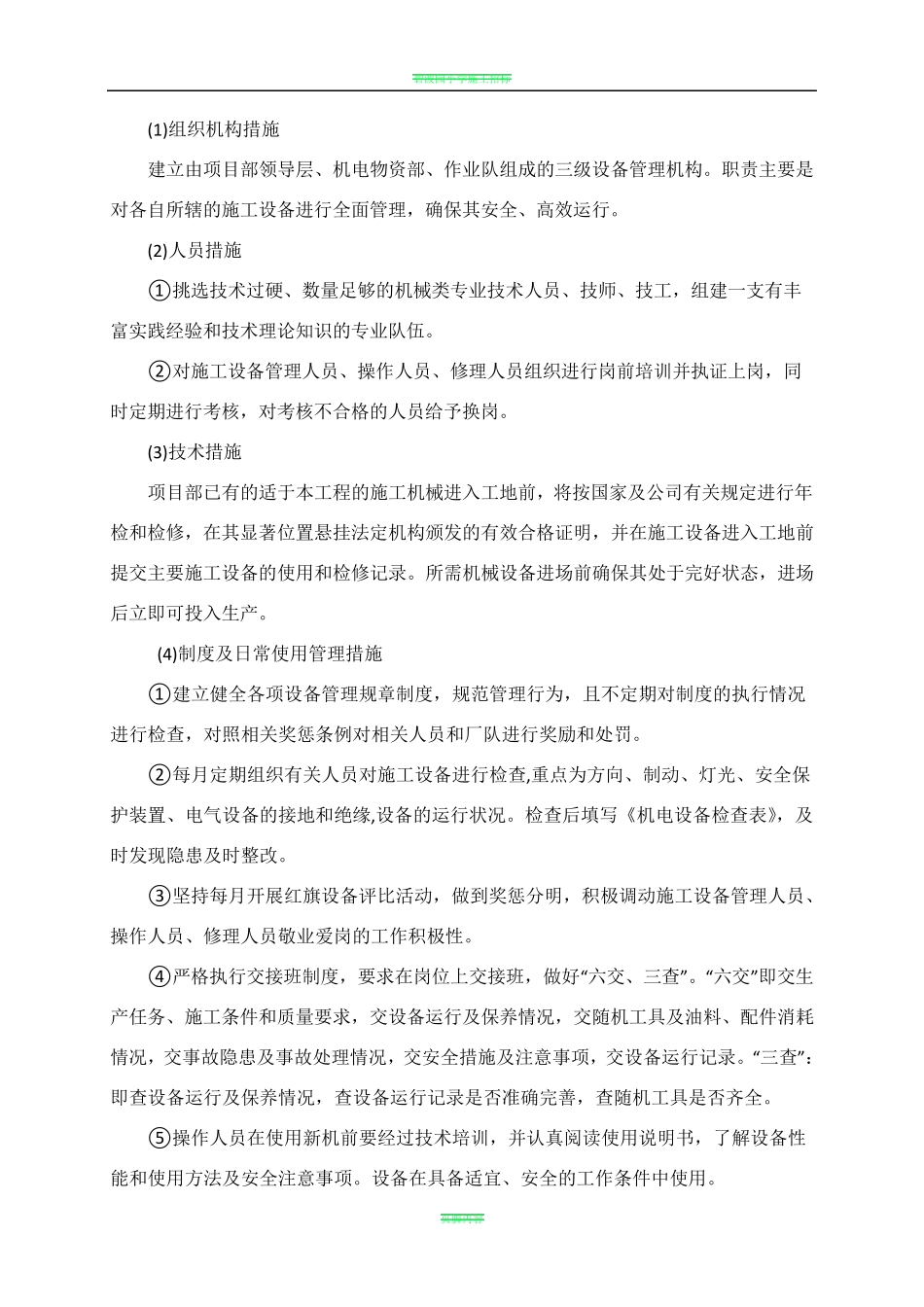

2 设备使用保证措施 碧波园小学施工招标 页脚内容 (1)组织机构措施 建立由项目部领导层、机电物资部、作业队组成的三级设备管理机构
职责主要是对各自所辖的施工设备进行全面管理,确保其安全、高效运行
(2)人员措施 ①挑选技术过硬、数量足够的机械类专业技术人员、技师、技工,组建一支
