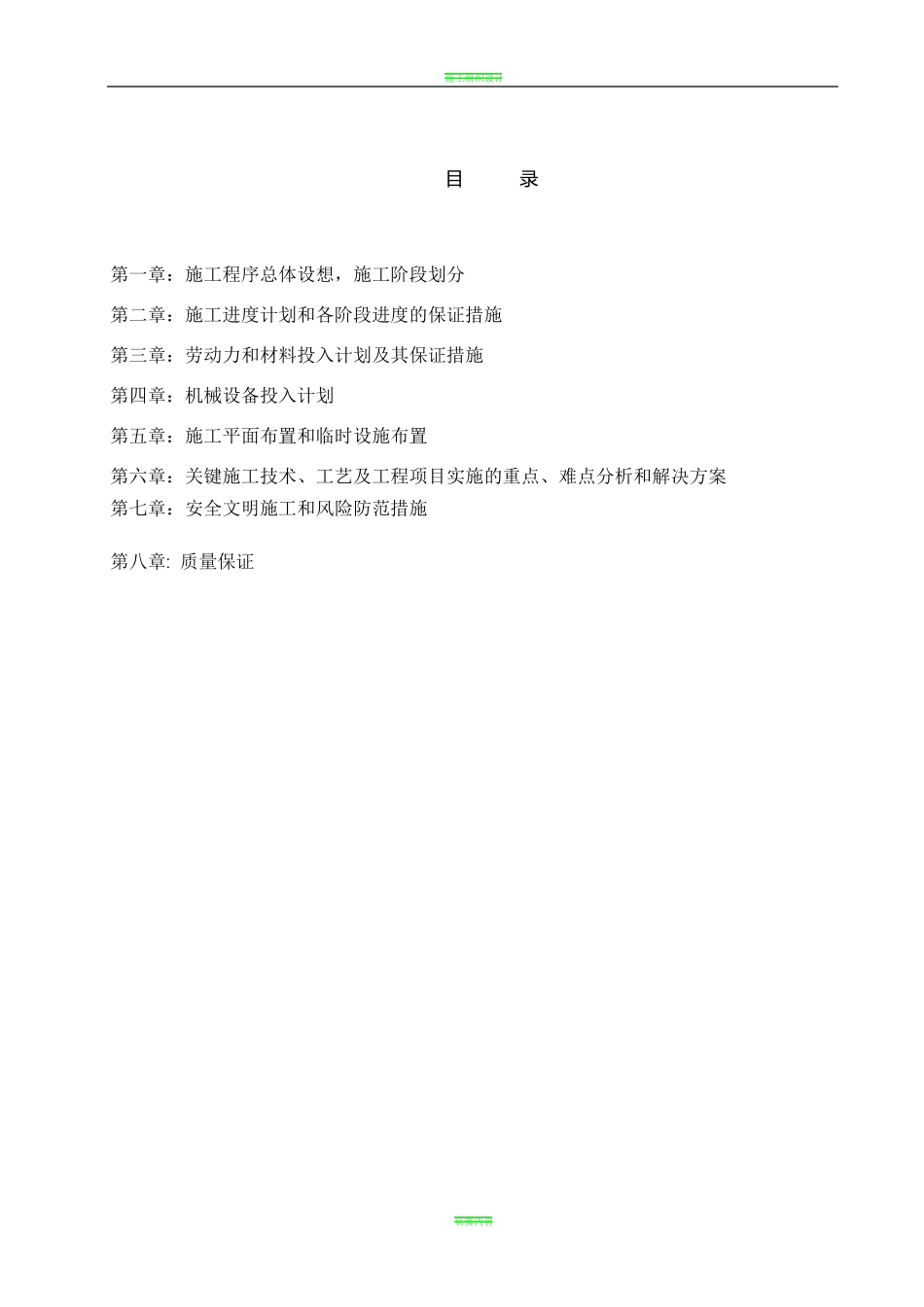

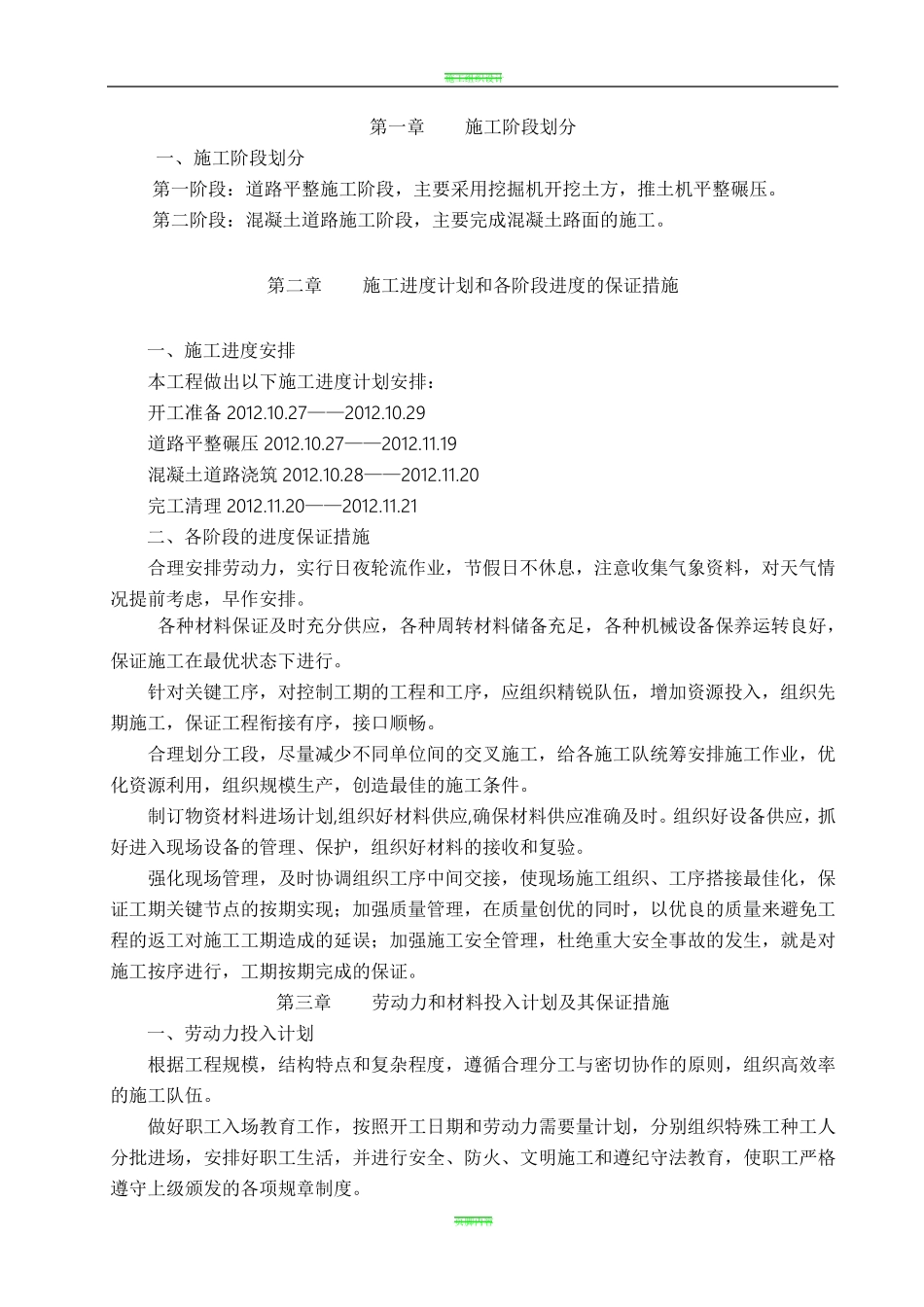

施工组织设计 页脚内容 季 山 官 庄 村 内道 路 硬 化 项 目 施 工 组 织 设 计 技 术 标 季 山 官 庄 村 内道 路 硬 化 项 目 部 XXX 年 XXX 月 施工组织设计 页脚内容 目 录 第一章:施工程序总体设想,施工阶段划分 第二章:施工进度计划和各阶段进度的保证措施 第三章:劳动力和材料投入计划及其保证措施 第四章:机械设备投入计划 第五章:施工平面布置和临时设施布置 第六章:关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案 第七章:安全文明施工和风险防范措施 第八章: 质量保证 施工组织设计 页脚内容 第一章 施工阶段划分 一、施工阶段划分 第一阶段:道路平整施工阶段,主要采用挖掘机开挖土方,推土机平整碾压
第二阶段:混凝土道路施工阶段,主要完成混凝土路面的施工
第二章 施工进度计划和各阶段进度的保证措施 一、施工进度安排 本工程做出以下施工进度计划安排: 开工准备2012
27——2012
29 道路平整碾压2012
27——2012
19 混凝土道路浇筑2012
28——2012
20 完工清理2012
20——2012
21 二、各阶段的进度保证措施 合理安排劳动力,实行日夜轮流作业,节假日不休息,注意收集气象资料,对天气情况提前考虑,早作安排
各种材料保证及时充分供应,各种周转材料储备充足,各种机械设备保养运转良好,保证施工在最优状态下进行
针对关键工序,对控制工期的工程和工序,应组织精锐队伍,增加资源投入,组织先期施工,保证工程衔接有序,接口顺畅
合理划分工段,尽量减少不同单位间的交叉施工,给各施工队统筹安排施工作业,优化资源利用,组织规模生产,创造最佳的施工条件
制订物资材料进场计划,组织好材料供应,确保材料供应准确及时
组织好设备供应,抓好进入现场设备的管理、保
