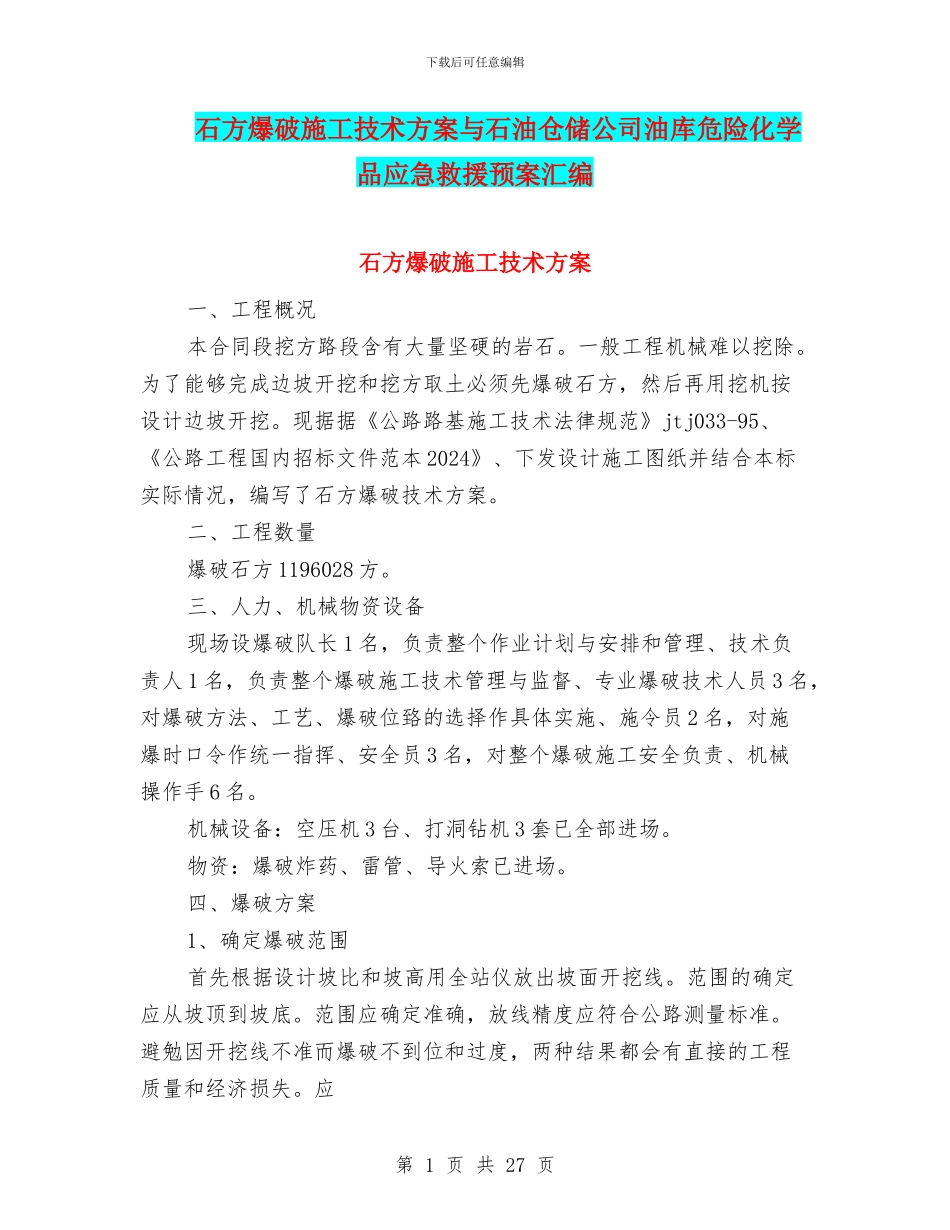

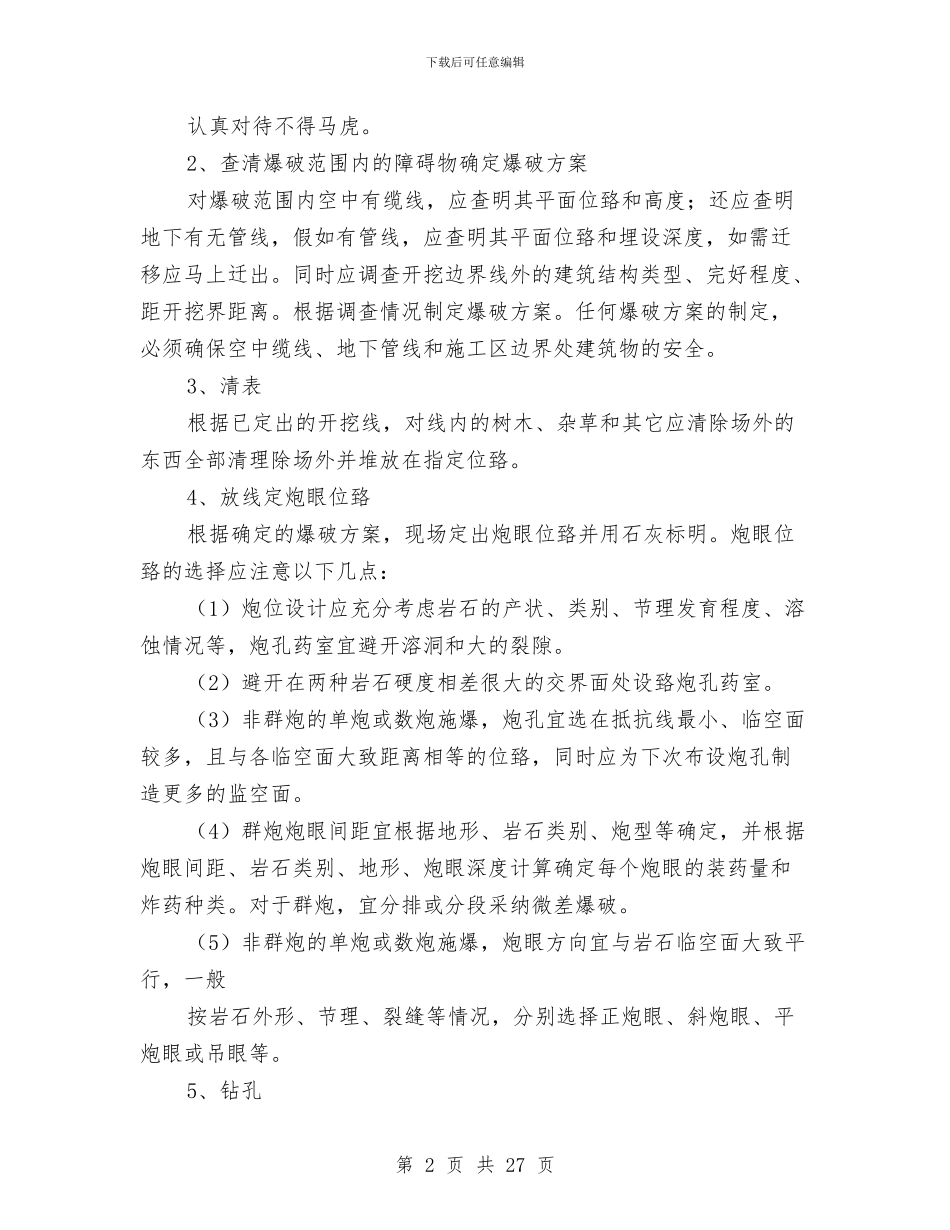

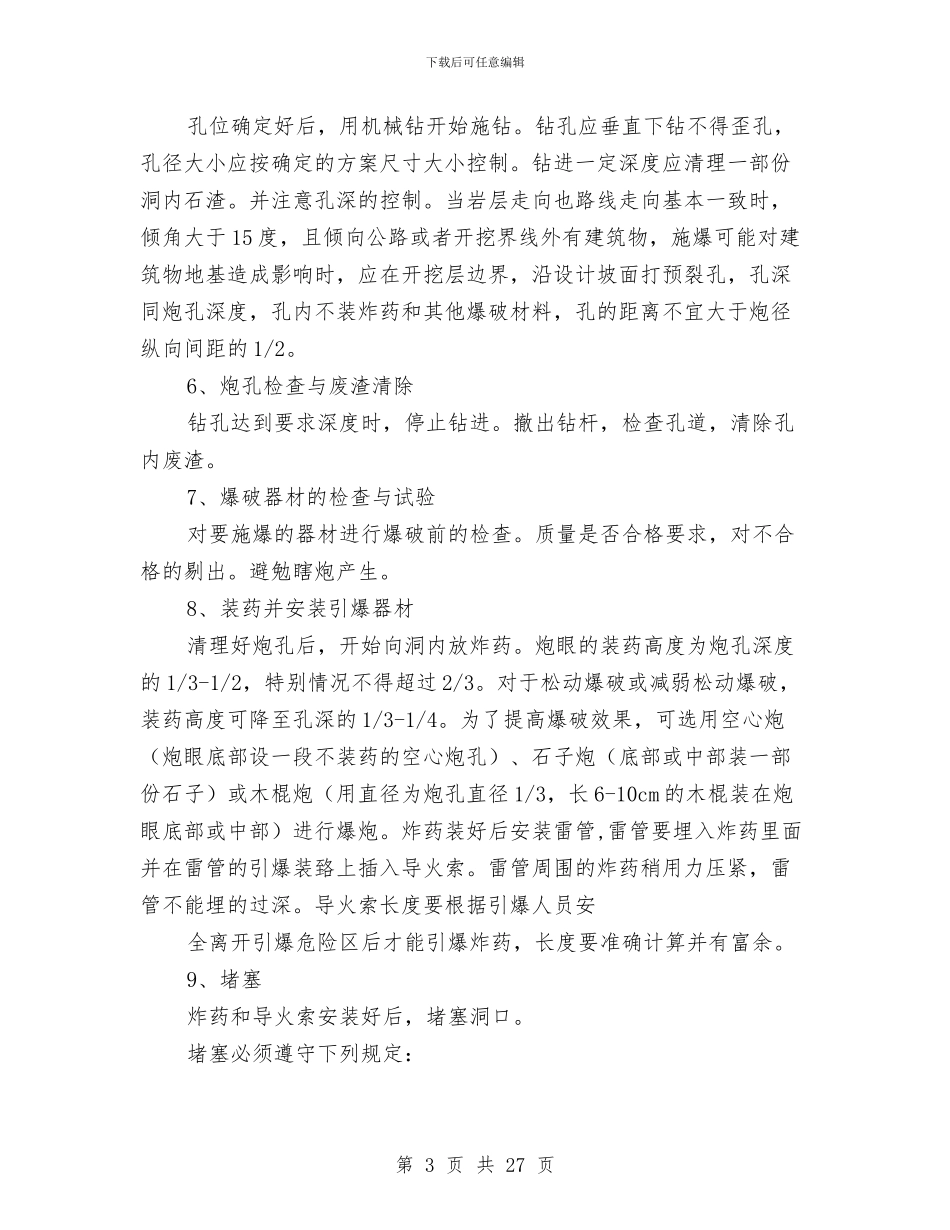

下载后可任意编辑石方爆破施工技术方案与石油仓储公司油库危险化学品应急救援预案汇编石方爆破施工技术方案一、工程概况本合同段挖方路段含有大量坚硬的岩石。一般工程机械难以挖除。为了能够完成边坡开挖和挖方取土必须先爆破石方,然后再用挖机按设计边坡开挖。现据据《公路路基施工技术法律规范》jtj033-95、《公路工程国内招标文件范本 2024》、下发设计施工图纸并结合本标实际情况,编写了石方爆破技术方案。二、工程数量爆破石方 1196028 方。三、人力、机械物资设备现场设爆破队长 1 名,负责整个作业计划与安排和管理、技术负责人 1 名,负责整个爆破施工技术管理与监督、专业爆破技术人员 3 名,对爆破方法、工艺、爆破位臵的选择作具体实施、施令员 2 名,对施爆时口令作统一指挥、安全员 3 名,对整个爆破施工安全负责、机械操作手 6 名。机械设备:空压机 3 台、打洞钻机 3 套已全部进场。物资:爆破炸药、雷管、导火索已进场。四、爆破方案1、确定爆破范围首先根据设计坡比和坡高用全站仪放出坡面开挖线。范围的确定应从坡顶到坡底。范围应确定准确,放线精度应符合公路测量标准。避勉因开挖线不准而爆破不到位和过度,两种结果都会有直接的工程质量和经济损失。应第 1 页 共 27 页下载后可任意编辑认真对待不得马虎。2、查清爆破范围内的障碍物确定爆破方案对爆破范围内空中有缆线,应查明其平面位臵和高度;还应查明地下有无管线,假如有管线,应查明其平面位臵和埋设深度,如需迁移应马上迁出。同时应调查开挖边界线外的建筑结构类型、完好程度、距开挖界距离。根据调查情况制定爆破方案。任何爆破方案的制定,必须确保空中缆线、地下管线和施工区边界处建筑物的安全。3、清表根据已定出的开挖线,对线内的树木、杂草和其它应清除场外的东西全部清理除场外并堆放在指定位臵。4、放线定炮眼位臵根据确定的爆破方案,现场定出炮眼位臵并用石灰标明。炮眼位臵的选择应注意以下几点:(1)炮位设计应充分考虑岩石的产状、类别、节理发育程度、溶蚀情况等,炮孔药室宜避开溶洞和大的裂隙。(2)避开在两种岩石硬度相差很大的交界面处设臵炮孔药室。(3)非群炮的单炮或数炮施爆,炮孔宜选在抵抗线最小、临空面较多,且与各临空面大致距离相等的位臵,同时应为下次布设炮孔制造更多的监空面。(4)群炮炮眼间距宜根据地形、岩石类别、炮型等确定,并根据炮眼间距、岩石类别、地形、炮眼深度计算确定每个炮眼的装...
