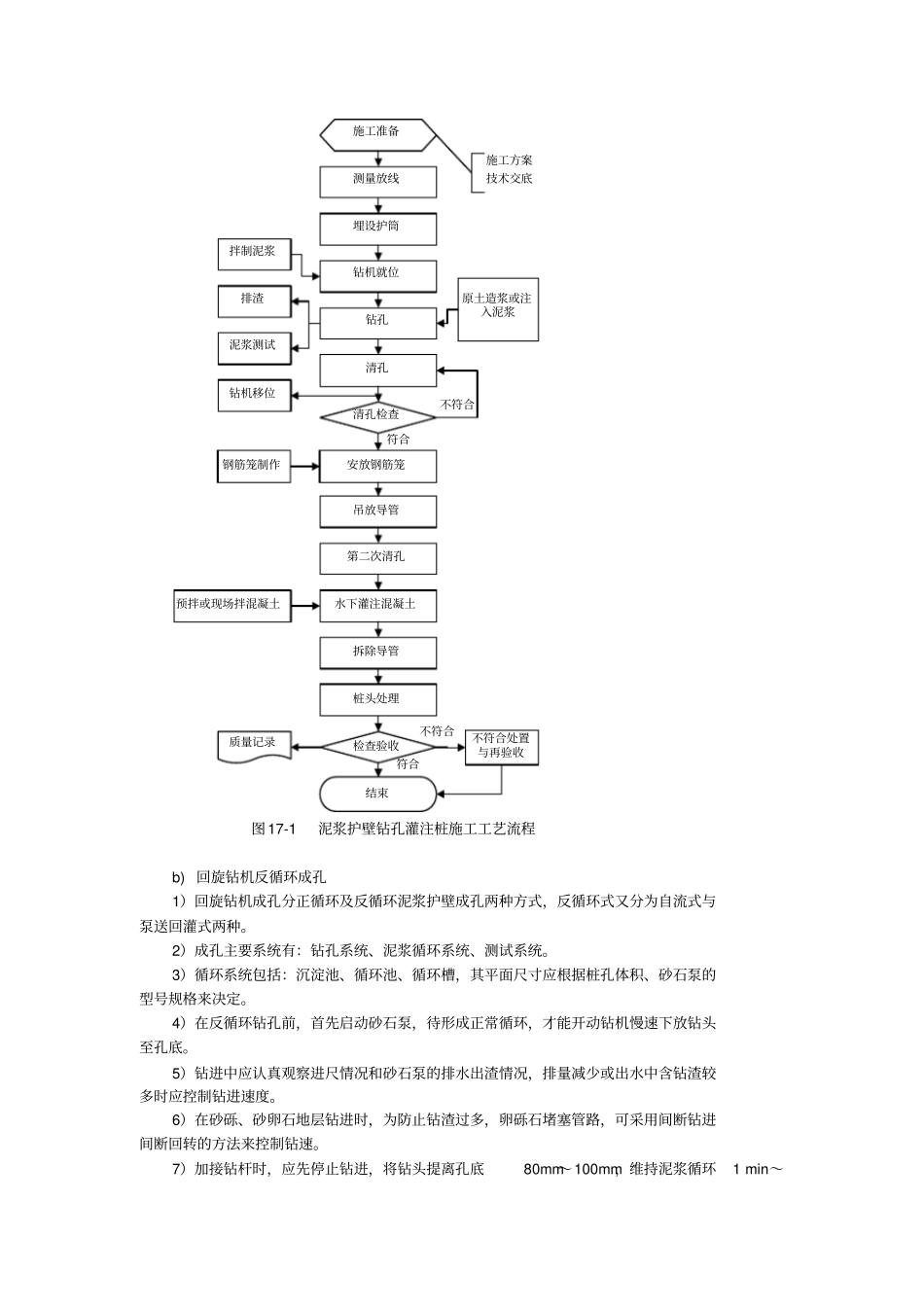

钻孔灌注桩施工技术交底1 范围本工程适用于, 回旋钻成孔灌注桩的施工
本交底规定了钻孔灌注桩的施工要求、方法和质量控制标准
1 灌注桩先用机械成孔,然后再安放钢筋笼、灌注混凝土的基础桩
2 泥浆护壁用机械进行灌注桩成孔时,为防止塌孔,在孔内用相对密度大于1的泥浆进行护壁的一种成孔施工工艺
3 沉渣厚度在灌注混凝土前由于沉淀或其他原因造成孔底标高上抬,以及钻孔后孔底标高所形成的高度差值叫沉渣厚度
4 充盈系数实际混凝土灌注量与桩体混凝土理论量之比值
4 施工准备17
1 技术准备17
1认真熟悉现场的工程地质和水文地质资料,场区内地下障碍物和邻近区域的地下管线(管道、电缆)、地下构筑物、房屋、精密仪器、车间等调查资料
3 对现场施工人员进行图纸和施工方案交底,专业工种应进行短期专业技术培训
特殊工种人员必须持证上岗
4组织现场所有管理人员和施工人员学习有关安全、文明施工规程, 增强职工安全、文明施工和环保意识
5进行测量基准交底、复测及验收工作
6对新技术、新工艺、新材料完成调研工作
7其他技术准备工作
2 物资准备17
1钢筋、水泥、砂、石、水等原材料经质量检验合格
2混凝土拌合所需原材料全部进场,并至少具备1 个工作班用量的储备
3 钢筋笼加工所需原材料已全部进场,并具备成批加工能力,并在开钻前加工成一定数量成品
4 预拌混凝土完成工厂化材料准备
5配置泥浆用的黏土或膨润土已进场,泥浆池和排浆槽已挖好
6外加剂:采购定货工作完成,并完成掺量实验工作
3 施工设施准备17

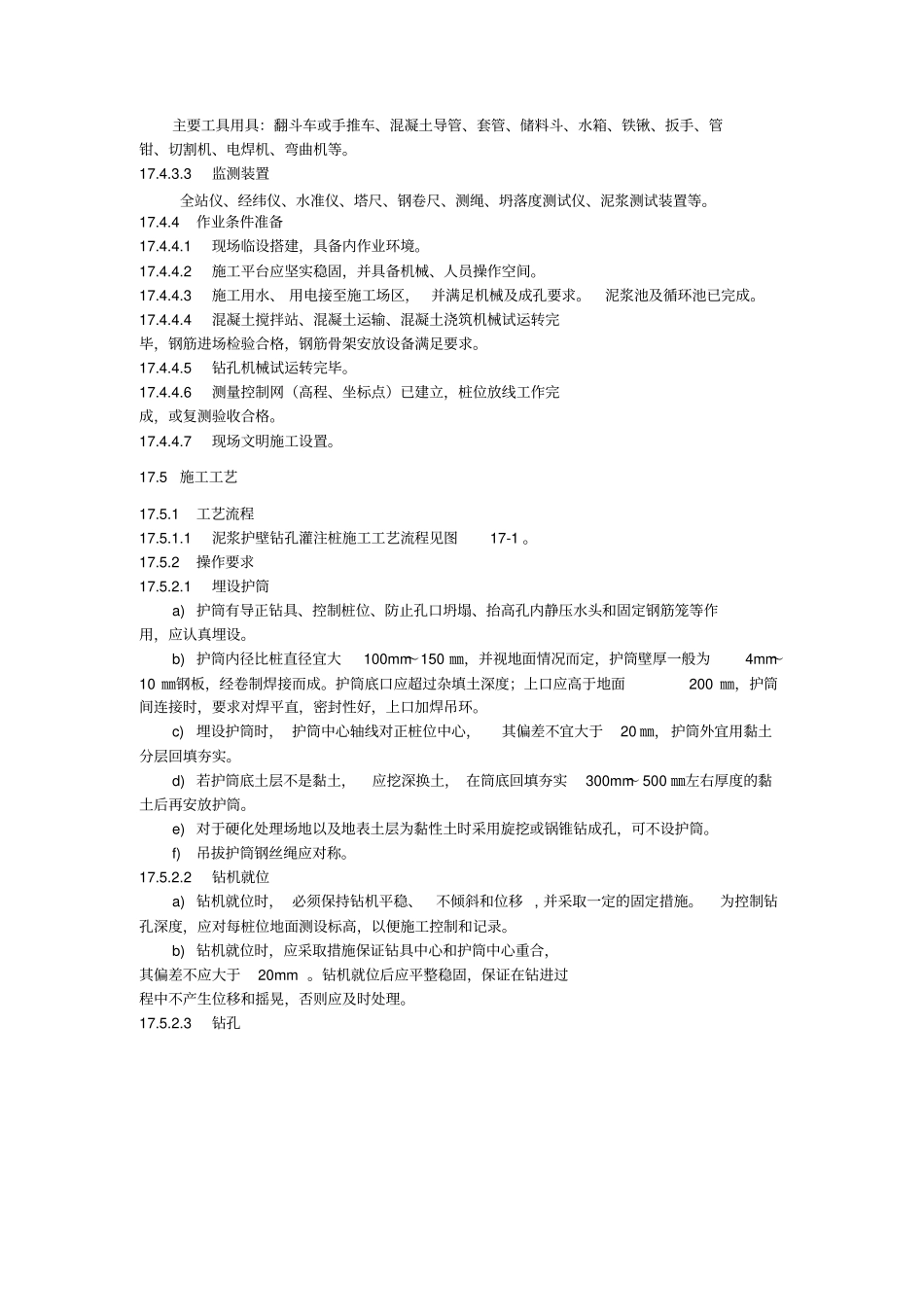

1 施工机械主要施工机械:回旋钻、、卷扬机、砂石泵、泥浆泵、泥浆搅拌机等
