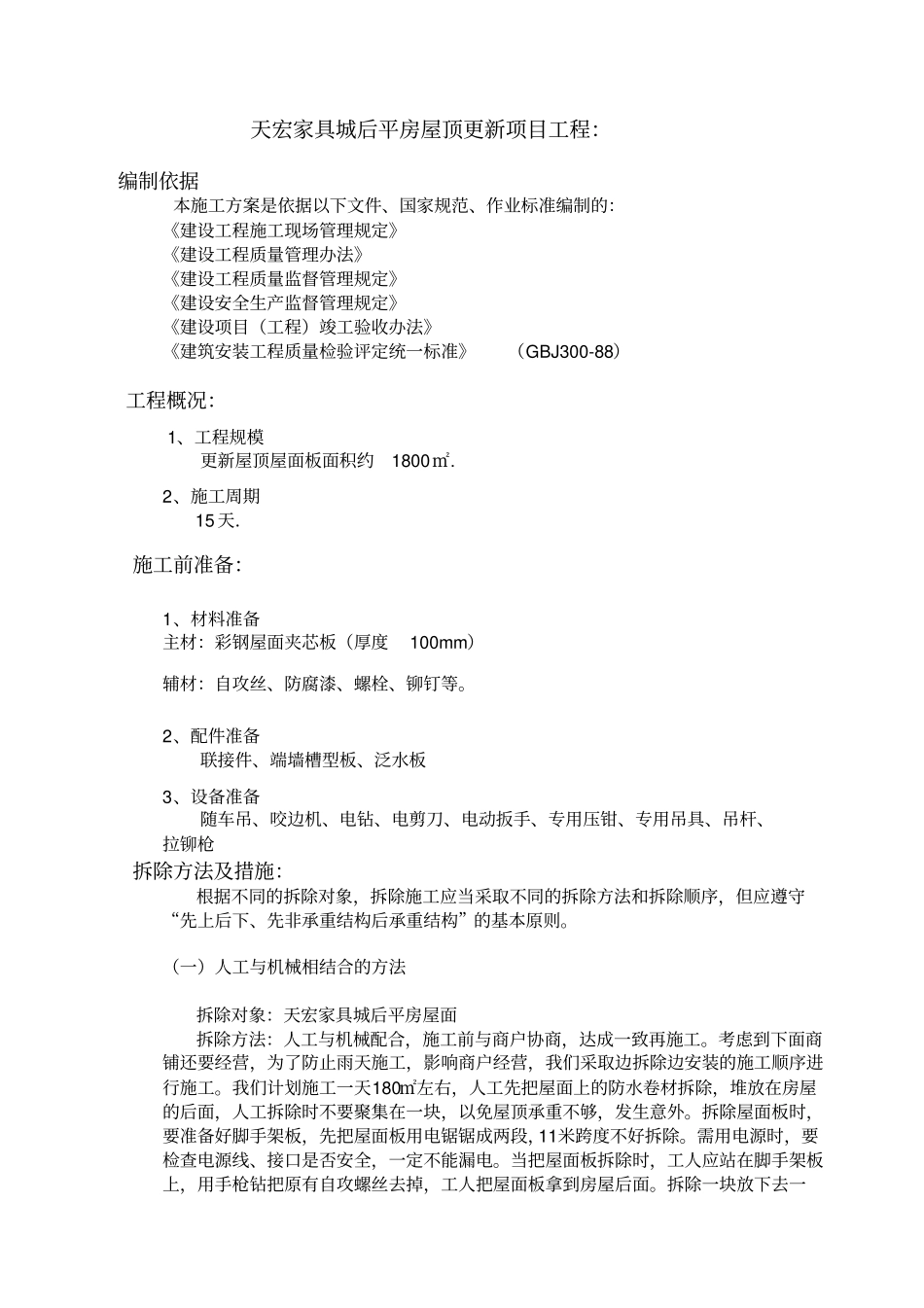

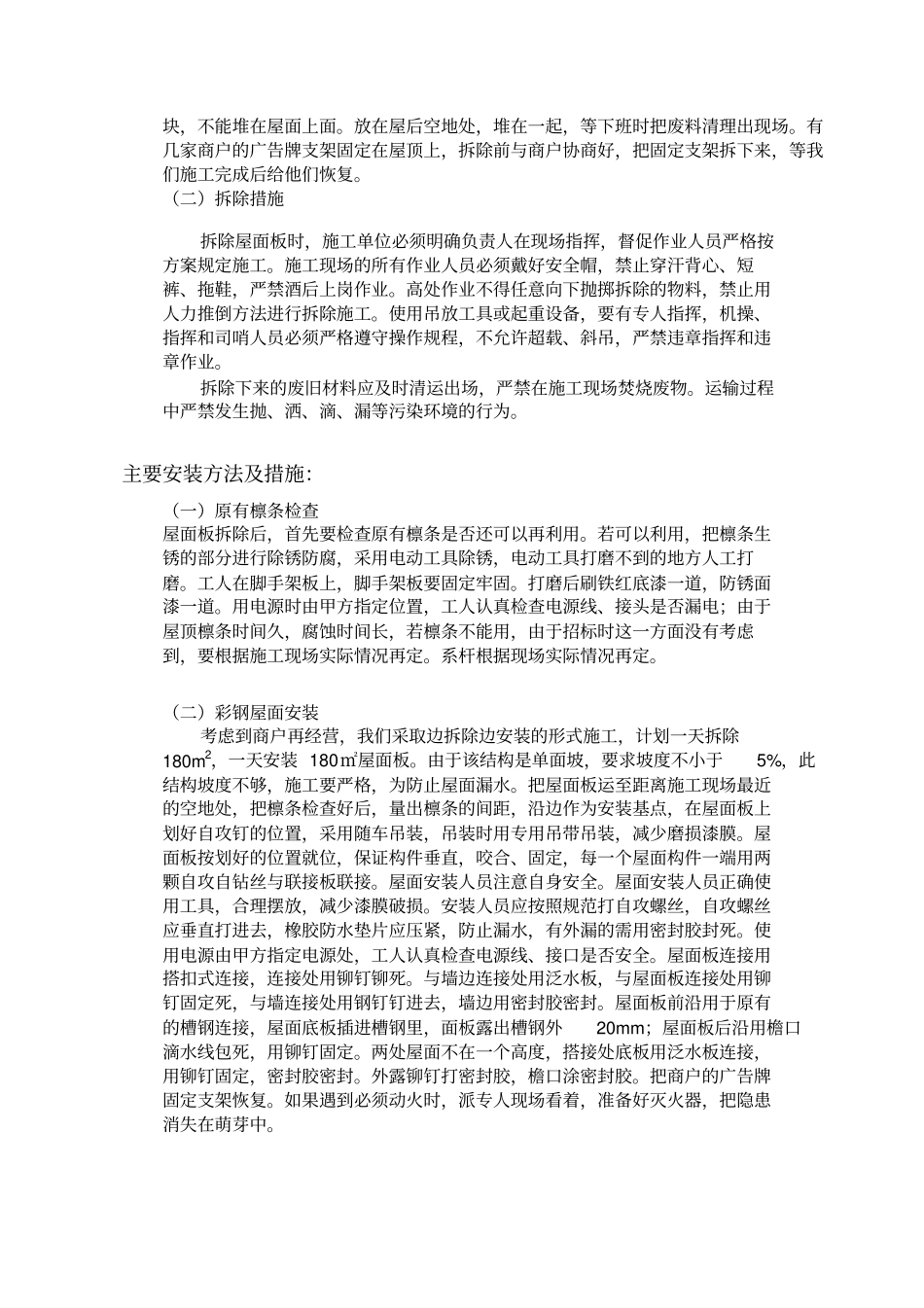

天宏家居城后平房屋顶翻修工程施工方案工程名称:天宏家具城后平房屋顶更新项目建设单位:施工单位:编 制 人:审 核 人:批 准 人:编制日期:天宏家具城后平房屋顶更新项目工程:编制依据本施工方案是依据以下文件、国家规范、作业标准编制的:《建设工程施工现场管理规定》《建设工程质量管理办法》《建设工程质量监督管理规定》《建设安全生产监督管理规定》《建设项目(工程)竣工验收办法》《建筑安装工程质量检验评定统一标准》(GBJ300-88)工程概况:1、工程规模更新屋顶屋面板面积约1800㎡.2、施工周期 15 天.施工前准备:1、材料准备主材:彩钢屋面夹芯板(厚度100mm)辅材:自攻丝、防腐漆、螺栓、铆钉等。2、配件准备联接件、端墙槽型板、泛水板3、设备准备随车吊、咬边机、电钻、电剪刀、电动扳手、专用压钳、专用吊具、吊杆、拉铆枪拆除方法及措施:根据不同的拆除对象,拆除施工应当采取不同的拆除方法和拆除顺序,但应遵守“先上后下、先非承重结构后承重结构”的基本原则。(一)人工与机械相结合的方法拆除对象:天宏家具城后平房屋面拆除方法:人工与机械配合,施工前与商户协商,达成一致再施工。考虑到下面商铺还要经营,为了防止雨天施工,影响商户经营,我们采取边拆除边安装的施工顺序进行施工。我们计划施工一天180㎡左右,人工先把屋面上的防水卷材拆除,堆放在房屋的后面,人工拆除时不要聚集在一块,以免屋顶承重不够,发生意外。拆除屋面板时,要准备好脚手架板,先把屋面板用电锯锯成两段,11米跨度不好拆除。需用电源时,要检查电源线、接口是否安全,一定不能漏电。当把屋面板拆除时,工人应站在脚手架板上,用手枪钻把原有自攻螺丝去掉,工人把屋面板拿到房屋后面。拆除一块放下去一块,不能堆在屋面上面。放在屋后空地处,堆在一起,等下班时把废料清理出现场。有几家商户的广告牌支架固定在屋顶上,拆除前与商户协商好,把固定支架拆下来,等我们施工完成后给他们恢复。(二)拆除措施拆除屋面板时,施工单位必须明确负责人在现场指挥,督促作业人员严格按方案规定施工。施工现场的所有作业人员必须戴好安全帽,禁止穿汗背心、短裤、拖鞋,严禁酒后上岗作业。高处作业不得任意向下抛掷拆除的物料,禁止用人力推倒方法进行拆除施工。使用吊放工具或起重设备,要有专人指挥,机操、指挥和司哨人员必须严格遵守操作规程,不允许超载、斜吊,严禁违章指挥和违章作业。拆除下来的废旧材料应及时清运出场,...
